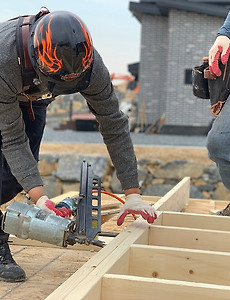

목조주택 시공완료현장/2103 제천봉양 65평63 210428 수 [제천 봉양] 33일차 세라믹 사이딩, 아이큐브 전용 실란트, 방킬라이, 징크 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐림 - 금일 근무자 팀 장 : 서태원 (9시간) 부팀장 : 강영삼(9시간) 예비팀장 : 이상민(9시간) 팀 원 : 정태영(9시간), 최용모(9시간) 지 원 : 서원교(9시간) 금일품수(누계) : 6.7품(총178.6품) 금일 작업현황 - 세라믹 사이딩 시공 - 방킬라이 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 - 징크 시공 내일 예정작업 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 - 방킬라이 시공 - 징크 시공 제천 봉양 33일차 입니다.^^ 어제는 갑작스럽게 비가 내렸지만 오늘은 흐리지만 다행이 비가 내리지 않아 열심히 시공 하였습니다. 징크팀이 합류하여 시공이 진행 되었습니다. 제천 봉양은 무소음 징크로 시공 됩니다. 후면에서는 아.. 2021. 5. 1. 210427 화 [제천 봉양] 32일차 세라믹 사이딩, 레인 스크린, 방킬라이 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐리고 비 - 금일 근무자 팀 장 : 서태원 (4시간) 부팀장 : 강영삼(4시간) 예비팀장 : 이상민(4시간) 팀 원 : 정태영(4시간), 최용모(4시간) 지 원 : 서원교(4시간) 금일품수(누계) : 3품(총171.9품) 금일 작업현황 - 세라믹 사이딩 시공 - 레인 스크린 시공 - 방킬라이 시공 내일 예정작업 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 - 방킬라이 시공 - 징크 시공 제천 봉양 32일차 입니다.^^ 오늘 현장 소식을 전해드리겠습니다. 부팀장님께서 1층 외벽 기둥 세라믹 사이딩 시공 중 이십니다. 외벽 기둥은 블랙 세라믹 사이딩으로 시공 됩니다. 팀장님께서는 1층 현관 레인스크린 및 방킬라이 시공 하였습니다. 지난번에 현.. 2021. 4. 27. 210423 금 [제천 봉양] 31일차 - 세라믹 사이딩, 방킬라이, 방통 시공, 설비팀 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐리고 강한 바람 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 서원교(8시간) 금일품수(누계) : 6품(총168.9품) 금일 작업현황 - 세라믹 사이딩 시공 - 방킬라이 시공 - 방통 시공 - 설비팀 내일 예정작업 - 휴무 제천 봉양 31일차 입니다. 오늘 날씨가 매우 흐렸지만 시공하기에는 너무나 좋은 날 이었습니다. 2층부터 다락부분까지 세라믹 사이딩 시공이 진행 되고 있습니다. 1층 방통 시공 마무리 하였습니다. 설비팀 팀장님과 팀장님 설비 시공 전 다시 한번 확인 중 이십니다. 2층 설비 시공 진행 되었습니다. 전면부 1층부터 다락까지 .. 2021. 4. 23. 210422 목 [제천 봉양] 30일차 세라믹 사이딩, 아이큐브(세라믹 사이딩) 전용 실란트 시공, 방킬라이 시공[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 서원교(8시간) 금일품수(누계) : 6품(총162.9품) 금일 작업현황 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 - 방킬라이 도장 - 방킬라이 시공 내일 예정작업 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 - 방킬라이 시공 제천 봉양 30일차 입니다. 오늘 하루도 사랑으로 짓는 수호천사하우징팀 입니다.^^ 1층 외부에서는 방킬라이 2차 도장 및 시공이 진행 되었습니다. 팀장님께서 2차 도장 진행 해주셨습니다. 전면부 2층부터 부분부터 세라믹 사이딩 시공.. 2021. 4. 23. 210421 수 [제천 봉양] 29일차 세라믹 사이딩 스타터, 세라믹 사이딩, 아이큐브(세라믹 사이딩) 전용 실란트 시공, 방킬라이 도장[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 서원교(8시간) 금일품수(누계) : 6품(총156.9품) 금일 작업현황 - 세라믹 사이딩 스타터 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 - 방킬라이 자재 수령 - 방킬라이 도장 내일 예정작업 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 -방킬라이 도장 제천 봉양 29일차 입니다. 쌀쌀했던 아침이 이제는 시원한 날씨로 변해가고 있습니다. 팀원들의 얼굴과 팔이 검게 그을리수록 멋진 목조주택으로 만들어지고 있습니다.^^ 어제에 이어 오늘도 세라믹 사이딩 시공이 .. 2021. 4. 22. 210420 화 [제천 봉양] 28일차 세라믹 사이딩, 아이큐브(세라믹 사이딩) 전용 실란트 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (휴무) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 서원교(8시간) 금일품수(누계) : 5품(총150.9품) 금일 작업현황 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 내일 예정작업 - 세라믹 사이딩 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 제천 봉양 28일차 입니다. 쌀쌀한 날씨가 계속되다가 오늘은 여름 같은 날씨 였습니다. 수호천사하우징 팀원 모두 땀을 흘리며 열심히 시공 하였습니다.^^ 공구 점검 및 미팅 후 오늘 시공에 들어갑니다. 오늘은 본격적인 세라믹 사이딩 시공이 진행 되었습니다. 두조로 나눠서.. 2021. 4. 20. 210419 월 [제천 봉양] 27일차 세라믹 사이딩 스타터, 세라믹 사이딩, 현관 문, 아이큐브(세라믹 사이딩) 전용 실란트 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 서원교(8시간) 금일품수(누계) : 6품(총145.9품) 금일 작업현황 - 세라믹 사이딩 스타터 - 세라믹 사이딩 시공 - 현관 문 시공(장력조절 완료) - 아이큐브(세라믹 사이딩) 전용 실란트 내일 예정작업 - 세라믹 사이딩 스타터 - 세라믹 사이딩 시공 - 아이큐브(세라믹 사이딩) 전용 실란트 제천 봉양 27일차 입니다. 오늘 하루 제천 봉양 수호천사하우징팀 시공 모습 안내드리겠습니다.^^ 오른쪽 외벽 세라믹 사이딩 스타터 시공 하였습니다. 팀장님께서 전기선 테이핑 꼼꼼히 시공 해주셨습니다. .. 2021. 4. 19. 210418 일 [제천 봉양] 26일차 레인 스크린, 후레싱, 세라믹 사이딩, 외날 후레싱, 다용도실 문 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐림 후 맑음 - 금일 근무자 팀 장 : 서태원 (9시간) 부팀장 : 강영삼(9시간) 예비팀장 : 이상민(9시간) 팀 원 : 정태영(9시간), 최용모(9시간) 금일품수(누계) : 5.6품(총139.9품) 금일 작업현황 - 버그 스크린 및 레인 스크린 시공 - 후레싱 시공 - 세라믹 사이딩 스타터 - 세라믹 사이딩 시공 - 외날 후레싱 - 다용도실 문 시공 내일 예정작업 - 세라믹 사이딩 시공 제천 봉양 26일차 입니다. 어제의 소망이 이루어졌습니다.^^ 오늘은 맑은 날씨 속에 시공이 진행 되었습니다. 계속해서 버그 스크린과 레인 스크린 시공이 진행 되었습니다. 1층 지붕과 다락 그리고 창호들이 많아 꾀 많은 시간이 걸렸지만 꼼꼼히 시공 하였습니다. 벤트가.. 2021. 4. 18. 210417 토 [제천 봉양] 25일차 1층 지붕 버그 스크린 및 레인 스크린 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐림 강풍 비 눈 - 금일 근무자 팀 장 : 서태원 (6시간) 부팀장 : 강영삼(6시간) 예비팀장 : 이상민(휴무) 팀 원 : 정태영(휴무), 최용모(6시간) 금일품수(누계) : 2.2품(총129.3품) 금일 작업현황 - 1층 지붕 버그 스크린 및 레인 스크린 시공 내일 예정작업 - 1층 지붕 버그 스크린 및 레인 스크린 시공 - 징크 시공 - 세라믹 사이딩 - 아이큐브(세라믹 사이딩) 전용 실란트 제천 봉양 25일차 입니다. 휴무 후 화이팅 넘치게 하루를 시작 합니다.^^ 현관문이 아침 일찍 도착하였습니다. 건추주님과 함께 검수 확인 하였습니다. 1층에 이어 1층 지붕 버그 스크린과 레인 스크린 시공하였습니다 벌레 유입을 막기 위해 필수적으로 .. 2021. 4. 17. 210415 목 [제천 봉양] 24일차 외부 합판 테이핑, 방통, 눈썹 지붕, 기단부 후레싱, 버그 스크린, 레인 스크린, 창호 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (9시간) 부팀장 : 강영삼(9시간) 예비팀장 : 이상민(9시간) 팀 원 : 정태영(9시간), 최용모(9시간) 금일품수(누계) : 5.6품(총127.1품) 금일 작업현황 - 외부 합판 테이핑 - 방통 시공 - 눈썹 지붕 시공 - 기단부 후레싱 시공 - 버그 스크린 시공 - 레인 스크린 시공 - 창호 시공 내일 예정작업 - 우천으로 휴무 봄 바람이 불어보는 제천 봉양 24일차 입니다.^^ 제천 봉양 현장에 피어난 아이리스 꽃 입니다.^^ 외부 합판 전기 배선과 배관 등은 팀장님께서 직접 우레탄 실리콘으로 틈새를 기밀하였습니다. 1층 지붕 웨더로직 합판과 방수시트가 연결되는 부분에도 실리콘과 웨더로직 전용테이프로 기밀하였.. 2021. 4. 16. 210414 수 [제천 봉양] 23일차 외부 합판 시공 및 테이핑, 방통 시공, 다락 계단 붙박이장, 레인 스크린 레이아웃, 개구부 테이핑 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (10시간) 부팀장 : 강영삼(10시간) 예비팀장 : 이상민(10시간) 팀 원 : 정태영(10시간), 최용모(10시간) 금일품수(누계) : 6,2품(총121.5품) 금일 작업현황 - 외부 합판 시공 및 테이핑 - 방통 시공 - 다락 계단 붙박이장 - 레인 스크린 레이아웃 - 개구부 테이핑 내일 예정작업 - 외부 합판 테이핑 - 다락 내벽 시공 - 기단부 후레싱 시공 - 레인스크린 시공 - 창호 시공 하루하루가 빠르게 변화되고 있는 제천 봉양 23일차 입니다. 오늘은 미당리 현장에도 벚꽃이 피었습니다.^^ 방통 블로킹이 시공된 곳에 레이저 레벨기를 이용하여 방통의 높이에 맞춰 방수합판 시공하였습니다. 방통 .. 2021. 4. 14. 210413 화 [제천 봉양] 22일차 외부 합판 테이핑, 방통 블로킹, 다락 계단 붙박이장, 외벽 기둥 골조 및 합판 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐리고 강풍 - 금일 근무자 팀 장 : 서태원 (5시간) 부팀장 : 강영삼(5시간) 예비팀장 : 이상민(5시간) 팀 원 : 정태영(5시간), 최용모(5시간) 금일품수(누계) : 3,1품(총115.3품) - 금일 작업현황 - 외부 합판 테이핑 - 방통 블로킹 - 다락 계단 붙박이장 - 외벽 기둥 골조 및 합판 시공 내일 예정작업 - 외부 합판 테이핑 - 다락 계단 붙박이장 시공 - 다락 내벽 시공 - 방통 준비 작업 제천 봉양 22일차 입니다. 비가 내린 후 강한 바람이 부는 오후 입니다. 오전 비소식이 있어 오늘은 오후부터 진행하였습니다. 2층에서는 방통 블로킹과 다락 계단 아래 붙박이장 시공이 진행 되었습니다. 상빈빌더가 1층 외부 기동 골조 작.. 2021. 4. 14. 210410 토 [제천 봉양] 21일차 외부 합판 테이핑, 개구부 테이핑, 다락 게이블 스터드 시공, 방통 블로킹, 전기팀 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (휴무) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 금일품수(누계) : 4품(총112.2품) - 금일 작업현황 - 외부 합판 테이핑 - 개구부 테이핑 - 다락 게이블 스터드 시공 - 방통 블로킹 - 전기팀 내일 예정작업 - 휴무 제천 봉양 21일차 입니다. 오랜만에 비가 오지 않는 토요일 입니다.^^ 오늘도 화이팅 넘치는 수호천사하우징 제천 봉양 현장 입니다. 외부 합판 시공 후 웨더로직 전용 테이프로 테이징 시공 하였습니다. (타이백을 따로 시공하지 않아도 되는 방수 합판입니다.) 물의 흐름에 따라 아래에서부터 올라가면서 테이핑 시공 하였습니다. 다락 .. 2021. 4. 11. 210409 금 [제천 봉양] 20일차 외부합판 재단 및 시공, 다락 게이블 스터드, 다락 개구부 시공, 내부 목작업, 전기팀 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (휴무) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 김용귀(8시간) 금일품수(누계) : 5품(총108.2품) - 금일 작업현황 - 외부합판 재단 및 시공 - 다락 게이블 스터드 - 다락 개구부 시공 - 내부 목작업 - 전기팀 내일 예정작업 - 외부 합판 테이핑 - 창호 테이핑 - 다락 게이블 스터드 시공 - 방통 블로킹 - 내부 목작업 - 전기팀 제천 봉양 20일차 입니다. 하루 하루가 정말 빨리 지나가는 수호천사하우징 제천 봉양팀 입니다.^^ 계절이 변하고 꽃이 피어나고 많은 변화들이 보이기 시작 합니다. 제천 봉양 현장도 많은 변화들이 생겨나고 있습니.. 2021. 4. 11. 210408 목 [제천 봉양] 19일차 외부합판 재단 및 시공, 다락 게이블 스터드, 계단 시공, 내부 목작업, 전기팀 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 김용귀(8시간) 금일품수(누계) : 6품(총103.2품) - 금일 작업현황 - 외부합판 재단 및 시공 - 다락 게이블 스터드 - 계단 시공 - 내부 목작업 - 전기팀 내일 예정작업 - 외부합판 시공 - 창호 테이핑 - 다락 게이블 스터드 시공 - 내부 목작업 - 전기팀 제천 봉양 19일차 입니다. 아침에는 조금 쌀쌀하지만 오후부터는 더운 날씨 입니다. 제천 봉양에도 벗꽃이 피어나고 있네요.^^ 오늘도 수호천사하우징 제천 봉양팀 모두가 최선을 다하는 하루 였습니다. 지붕 방수시트 오전에 시공이 마.. 2021. 4. 8. 210407 수 [제천 봉양] 18일차 외부합판 재단 및 시공, 다락 게이블 스터드 및 헤더 시공, 계단 골조, 전기팀 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 김용귀(8시간) 금일품수(누계) : 6품(총97.2품) - 금일 작업현황 - 외부합판 재단 및 시공 - 다락 게이블 스터드 및 헤더 시공 - 계단 골조 - 전기팀 내일 예정작업 - 외부합판 시공 - 다락 게이블 스터드 및 헤더 시공 - 계단 시공 - 내부 목작업 - 전기팀 제천 봉양 18일차 입니다. 점점 시공에 박차를 가하고 있는 수호천사하우징 제천 봉양 팀 입니다. 어제에 이어서 계속해서 외부 합판 시공 중 입니다. 합판 시공 시 ㄷ백커에는 EPS단열재을 채워주고 우레탄 폼으로 꼼꼼히 빈공간.. 2021. 4. 8. 210406 화 [제천 봉양] 17일차 방수시트 시공, 외부합판 재단 및 시공, 철물시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (9시간) 부팀장 : 강영삼(9시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(9시간) 지 원 : 김용귀(9시간) 금일품수(누계) : 6.5품(총91.2품) - 금일 작업현황 - 방수시트 시공 - 외부합판 재단 및 시공 - 철물시공 내일 예정작업 - 외부합판 시공 - 게이블 스터드 시공 - 창호 테이핑 작업 - 내부 목작업 제천 봉양 17일차 입니다. 오늘도 사랑으로 집짓기 위해 최선을 다하는 수호천사하우징 입니다.^^ 방수시트는 서브페이샤와, 플라이 서까래를 모두 덮도록하여 시공하였습니다. 방수시트 시공에는 protec plus 30 사용하였습니다. 출처 : 대림우드 방수시트 시공시 물의 .. 2021. 4. 6. 210405 월 [제천 봉양] 16일차 서까래 블로킹 재단 및 시공, 룩아웃 시공, 서브페이샤 시공, 이중 지붕 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (9시간) 부팀장 : 강영삼(9시간) 예비팀장 : 이상민(9시간) 팀 원 : 정태영(9시간), 최용모(9시간) 지 원 : 김용귀(8시간) 금일품수(누계) : 6.6품(총84.7품) - 금일 작업현황 - 다락 작은 서까래 시공 - 서까래 블로킹 재단 및 시공 - 룩아웃 시공 - 서브페이샤 시공 - 이중 지붕 시공 내일 예정작업 - 방수시트 시공 - 방통 블로킹 - 철물 시공 제천 봉양 16일차 입니다. 지난주 제천에 주말에 봄비가 내리고 난 후 산뜻한 마음으로 월요일을 맞았습니다.^^ 써까래 블로킹과 이브 블로킹 시공 하였습니다. 서까래 블로킹은 서까래의 틀어짐을 잡고, 간격을 유지 해줍니다. 웜루프 지붕 시.. 2021. 4. 5. 210402 금 [제천 봉양] 15일차 다락 합판 시공, 지붕 서까래 재단 및 시공, 안전발판 시공, 지붕 릿지 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 김용귀(8시간) 금일품수(누계) : 6품(총78.1품) - 금일 작업현황 - 다락 합판 시공 - 지붕 서까래 재단 및 시공 - 안전발판 시공 - 지붕 릿지 시공 내일 예정작업 - 우천으로 인해 휴무 제천 봉양 15일차 입니다. 건축주님께서 아침 일찍 오셔서 릿지(마룻대)에 가족들을 위한 글을 적어주셨습니다. 수호천사하우징도 적어달라고 요청하셔서 팀장님이 팀원들을 대신하여 글귀를 적어주셨습니다.^^ 제천 봉양의 경우 스판이 매우 길고 오픈 구간이기 때문에 공학목재로 릿지를 시공할 예정 입니다. .. 2021. 4. 2. 210401 목 [제천 봉양] 14일차 2층 블로킹 시공, 2층 다락 합판 시공, 2층 다락 플레이트 재단, 2층 서까래 재단, 2층 다락 외벽체 헤더 재단[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 김용귀(8시간) 금일품수(누계) : 6품(총72.1품) - 금일 작업현황 - 2층 블로킹 시공 - 2층 다락 합판 시공 - 2층 다락 플레이트 재단 - 2층 서까래 재단 - 2층 다락 외벽체 헤더 재단 내일 예정작업 - 2층 다락 외벽체 시공 - 서까래 시공 - 서까래 블로킹 시공 - 철물 시공 - 릿지 시공 제천 봉양 14일차 입니다. 3월이 끝나고 4월의 첫날 입니다. 차가웠던 바람이 지나가고 시원한 바람이 땀을 식혀주는 계절이 찾아왔습니다.^^ 2층 다락 벽체가 세워질 장선과 장선 밑 내벽체가 세.. 2021. 4. 1. 210331 수 [제천 봉양] 13일차 지붕시공, 방수시트 시공, 2층 장선 및 림 재단 및 시공, 2층 블로킹 시공, 계단 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 지 원 : 김용귀(8시간) 금일품수(누계) : 6품(총66.1품) - 금일 작업현황 - 지붕시공 - 방수시트 시공 - 2층 장선 및 림 재단 및 시공 - 2층 블로킹 시공 - 계단 시공 내일 예정작업 - 2층 서까래 재단 - 2층 다락 합판 시공 - 2층 다락 플레이트 재단 - 2층 다락 외벽체 헤더 재단 - 2층 다락 외벽체 시공 제천 봉양 13일차 입니다. 항상 오후에 강풍 불던 미당리 이었지만 다행이 강풍이 불지 않아 안전비계 설치와 2층 시공들을 무사히 마칠 수 있었습니다.^^ 오늘 하루도 최선을 다해.. 2021. 3. 31. 210330 화 [제천 봉양] 12일차 서까래 재단 및 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (9시간) 부팀장 : 강영삼(9시간) 예비팀장 : 이상민(9시간) 팀 원 : 정태영(9시간), 최용모(9시간) 지 원 : 김용귀(9시간) 금일품수(누계) : 6.7품(총60.1품) - 금일 작업현황 - 서까래 재단 및 시공 내일 예정작업 - 2층 서까래 시공 - 지붕시공 - 방수시트 시공 제천 봉양 12일차 입니다. 미세먼지도 없는 제천은 시공하기 아주 좋은 날씨 입니다. 오늘부터 제천 봉양에 합류한 용귀빌더 입니다. 용귀빌더 지원으로 모든 팀원들이 사기가 높아졌습니다.^^ 서까래 시공전 도면상의 미니월을 시공하는 모습입니다. 미니월 옆으로 웨더로직 OSB 합판을 붙인 후 서까래가 시공됩니다. 레이저 레벨기로 수평을 맞춘 다음 .. 2021. 3. 31. 210329 월 [제천 봉양] 11일차 2층 벽체 시공, 2층 벽체 스터드 및 트리머 재단, 2층 창호 트리머 시공, 2층 브레이스 작업, 계단 랜딩, 서까래 재단 [수호천사 하우징] [직영건축] [목조주택] [패시.. 날씨 : 흐림 후 맑음 - 금일 근무자 팀 장 : 서태원 (9시간) 부팀장 : 강영삼(5시간) 예비팀장 : 이상민(9시간) 팀 원 : 정태영(9시간), 최용모(9시간) 금일품수 (누계) : 5.1품(총53.4품) - 금일 작업현황 - 2층 벽체 시공 - 2층 벽체 스터드 및 트리머 재단 - 2층 창호 트리머 시공 - 2층 브레이스 작업 - 2층 계단 랜딩 - 서까래 재단 내일 예정작업 - 2층 계단 시공 - 2층 서까래 시공 - 지붕시공 - 방수시트 시공 주말동안 쉼을 갖고 다시 모인 제천 봉양 팀 입니다. 토,일 계속해서 비가 내렸지만 수호천사하우징 현장은 이상 없이 양호 합니다.^^ 지난주에 2층 조립 해놨던 벽체들을 시공하였습니다. 오늘은 건축주님께서 월차를 내고 함.. 2021. 3. 29. 210326 금 [제천 봉양] 10일차 2층 합판 시공 2층 플레이트 스터드 재단 2층 외벽체 헤더 제작 2층 외벽체 조립 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 후 흐림 - 금일 근무자 팀 장 : 서태원 (9시간) 부팀장 : 강영삼(9시간) 예비팀장 : 이상민(9시간) 팀 원 : 정태영(9시간), 최용모(9시간) 금일품수 (누계) : 5.6품(총48.3품) - 금일 작업현황 - 2층 OSB 합판 시공 - 2층 플레이트 스터드 재단 - 2층 외벽체 헤더 제작 - 2층 외벽체 조립 내일 예정작업 - 우천으로 인해 휴무 제천 봉양에서 10일차 입니다. 일차수가 늘어날 수록 좀 더 화이팅이 넘쳐나는 제천 봉양 수호천사하우징 입니다. 어제에 이어 계속해서 2층 시공이 진행 되었습니다. 2층 외벽체 바닥 작업을 진행하였습니다. 2층 벽체 시공을 위한 스터드와 해더을 제작 하였습니다.헤더에 들어갈 EPS 폼 입니다. .. 2021. 3. 27. 210324 수 [제천 봉양] 8일차 장선시공, 장선블로킹 글루램빔 시공, 림재단, 파이어블로킹 및 블로킹 재단 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐림 후 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 금일품수 (누계) : 5품(총37.1품) - 금일 작업현황 - 장선 시공 - 파이어블로킹 및 블로킹 시공 - 글루램 빔 시공 - 장선, 림 시공 내일 예정작업 - 2층 바닥 t&g 시공 - 2층 벽체 레이아웃 - 2층 플레이트 스터드 재단 제천 봉양에서 8일차 입니다. 어제 마치고 건축주님께서 응원차 방문하셔서 맛있는 저녁식사를 팀원들에게 제공해주셨습니다. 건축주님의 응원으로 오늘 하루도 힘차게 시작 해봅니다. 목재의 벌어짐을 방지하는 심슨스트롱타이 L90 연결 철물 입니다. 장선 시공시 보강하여 강.. 2021. 3. 24. 210323 화 [제천 봉양] 7일차 장선시공, 글래램, 글루램빔 시공, 림재단, 파이어블로킹 및 블로킹 재단 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 강풍 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 금일품수 (누계) : 5품(총32.1품) - 금일 작업현황 - 장선 시공 - 글루램 및 글루램 빔 시공 - 장선 , 림 재단 - 장선 시공 - 파이어블로킹 및 블로킹 재단 내일 예정작업 - 계단 시공 - 파이어블로킹 및 블로킹 시공 - 철물 시공 제천 봉양에서 7일차가 밝았습니다. 오늘 하루 수호천사하우징 모두가 좋은 집을 짓기 위해 열심히 노력하고 있습니다. 늘 그랫듯이 아침 시공 시작 전 서태원 팀장님을 중심으로 미팅을 진행 하였습니다. 미팅을 통해 팀원들의 역활과 전체적인 시공에 대해 계속적으로 소통하.. 2021. 3. 23. 210322 월 [제천 봉양] 6일차 브레이스 작업, 글루렘 시공, 장선시공, 안전 발판 시공 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 강풍 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(8시간) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 금일품수 (누계) : 5품(총27.1품) - 금일 작업현황 -브레이스 작업 - 안전발판 시공 - 장선 시공 - 글루램 및 글루램 빔 시공 - 캔틀레버 시공 내일 예정작업 - 장선 , 림 재단 - 장선 시공 - 파이어블로킹 및 블로킹 시공 6일차 아침이 밝았습니다. 비가 온 후에 기온이 많이 떨어졌지만 시공 할 때는 모든 팀원들이 땀이 날 정도로 열심히 임하고 있습니다. 오늘 중요한 글루램 시공이 있어 팀장님과 부팀장님이 다시 한번 벽체와 벽체 사이가 도면과 맞는지 확인 중 입니다. 공학목재 글루램(.. 2021. 3. 22. 210319 금 [제천 봉양] 5일차 내부벽체 시공, 브레이스 작업, 헤더제작 장선재단, 글루램 재단, 창호트리머 등[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 흐림 후 맑음 - 금일 근무자 팀 장 : 서태원 (9시간) 부팀장 : 강영삼(9시간) 예비팀장 : 이상민(9시간) 팀 원 : 정태영(9시간), 최용모(9시간) 금일품수 (누계) : 5.6품(총22.1품) - 금일 작업현황 -내부벽체시공 -브레이스 작업 -장선 재단 -글루램 재단 - 창호 트리머 ,윈도우 실, 크리플 시공 내일 예정작업 - 일기예보 상 우천으로 인해 휴무 매일 1시간전 현장에 도착하여 공구점검 및 팀 미팅이 진행 됩니다. 서태원 팀장님께서 오늘 시공에 대해서 팀원들에게 전달하고 있습니다. 부팀장님께서 지원 후 다시 합류 하셨습니다. 팀원 모두가 함께 모이니 작업 속도가 더욱 더 올라갔습니다.^^ 어제 다 하지 못한 내부 벽체와.. 2021. 3. 19. 210318 목 [제천 봉양] 4일차 벽체 시공, 플레이트 재단, 헤더제작 및 스터드 재단 [수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장 : 강영삼(휴무) 예비팀장 : 이상민(8시간) 팀 원 : 정태영(8시간), 최용모(8시간) 금일품수 (누계) : 4품(총16.5품) - 금일 작업현황 -플레이트 재단 -헤더제작 및 스터드재단 -벽체 시공 내일 예정작업 -내부벽체시공 -브레이스 작업 -장선 재단 -글루램 재단 및 시공 제천 봉양 4일차가 되었습니다. 어제 저녁에는 건축주님 가족분들이 함께 오셔서 저녁까지 준비해주신 야식을 먹으며 미팅 시간을 가졌습니다. 지속적인 미팅으로 건축주님 가족분들이 만족하실 집이 지어지고 있습니다.^^ 오늘도 역시 팀 미팅과 공구 점검으로 하루를 시작 합니다. 수호천사하우징 모든 팀원들은 안전모 착용을 원칙으로 시공.. 2021. 3. 18. 210317 수 [제천 봉양] 3일차 플레이트, 헤더, 스터드재단 및 벽체시공[수호천사 하우징] [직영건축] [목조주택] [패시브하우스] 날씨 : 맑음 - 금일 근무자 팀 장 : 서태원 (8시간) 부팀장: 강영삼(지원) 예비팀장 : 이상민(8시간) 팀 원 : 정태영 (8시간), 최용모(8시간) 금일품수 (누계) : 4품(총12.5품) - 금일 작업현황 -플레이트 재단 -헤더제작 및 스터드재단 -벽체 시공 내일 예정작업 -플레이트 재단 -헤더제작 및 스터드재단 -벽체시공 -브레이스 작업 제천 봉양 3일차 아침이 밝았습니다. 오늘 하루도 안전하고 활기찬 하루가 되길 소망해봅니다.^^ 오늘 사용 할 공구 점검으로 하루를 시작 합니다. 늘 안전을 최우선으로 생각하고 있습니다. 오늘도 어제에 이어 벽채시공이 계속 되었습니다. 상민빌더가 헤더 제작 중 입니다. 헤더는 개구부 상부의 수직하중을 보강해주는 부재 입니다. .. 2021. 3. 17. 이전 1 2 3 다음 728x90
