190702 [화순이서2 28일차] 세라믹사이딩,석고 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 28일차 현황입니다. 오랫만에 햇빛쨍쨍...비내리는것보다 좋네요. 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5.6품(137.1품) 금일작업현황 - 외벽 세라믹사이딩(아이큐브) 시공중.. - 석고시공 - 거실 아트월 시공중.. - 계단하부 아트박스 시공 명일예정작업 - 외벽 세라믹 사이딩 시공 - 거실 아트월시공 - 세라믹사이딩 실란트 시공 한면 한면 꼼꼼하게 세라믹사이딩이 마무리가 되어가고 있습니다. 내일이면 거의 마무리가 될듯싶네요.. 이제는 후속작업으로 아이큐브 실란트 시공작업을 할 예정입니다. 주방 싱크 실측이 예정되어 있어서 주방석고시공을 하였습니다.. 거실 아트월 시공중입니다.. 38mm돌출시.. 2019. 7. 2.
190701 [화순이서2 27일차] 세라믹사이딩,석고,인슐레이션 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 27일차 현황입니다.. 흐림..비..흐림..비.. 하루종일 비가 오락가락 하네요. 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품(131.5품) 금일작업현황 - 외벽세라믹사이딩작업중.. - 인슐레이션 충진중.. - 석고시공중.. 명일예정작업 - 외벽 세라믹사이딩 시공 - 주방 석고시공 - 인슐레이션 충진 마무리 이번주에는 비예보가 없어서 최대한 빨리 외장작업을 마무리할려고했는데... 뜬금없이 비가 내리네요.. 2시간정도 외장작업하다가 다시 내부로 투입~ 미국산 생석고 터프락시공중입니다. 개구부는 스파이럴쏘를 이용해서 깨끗하게 타공.. 작은방 석고 마무리.. 외벽은 수성연질폼으로 단열을 하고.. 내벽은 R.. 2019. 7. 1.
190629 [화순이서2 26일차] 인슐레이션,석고,내부목작업 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 26일차 현황입니다. 하루종일 장대비... 금일근무자 팀장 : 정수호 부팀장 : 손호현(휴무) 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 4품(126.5품) 금일작업현황 - 내부 목작업(다락창고 벽체작업) - 인슐레이션충진중.. - 석고시공중.. 명일예정작업 - 일요일 : 휴무진행 - 월요일 :- 외벽 세라믹사이딩 시공 - 세라믹사이딩실란트시공 다락 벽체시공.. 주방에서 보았을때 비대칭인 서까래를 대칭으로 만들기 위한 목작업진행중.. 다락장선 하부,안방상부천정에 R-32 인슐레이션을 충진했습니다. 단열을 위한 충진이 아니고 층간 소음을 줄이기 위한 시공입니다. 인테리어용 등위치를 바닥에 먼저 LAY-OUT을 한후에 레이져레벨을 이용해 정확한 위치에.. 2019. 6. 29.
190628 [화순이서2 25일차] 3차자재양중,세라믹사이딩,후레싱 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 25일차 현황입니다. 맑음.... 습도 매우높음.. 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품(122.5품) 금일작업현황 - 3차자재(내부마감자재) 수령 - 자재 양중작업 - 후레싱 시공 명일예정작업 - 내부 목작업 - 내부 그라스울 시공 - 내부 석고작업 꽃이름 알려주세요? 무궁화꽃은 아닌데... 너무 예뻐서 한컷 촬영해보았습니다... 주변 환경이 너무나 아름다운 현장입니다. 추후 포치작업을 진행하기 위해 밑작업을 진행해 놓았습니다. 서까래가 걸리고.. 지붕이 씌워지고.. 멋진 공간이 탄생될 예정입니다. 지붕과 벽체가 만나는 구간.. 벽체후레싱(내)시공 벽체후레싱(외)시공 물유도후레싱 시공 최선을.. 2019. 6. 28.
190627 [화순이서2 24일차]세라믹사이딩,릿지벤트 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 24일차 현황입니다. 흐림.. 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품(117.5품) 금일작업현황 - 외벽 세라믹사이딩(아이큐브) 시공중.. - 지붕 kmew 릿지후레싱 및 릿지벤트 시공 명일예정작업 - 3차자재 수령 - 석고양중 - 외벽 세라믹사이딩 시공 어제는 예상보다 비가 빨리내려서 휴무진행했습니다. 오늘아침도 흐리고 이슬비가 내리기는 하지만 일하는데는 문제없다고 판단하여서 진행했구요.. 습하고 더운 하루였습니다. 지붕 릿지 후레싱및 벤트를 시공했습니다. 먼저 방수시트를 잘라내고... 수성연질폼으로 막힌 부분을 뚫고.. 방부목 각상으로 하지작업을 진행하고.. kmew정품 후레싱으로 작업을 진.. 2019. 6. 27.
191624~25 [화순이서2 22,23일차] kmew지붕재시공,소핏,세라믹사이딩 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한 집짓기 22,23일차 현황입니다. 푹푹 찌네요... 22일 근무자 팀장 : 정수호(9시간) 부팀장 : 손호현(9시간) 팀원 : 정지원,우자유,정태영(각각 9시간근무) 23일근무자 팀장 : 정수호(9시간 근무) 부팀장 : 손호현(9시간 근무) 팀원 : 정지원,우자유,정태영(각각 9시간 근무) 금일품수 : 5.6품 ( 112.5품) 금일작업현황 - kmew 칼라베스트 지붕재 시공 마무리 - 아이큐브 스타터철물 및 초장 시공 - 후레싱 시공 - 소핏시공 마무리 - 화장실 시트방수 명일예정작업 - 외벽 아이큐브 시공 - 지붕 릿지벤트 및 후레싱 시공 주말에 이틀간 휴무진행을 했습니다. 주말동안에 수성연질폼 시공을 마무리해놓았네요.. 깔끔한시공..뒷정리까지 깨끗히 해놓으셨.. 2019. 6. 25.
190621 [화순이서2 21일차] kmew지붕시공,세라믹사이딩/[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 21일차 현황입니다. 따뜻하네요.. 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품(101.2품) 금일작업현황 - kmew(케뮤) 지붕재 시공중.. - 세라믹사이딩(아이큐브) 스타트 - 수성연질폼 충진중.. 명일예정작업 - 토,일 : 수선연질폼시공, 목수팀 휴무진행 - 월요일 : kmew지붕재시공, 세라믹사이딩 kmew 지붕재 컬러베스트 시공을 시작했습니다. 무더위와 사투를 벌이며 지붕시공중입니다...수고들 하셨습니다. 내일 비소식이 있어서 시공이 안된 지붕은 후레싱 밑으로 빗물이 스며들지 못하도록 이지씰로 보양작업을 해놓았습니다. 세라믹사이딩(아이큐브)시공을 위한 스타터철물 시공중.. 스타터철물의 정밀.. 2019. 6. 22.

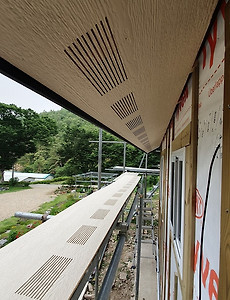

190620 [화순이서2 20일차] 레인스크린,후레싱,페이샤도색,내부목작업,전기/[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 20일차 현황입니다. 많이 덥네요.. 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품(96.2품) 금일작업현황 - 레인스크린 마무리 - 버그스크린 마무리 - 지붕 후레싱 마무리 - 래프터벤트 시공 마무리 - 내부 목작업 - 페이샤 도색 - 전기팀 마무리 - 수성연질폼 보양작업 명일예정작업 - 소핏벤트 시공 마무리 - kmew 지붕 시공 - 아이큐브 스타터철물시공 - 아이큐브 스타트 - 수성연질폼 시공 내일 수성연질폼 시공이 잡혀 있어서 내부 목작업 진행했습니다. 래프터벤트 시공 마무리... 고공 작업이라 시간 소요가 많았습니다. 수성연질폼 작업을 하기전에 벽체 사이에 있는 쓰레기를 청소... 레인스크린,.. 2019. 6. 20.
190618~19 [ 화순이서2 18,19일차] 내부목공작업,래프터벤트,레인스크린 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 18,19일차 현황입니다. 18일차 오전 흐림....오후 비 19일차 햇빛쨍쨍.. 18일차 근무자 팀장 : 정수호(4시간 근무) 부팀장 : 손호현 (4시간근무) 팀원 : 정지원,우자유,정태영(각각 4시간 근무) 19일차 근무자 팀장 : 정수호(9시간 근무) 부팀장 : 손호현(9시간 근무) 팀원 : 정지원,우자유,정태영(각각 9시간 근무) 금일품수(누계품수) : 5.6품( 91.2품 ) 금일작업현황 - 레인스크린 시공중.. - 외부창고,외부화장실 도어 및 창호시공 - 외부화장실 다운실링 - 내부 목작업 - 지붕재 kmew 양중작업 - 전기팀 명일예정작업 - 레인스크린 시공 마무리 - 지붕 후레싱 시공 마무리 - 외부창고 하부후레싱 시공 - 아이큐브 스타터철물 .. 2019. 6. 19.
190617 [화순이서2 17일차] 레인스크린,후레싱,골조 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 17일차 현황입니다. 많이 덥네요... 금일근무자 팀장 : 정수호(7시간 근무) 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 4.9품(83.1품) 금일작업현황 - 레인스크린 작업중.. - 지붕 후레싱 작업중.. - 외부 화장실,창고 골조 작업중.. - 방통미장 명일예정작업 - 외부화장실,창고 골조 마무리 - 페이샤 시공 마무리 - 페이샤 도색 - 레인스크린 시공 마무리 - 지붕 후레싱 마무리 - 창고,화장실 도어시공 방통미장 마무리.. 외부화장실,외부창고 골조작업도 내일이면 마무리가 되겠습니다. kmew 처마후레싱,박공후레싱 시공중.. 레인스크린 방부목상은 15mm*38mm 로 시공합니다. 공기는 위로 올리고....물은 아래로 흘러.. 2019. 6. 17.
190614~15[화순이서2 15,16일차] 도어시공,창호시공,설비,외부창고골조 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 14,15일차 현황입니다. 14일 흐리다 비~~ 15일 맑음 금일근무자 14일 팀장 : 정수호,손호현,정지원,우자유,정태영 각각 2시간 근무 15일 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품(78.2품) 금일작업현황 - 현관문,다용도실외부문 시공 - 하우스랩 테이핑 작업 마무리 - 지붕 처마 후레싱 시공중.. - 페이샤보드 시공중.. - 외부화장실,창고 골조작업중.. - 피마펜 독일식 시스템창 시공 마무리. - 설비 마무리 - 시스템에어컨 배관 마무리 명일예정작업 - 일요일 : 휴무진행 - 월요일 : - 외부화장실,창고 골조 마무리 - 페이샤보드 도색 - 처마후레싱,박공후레싱 시공 - 레인스크린 시공 - 버그.. 2019. 6. 16.
190613 [화순이서2 14일차] OSB합판시공,투습방수지,설비 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산산행복마을 행복한집짓기 14일차 현황입니다. 햇빛쨍쨍... 금일근무자 팀장 : 정수호(9시간) 부팀장 : 손호현(9시간) 팀원 : 정지원,우자유,정태영(각각 9시간근무) 금일품수(누계품수) : 5.6품( 72품 ) 금일작업현황 - 방통밑작업 - 외벽 OSB합판 마무리 - 외벽 투습방수지(타이벡) 시공 - 윈도우 씰작업 - 아이큐브 하부 후레싱 시공 - 설비팀 명일예정작업 - 외부화장실,창고 골조작업 - 타이벡 테이핑작업 - 피마펜 창호시공 - 페이샤보드 시공 땅에서 올라오는 습으로부터 OSB합판을 보호하기위해서 타이벡 투습방수지를 시공하였습니다. 아이큐브 하부후레싱을 시공하고 그위로 투습방수지(타이벡)을 시공함으로써 완벽한 물끊기 시공.. 내일 피마펜 창호시공이 예정되어 있어서 창.. 2019. 6. 13.
190612 [화순이서2 13일차] OSB합판시공,내부목작업,방통라인시공 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 13일차 현황입니다. 몇일동안 흐린날씨라 일하기 좋았는데...오늘은 화창하고 햇빛쨍쨍.. 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품(66.4품) 금일작업현황 - 외벽 OSB합판 시공중.. - 방통라인 시공 - 내부 목작업 - 계단시공 마무리 - 설비팀 명일예정작업 - 외부 OSB합판시공 마무리 - 하우스랩(타이벡) 시공 마무리 - 2차자재 수령 - 설비팀 설비팀 엑셀배관작업하기전에 방통라인을 시공하였습니다. 방통라인은 방바닥 수평을 잡기위한 방법이구요... 토대에 물이 스며들지 못하도록 방수합판으로 시공하고, 우레탄폼으로 기밀을 하였습니다. 계단시공 마무리.. 포치상부공간을 폐쇄하지 않고 오픈하기로.. 2019. 6. 12.
190611 [화순이서2 12일차] 내부목작업,계단 / [수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을에서 행복한집짓기 12일차 현황입니다. 아침 출근할때 비...낮에 흐림...퇴근무렵 햇빛.. 시원하니 일하기 딱 좋은 날씨였습니다. 금일근무자 팀장 : 정수호(9시간) 부팀장 : 손호현(9시간) 팀원 : 정지원,우자유,정태영(각각 9시간 근무) 금일품수(누계품수) : 5.6품(61.4품) 금일작업현황 - 계단시공중.. - 다락 박공스터드 및 개구부작업 - 칼라타이시공 - 거실 다운실링 명일예정작업 - 계단시공 마무리 - 2층 내부 골조작업 마무리 - 방통라인 시공 - 외벽 osb합판 시공 - 설비팀 계단은 스트링거와 챌판까지 마무리 했습니다. 내일 디딤판만 시공을 하면 계단은 마무리.. 계단하부는 노출시공됩니다. 계단이 울리는것을 최소화시키기위해 스트링거를 무려 5개를 시.. 2019. 6. 11.
190610 [화순이서2 11일차] 외벽OSB합판시공,박공스터드시공,계단 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 11일차 현황입니다. 하루종일 흐림...빗방울 오락가락... 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품 (55.7품) 금일작업현황 - 외벽 OSB합판 시공중.. - 박공 스터드 시공중.. - 계단 시공중.. - 2층다락 방통블러킹 시공 - 전기팀 명일예정작업 - 계단시공 - 2층 다락 내부 벽체 시공 - 내부 목작업 외벽 OSB합판시공전에 상부에 strap tie철물 시공.. 스터드-탑플레이트-더블탑플레이트-림조이스트-머드씰-바텀플레이트-스터드까지 한번에 조인하여 구조적 보강작업을 진행했습니다. 한판시공은... 합판겹침을 림조이스트에서 .. 개구부 따냄은 구조적으로 안정되게 따냄..(위의 사진참조).. 2019. 6. 10.
190609 [화순이서2 10일차 ] 지붕osb합판시공,방수시트 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 10일차 현황입니다. 흐림..햇빛쨍쨍.. 금일근무자 팀장 : 정수호(9시간) 부팀장 : 손호현(9시간) 팀원 : 정지원,우자유,정태영( 각각9시간) 금일품수(누계품수) : 5.6품( 50.7품) 금일작업현황 - 이브블러킹,서브페이샤 시공 마무리 - 지붕 OSB합판 시공 마무리 - 지붕 방수시트 시공 마무리 명일예정작업 - 2층 내부 벽체 시공 - 외부 OSB합판시공 - 계단시공 금요일날 비가내려서 금,토 이틀시고 현장복귀... 일요일임에도 불구하고 지붕합판 및 방수시트 작업을 진행했습니다. 내일 비예보... 지붕합판을 시공하기전에 서까래 블러킹,이브블러킹등 지붕골조작업을 먼저 시공했습니다. 합판클립시공... 합판클린은 합판의 수축팽창에 대비해 3MM갭을 유지.. 2019. 6. 9.
190606 [화순이서2 9일차] 서까래시공 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 9일차 현황입니다. 흐림..시원한바람.. 예보보다 빠른 빗방울... 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 3.6품( 45.1품 ) 금일작업현황 - 서까래 시공 마무리 - 서까래 블러킹 시공중.. - 비계시공 명일예정작업 - 금,토 휴무진행 - 일 : 이브블러킹 시공,서브페이샤시공,osb합판시공,방수시트 시공 비예보가 저녁시간이었는데, 오보가 되었네요....2시쯤부터 빗방울이 떨어져서 보양작업을 진행후 현장철수 진행했습니다. 금일부로 서까래 시공은 마무리되었습니다. 하루차이로 지붕합판시공을 하지 못하고 비를 맞춰야하네요..ㅠㅠ 2층바닥 T&G합판을 LP LEGACY 방수패널을 시공했기때문에 비에는 문.. 2019. 6. 7.

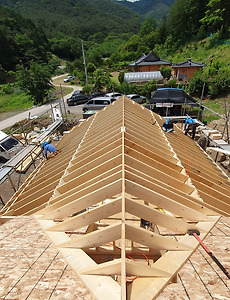

190605 [화순이서2 8일차] 서까래 가공 및 시공 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 8일차 현황입니다. 여기저기서 폭염주의보 소식이 들려오는 하루네요.. 저희팀도 폭염대비 점심시간을 2시간으로 연장하고 휴식.. 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5.6품(41.4품) 금일작업현황 - 서까래 가공 - 메인지붕 서까래 시공 - 심슨스트롱타이 철물 시공 명일예정작업 - 지붕 블러킹,이브블러킹 시공 - 메인지붕 합판,방수시트지 시공 - 주방위 서까래 시공 - 비계시공 첫번째 서까래 시공.. 메인지붕과 만나는 부분을 선시공.. 서까래 가공이 잘되어서 잘 맞아 떨어지네요. 거실상부는 OPEN입니다... BT아시바를 세워서 고공작업을 진행.. 내일 비소식이 있어서 어떻게든 지붕을 덮어볼려고 .. 2019. 6. 5.
190605 [화순이서2 7일차] T&G합판시공,심슨스트롱타이 철물시공/[목조주택][전원주택][수호천사하우징][수호천사닷컴] 화순군 이서면 야사리 산사행복마을 행복한집짓기 7일차 현황입니다. 연일 찜통더위~~ 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품(35.8품) 금일작업현황 - 다락 T&G합판시공 - 심슨스트롱타이 철물 시공 - 서까래 가공 명일예정작업 - 서까래 가공 및 시공 다락 LP Lagacy T&G합판을 시공하였습니다. 비가 많이 내리는 철이라 습에 강한 LP Lagacy합판 시공... 전 현장에서 물에 잠겨져 있는 합판을 확인했는데 전혀 불지않고 치수에 변화가 없는것을 확인하였습니다. https://youtu.be/I43wOJ0RXPw 자료출처 : 대림우드 내부 전단벽에 wall bracing 철물시공... 머드씰-바텀플레이트-스터드-탑플레이트-더블탑플레.. 2019. 6. 5.
190603 [화순이서2 6일차] 2층바닥장선시공,방통블러킹 / [수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 6일차 현황입니다. 바람한점없고...햇빛쨍쨍...거의 폭염수준이네요. 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품(30.8품) 금일작업현황 - 2층 다락장선 시공 - 방통블러킹 시공 명일예정작업 - 다락장선 마무리 - T&G합판시공 - 2층 벽체작업 - 서까래 가공 구조적으로 하중을 받는 구간은 구조재와 합판을 이용해 빔을 만들어 시공했습니다. 글루시공은 기본.. 장선은 벽체 중앙에서 연결하고 블러킹을 이용해 결속시공.. 금일 장선시공은 포치부분을 제외하고 거의 마무리가 되었습니다. 탑플레이트,더블탑플레이트,림조이스트를 델타피스를 이용해 결속시공... 구조적 보강.. 구조적으로 하중에 취약한 부분은 .. 2019. 6. 3.
190604 [화순이서2 5일차] 1층벽체조립및 시공,가새 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을에 행복한집짓기 5일차 현황입니다. 맑음... 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원(4시간),우자유,정태영 금일품수(누계품수) : 4.5품(25.8품) 금일작업현황 - 1층벽체 조립 및 시공 마무리 - 가새(수직) 작업 명일예정작업 - 일요일 : 휴무진행 - 월요일 : - 다락장선 시공 - 1층 방통블러킹 시공마무리 - 내부 안전 작업발판 시공 연일 따뜻한날이네요... 27도 파베리아(파주의 겨울날씨)의 날씨를 생각하면서 열심히 골조작업을 진행하고 있습니다. 1층의 마지막 벽체조립중.. 목조주택에서 가장중요한 부분은 수직,수평입니다..... 토대작업에서 수평작업을 위해 최선을 다했고.. 오늘은 가새(수직)작업에 최선을 다했습니다. 정밀한 수직을 필요.. 2019. 6. 1.
190531 [화순이서2 4일차] 1층벽체골조,장선재단 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을 행복한집짓기 4일차 현황입니다. 어제밤에 비가내려서 오전에 습하고, 흐린날씨....오후에는 맑음 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품(21.3품) 금일작업현황 - 1층 벽체 조립 및 시공 - 끝막이장선 및 장선 재단 - 방통블러킹 시공중 명일예정작업 - 1층벽체 조립및 시공 마무리 - 벽체 가새(수직)작업 - 방통블러킹 마무리 예보에도 없던 비에 너무나도 당황스럽습니다. 출근하자마자 토대위에 있는 물을 퍼내는 작업을 시작으로 하루를 시작합니다. 한팀은 벽체를 열심히 조립하고.. 페티오창 부분 앙카볼트는 따내서 시공을 하고.. 톱사인 부팀장은 하루종일 여기저기 불려오는 치수를 재단해주면서 장선 재단까지 해놓.. 2019. 5. 31.
190530 [화순이서2 3일차] 머드씰,벽체조립및시공 / [수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 야사리 산사행복마을에서 행복한집짓기 3일차 현황입니다. 오전에는 맑음...오후에 흐리다가 퇴근무렵 빗방울 금일근무자 팀장 : 정수호(9시간) 부팀장 : 손호현(9시간) 팀원 : 정지원,우자유,정태영(각각9시간) 금일품수(누계품수) : 5.6품(16.3품) 금일작업현황 - 머드씰 시공 마무리 - 벽체 조립및 시공 - 스터드재단 - 코너,베커,헤더 제작 명일예정작업 - 벽체 조립 및 시공 - 방통블러킹 시공 - 끝막이장선,장선 재단 토대용 L앙카는 12MM, 250MM 스텐앙카를 시공했습니다. 앵커볼트 는 1800MM이내에 한개씩 시공인데 저희현장은 1,000MM에 한개씩 시공하였고, 바텀플레이트까지 결속을 하기위해 노출시공.. 내부벽체는 스텐레스 세트앙카시공.. 화순이서2현장 첫번째 벽체 시.. 2019. 5. 30.
190529 [화순이서2 2일차] 플레이트레이아웃,머드씰,헤더제작 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 화순군 이서면 산사행복마을 행복한집짓기 2일차 현황입니다. 본격적으로 여름을 시작한것같네요...맑음.. 금일근무자 팀장 : 정수호 부팀장 : 손호현 팀원 : 정지원,우자유,정태영 금일품수(누계품수) : 5품(10.6품) 금일작업현황 - 플레이트 레이아웃중.. - 머드씰 시공중.. - 헤더 제작중.. 명일예정작업 - 플레이트 레이아웃 마무리 - 머드씰 시공 마무리 - 헤더,코너,베커 제작 - 스터드 재단 - 벽체 조립및 시공 머드씰 시공을 하기위해서 2*6 방부목을 켜는 작업을 진행합니다. 2*6는 38mm*140mm 사이즈가 나와야하는데 방부액을 주입하는 과정에 사이즈가 변형이 되어서 자재 반입이 됩니다. 구조재 사이즈 140mm로 켜서 시공을 해야지만 골조작업 품질이 높아집니다. 씰실러 seal sil.. 2019. 5. 29.
190528 [화순이서2 1일차] 유로폼해체,토대레이아웃,골조준비작업 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 물맑고 공기맑은 화순군 이서면 야사리 산사행복마을 이서2현장 open합니다. 어제 비가내려서인지 오늘은 미세먼지없는 화창환 날씨네요. 금일근무자 팀장 : 정수호(9시간) 부팀장 : 손호현(9시간) 팀원 : 정지원,우자유,정태영(각각 9시간근무) 금일품수(누계품수) : 5.6품(5.6품) 금일작업현황 - 1차 자재수령 - 기초 유로폼제거 및 정리작업 - 토대 lay-out - 토대 레벨체크 - 마이터쏘 작업대,테이블쏘작업대, 창고제작 - 플레이트 재단 명일예정작업 - 플레이트 재단 - 헤더,코너,베커 제작 - 플레이트 lay-out - 스터드 재단 - 머드씰 시공 1차자재 하역을 시작으로 현장을 시작해봅니다. 자재하역후 커피타임... 이서2현장에 대한 전체적인 브리핑을 하는 시간이었습니다. 전반적인 사항을.. 2019. 5. 28.
190513 화순이서2 기초마감 화순이서2현장 기초 마무리가 되었습니다. 그동안 수고해주신 기초팀장님이하 팀원들 수고많이 하셨습니다. 2019. 5. 14.
190512 화순이서2 기초4일차 철근배근 화순이서2현장 기초 3일차 현황입니다. 철근 배근작업을 하기전에 콤팩터로 다짐작업을 진행했습니다. 바닥의 습이 올라오는것을 방지하기 위해서 비닐을 깔고.. 비드법1종2호 EPS 150MM를 시공했습니다. 스텐L앙카 시공.. 철근은 300간격으로 시공.. 건축주님의 요청으로 단배근시공.. 외부에 화장실을 추가시공.. 창고부분은 향후 보일러 시공가능성이 있어서 수도와 배관작업을 해놓았습니다. 다용도실& 외부창고로... 아직 보일러실 위치가 정해지지 않았습니다. 그래서 두군데 모두 보일러를 시공할 수 있도록 배관작업진행했습니다. 매립형욕조 다운틀.. 수고많이 하셨습니다. 내일 콘크리트 타설하면 기초작업은 마무리되겠습니다. 감사합니다. 2019. 5. 12.
190511 화순이서2 기초3일차 유로폼설치,기초설비 화순이서2 기초 3일차 현황입니다. 돌이 많은 땅이라 배관이 상하지 않도록 석분을 깔고서 기초설비배관작업을 진행했습니다. 오수관,폐수관은 100mm시공 2019. 5. 12.
190510 화순이서2 기초2일차 화순이서2 기초 2일차 현황입니다. 성토를 약 1미터정도 한 땅이라 기초의 처짐을 방지하기 위해 맨땅까지 파서 버림콘크리트를 붓습니다. 풀륨관시공후에 임시로 배수로를 시공했습니다. 추후에 매립시공할 예정입니다. 2019. 5. 12.
화순이서2현장 기초시작 190507~9 풀륨관시공, 기초 /[수호천사하우징][수호천사닷컴][목조주택][전원주택] 건물이 들어서는 구간은 배수가 잘되도록 풀륨관을 시공하고 그레이팅을 놓을 예정입니다. 물빠짐이 잘되도록 구배잡는데 최선을 다하였습니다. 건물이 들어설공간에 추가 되메우기 작업진행.. 규준틀을 놓고 건물이 들어설 위치를 표시.. 버림콘크리트를 치기위해서 터파기 진행.. 중간 중간 구덩이를 파놓은것은 맨땅에 지지를 하도록 버림콘크리트를 부을 예정입니다. 기초설비 배관작업을 위해서 석분을 깔았습니다. 돌이 많은 땅이라 배관에 충격을 주는것을 보완.. 감사합니다. 2019. 5. 12.
