날씨: 맑음
-금일 근무자
팀 장 : 이상민 (8시간)
팀 원 : 정태영 (8시간), 문병선 (8시간), 노채헌 (8시간), 이경용 (8시간)
지 원 : 천영환 (8시간), 김종협 (8시간)
금일품수 (누계) : 7품 (총 62.5 품)
금일 작업 현황
- 철물 보강 작업
- 지붕 릿지보드 및 서까래 시공
- 지붕 타이벡 시공
- 지붕 각상 시공
- 박공벽 시공
다음 예정 작업
- 2층 방통 및 솔리드 블로킹 시공
- 벽체 합판 시공
가평 읍내리 11일차
안녕하세요. 가평 읍내리에서 11일차 일정을 시작합니다!
늘 그렇듯 오늘도 힘차게 달려볼까요~~

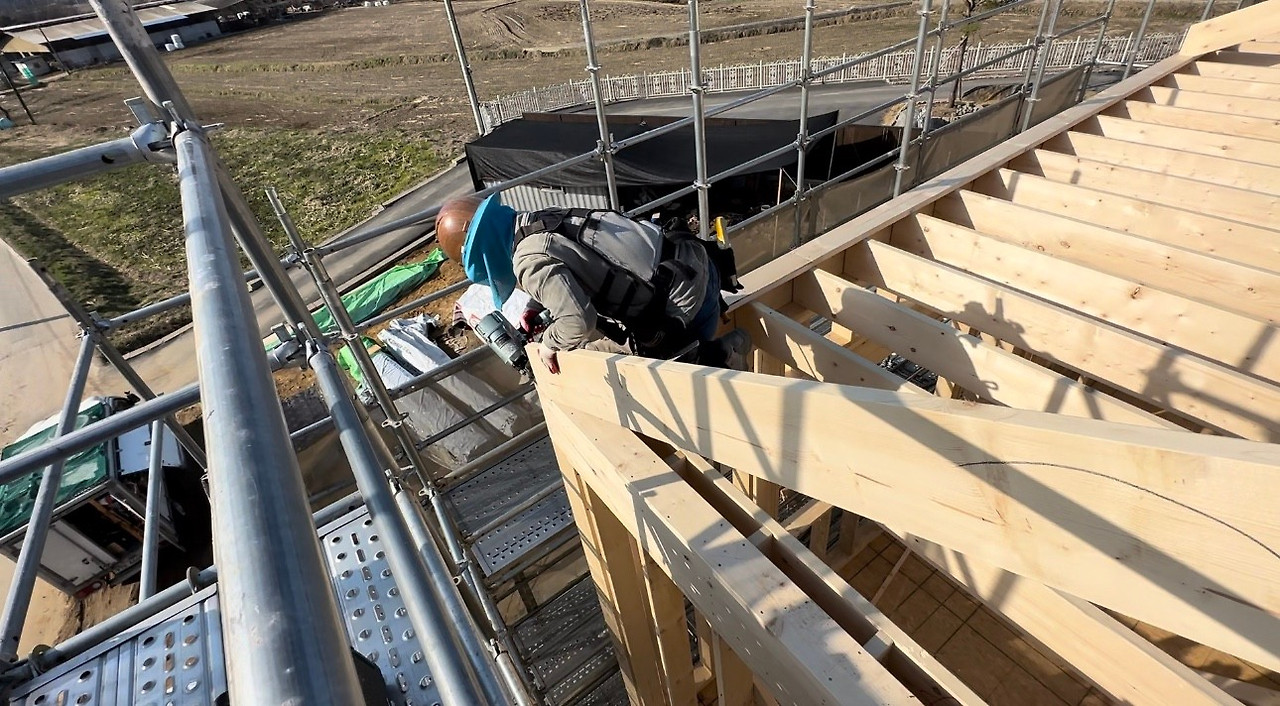

오늘은 골조 시공에 막바지 작업인 서까래 시공이 이루어졌습니다.
먼저 기준이 되는 릿지보드와 서까래를 시작으로 지붕의 틀을 잡아줍니다.

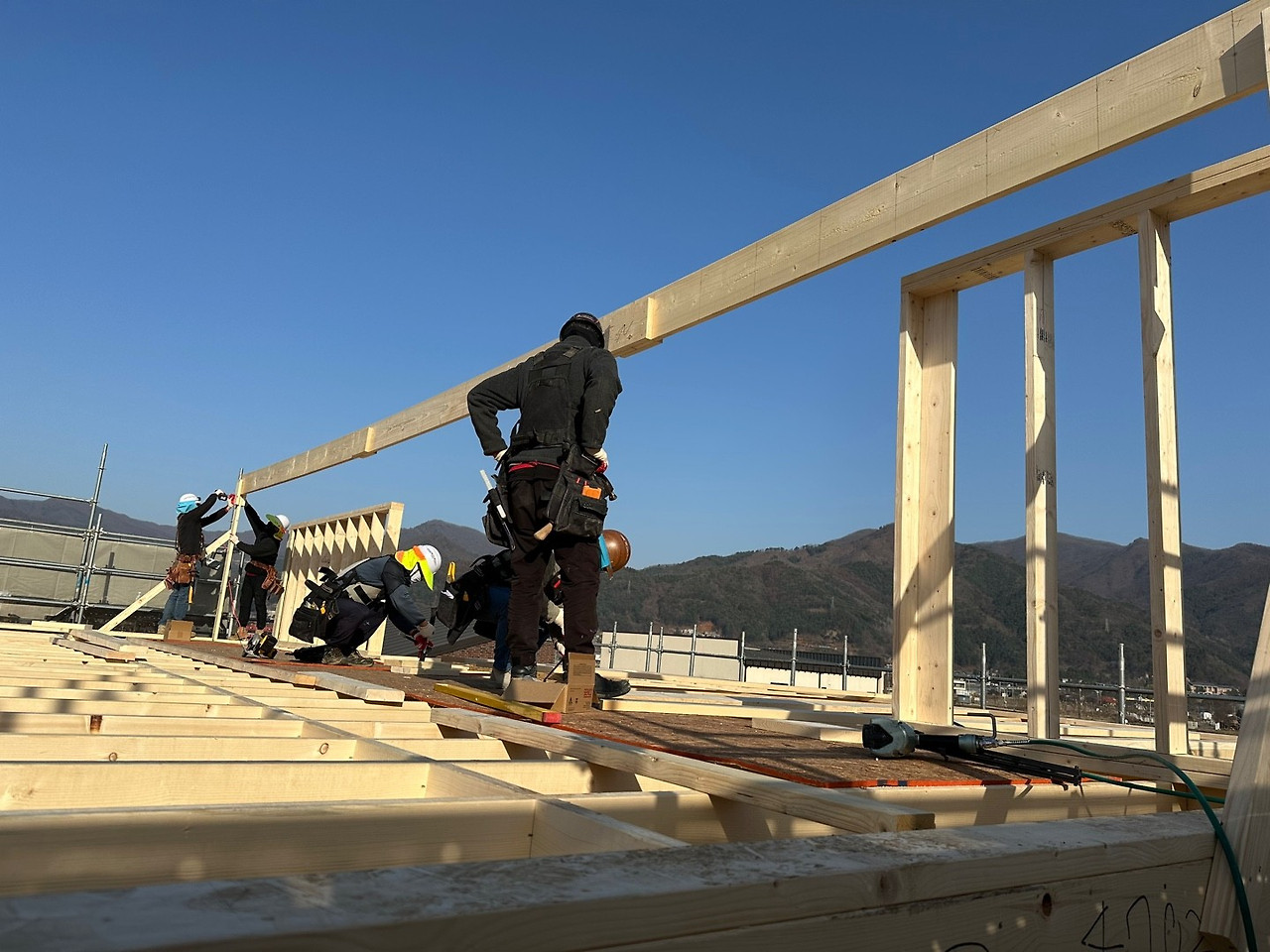

틀을 잡고나서 서까래 시공을 위해 팀원들과 서까래를 위로 올려줍니다.

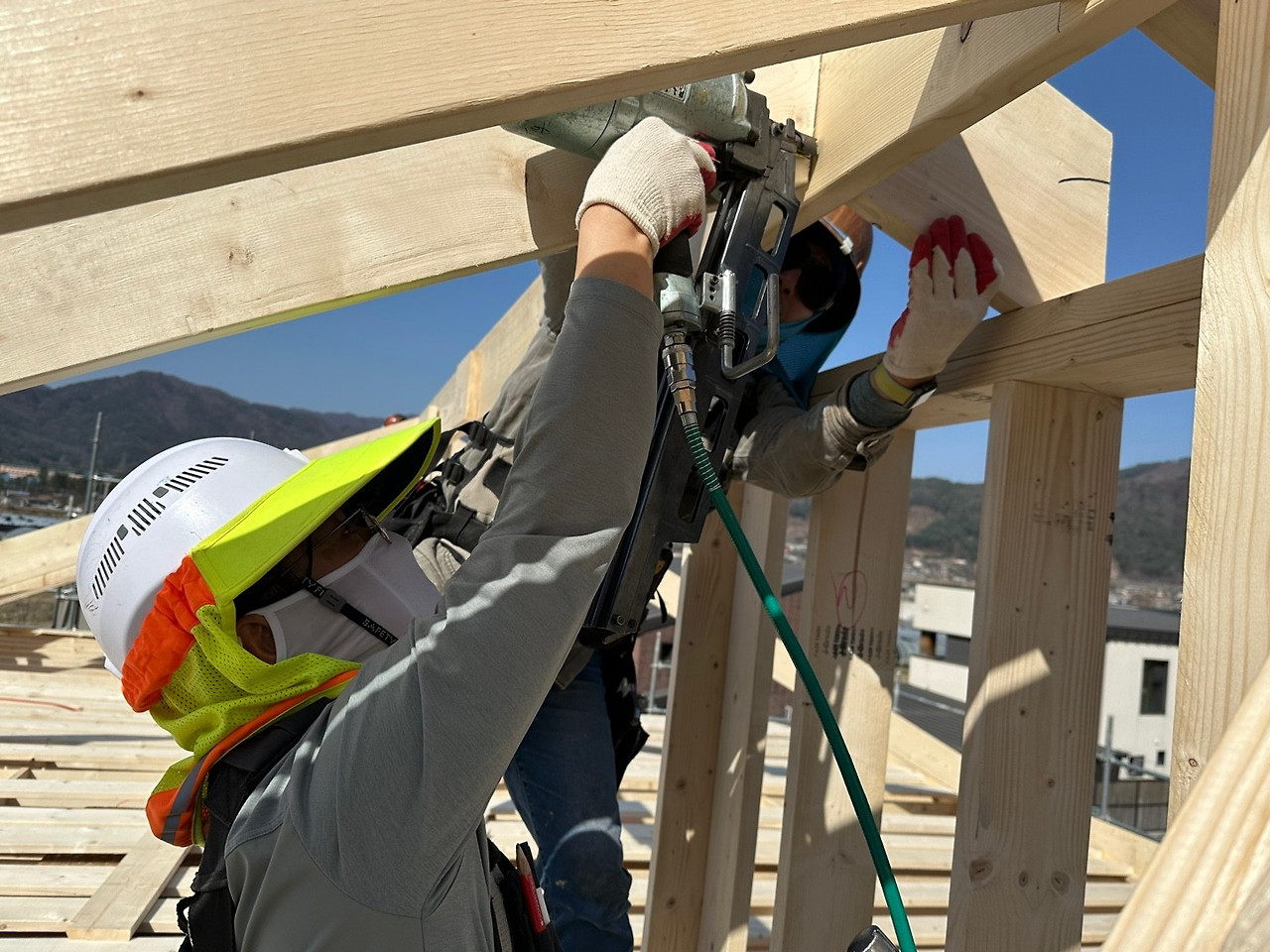

이어서 이브 블로킹 겸 페이샤보드(Fascia Board)를 시공하였습니다.
페이샤 보드는 서까래 아랫단 끝을 마감해주는 역할을 합니다.
페이샤보드 시공중인 모습

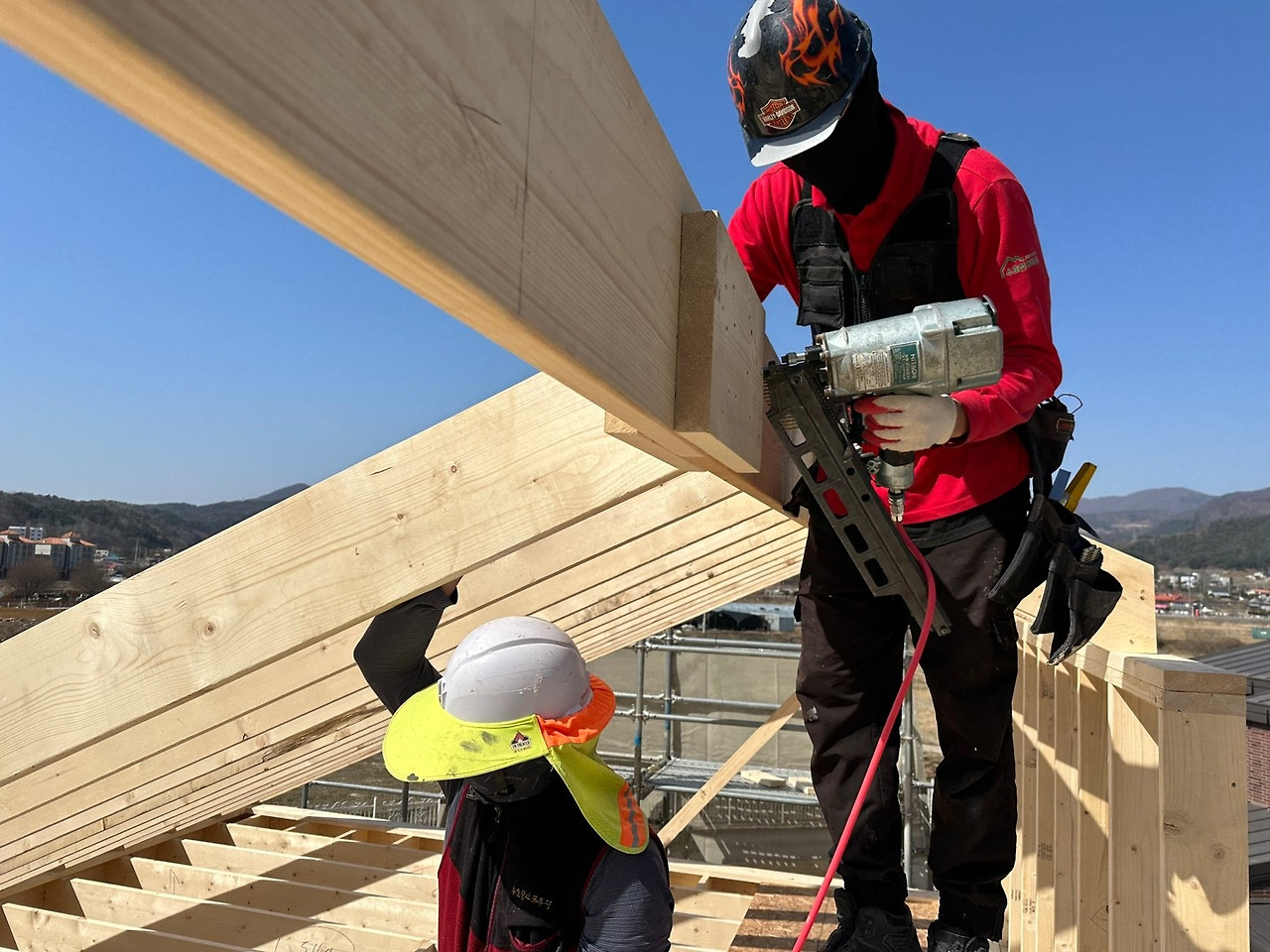

페이샤보드 시공이 완료된 후 드디어 서까래 시공이 시작됩니다.
레이아웃에 맞게 꼼꼼히 시공해줍니다.

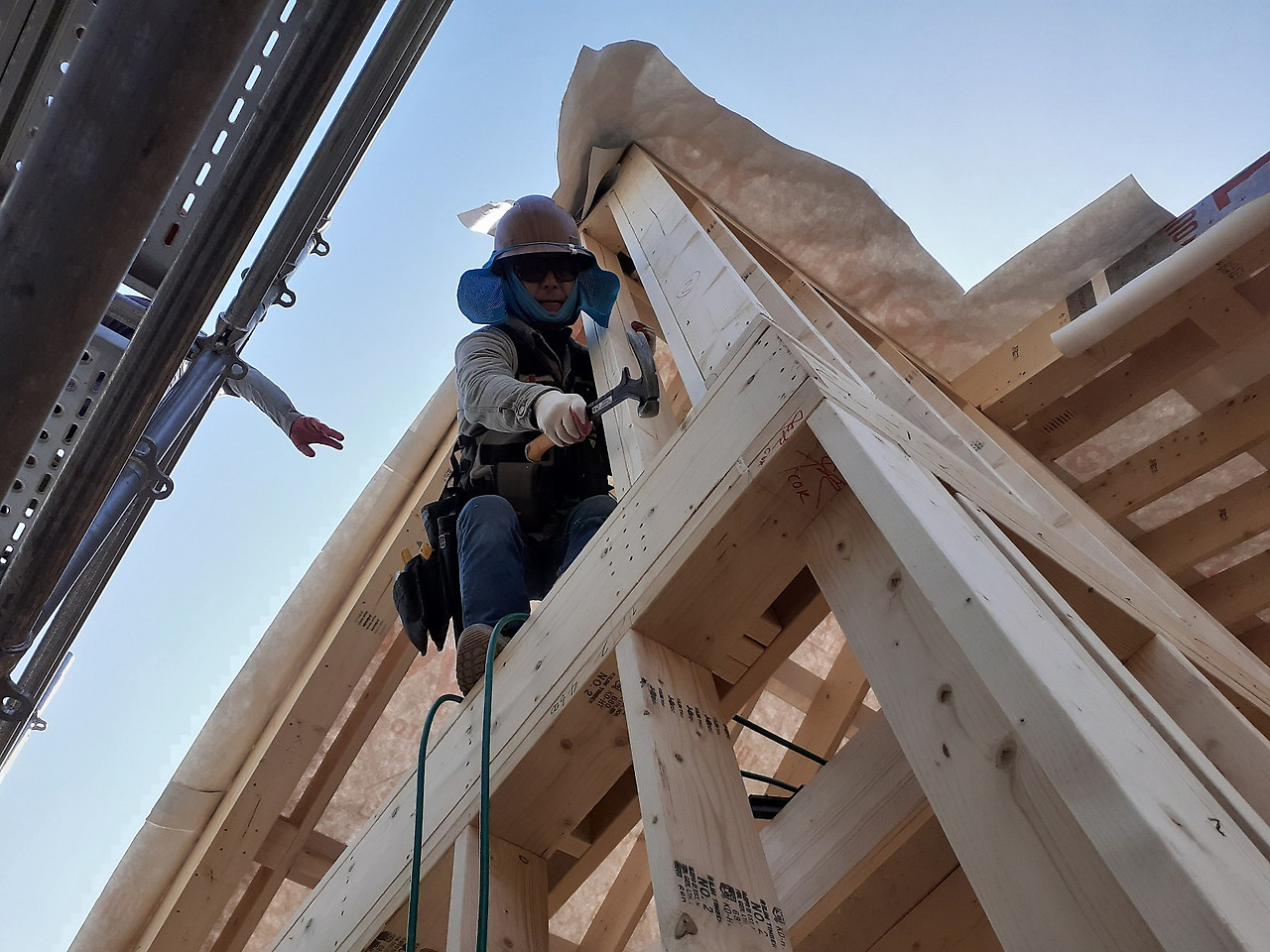

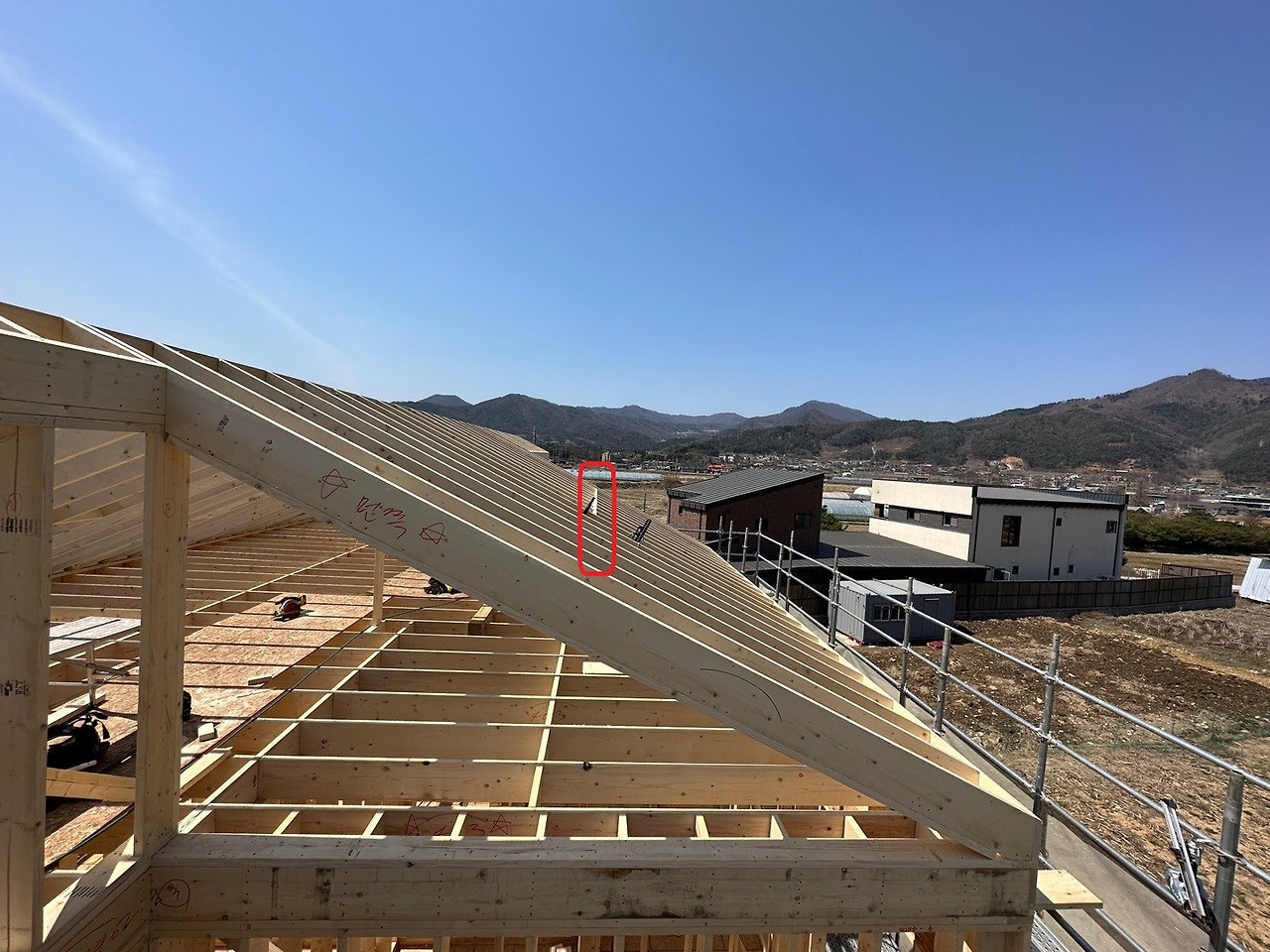

서까래 시공중인 모습
팀원들의 손발이 척척 맞아 빠르게 서까래 시공이 끝났습니다~~
서까래 시공이 완료된 뒤, 이어서 서까래 블로킹 시공도 진행하였습니다.

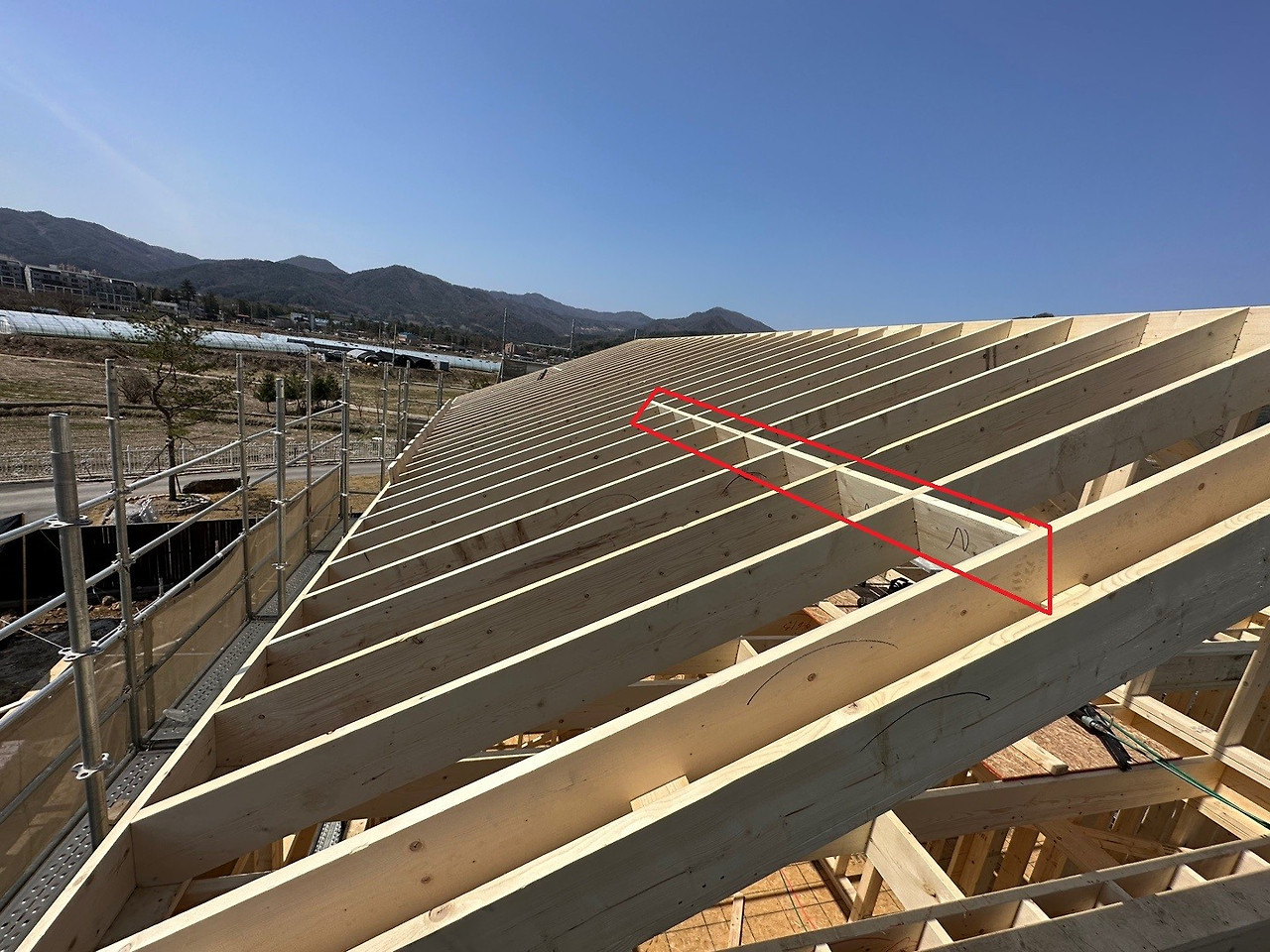

서까래 블로킹은 서까래 간의 간격을 유지시켜주고 아래로 처지는 것을 방지해줍니다.

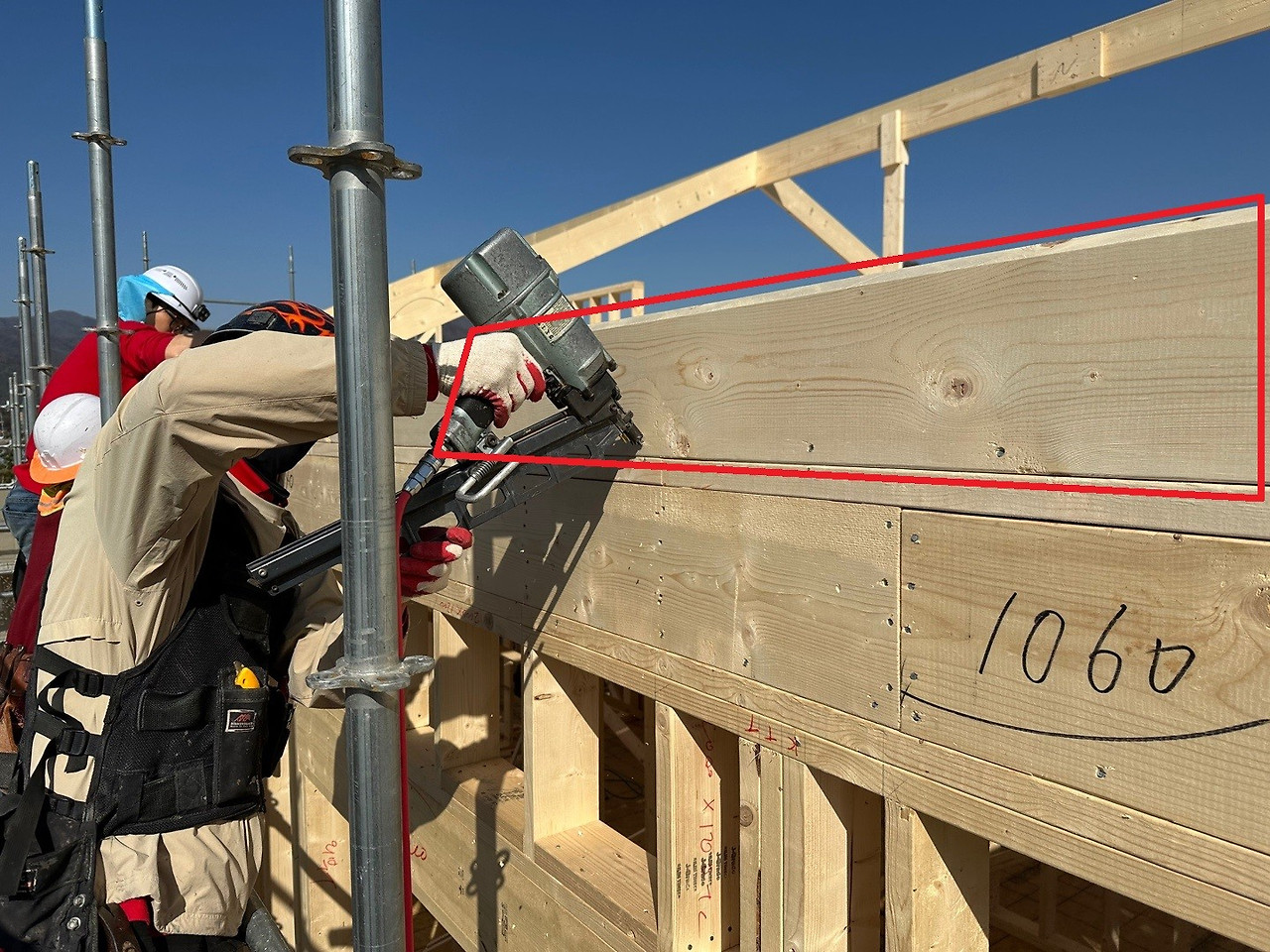

서까래 블로킹 시공 진행중인 모습
다른 한편에서는 월 브레싱과 스트랩 타이(Strap Tie) 철물 보강 작업도 진행하였습니다.

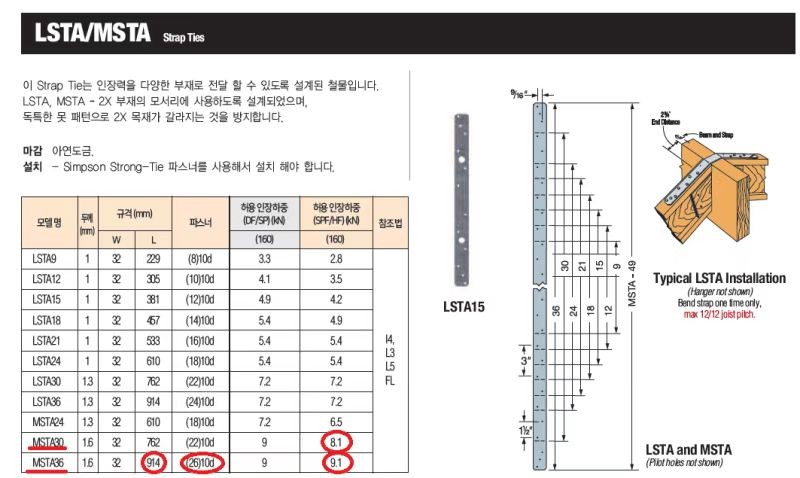

스트랩 타이는 토대, 바텀플레이트, 스터드를 연결시켜주는 보강 철물입니다.

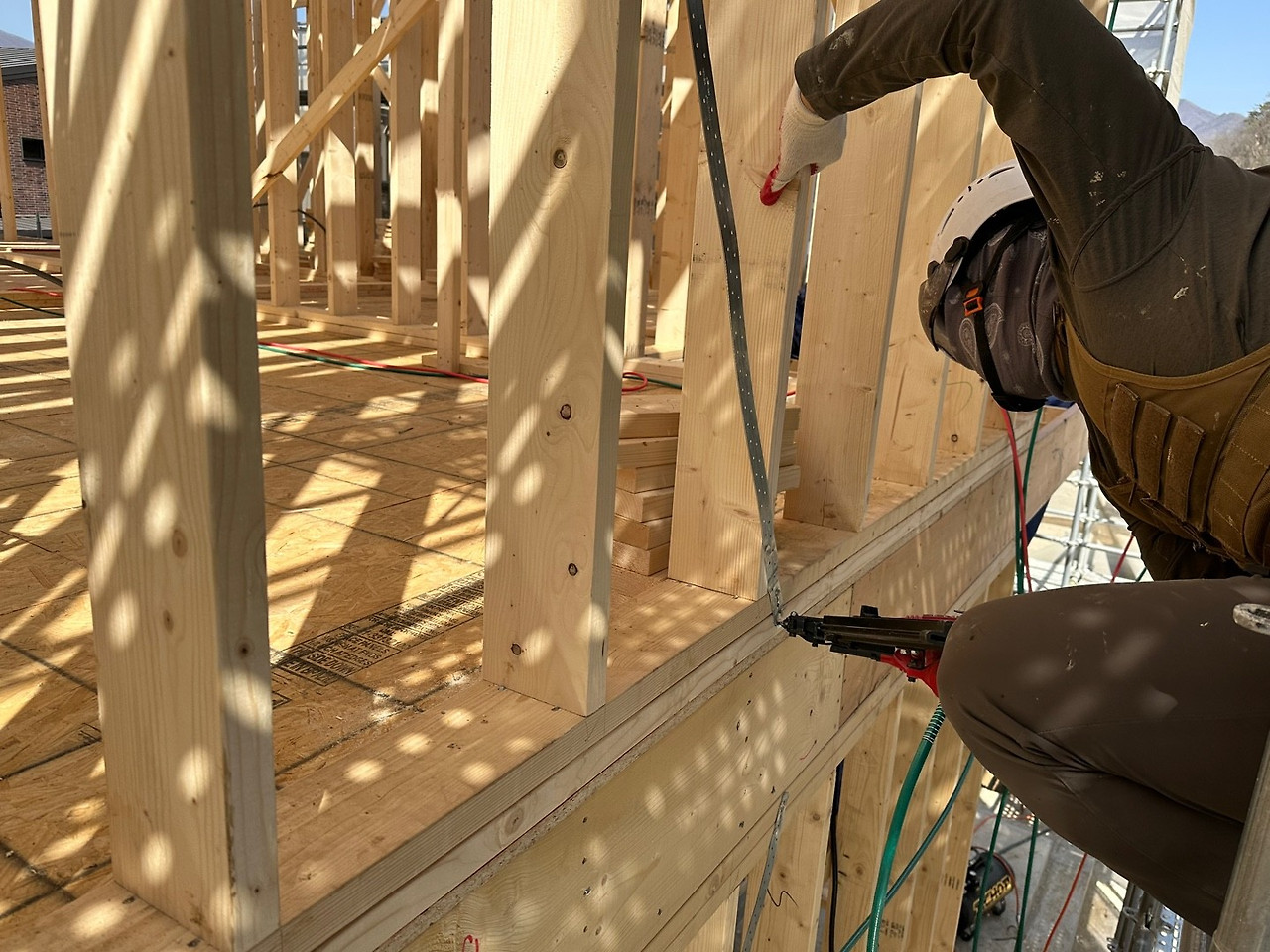

2층 월브레싱 시공 및 완료된 모습
1층, 2층 스트랩 타이 시공 및 완료된 모습
스트랩 타이와 월브레싱 철물 시공은 모두 완료되었습니다.
다시 지붕으로 올라가서..

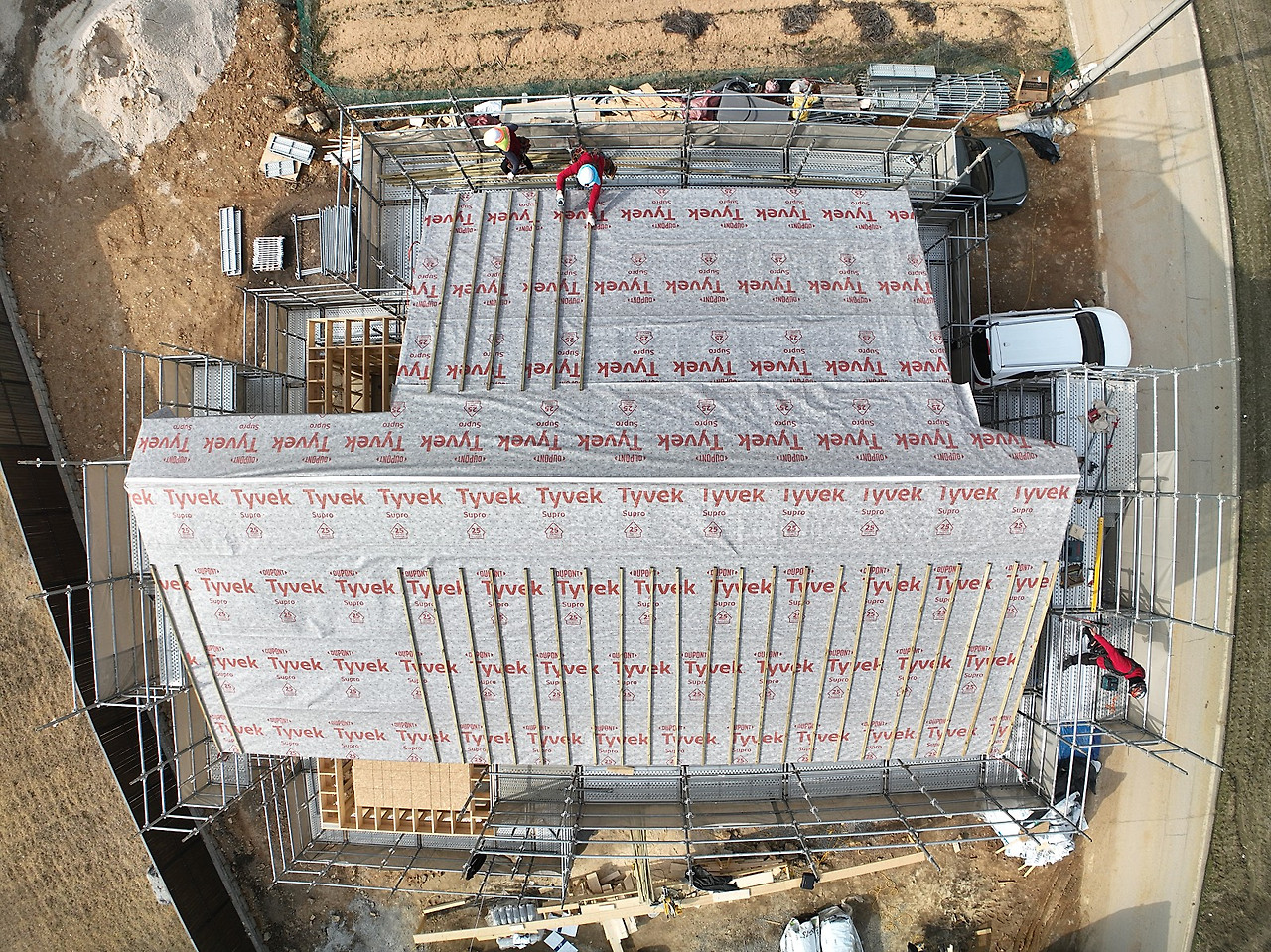

서까래 블로킹 시공이 끝나고 타이벡 수프로( Tyvek Supro)를 시공하였습니다.
타이벡 수프로 시공이 끝난 후 방부목 각상을 시공하였습니다.
각상 작업은 지붕 합판과 투습방수지 사이에 벤트공간을 확보하기 위한 상 작업입니다.
벤트공간은 공기의 흐름을 원할하게 만들어 줌으로써
여름철에는 더운 공기와 습기를 외부로 배출시켜 주고 겨울철에는 결로를 방지해주는 역할을 합니다.
방부목 각상 작업은 약 95%정도 진행하였습니다.
그리고 박공벽 시공도 진행하였습니다.
박공벽 시공이 완료된 후 현장 정리 및 청소로 하루일과를 마무리하였습니다.
그럼 내일 다시 돌아오겠습니다!!
