목조주택 시공완료현장/2401 군산송풍동 60평

240111 (목) [군산 송풍동] 9일차 2층 벽체 합판 시공, 안방 천장 이중지붕 시공, 릿지보드 및 서까래 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 1. 13.

날씨: 구름 많음

​-금일 근무자

팀 장 : 정수호 (8시간)

부팀장: 손호현 (8시간)

팀 원 : 문병선 (8시간), 김종협 (휴무), 조길환 (8시간), 이경용 (8시간), 황근하 (8시간)

지 원 : 문성일 (8시간), 이상민 (8시간), 정태영 (8시간), 천영환 (8시간), 최영광 (8시간)

​​​

금일품수 (누계) : 11.0 품 (총 92.0 품)

​금일 작업 현황

- 안방 천장 서까래, 투습방수지 및 지붕 합판 시공

- 릿지보드 및 서까래 시공

- 2층 벽체 합판 시공

- 전기팀 시공

다음 예정작업​

- 안방 천장 방수시트 시공

- 서까래 시공

- 투습방수지 및 각상 시공

- 전기팀 시공

​군산 송풍동 9일차

안녕하세요, 전라북도 군산시 송풍동에서 안전하고 멋진 집짓기 9일차 시작합니다.

오늘은 2층 골조 작업 이후 합판 시공을 진행할 예정입니다.

합판 시공이 진행되기 전에 먼저 날개벽 골조 시공을 진행하였습니다.

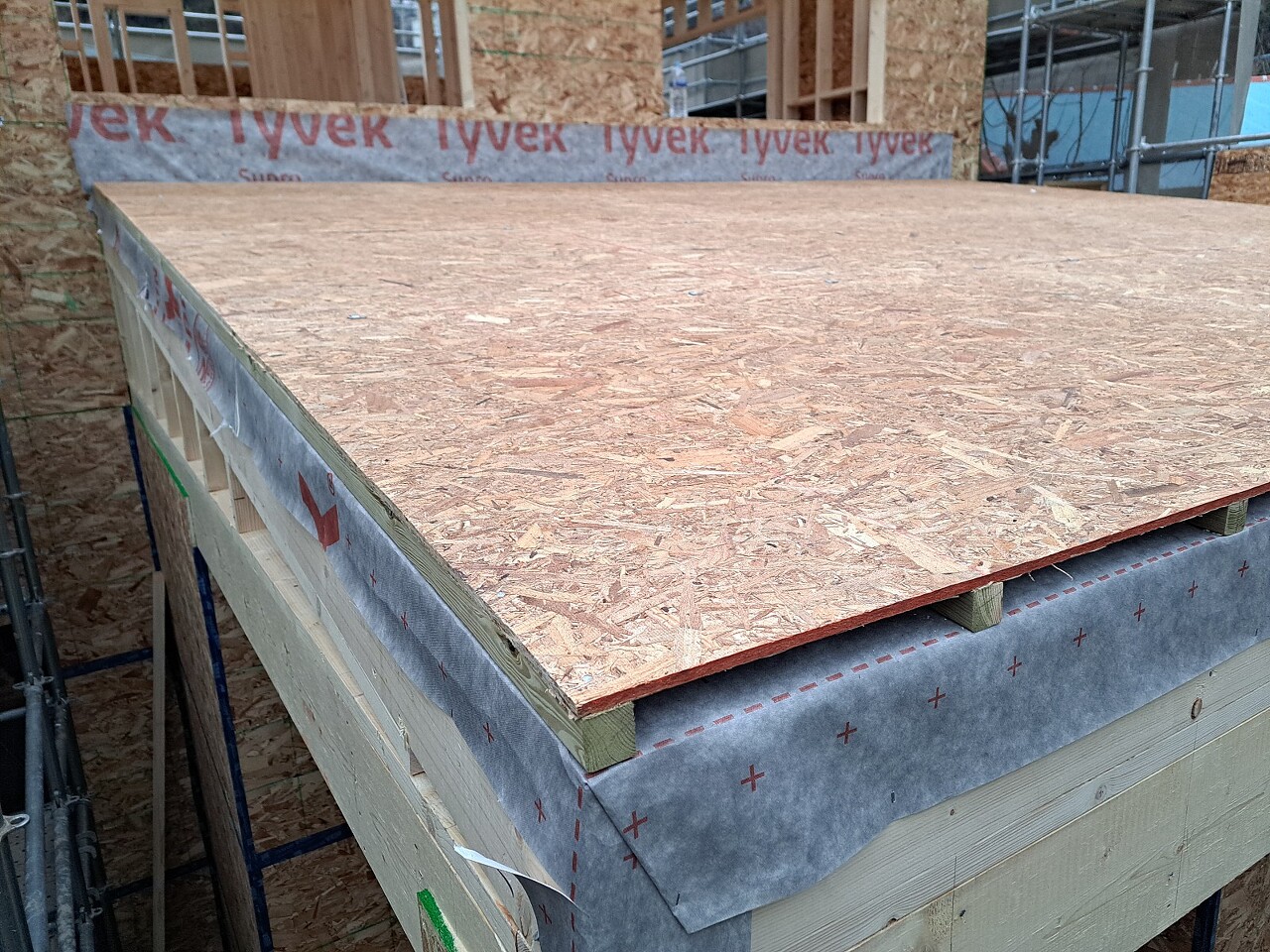

건물 남측 날개벽 골조 진행 중인 모습

골조 작업이 필요없는 벽면은 먼저 합판 작업을 진행하고 골조 작업이 끝난 벽면은 골조 작업 이후 벽체 합판 작업을 부지런히 진행하였습니다.

2층 서측 벽면 합판 작업 모습

2층 북측 벽면 합판 작업 모습

2층 남측 벽면 합판 작업 모습

2층 동측 벽면 합판 작업 모습

각 벽면의 합판 시공을 먼저 마쳤습니다.

2층까지 합판 시공을 진행한 이후 두 개의 조로 나뉘어 안방 천장 시공과 본채 지붕 시공을 진행하였습니다.

안방 침실 천장은 쉐드 지붕으로 한 쪽에 렛져보드(Ledger Board)를 시공하고 서까래를 정확한 위치에 맞도록 견고하게 고정하게 됩니다.

렛져보드는 벽이나 울타리 등에 장선이나 데크 등을 고정하기 위하여 설치하는 수평 부재를 이르는 말입니다.

이후 서까래 위에 이중 지붕 시공을 위해 투습방수지와 각상 작업을 진행하였습니다.

안방 천장 이중 지붕 시공 모습

각상 작업 후 지붕 합판 시공을 진행합니다.

이중지붕 시공을 마친 모습

지붕 작업조는 먼저 지붕에 블로킹 작업을 진행하였습니다.

지붕 블로킹 진행 모습

블로킹 작업 이후 서까래 작업 전 플레이트 작업과 서브페이샤 작업을 진행합니다.



서브페이샤 작업을 진행중인 모습

이후 지붕에 릿지보드를 올리기 위한 포스트빔 작업을 진행하였습니다.

포스트빔은 수평대를 이용하여 수직수평을 확인하여 작업합니다.

포스트빔 작업 모습



포스트빔 위에 릿지보드를 올리고 서까래 시공을 진행하였습니다.

오늘 작업의 최종 모습

오늘 작업은 여기까지입니다.

내일은 완공된 서까래의 모습을 보여드리도록 하겠습니다.

감사합니다~!

https://youtu.be/_8x-_PVq_A0?si=LahGSU_A9xnXOeIx





'목조주택 시공완료현장 > 2401 군산송풍동 60평' 카테고리의 다른 글

240118 (목) [군산 송풍동] 14일차 내부 목작업, 세라믹사이딩 시공, 창호 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (27) 2024.01.19
240117 (수) [군산 송풍동] 13일차 레인스크린 및 버그스크린 시공, 세라믹사이딩 스타터 시공, 창호 및 현관문 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (25) 2024.01.17
240116 (화) [군산 송풍동] 12일차 자재 입고, 벽체 합판 및 투습방수지 마무리, 레인스크린 및 버그스크린, 에어콘 시공, 배관 설비 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (19) 2024.01.16
240115 (월) [군산 송풍동] 11일차 지붕 합판 및 방수시트 시공, 벽체 레인스크린 먹매김, 열회수환기장치 시공, 배관 설비 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (20) 2024.01.16
240112 (금) [군산 송풍동] 10일차 박공지붕 서까래, 투습방수지, 각상 시공, 벽체 합판 및 투습방수지 시공, 쉐드지붕 방수시트 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (26) 2024.01.13
240110 (수) [군산 송풍동] 8일차 2층 벽체 윈도우씰 및 크리플스터드 시공, 임시 가새 작업, 천장 장선 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (12) 2024.01.10
240109 (화) [군산 송풍동] 7일차 2층 벽체 조립 및 세우기, 계단 시공, 기단부 하부 후레싱, 합판 기밀테이핑 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (16) 2024.01.10
240108 (월) [군산 송풍동] 6일차 시스템 비계 설치, 임시 발판 제거 작업, 2층 벽체 조립 및 세우기, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (12) 2024.01.09
240106 (토) [군산 송풍동] 4일차 끝막이장선 및 바닥장선 시공, 안방 천장 시공, 장선 철물 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.01.06
240105 (금) [군산 송풍동] 3일차 1층 벽체 조립 및 세우기, 윈도우씰 및 크리플스터드 시공, 임시 가새 작업, 보강 철물 시공, 블로킹 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.01.06

댓글
