231120 양양 (강현) 28일차(월) - 화장실 및 다용도실 투습방수지 시공, 내부 목작업, 석고보드 양중 및 시공, 1층 화장실 시트방수 시공[수호천사하우징] [직영건축] [목조주택]

by 수호천사하우징 2023. 11. 21.

날씨: 맑음 쌀쌀한 날씨

팀 장 : 문성일 (8시간)

부팀장 : 김진홍 (8시간)

팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간)

금일 품수(누계) : 5품 (164.25품)

금일 작업 현황

- 2층 다운 실링 및 달대 시공(완료)

- 화장실, 다용도실 투습방수지 시공

- 석고보드 양중 및 시공

- 내부 목작업

- 2층 다락 단열재 시공 (완료)

- 1층 화장실 시트방수 시공

다음 예정 작업

- 석고보드 시공

- 화장실투습방수지 시공

- 화장실 방수석고보드 시공

- 1층 주방 다락 게이블월 시공

양양현장 28일차 월요일 일정을 시작 합니다.​

​하루의 휴식 시간을 가진뒤 재충전 된 몸과 마음으로

다시 오늘부터 달려 봅시다. 화이팅!!!

오늘은 석고보드 시공을 하기전 내부 목작업과 사전준비를 주로 하였습니다.

또한 타일 시공이 예정되어 있는 화장실과 다용도실의 작업을 우선하였습니다.

다운실링 및 달대 시공(완료)

2층 다운실링 및 달대시공을 완료 했습니다.



2층 부분 다운실링 시공한 곳에 석고보드 못자리 시공과 달대 시공 하였습니다.



레이저를 사용하여 달대를 수평으로 시공하였습니다.

다운실링의 지지하중을 보강해주는 달대 시공을 하였습니다.

달대 시공은 장선과 다운실링을 연결하여

장선의 강한 응력으로 처짐방지와

조명, 에어컨 등 설비를 충분히 지지하는 역할을 합니다.

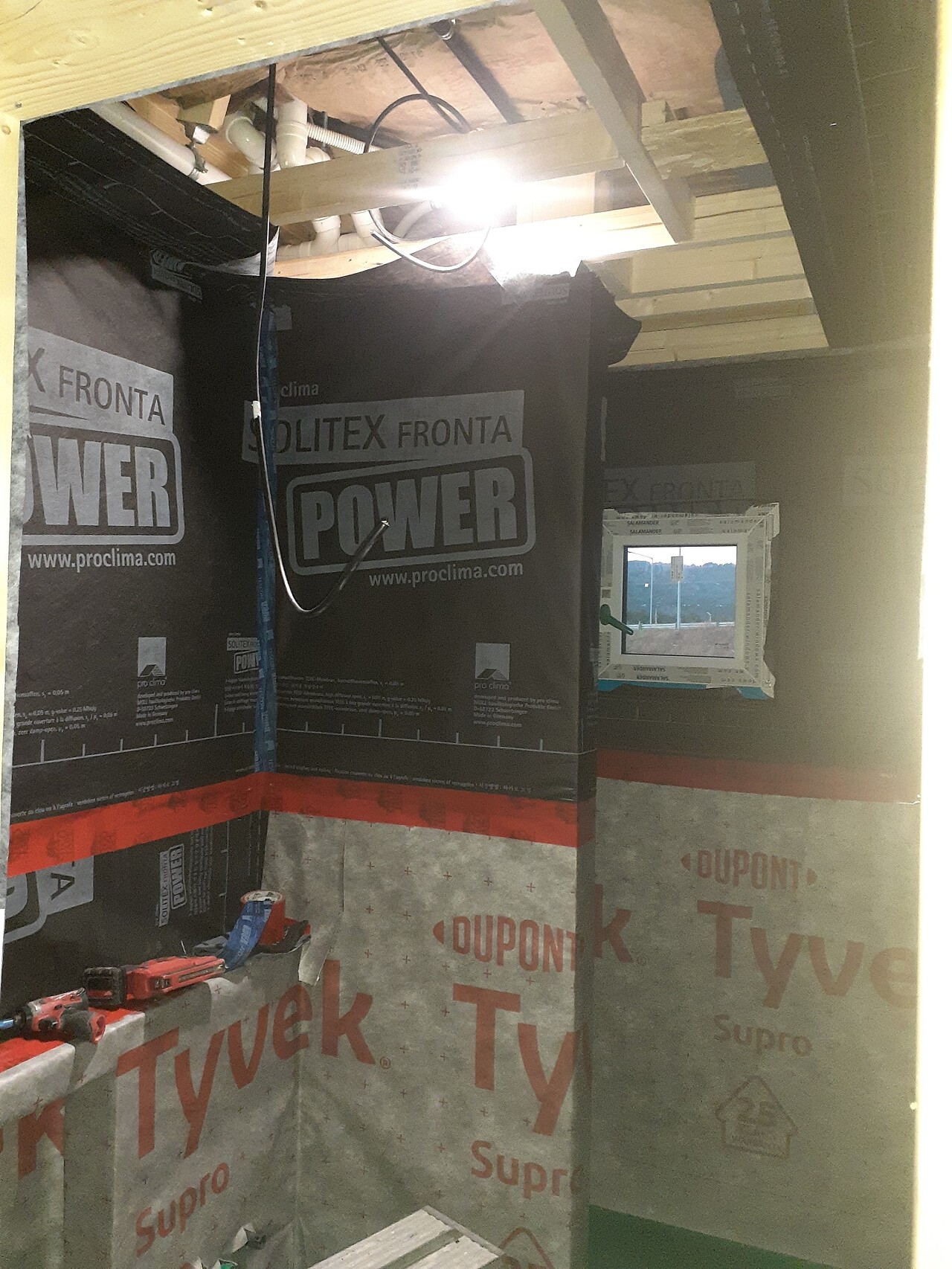

1,2층 화장실, 다용도실 투습방수지 시공

욕실 작업은 바닥 시트방수 -> 투습방수지 -> 방수 석고보드 -> 방수 실리콘 -> 도막 방수 작업 순으로 진행됩니다.

1, 2층 화장실과 다용도실에 투습방수지 시공을 하였습니다.

물이 쓰이는 곳은 2중 3중으로 방수 시공을 하여

절대 누수가 일어나지 않도록 신경써서 시공하고 있습니다.




레이저를 사용해 기준먹선 작업 후 투습방수지 시공을 하였습니다.



물끊기를 위하여 아래에서 위로 시공을 진행하였고, 타카를 이용하여 고정하였습니다.

물이 스며드는것을 방지하기 위하여 테이프로 이음매 및 타카 자리를 꼼꼼히 시공하였습니다.

투습방수지 시공후 방수석고(덴스쉴드), 도막방수를 시공할 예정 입니다.

투습방수지 시공은 내일 완료 예정 입니다.

석고보드 양중 및 시공

1,2층과 다락에 석고보드 양중을 끝냈습니다.




1층 신발장 석고보드 시공을 하였습니다.

1층 신발장 석고보드 시공을 하였습니다. 석고보드 시공을 내일부터 본격적으로 시공됩니다.

아래는 시공한 크나우프 석고보드에 대한 참고자료 입니다.

내부 목작업

신발장에 공구와 자재 보관을 위한 임시선반을 만들었습니다.

포켓도어 골조 시공을 하였습니다.

1층 거실 벽결이 tv 못자리시공을 하였습니다.

.

2층 다락 단열재 시공(완료)

2층 다락 단열재 시공을 마쳤습니다.

앞면은 팽팽하게 고정하고, 뒷면은 정리를 해주며 시공하였습니다.



단열재는 빈틈없이 적절한 밀도로 시공되어야 효과적으로 단열과 흡음 역할을 합니다.

1층 화장실 시트 방수 시공(완료)

오늘 오전에 설비팀이 내방하여 1층 화장실 시트 방수 시공을 완료 했습니다.

시트방수란, 합성고무나 합성수지 도는 개량 아스팔트 주원료로 만든 방수시트입니다.

이음매가 맞닿게 겹쳐 붙여 방수층을 만드는 방수 시공방법으로

고무처럼 탄성이 우수하고 충격에 대한 복원력도 우수한 편에 속합니다.

목조주택의 수팽창에 대응하고 플라스틱용접으로 이음부를 연결하여 반영구적인 수명을가집니다.

- 양생 기간이 필요하지 않습니다.

- 큰 철거작업이 필요하지 않습니다.

- 가볍고 유연하여 다양한 설계가 가능합니다.

- 단열재가 적용된 에너지 절약형 방수 시스템입니다.

- 크랙과 건물의 거동에 유연한 대응이 가능한 편입니다.

- 건식공법이라 습기나 결로로 인한 하자 발생이 낮은 편입니다.

현장을 정리하고 오늘의 일정을 마쳤습니다.

오늘도 최선을 다한 우리팀원들 수고 하셨습니다,

저희는 내일 다시 인사 드리겠습니다.

https://youtu.be/_8x-_PVq_A0





'목조주택 시공완료현장 > 2310양양강현 39평' 카테고리의 다른 글

231125 양양 (강현) 33일차(토) 하이클래딩 시공, 편백나무 루바 시공, 화장실 도막방수 작업, 퍼티 작업[수호천사하우징] [직영건축] [목조주택][직영건축]  (0) 2023.11.26
231124 양양 (강현) 32일차(금) 마이너스 몰딩 시공, 석고보드 시공, MDF 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.25
231123 양양 (강현) 31일차(목) 마이너스 몰딩 시공, 석고보드 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.25
231122 양양 (강현) 30일차(수) 화장실 방수 실리콘 시공, 다용도실 방수석고 시공, 석고보드 시공, 마이너스 몰딩 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.23
231121 양양 (강현) 29일차(화) -화장실 및 다용도실 투습방수지 시공, 화장실 방수석고 시공, 석고보드 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.21
231118 양양 (강현) 27일차(토) 다운 실링 시공, 1층 화장실 매립 선반 시공, 2층 다락 골조 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.18
231117 양양 (강현) 26일차(금) 내부 단열재 시공, 다운 실링 시공, 2층 다락 골조 시공, 1층 화장실 파티션 시공 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.17
231116 양양 (강현) 25일차(목) 내부 단열재 시공, 후드캡 시공 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.16
231115 양양 (강현) 24일차(수) 내부 단열재 시공, 터치업 페인팅 및 세라믹 실란트 시공, 후드캡 시공, 징크 시공, [수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.15
231114 양양 (강현) 23일차(화) 터치업 페인팅 및 외부 실리콘 시공, 세라믹 사이팅 시공, 하이클래딩 못자리 시공, 징크 시공, 전기 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.14

댓글
