231117 (금) [원주 사제리] 5일차 안전발판 시공, 끝막이 장선 및 천장 장선 시공, 블로킹 시공, 서까래 재단 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 11. 17.

날씨: 맑은 후 약간의 눈

​-금일 근무자

팀 장 : 정수호 (8시간)

부팀장: 손호현 (8시간)

팀 원 : 문병선 (8시간), 김종협 (8시간), 조길환 (8시간), 이경용 (8시간)

지 원 : 이상민 (8시간), 정태영 (8시간)

​​​

금일품수 (누계) : 8.0 품 (총 35.5 품)

​금일 작업 현황

- 임시 안전발판 시공 (완료)

- 끝막이 장선(Rim Joist) 및 천장 장선(Ceiling Joist) 시공 (완료)

- 장선 블로킹 시공 (완료)

- 릿지포스트 및 기준 서까래 시공 (완료)

- 방통 블로킹 및 솔리드 블로킹 시공

- 장선 및 서까래 재단

​​

다음 예정작업

- 서까래 재단 및 시공

- 블로킹 시공

- 전기팀 시공

- 비계 설치

​원주 흥업 사제리 5일차

안녕하세요, 풍요롭고 평안한 곳 원주 흥업 사제리에서 5일차 시작합니다.

오늘은 지난 여름 원주 대안리에 수호천사하우징을 통해 "진소지석의집"을 지으신 건축주 내외분께서 방문해주셨습니다.

시공 후에도 이렇게 찾아주셔서 응원도 해주시고,

건축주분들이 서로 정보를 교환하고 도움을 주고 받는 모습을 보니 기분이 절로 좋아지는 하루였습니다.

오늘 시공은 림조이스트와 실링조이스트 시공이 주요 작업입니다.

장선(Joist) 시공을 안전하게 진행하기 위해 먼저 임시 안전 발판 작업을 진행합니다.

안전 시공을 위해 임시 발판을 시공하여 작업을 진행합니다.

림조이스트(Rim Joist)는 끝막이 장선이라고 불리며 벽체 끝에서 천장 장선과 수직으로 시공되어지는 장선입니다.

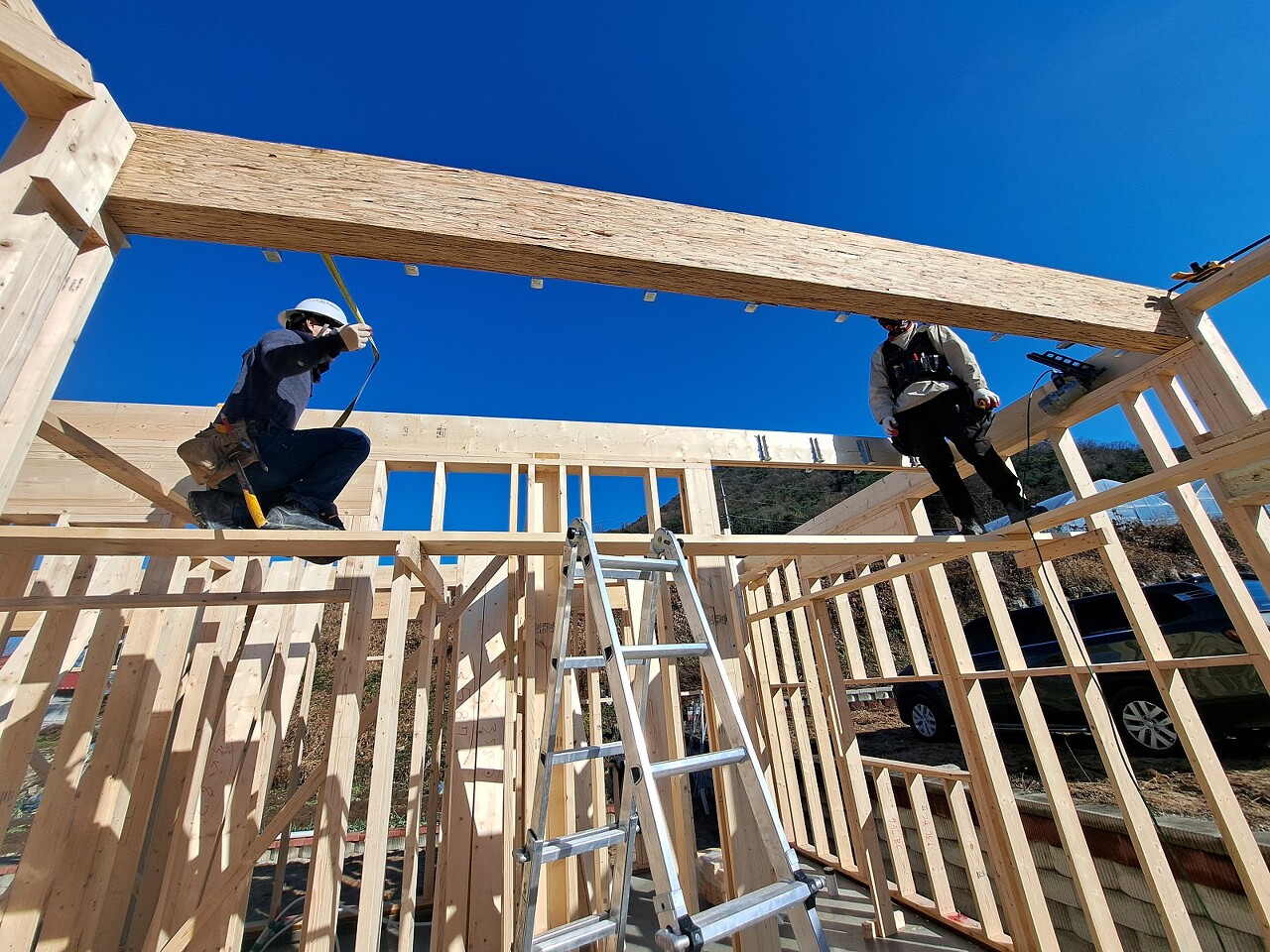

천장 장선(Ceiling Joist)와 연결되기 때문에 미리 레이아웃이 진행된 림조이스트를 벽체 위로 올리고 하나씩 시공을 진행하였습니다.

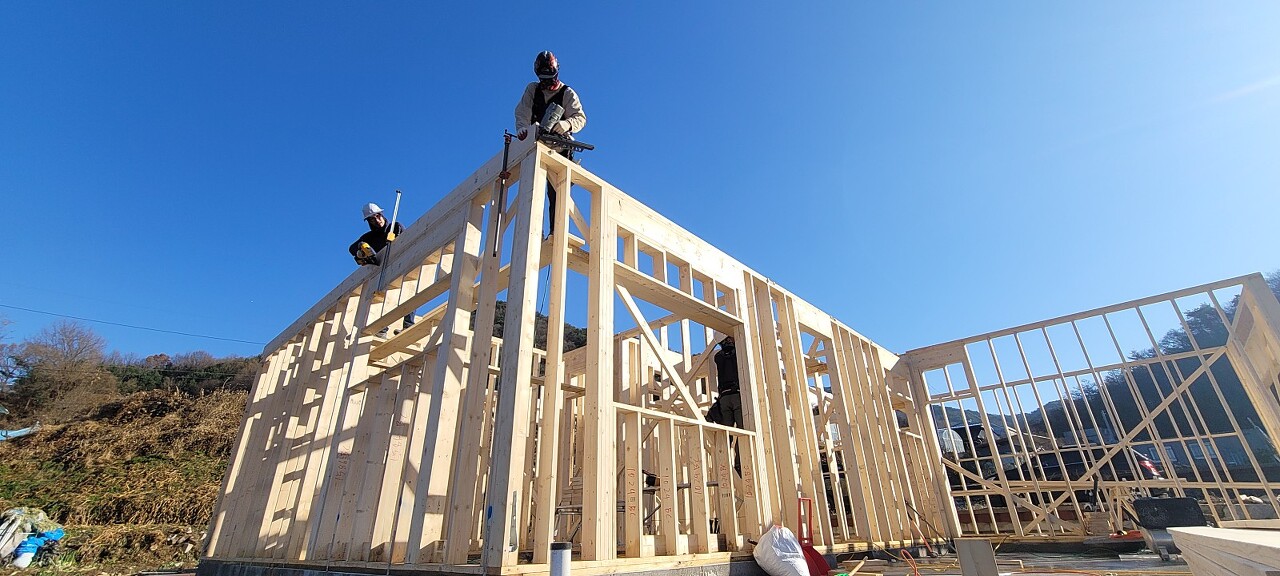

림조이스트 시공중인 모습

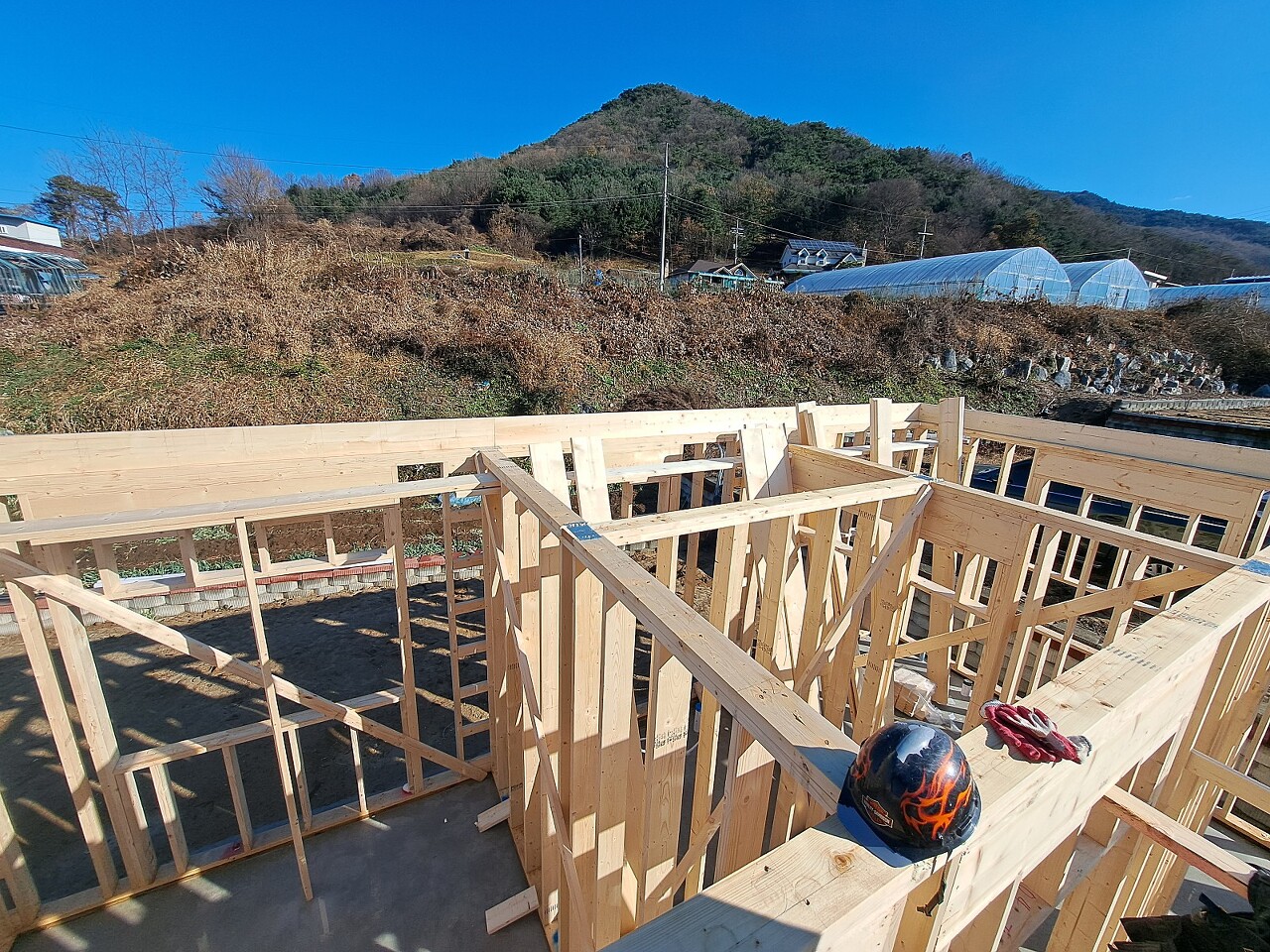

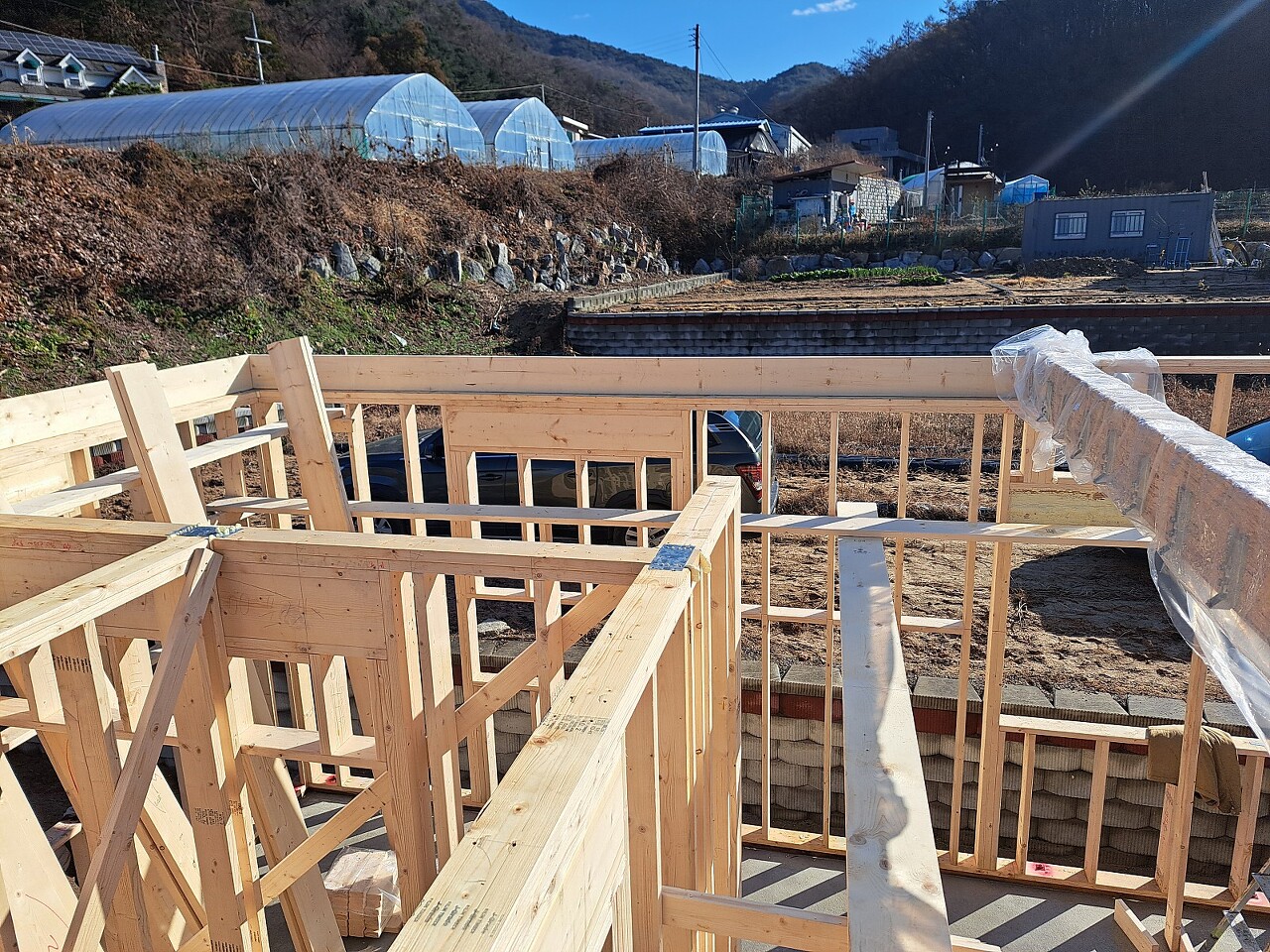

벽체 위에 림조이스트가 모두 시공된 모습

림조이스트 시공이 완료되고 바로 실링조이스트 시공이 이어집니다.

먼저 조립보가 시공되어지는 부분에 조립보를 올리고 조립보와 연결되는 장선을 시공하였습니다.

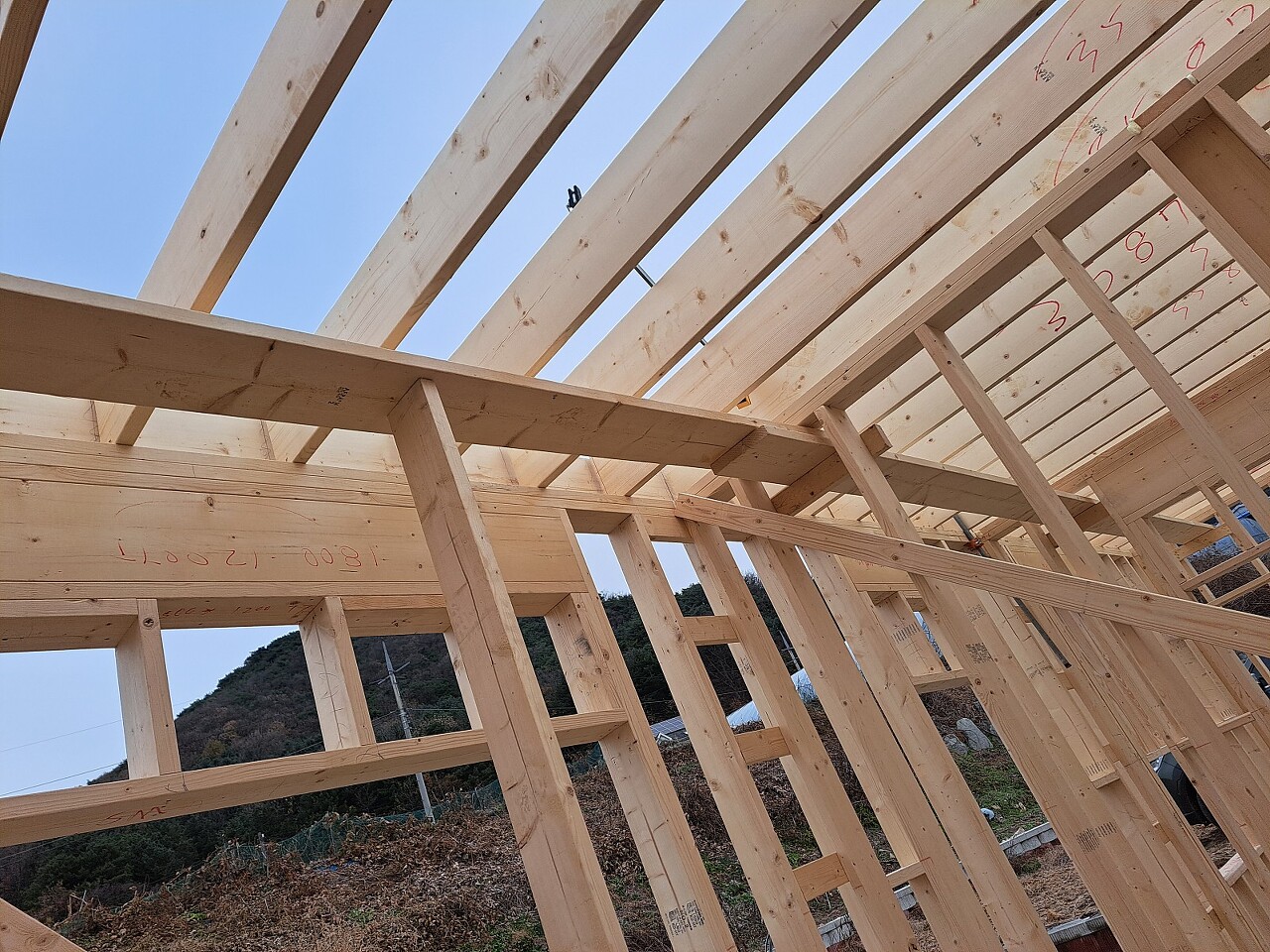

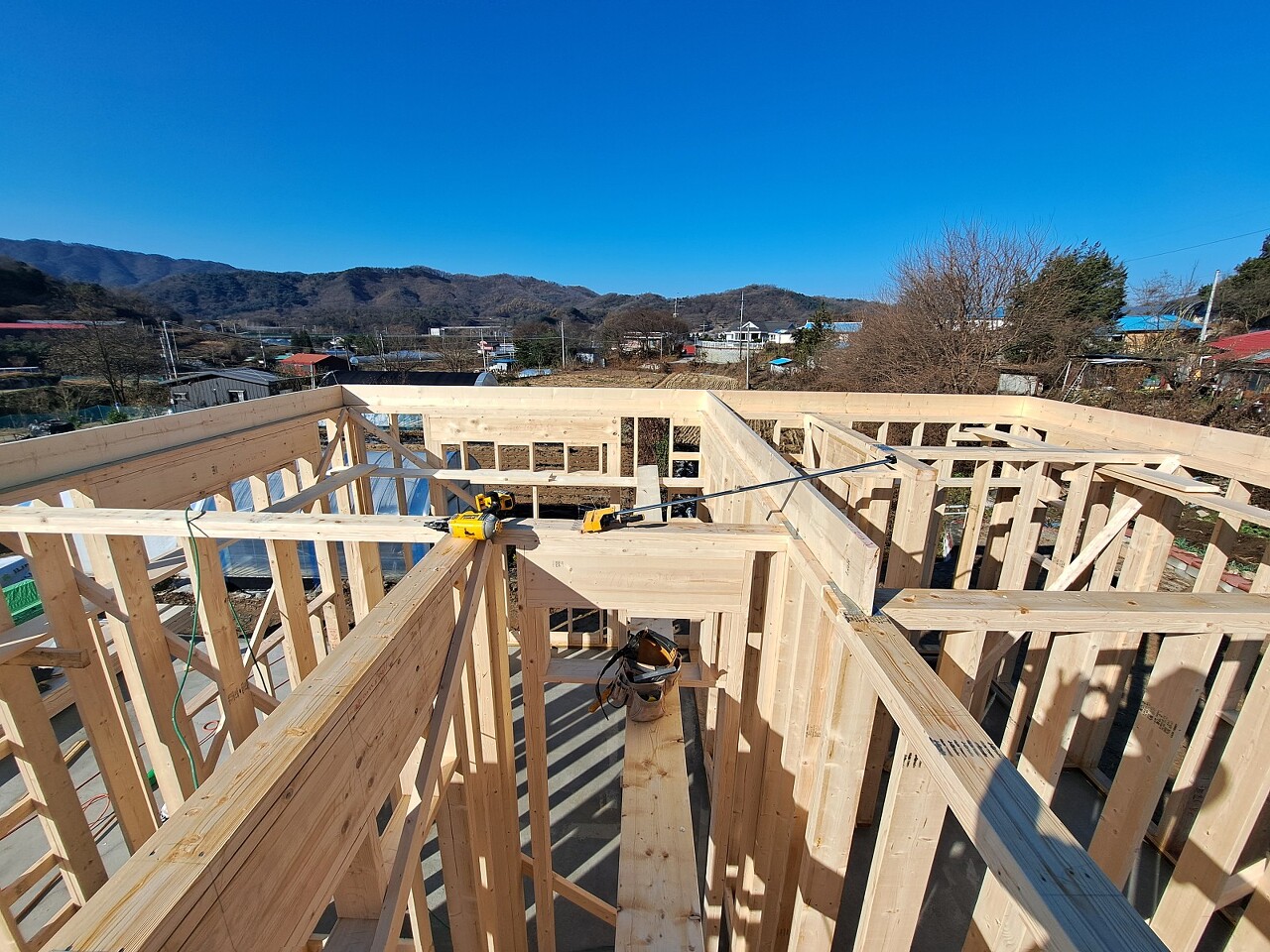

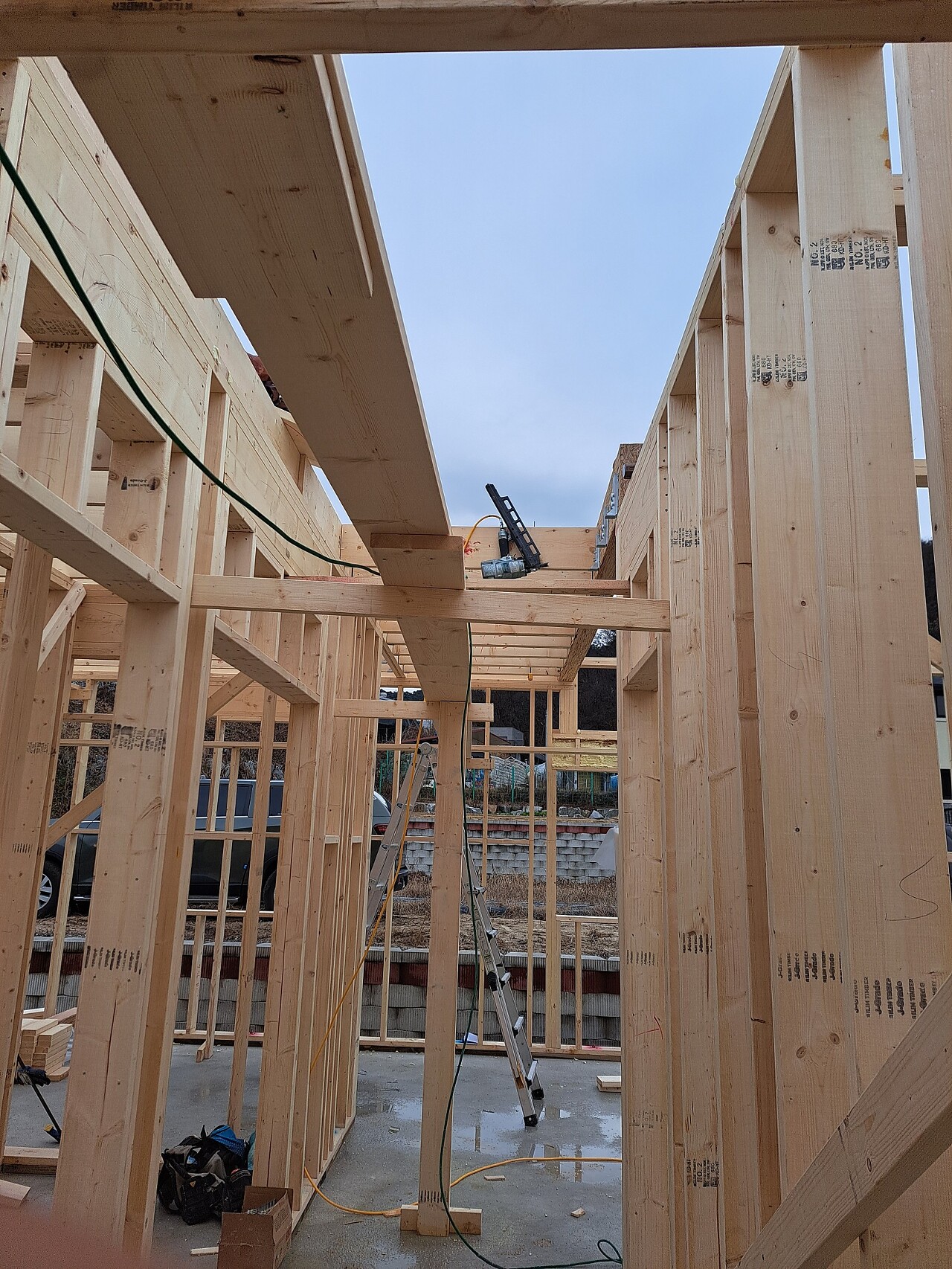

주방 위쪽으로 조립보를 올리고 천장 장선을 시공중인 모습

장선과 서까래 시공 시에는 수평 부재의 특성 상 하중에 대한 지지를 위해 캠버(Camber, 휨새) 특성을 확인하여 그 특성에 맞도록 시공하여야 합니다.

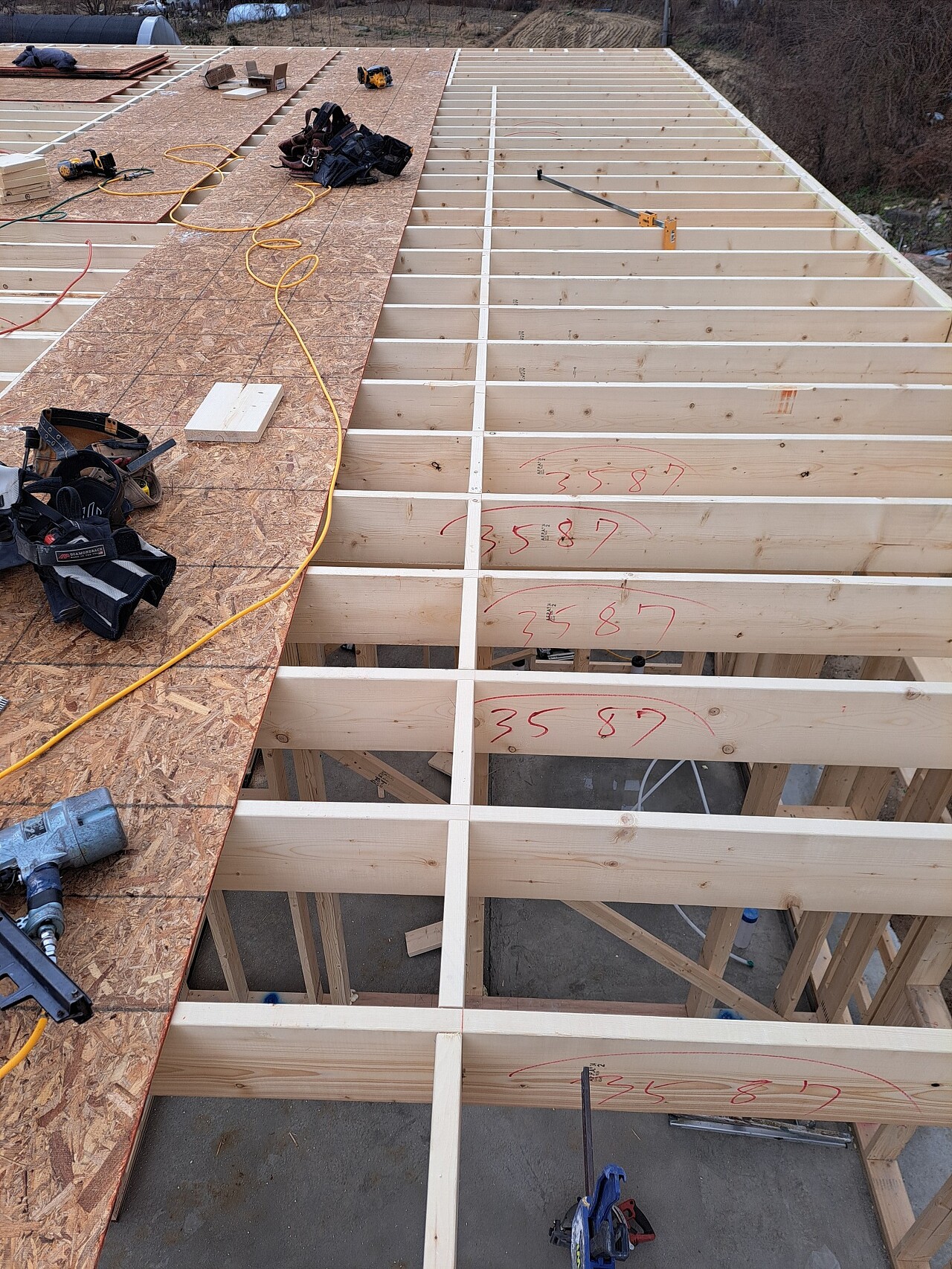

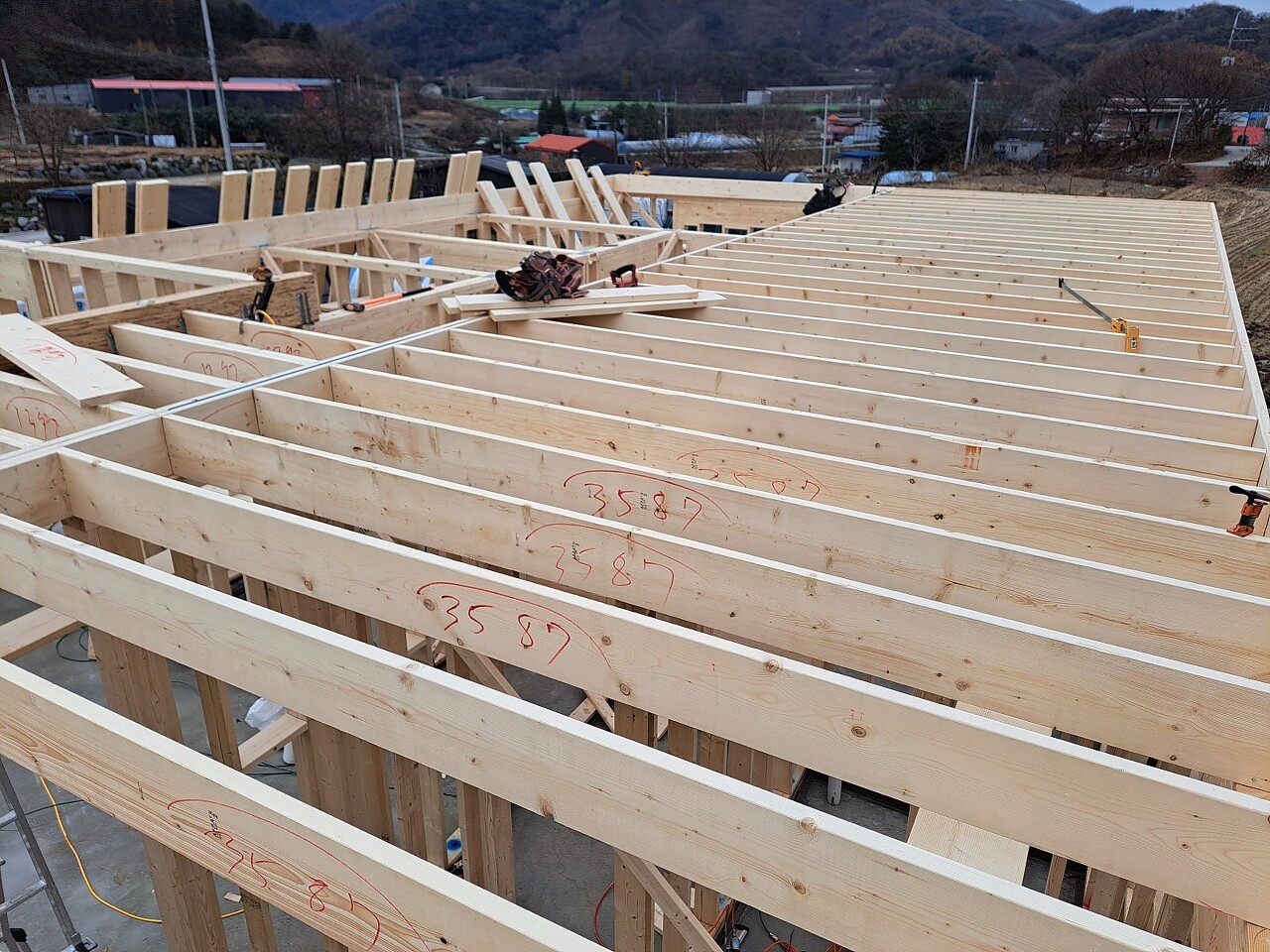

장선 시공 진행중인 모습

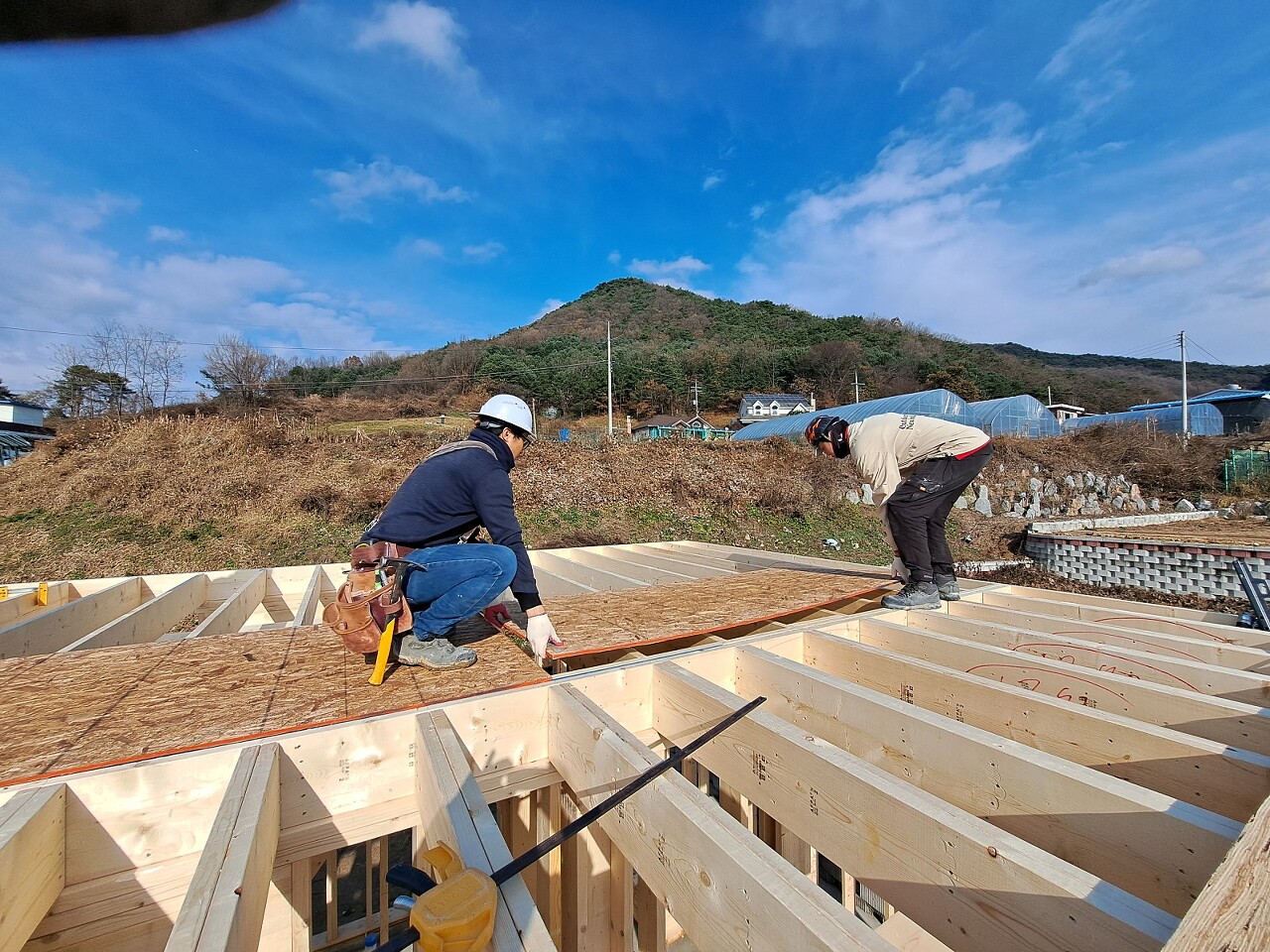

장선 시공을 마치고 블로킹 시공과 릿지보드 시공을 위해 합판을 위로 올렸습니다.

장선 중간에 블로킹을 시공하여 하중 분산과 휘어짐, 뒤틀림, 처짐 등을 예방합니다.

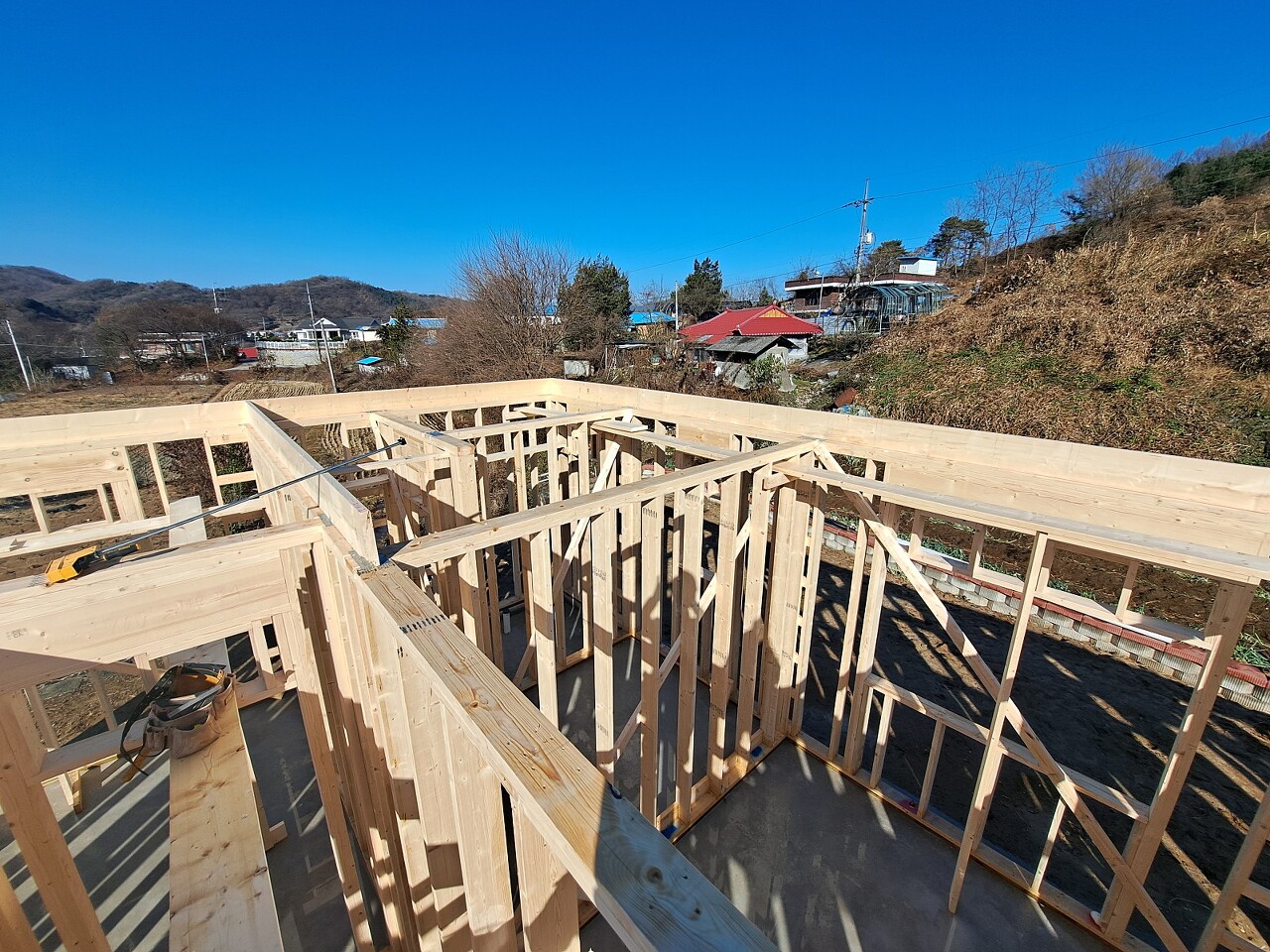

장선 중간 블로킹 시공된 모습

천장에서 조이스트 시공이 진행되는 동안 서까래 재단 작업과 방통 블로킹, 솔리드 블로킹 작업도 병행하였습니다.

서까래 재단을 진행중인 모습

솔리드 블로킹 진행중인 모습

솔리드 블로킹은 벽체 중간에 시공되어 여느 블로킹과 마찬가지로 벽체 스터드의 간격을 유지하고 하중을 분산시키며, 또한 벽체 합판이나 석고보드 시공 시 못자리 역할을 해주게 됩니다.

방통 및 솔리드 블로킹 시공된 모습

천장 블로킹 시공이 완료된 이후 서까래 시공을 위해 먼저 릿지포스트를 세우고 릿지보드를 시공하였습니다.

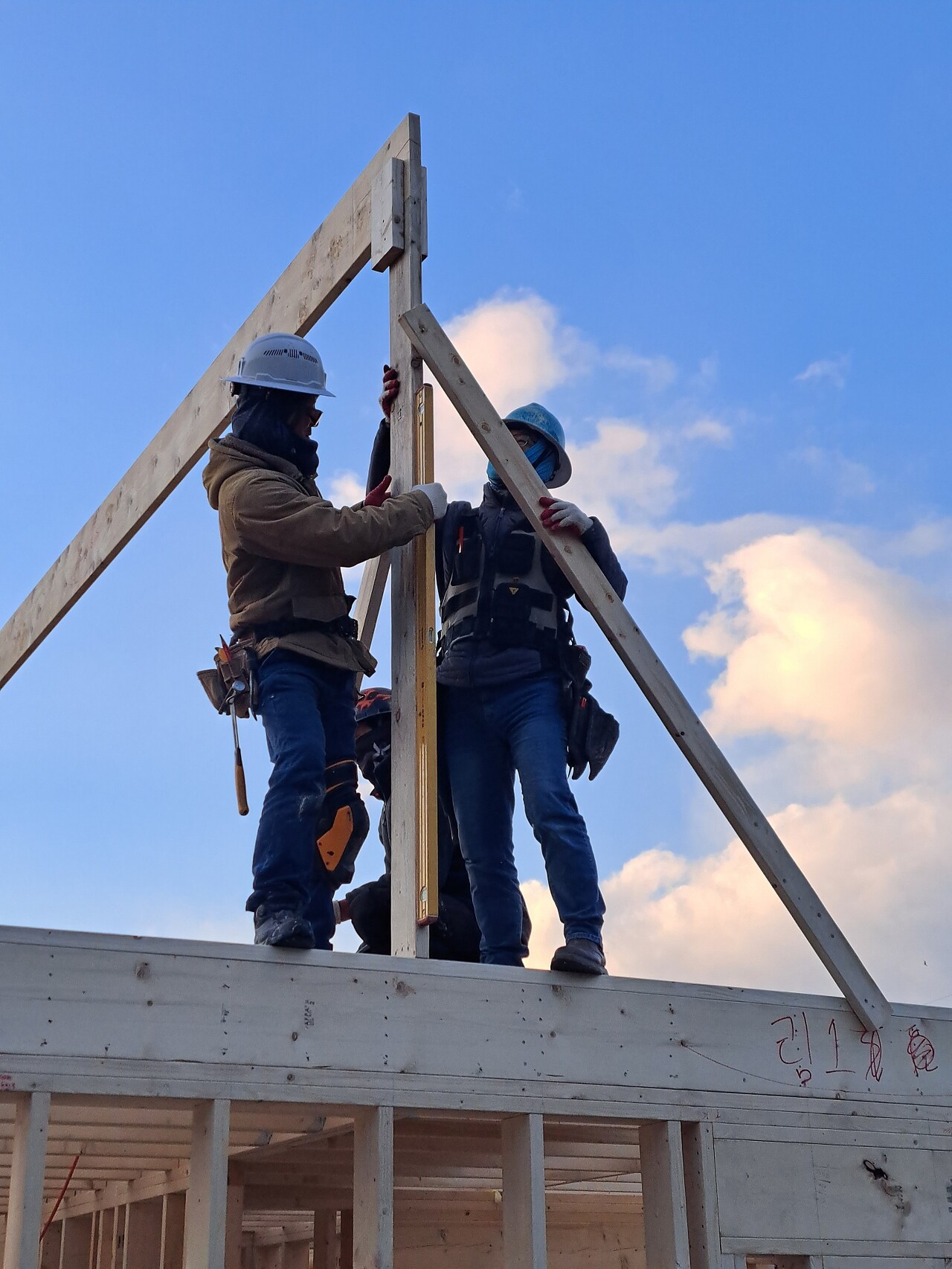

릿지포스트 시공중인 모습

수직수평과 길이를 체크하여 릿지포스트와 릿지보드가 정확한 위치에 자리잡을 수 있도록 신중하게 작업을 진행합니다.

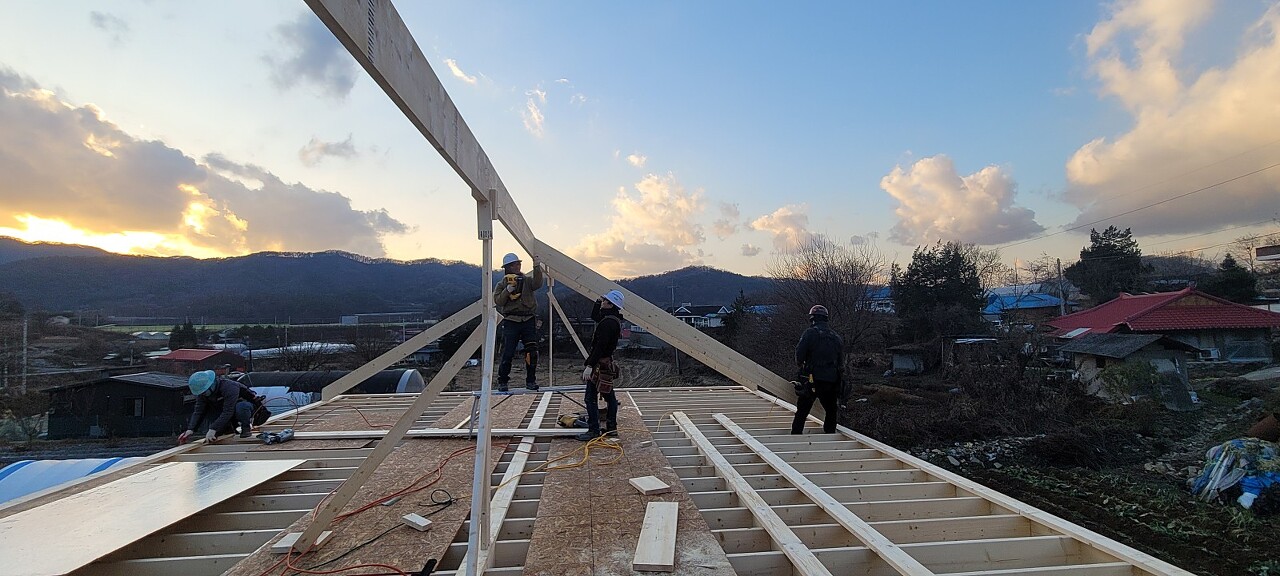

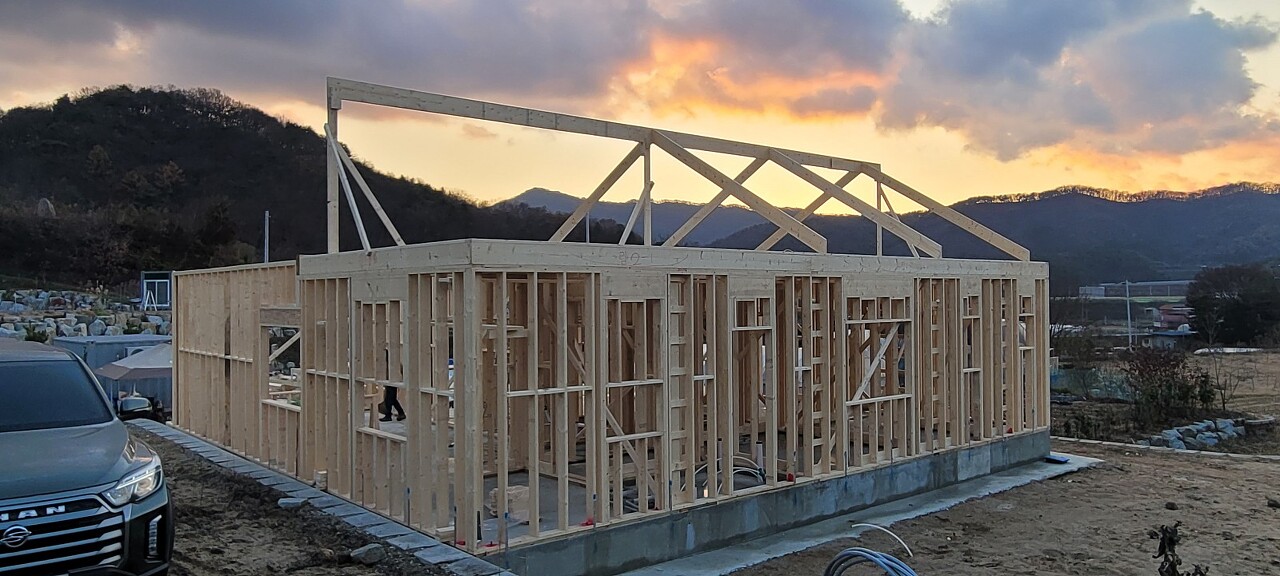

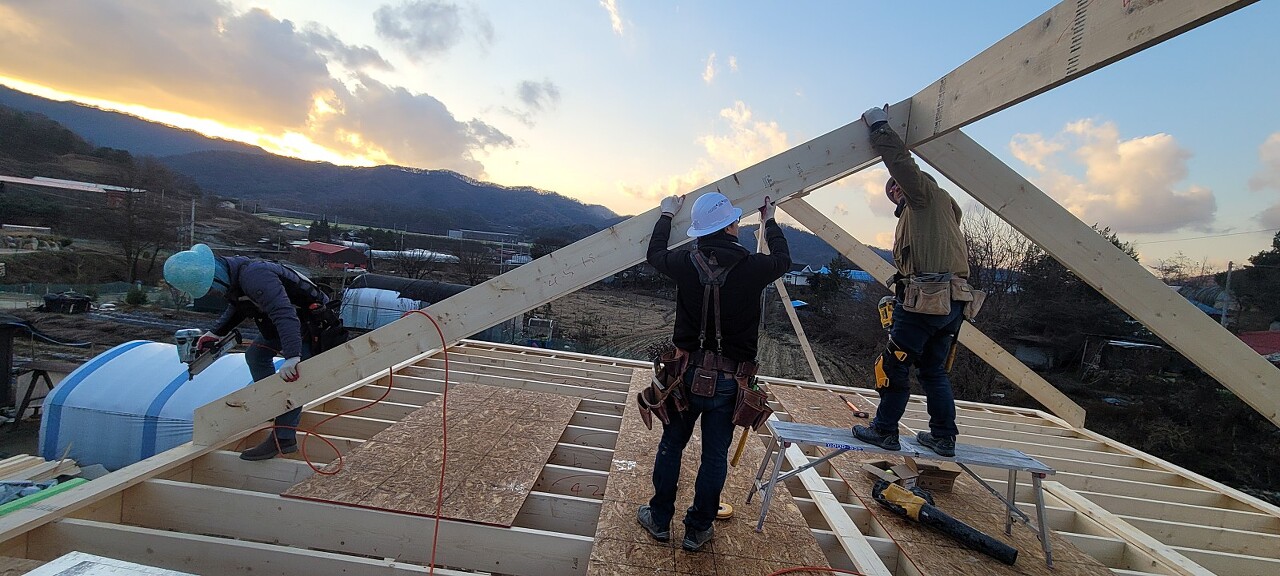

기준 서까래 시공 모습

오늘까지의 시공 결과

얼음이 얼기 시작하고 눈발이 날리는 하루였습니다.

항상 안전에 유의하면서 작업에 임해야 하겠습니다.

모든 팀원 여러분 수고 많으셨습니다.

편안한 저녁 보내세요~!

https://youtu.be/_8x-_PVq_A0?si=3Sv3ffw4cvbEqHaZ

'목조주택 시공완료현장 > 2311 원주흥업사제리 42평' 카테고리의 다른 글

231123 (목) [원주 사제리] 10일차 벽체 합판 재단 및 시공, 열회수 환기 장치 시공, 수도 배관 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.23
231122 (수) [원주 사제리] 9일차 오픈천장 합판 시공, 방수시트 시공, 다락 골조 시공, 블로킹 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.23
231121 (화) [원주 사제리] 8일차 오픈천장 서까래 시공, 투습방수지, 각상 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.21
231119 (일) [원주 사제리] 7일차 투습방수지, 각상, 지붕합판, 방수시트 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.20
231118 (토) [원주 사제리] 6일차 서까래 시공, 페이샤 보드 시공, 포니월 및 박공월 시공, 블로킹 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.18
231116 (목) [원주 사제리] 4일차 벽체 가새 작업, 윈도우씰-클리플 스터드 시공, 패러램 빔 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.16
231115 (수) [원주 사제리] 3일차 헤더-벡커 조립, 내벽체 조립 및 세우기, 윈도우씰-클리플 스터드 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.15
231114 (화) [원주 사제리] 2일차 헤더 및 코너 제작, 플레이트 재단 및 레이아웃, 외벽체 조립 및 세우기 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.14
231113 (월) [원주 사제리] 1일차 자재 수령, 거푸집 제거 작업, 기초면 레벨 확인, 기초 토대 레이아웃, 토대 및 헤더 재단 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.11.13
231102 원주흥업사제리 기초시공  (0) 2023.11.06

댓글
