목조주택 시공완료현장/2308가평북면 53평

231006 (금) [가평 북면] 36일차 하이클래딩 시공, 실란트 시공 , 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2023. 10. 6.

날씨: 맑음

​-금일 근무자

팀 장 : 박선민 (8시간)

부팀장: 이재경(예비 팀장) (8시간)

팀 원 : 권재홍 (8시간) , 김완태 (8시간) , 진민규 (8시간)

​​

금일품수 (누계) : 5 품 (총 190.875품)

​금일 작업 현황

- 현관 하이클래딩 시공

- 아스팔트 프라이어 및 기단부 단열재 시공

- 실란트 코킹 시공

- 방통 시공(외주)

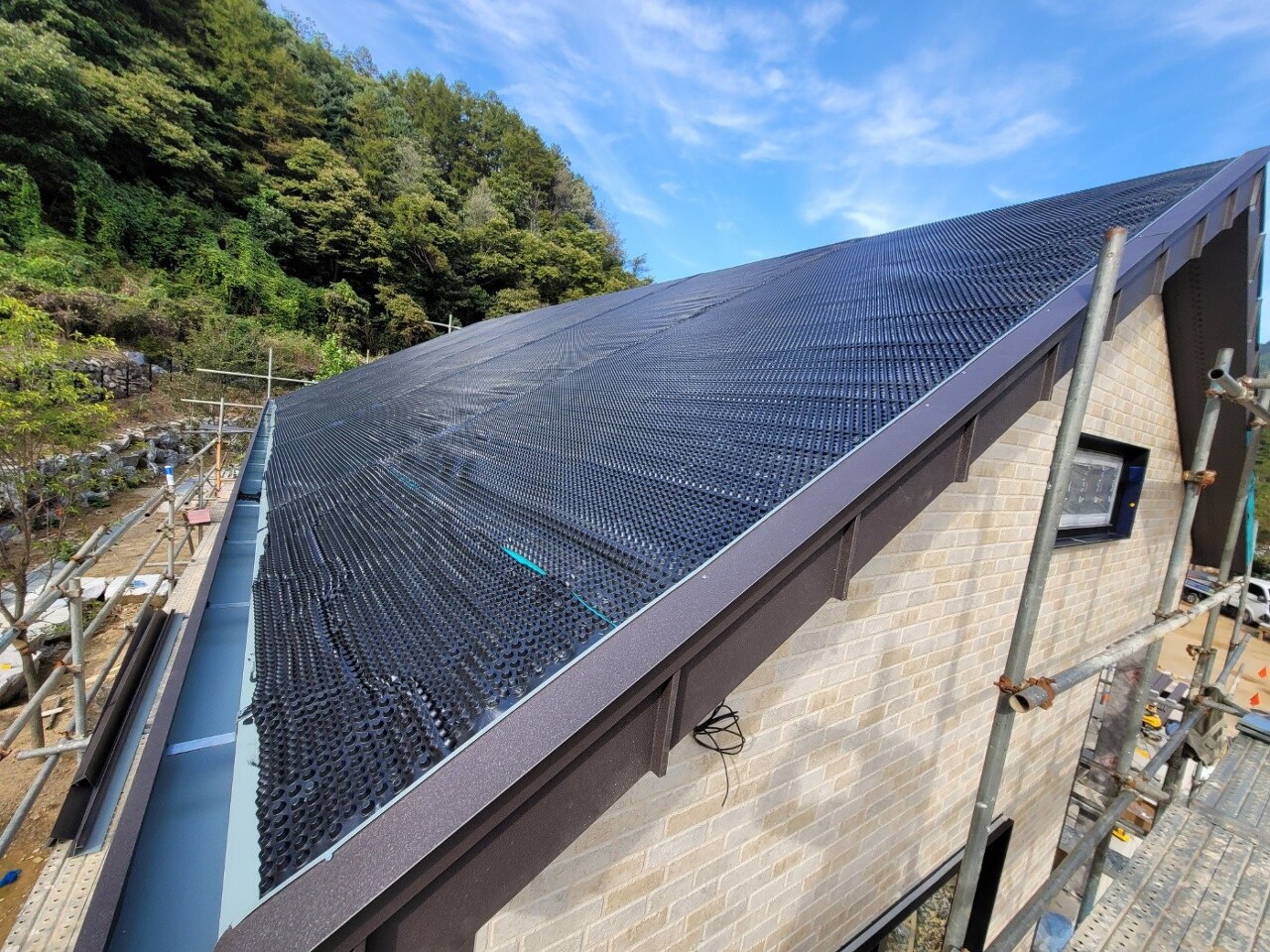

- 징크 시공(징크팀)

다음 예정작업

- 현관 하이클래딩 시공

- 기단부 단열재 시공

​가평 북면 36일차

안녕하십니까!

오늘도 힘차게 한번 시작해보겠습니다!

시공현장 함께 하시겠습니다.

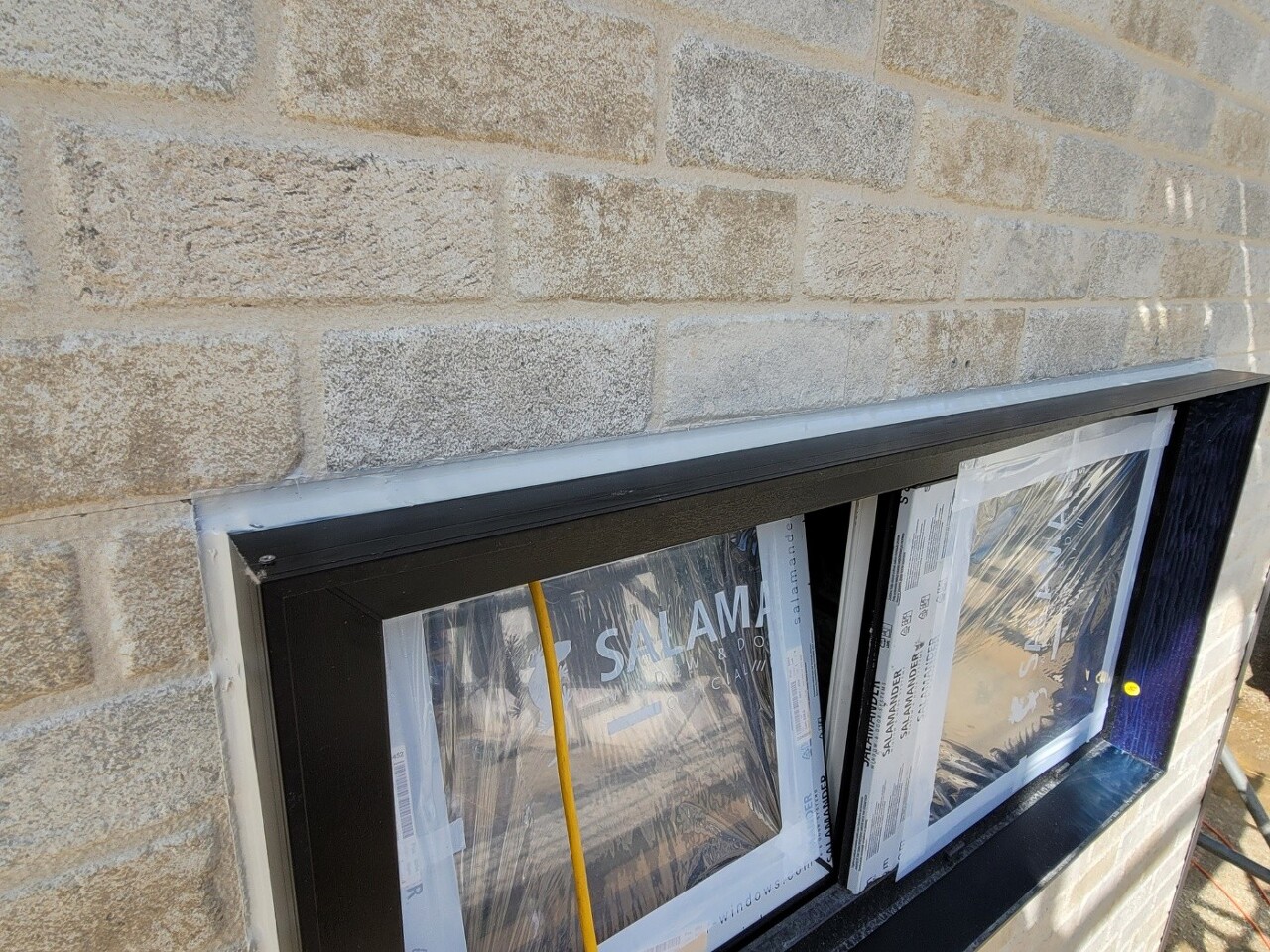

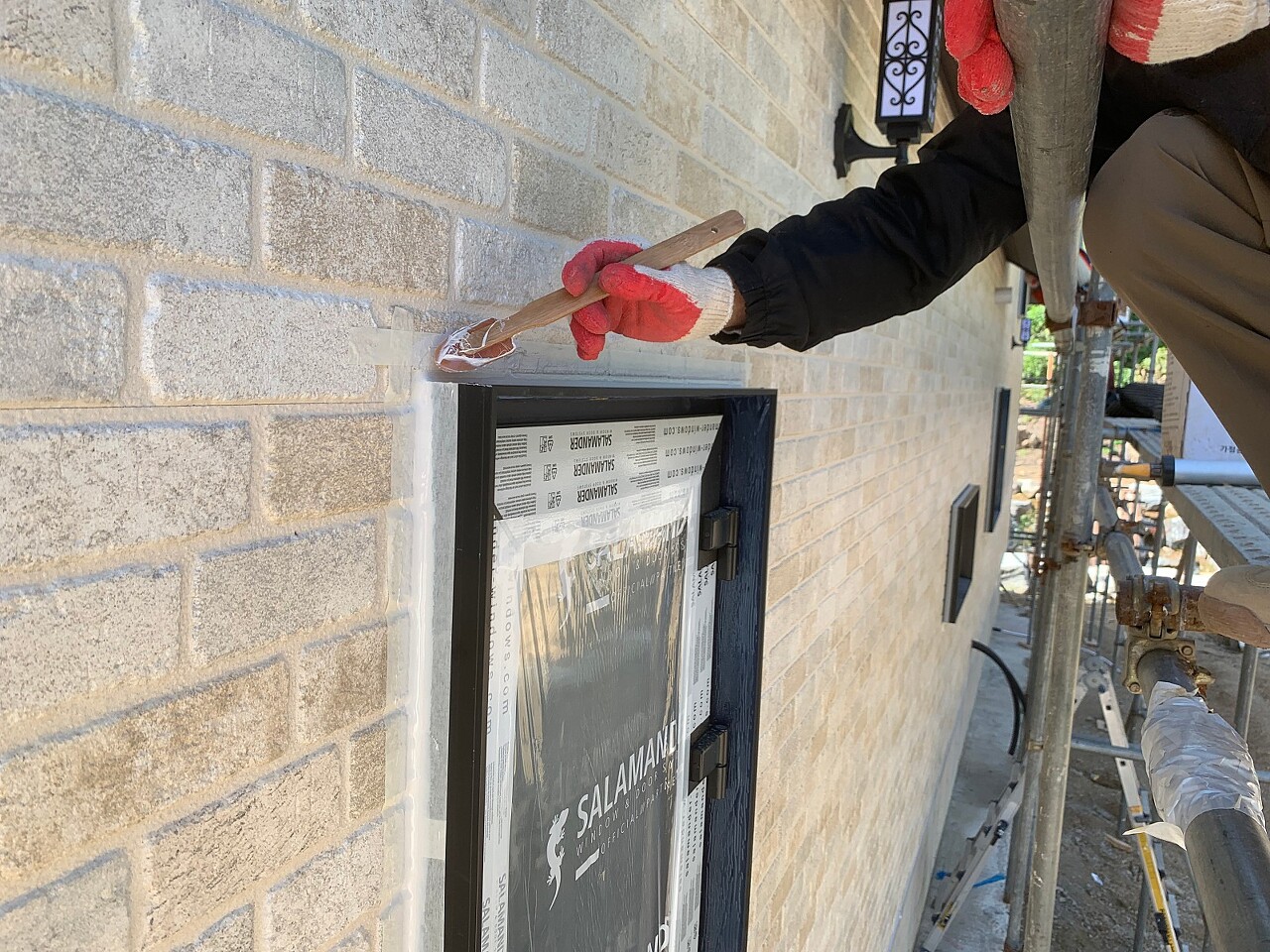

현관 앞 하이클래딩 시공을 시작 하였습니다.

아래는 하이클래딩에 대한 설명 자료입니다.

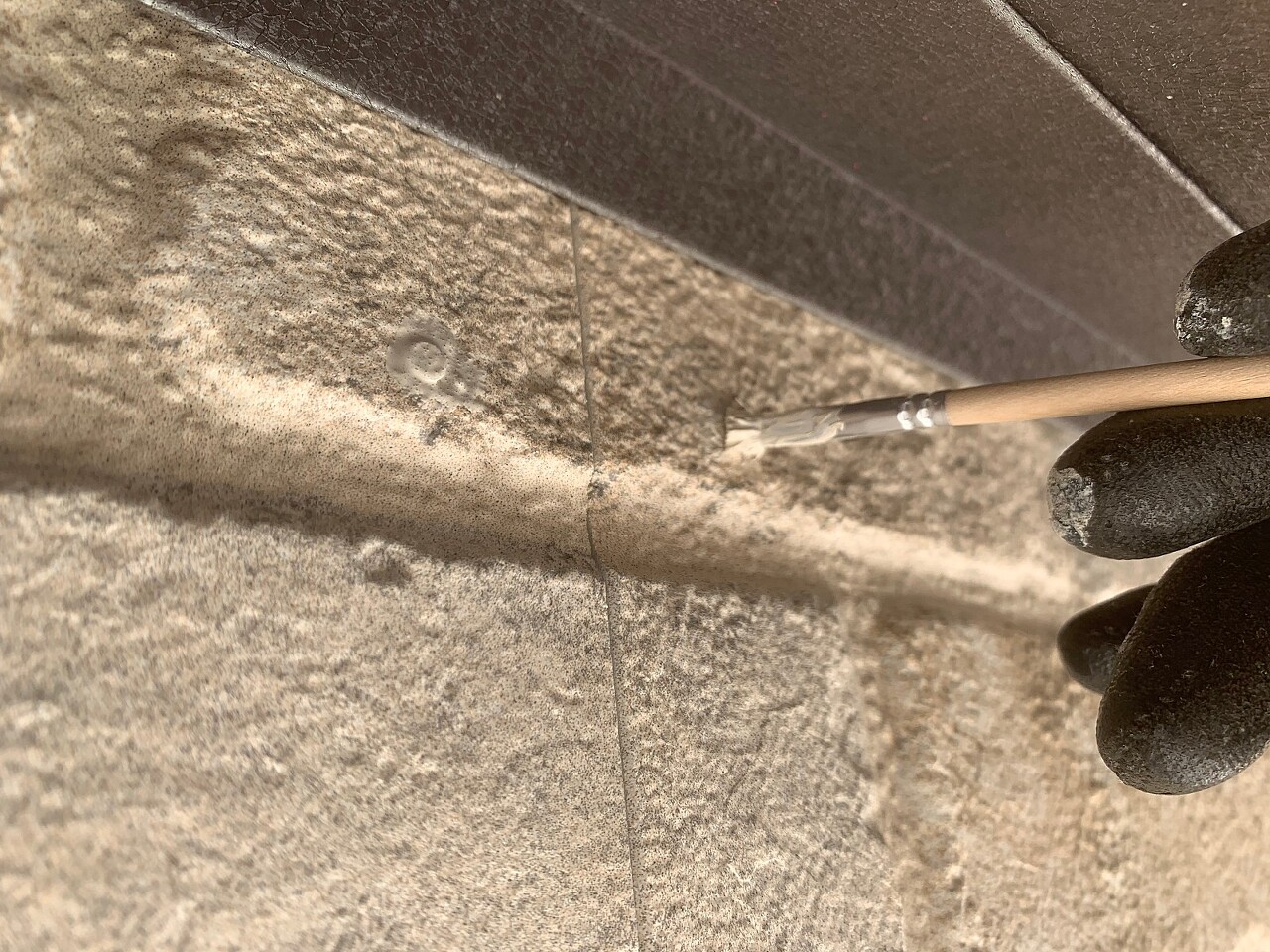

실란트 코킹 작업이 이루어졌습니다.

세라믹 사이딩 전용 못을 시공후

칼라에 맞춰 페인팅을 한번 더해줌으로써 더 깔끔하게 마감을 할 수 있습니다.

기단부에 습의 침투를 방지하기 위하여 아스팔트 프라이머 도포 작업을 하였습니다.

또한 아스팔트 프라이머는 콘크리트, 시멘트몰탈, 철판 등의 시공면에 도포할 수 있는 적점도를 아스팔트로 하여 하층과 시공층과의 접착을 원활히 하기 위하여 최초로 하는 제품이다. 라는 제조사의 설명인데요, 저희 현장에 이를 적용하면

콘크리트로 이루어진 기단부에 시공층인 아이소핑크의 접착을 원활히 하기 위하여 시공이 이루어진다라고 볼 수 있겠습니다.

내부에서는 방통 작업이 진행 되었는데요

​방통은 방바닥 통미장의 줄임말 입니다.

​단층이라 작업시간도 빠르게 진행되었습니다.

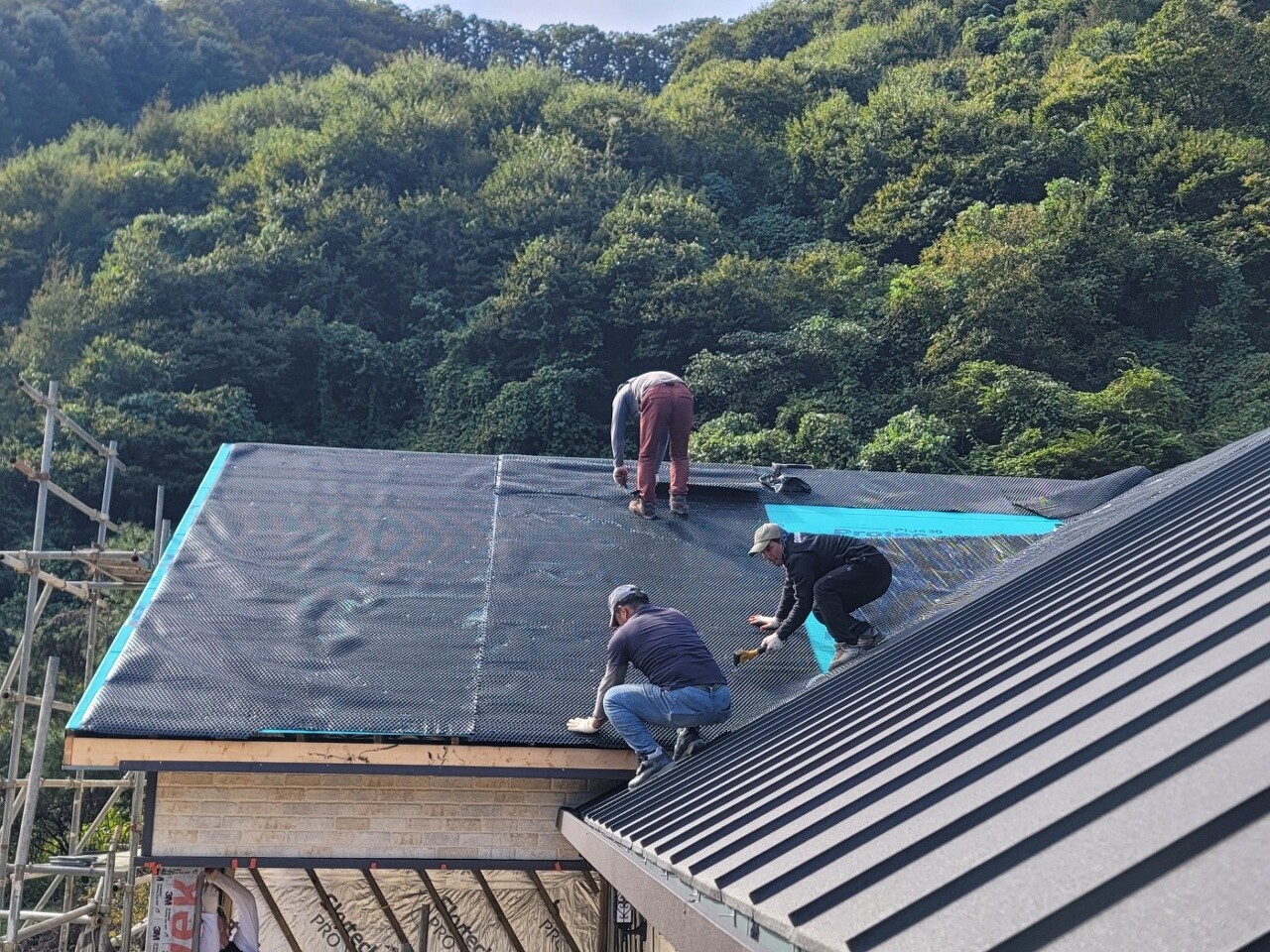

징크팀은 오늘도 열일 해주셨습니다.

마치고 마무리를 하며 작업한 외관을 돌아보니 시간이 언제나 빠르게 흐른다는 것을 새삼 느낍니다.

마지막까지 화이팅! 해보겠습니다.

고맙습니다!

'목조주택 시공완료현장 > 2308가평북면 53평' 카테고리의 다른 글

231009 (월) [가평 북면] 38일차 하이클래딩 시공, 타이벡 시공 , 마감정리 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.10
231007 (토) [가평 북면] 37일차 하이클래딩 시공, 실란트 시공 , 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.08
231005 (목) [가평 북면] 35일차 메탈라스 , 세라믹 사이딩 시공 , 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.05
231004 (수) [가평 북면] 34일차 세라믹 사이딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.04
231003 (화) [가평 북면] 33일차 방통 바닥 단열재 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.04
231002 (월) [가평 북면] 32일차 방수 합판 시공 , 내부 단열재 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.10.02
230927 (수) [가평 북면] 31일차 내부 단열재 시공 내부목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.28
230926 (화) [가평 북면] 30일차 내부 단열재 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.26
230925 (월) [가평 북면] 29일차 세라믹 사이딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.25
230923 (토) [가평 북면] 27일차 세라믹 사이딩 시공 , 현관 기둥 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2023.09.24

댓글
