목조주택 시공완료현장/2211여주세종대왕B 60 평

230103 화 [여주 세종대왕] 36일차 마스킹 테이프 및 실리콘 코킹, 석고보드, 화장실 투습방수지 및 기밀테이핑 시공 등 [수호천사하우징] [직영건축] [목조주택]

by 수호천사하우징 2023. 1. 4.

날씨: 맑음

-금일 근무자

대표빌더 : 정수호 (8시간)

부팀장 : 손호현 (8시간)

팀 원 : 오경택 (8시간), 이주형 (파견), 최영광 (8시간), 김종협 (8시간)

​지 원 : 이재경 (8시간)

금일품수 (누계) : 6.00품 (총204.125품)

금일 작업현황

​- 마스킹 테이프 및 실리콘 코킹

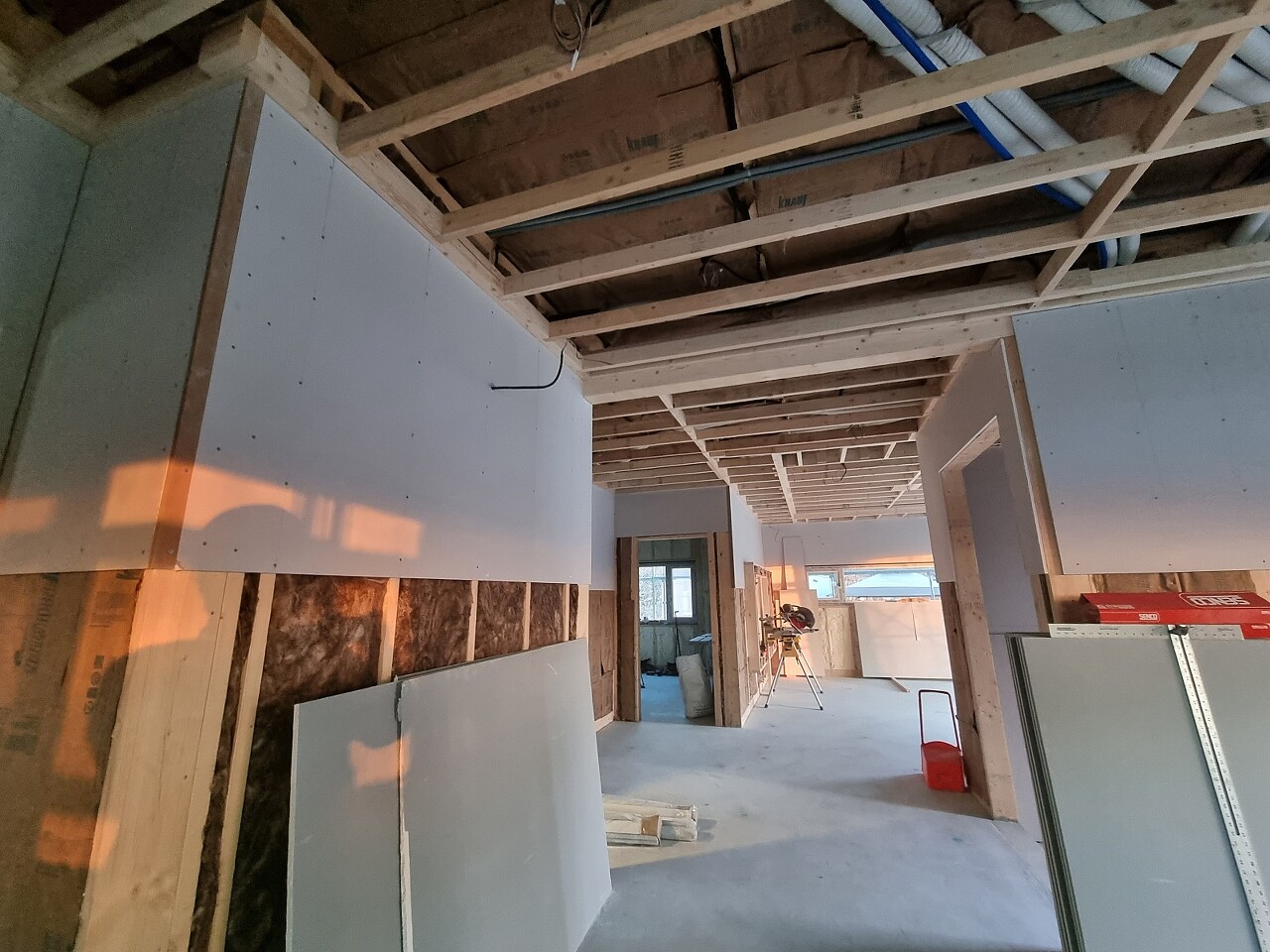

- 석고보드 시공

- 1,2층 화장실 투습방수지 및 기밀 테이핑

- 1,2층 화장실 덴스쉴드 시공(Dens Shield)

- 화장실 환풍구 후드캡 설치

다음 예정작업

​- 마스킹 테이프 및 실리콘 코킹

- 터치업 페인팅

- 석고보드 시공

- 1,2층 화장실 덴스쉴드(Dens Shield) 시공

2023년 새로운해 첫 근무날이 되었습니다.

먼저 지원을 와주신 이재경 빌더님 감사합니다.!!!!

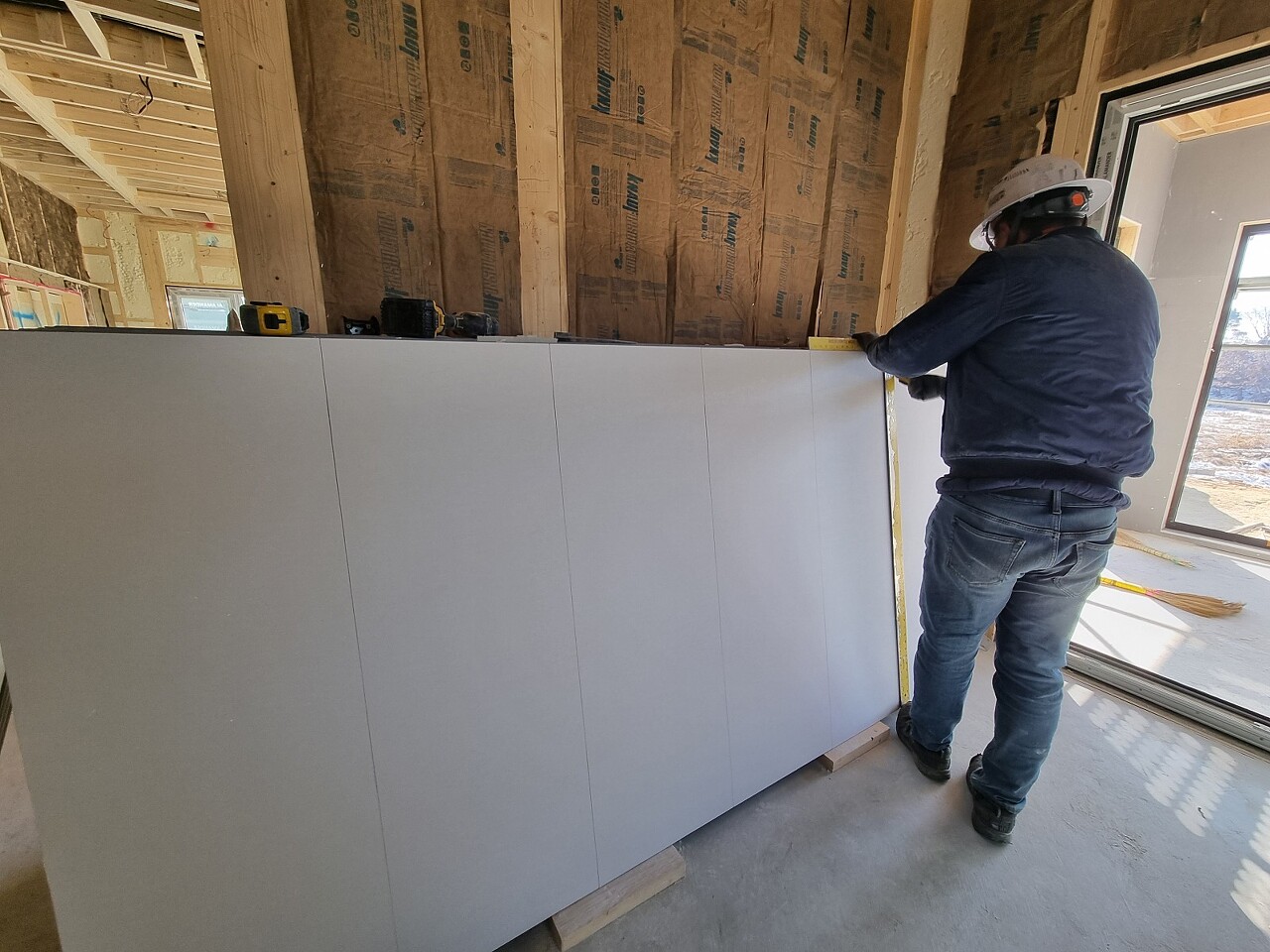

이제 본격적으로 석고보드 시공을 진행하게되었습니다.

석고보드를 너무 많이 옮기면 내부에서 시공하기 어렵기때문에

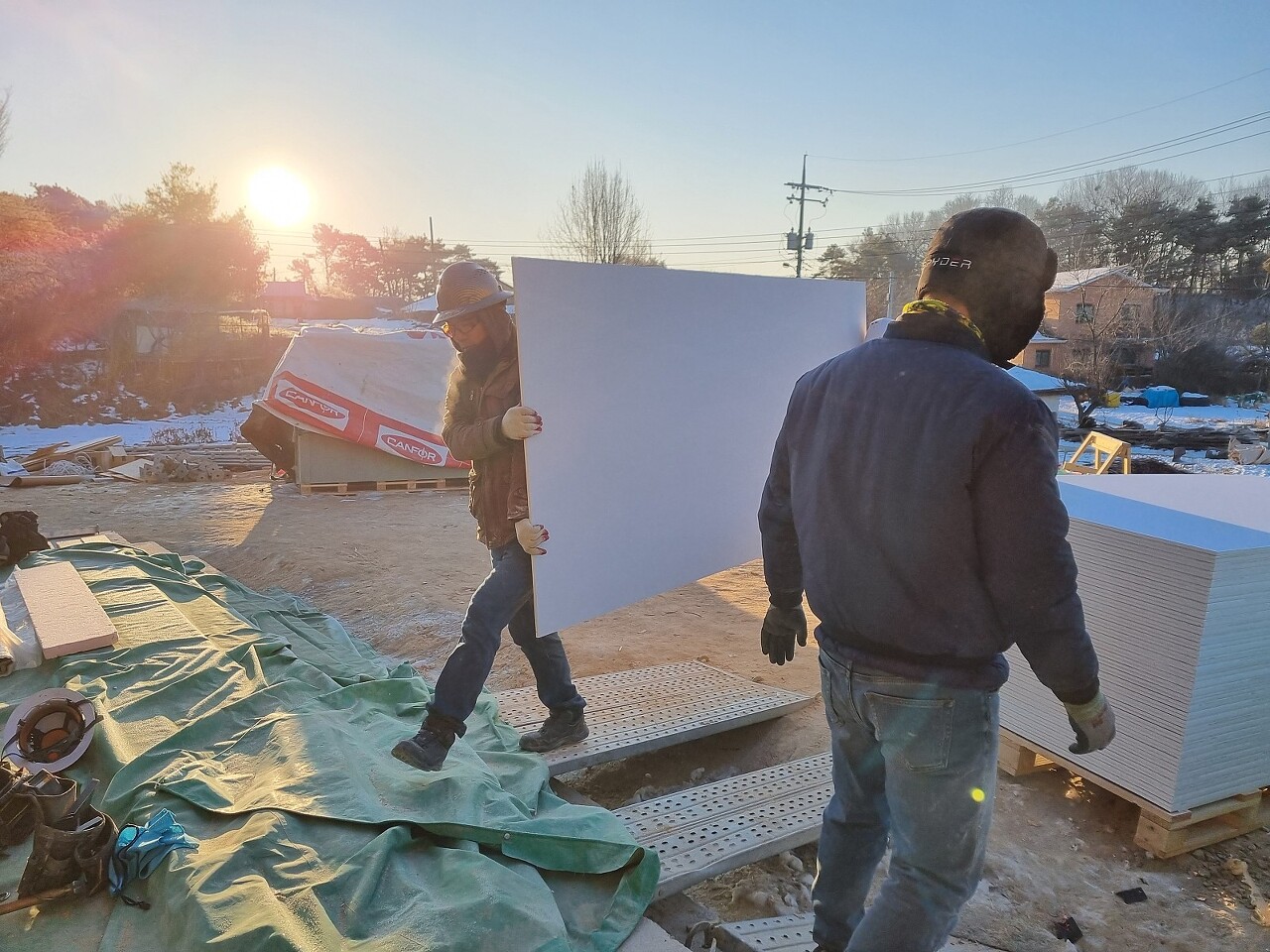

작업시작전 필요한 만큼만 양중하였습니다.



스타트 지점을 정하여 석고보드사이즈와 스터드 상자리를 비교하여

재단이 필요할시에는 재단을 해줍니다.

스터드 상자리위치에 맞춰서 16"간격으로 석고보드에 표시를 해줌으로써 정확히 스터드에 피스를 고정할 수있습니다.

석고보드 시공시에 이음매 부분은 6인치 간격으로, 나머지 부분은 12인치 간격을 지켜주며 피스로 고정시켜줍니다.

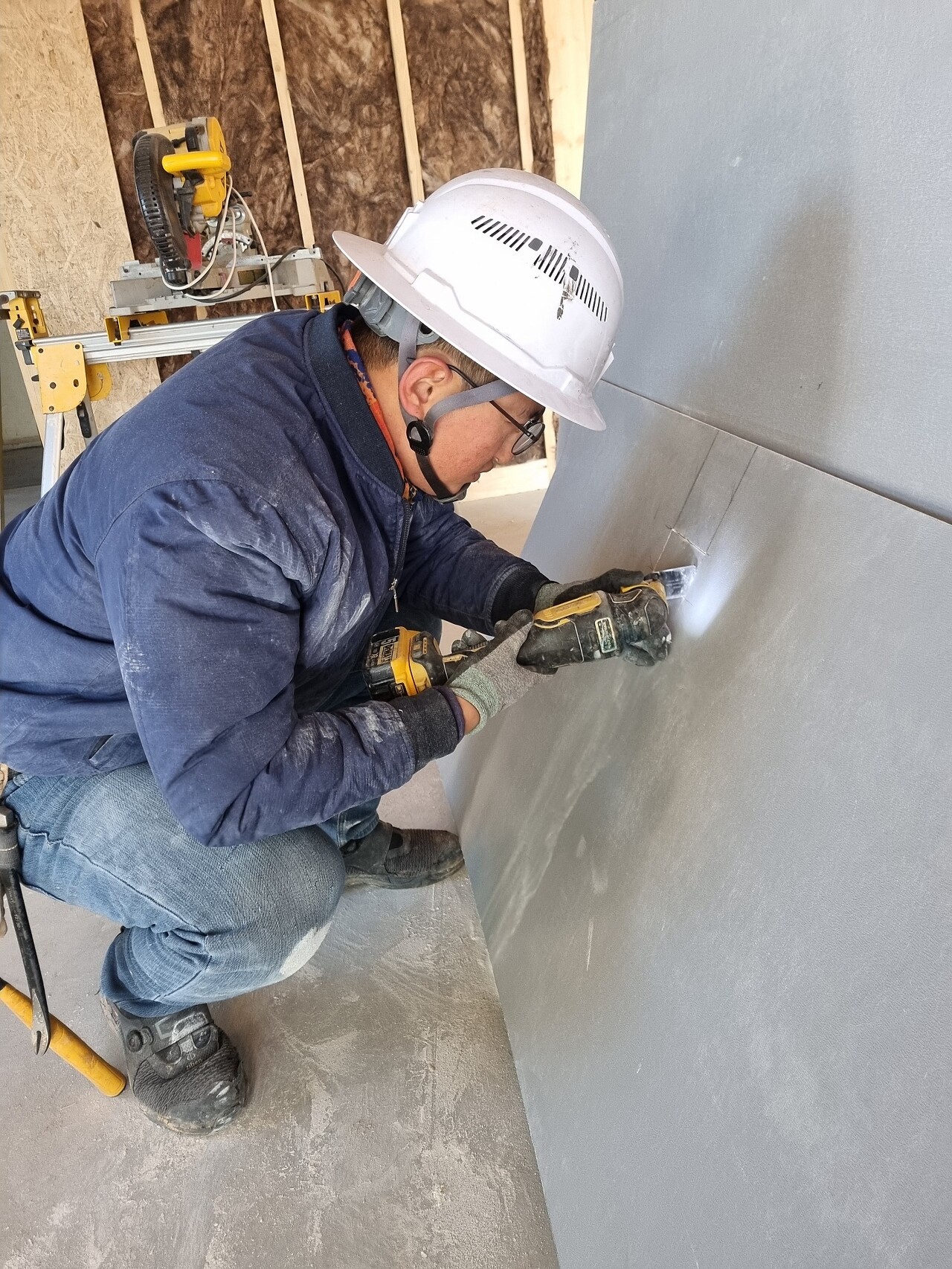

최영광빌더님께서 석고보드 재단을 맡아주셨습니다.

콘센트 위치를 미리 확인하고 타공까지 완벽합니다....

벽체마감은 타일, 천장은 일반 석고보드 시공후 마감재로 하이클래딩을 시공할 예정입니다.



목조주택에서 사용하는 석고보드의 규격은 4'X8'(1220mmX2440mm) 입니다.

준불연재료로 화재시 불이 전도되는것을 차단해주며

스터드에 바로 석고보드를 시공하기떄문에 구조적으로 확실히 고정을 해주기 위해서

시공시에 피스를 이용하여 석고보드를 고정해줍니다.

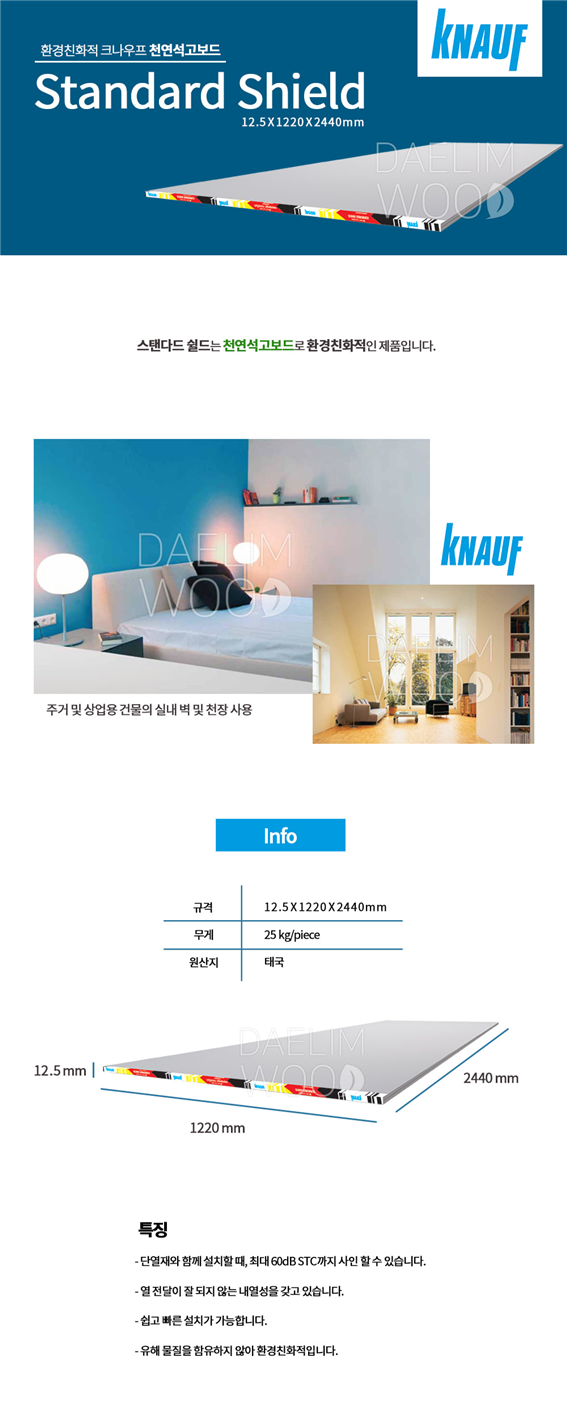

※ 현장에서 사용되는 석고보드의 자재 스펙입니다. ※

.

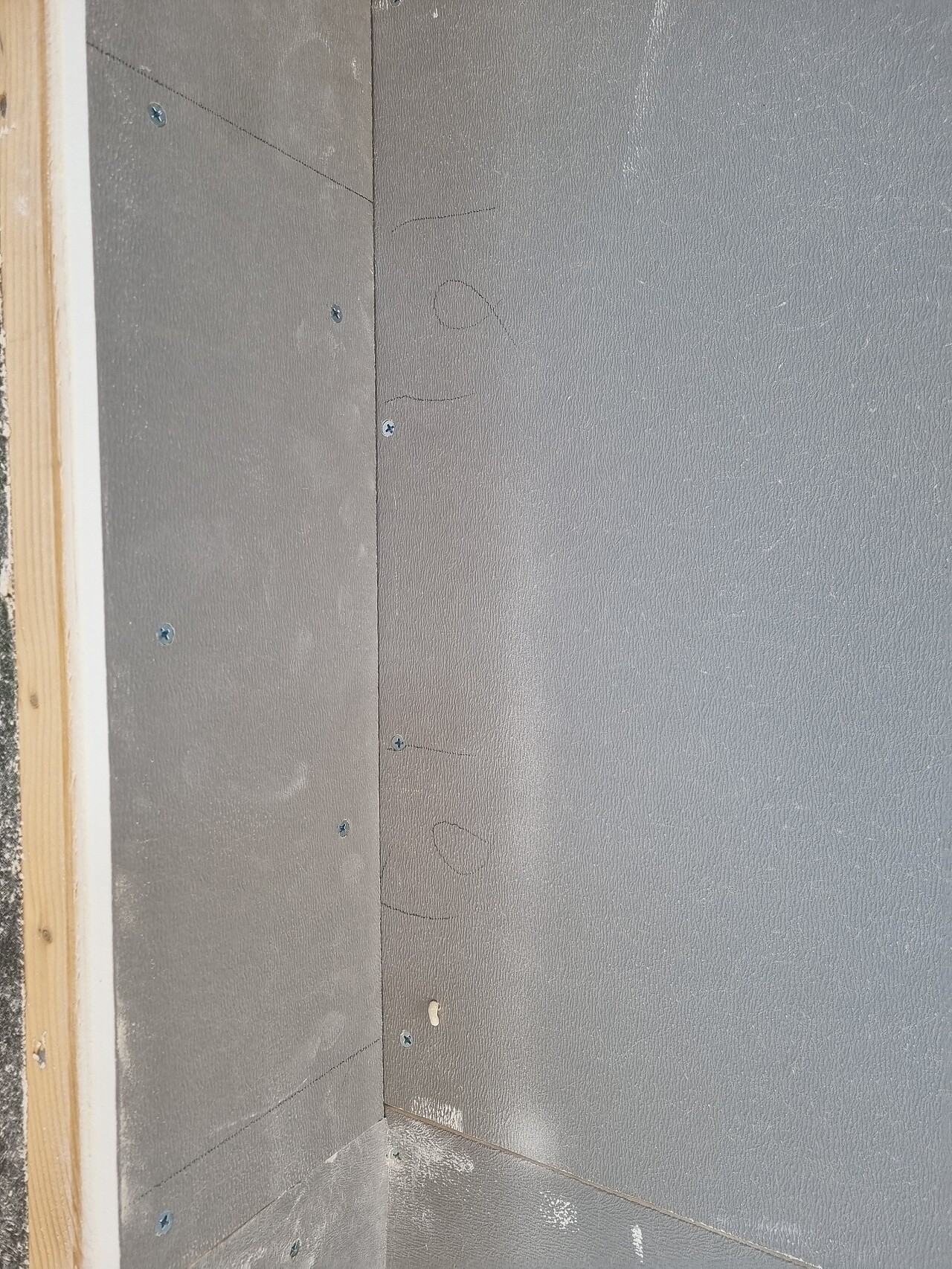

인 코너 부분이 스터드가 아닌 어드벤스 백커인 경우

상자리를 미리 표시해준 후에 피스 고정을 해주었습니다.

천장에 마이너스 몰딩 시공을 진행하고 천장에 석고보드를 시공할 예정입니다.

1,2층 화장실에 덴스쉴드(Dens Shield),욕실용 고강도 아크릴 도막 방수 석고보드를 시공하기위해

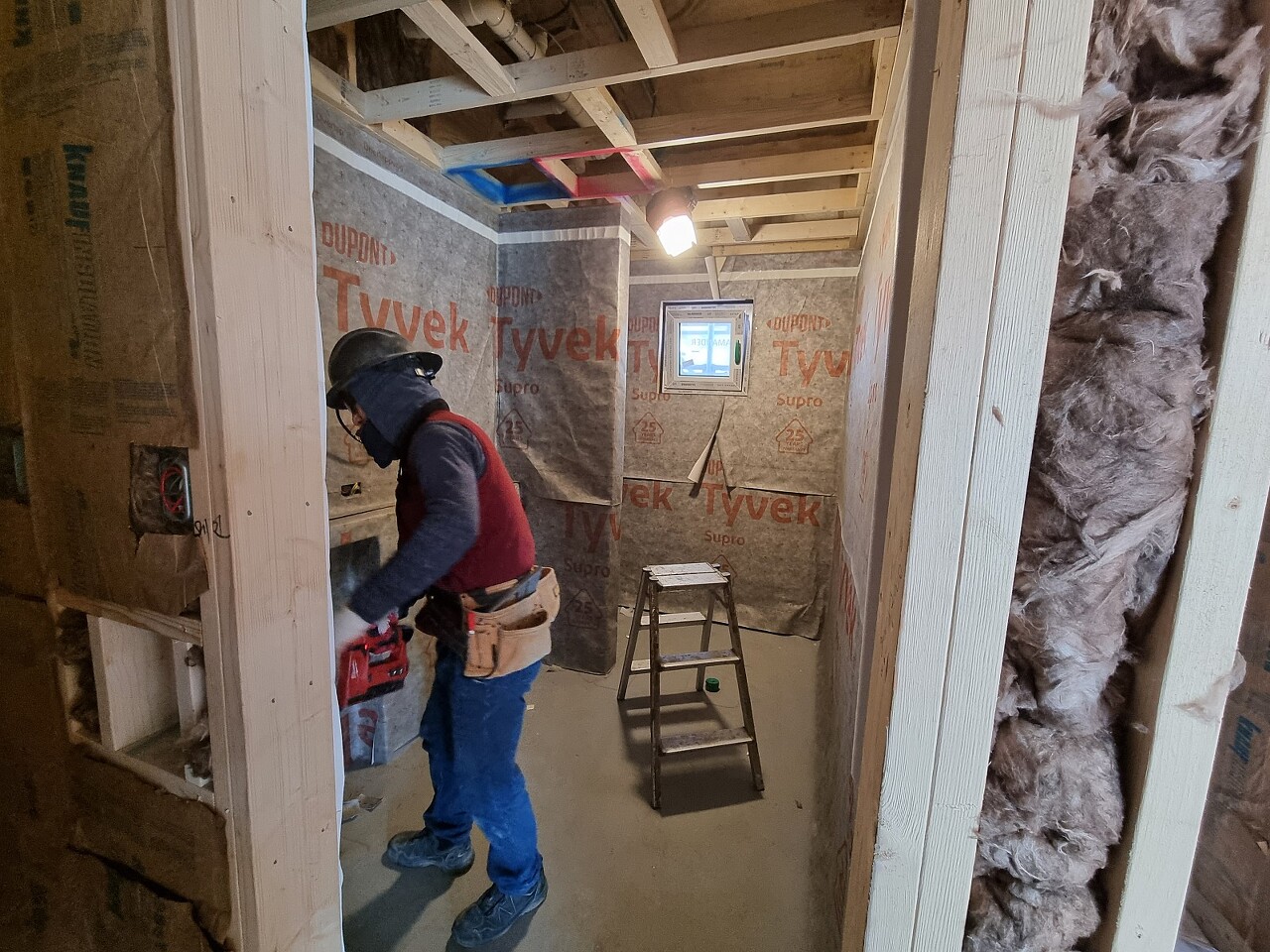

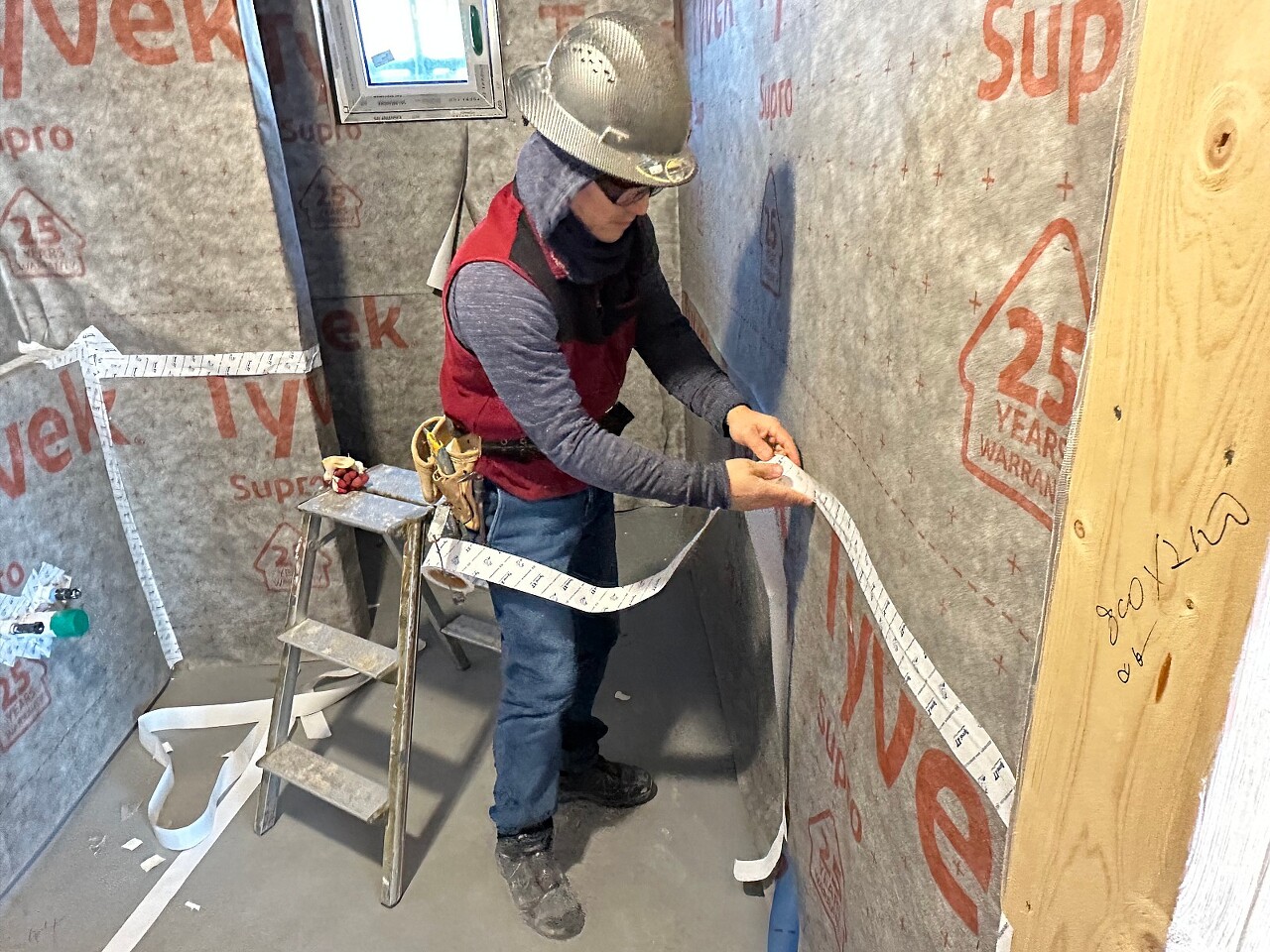

먼저 투습방수지 시공 및 이음매에 기밀 테이핑을 해주었습니다.

물을 사용하는 곻간이기때문에 투습방수지를 먼저 두르고 덴스쉴드를 시공한 후 방수시공까지 진행할예정입니다.





시공시에는 바닥에서 약 10mm정도 띄우고 시공하게 되는데, 바닥의 습기가 석고보드를 타고 올라가 젖는것을 방지하기 위함 입니다

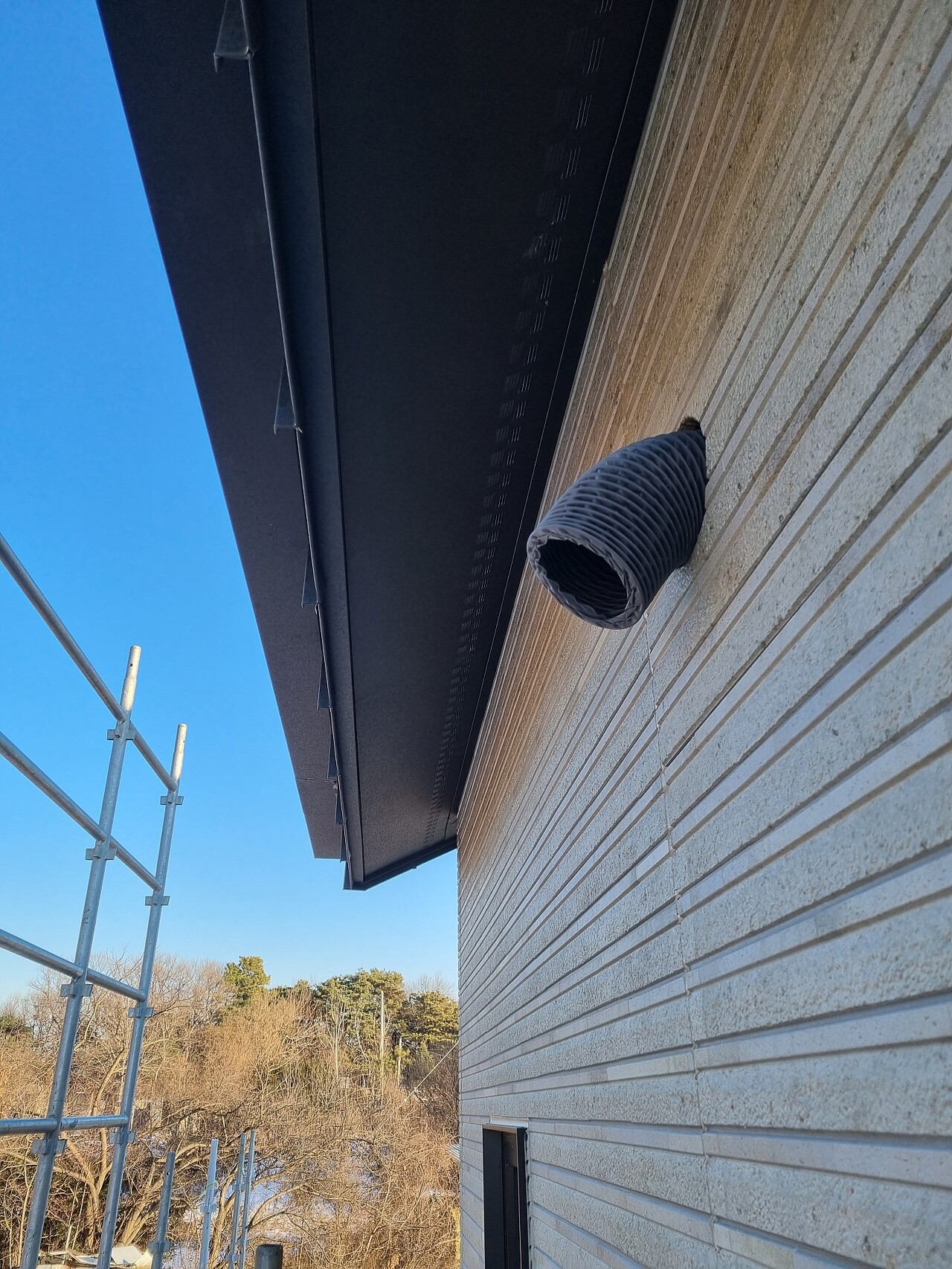

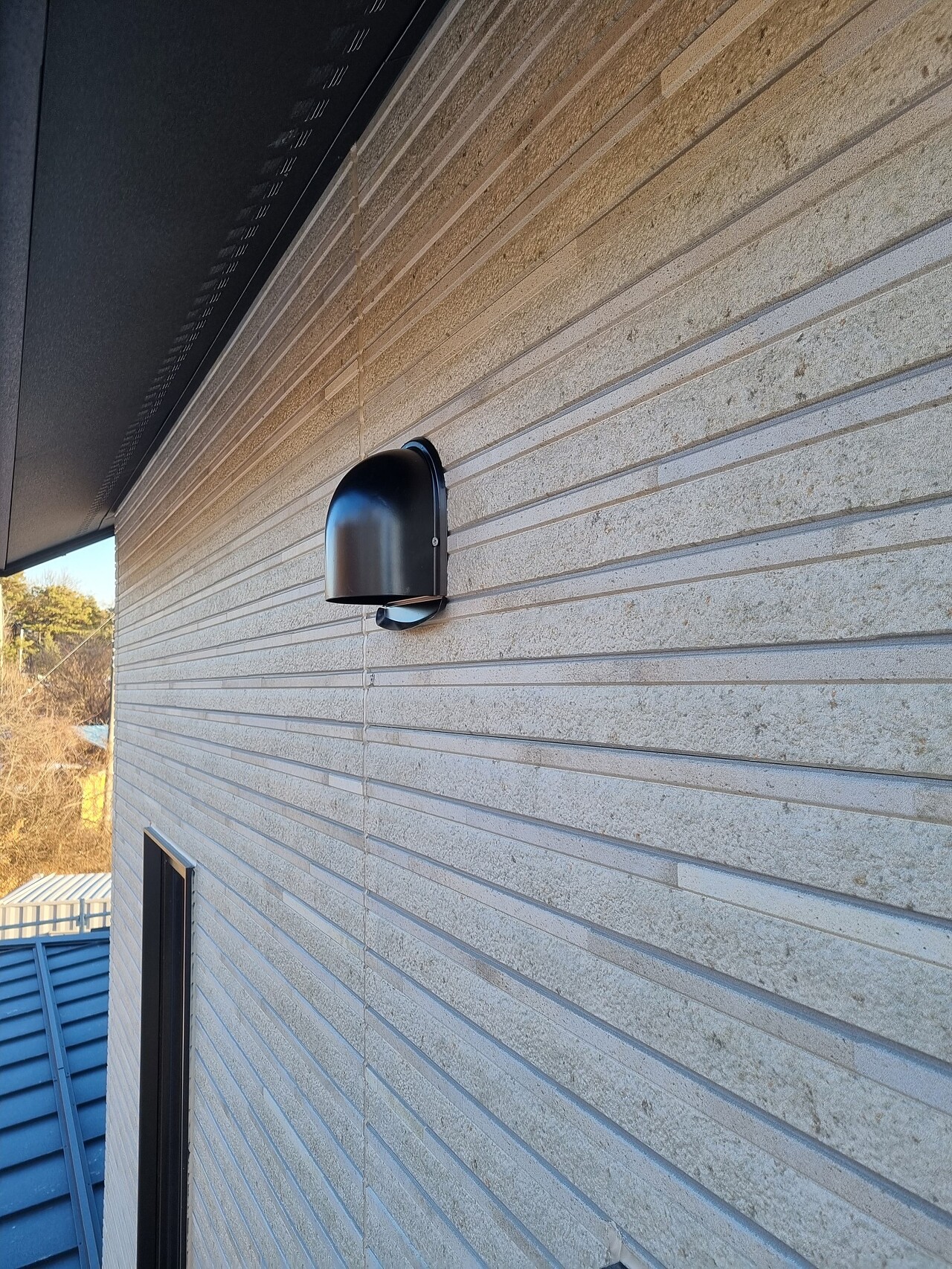

1,2층 화장실의 환풍구 홀타공 및 후드캡 시공을하였습니다.

타공전 실리콘마감이 된 구간이 오염되지 않도록 보양을하고 타공을 진행했습니다.





Previous imageNext image


부팀장님께서 시공을 진행해주셨습니다.

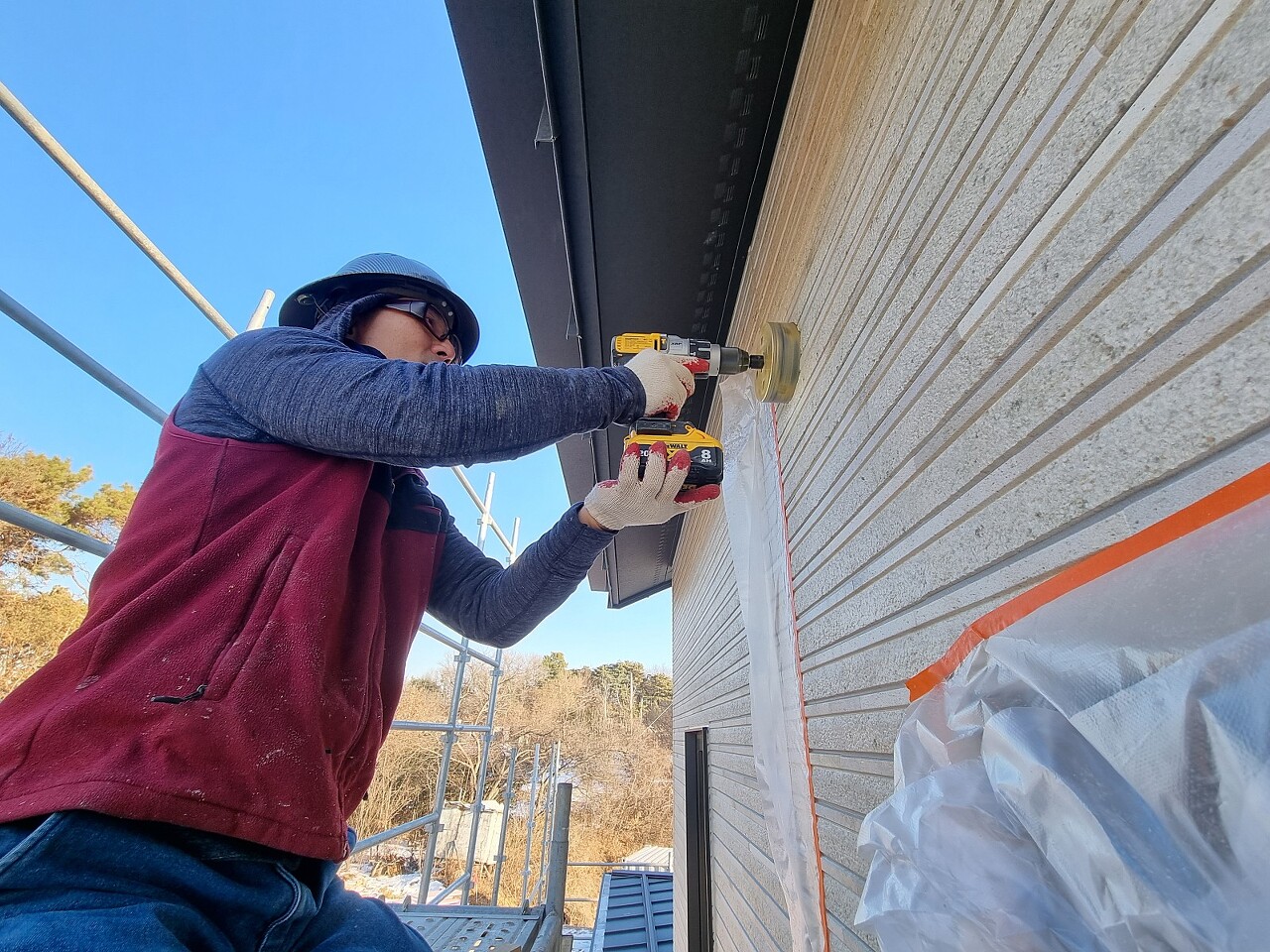

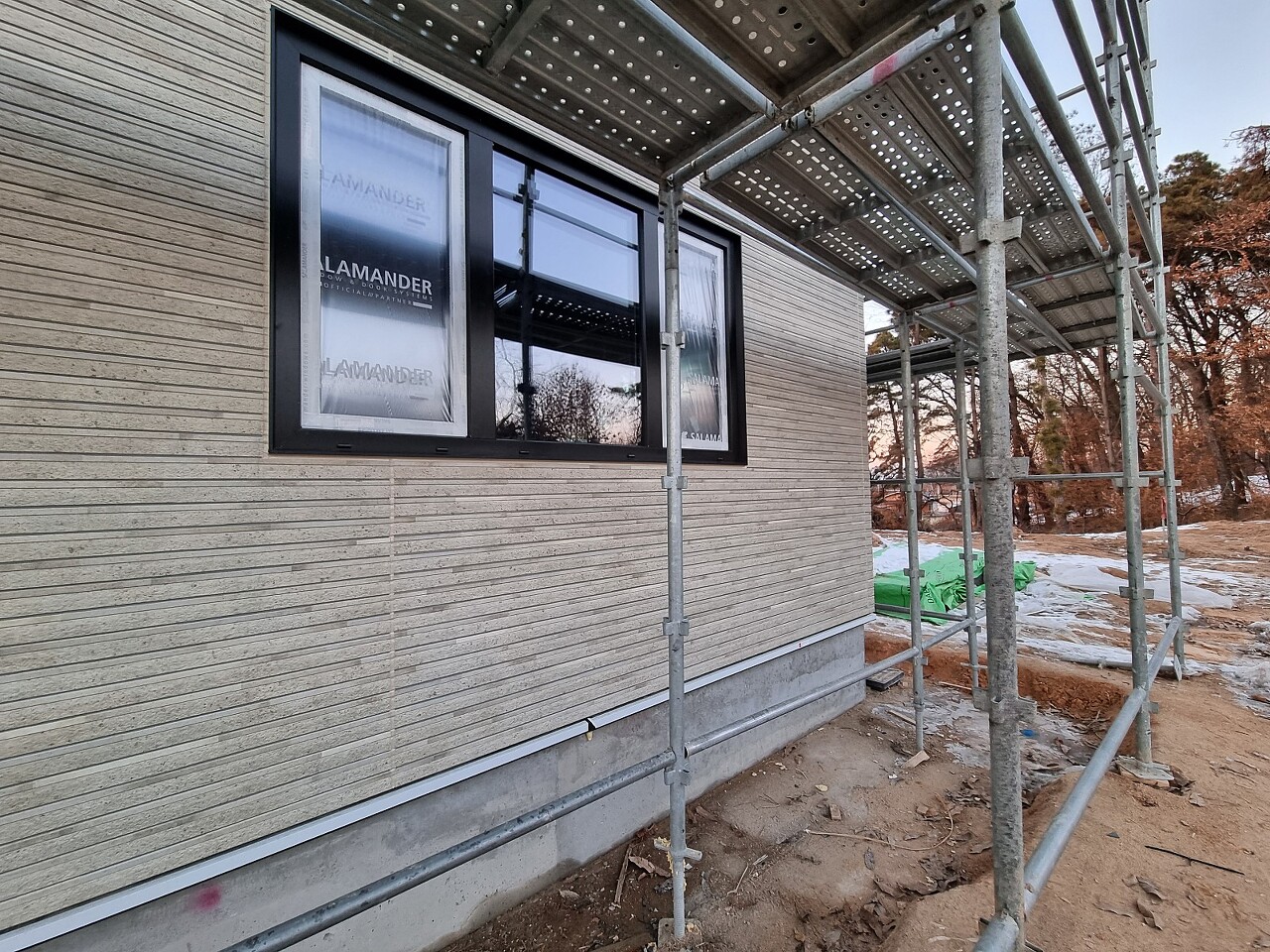

외부에서는 세라믹사이딩 실리콘 시공을 진행하였습니다.



Previous imageNext image


소장님께서 외부마감을 위해 열심히 시공해주셨습니다.




금일시공은 여기까지입니다.

신년 첫 공정 무사히 끝나는 것에 감사하며

내일 다시 인사드리도록 하겠습니다.

팀원분들 모두 수고하셨습니다.~~~~



'목조주택 시공완료현장 > 2211여주세종대왕B 60 평' 카테고리의 다른 글

230108 일 [여주 세종대왕] 41일차 잼보드, 석고보드, 화장실 및 다용도실 방수, 도어 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.01.08
230107 토 [여주 세종대왕] 40일차 마감재 가공, 잼보드, 화장실 방수, 석고보드, 도어 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.01.08
230106 금 [여주 세종대왕] 39일차 마감재 가공, 천정 루바, 화장실 방수, 석고보드, 마이너스 몰딩 및 걸레받이, 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.01.06
230105 목 [여주 세종대왕] 38일차 화이트오크 샌딩, 석고보드, 덴스쉴드, 마이너스 몰딩 및 걸레받이, 중문 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.01.06
230104 수 [여주 세종대왕] 37일차 실리콘 코킹 및 터치업 페인팅, 석고보드, 화장실 덴스쉴드, 마이너스 몰딩 및 걸레받이 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.01.05
221230 금 [여주 세종대왕] 35일차 글라스울(Glass wool) , 마스킹 테이프 및 실리콘 코킹, 석고보드 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.12.31
221229 목 [여주 세종대왕] 34일차 글라스울(Glass wool) , 실리콘 코킹 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.12.29
221228 수 [여주 세종대왕] 33일차 글라스울(Glass wool) , 마스킹테이프, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.12.28
221227 화 [여주 세종대왕] 32일차 내부목작업, 테이핑 및 실리콘 코킹, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.12.28
221226 월 [여주 세종대왕] 31일차 내부작업, 실리콘 코킹 및 터치업, 시트방수, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택]  (0) 2022.12.27

댓글
