목조주택 시공완료현장/2211충주대소원 47평

221201 목 [충주 대소원] 10일차 합판 시공, 블로킹, 헤더 제작, 보강철물 시공[수호천사하우징][목조주택][전원주택][직영집짓기]

by 수호천사하우징 2022. 12. 1.

▶ 날 씨 : 맑음

▶ 오늘 근무 현황

​팀 장 : 문성일(2시간)

부팀장 : 김진홍(8시간)

팀 원 : 한규호(8시간), 이희철(8시간), 김훈(8시간), 진민규(0시간), 곽호연(4시간)

▶ 금일품수(누계) : 4.7품(총 48.9품)

▶ 오늘의 작업 ​

- 합판(T&G) 시공

- 스터드, 블로킹 재단

- 2층 헤더 제작

- 1층 솔리드 블로킹, 방통 블로킹 시공

- 2층 머드씰 레이아웃

​- 1층 보강철물 시공

▶ 다음 예정 작업​

- 2층 플레이트 레이아웃

- 2층 머드씰(토대) 시공

- 코너, 벡커 제작

- 2층 벽체 시공

- 1층 보강철물 시공

​안녕하세요~

충주 대소원에서 직영집짓기

10일차입니다.

오늘은 합판(T&G) 시공

2층 레이아웃이 이뤄진 하루였습니다.

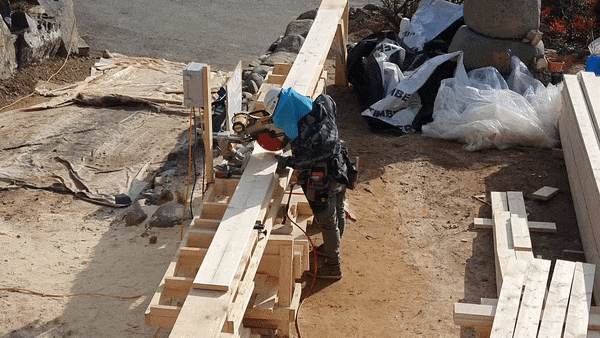

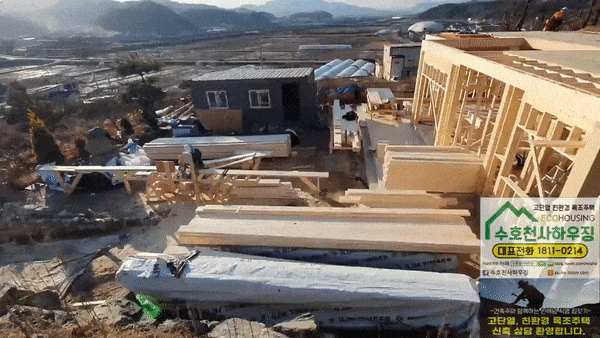

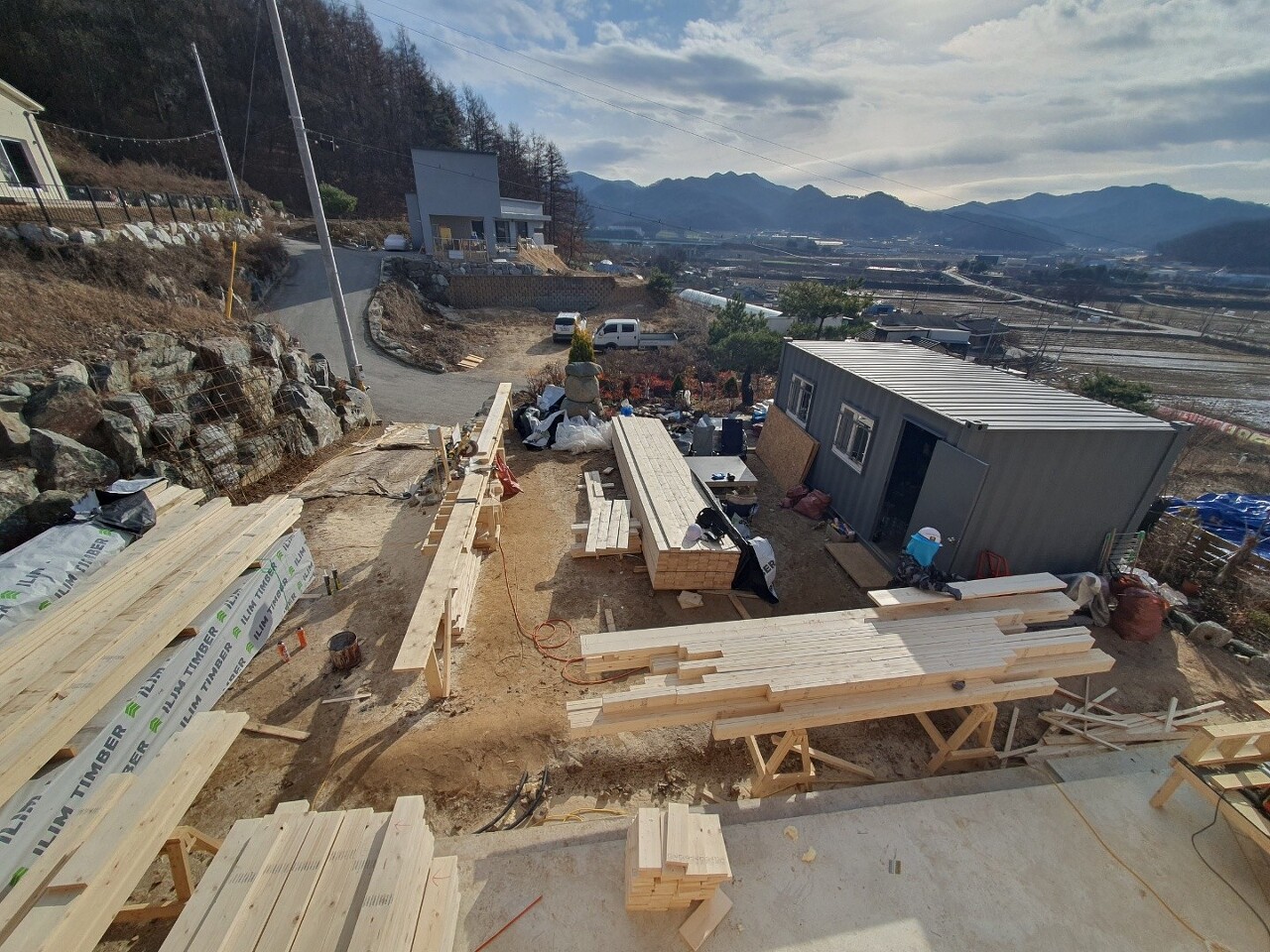

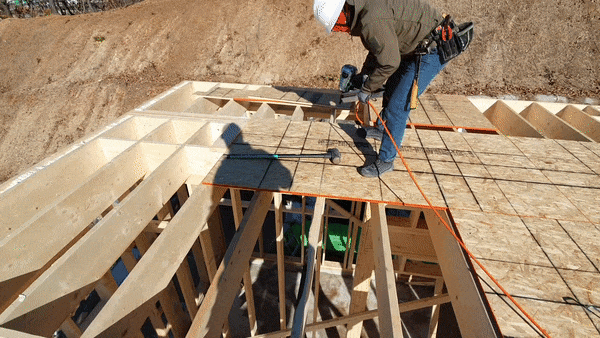

톱사님이 2층 골조 부재를 재단하여 종류별로 차곡차곡 쌓고 있습니다

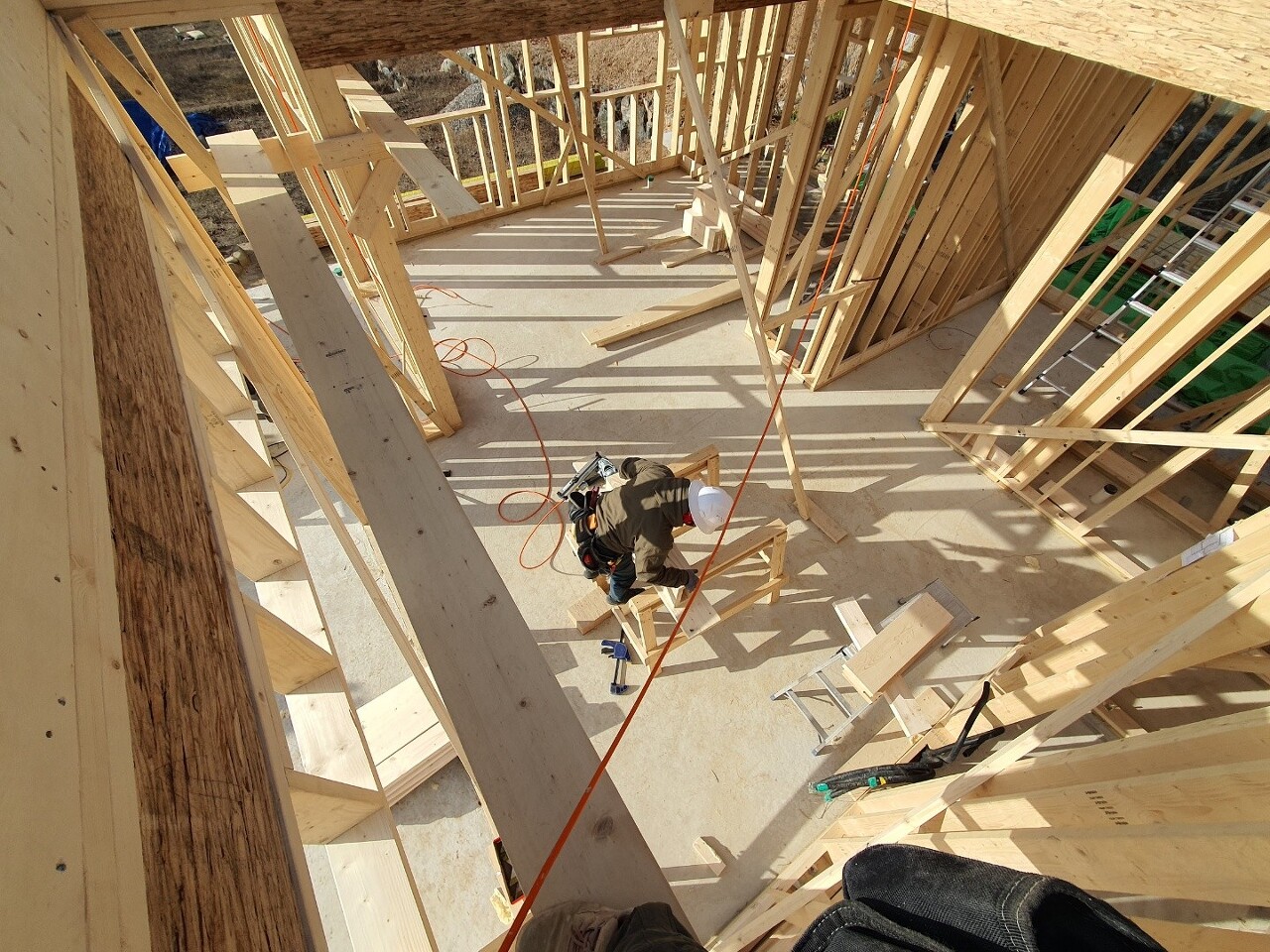

방통 블로킹. 솔리드 블로킹을 시공 중입니다

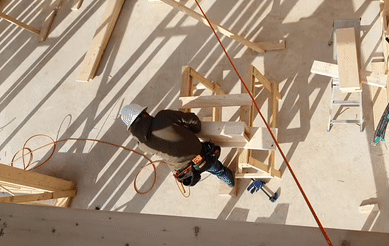

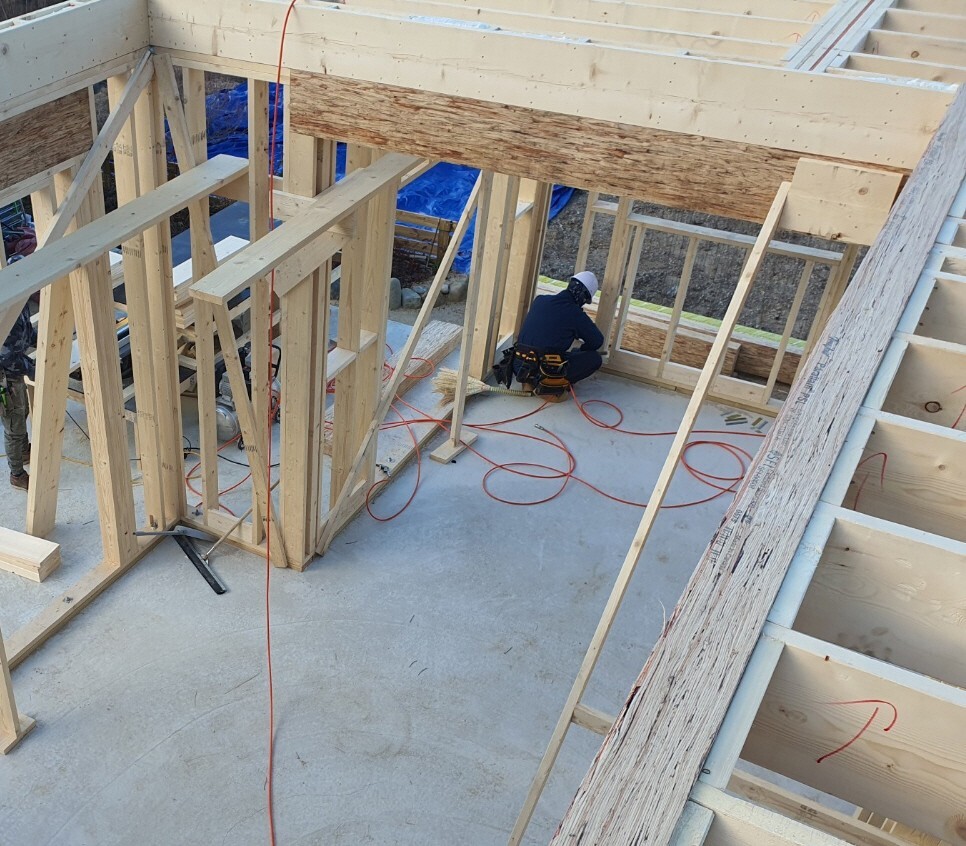

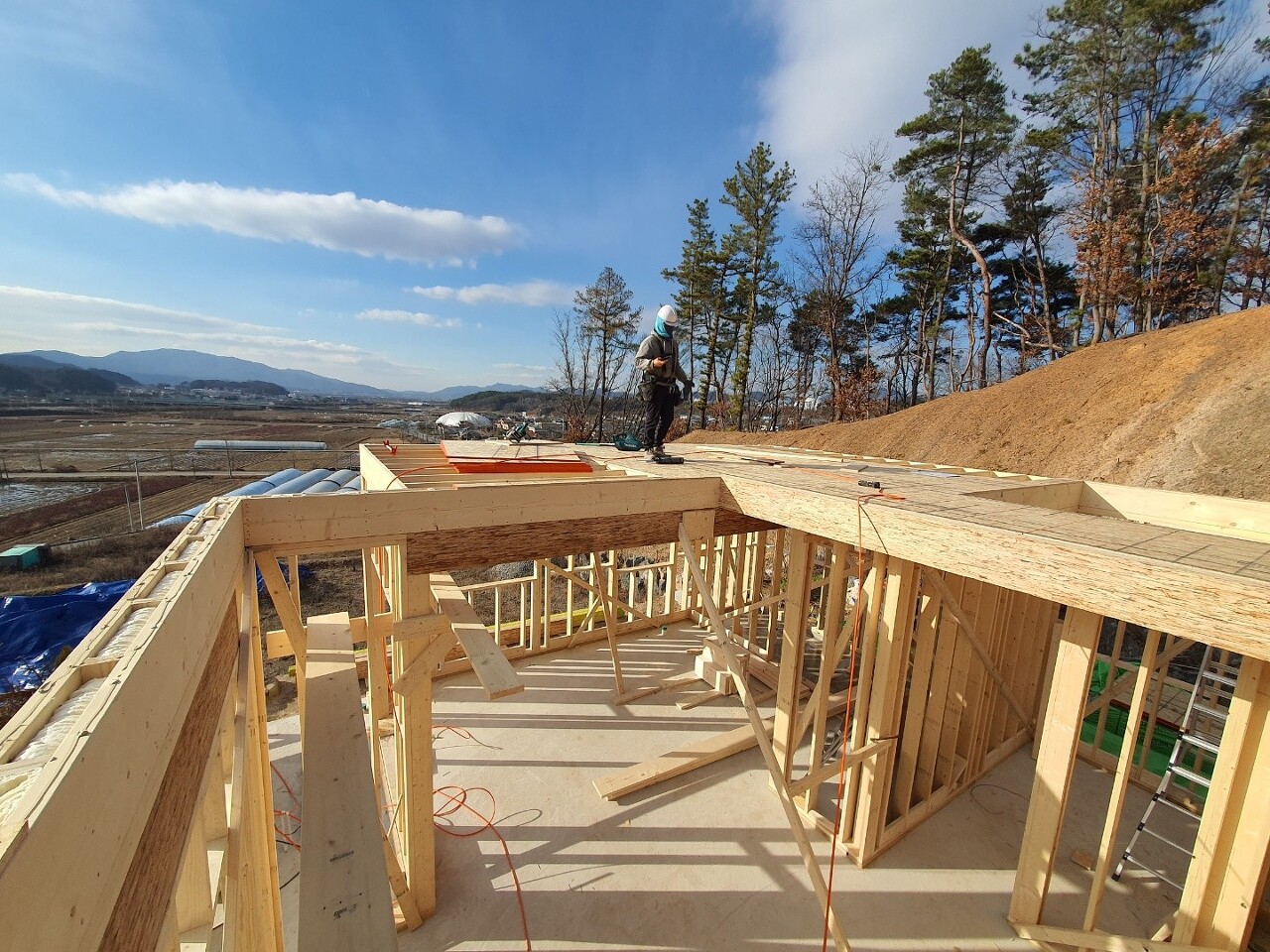

2층 벽체 헤더를 제작하고 있습니다

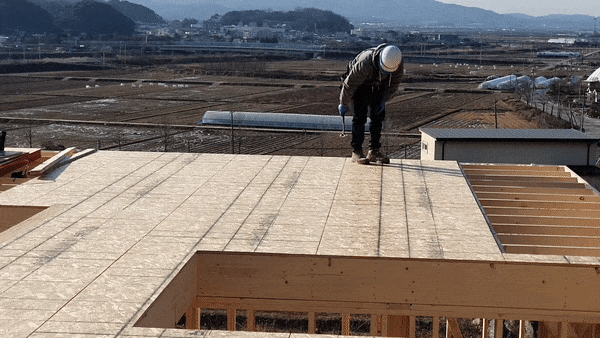

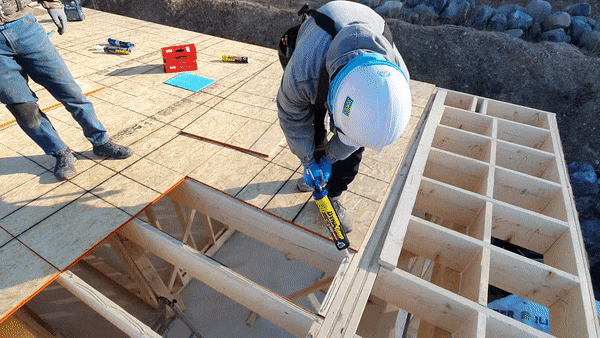

합판을 붙이기 전 글루를 도포하고 있습니다

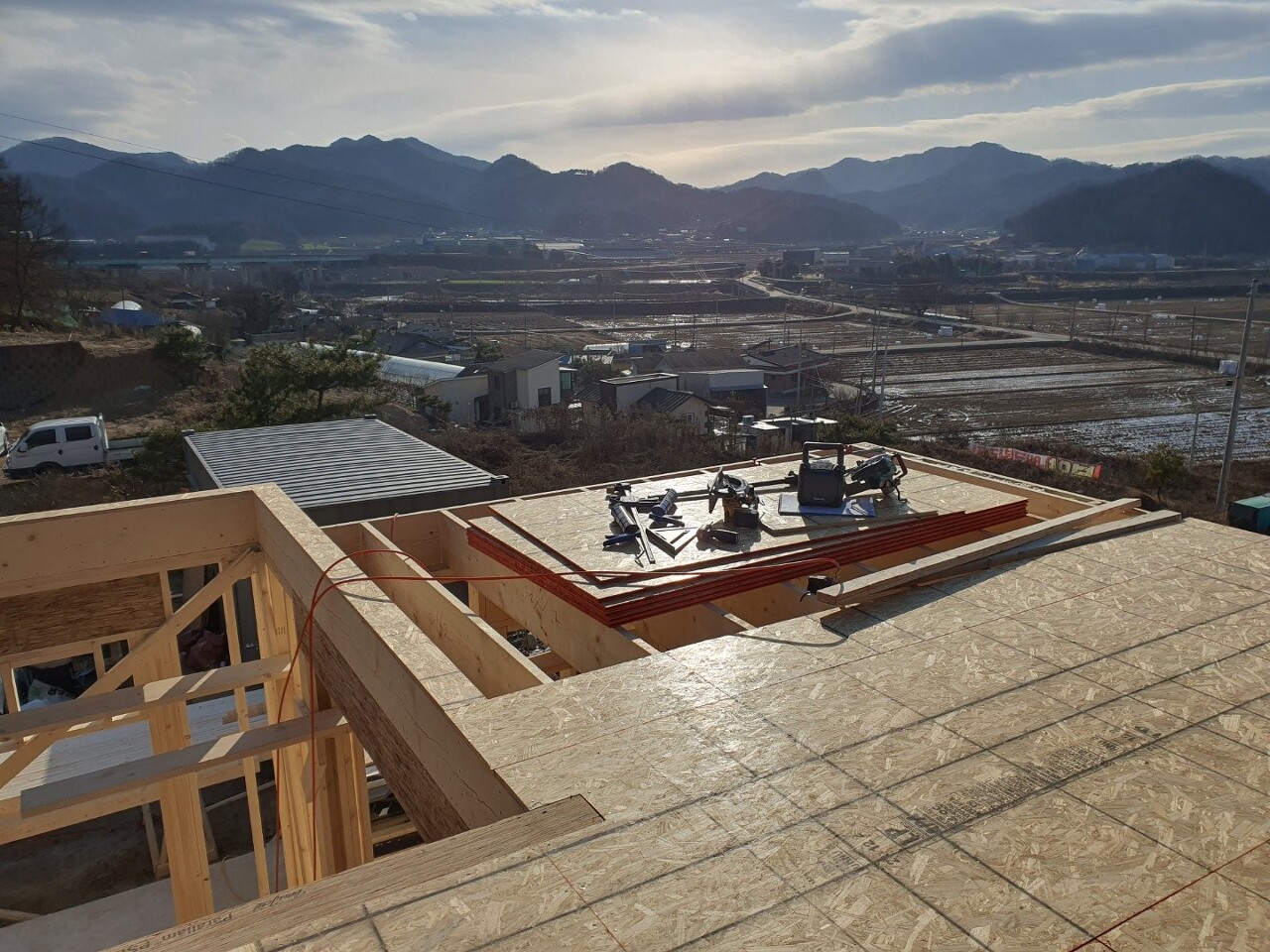

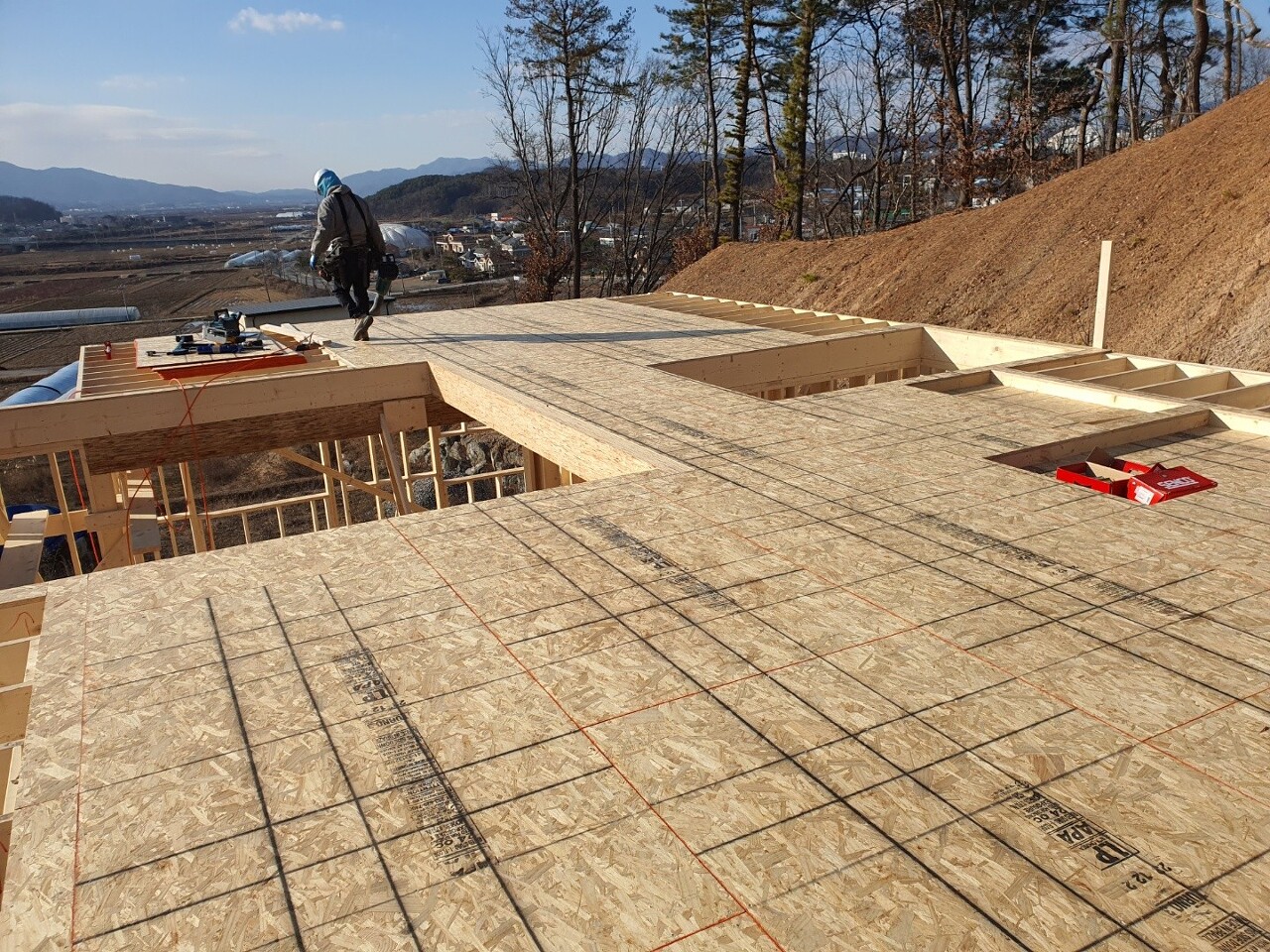

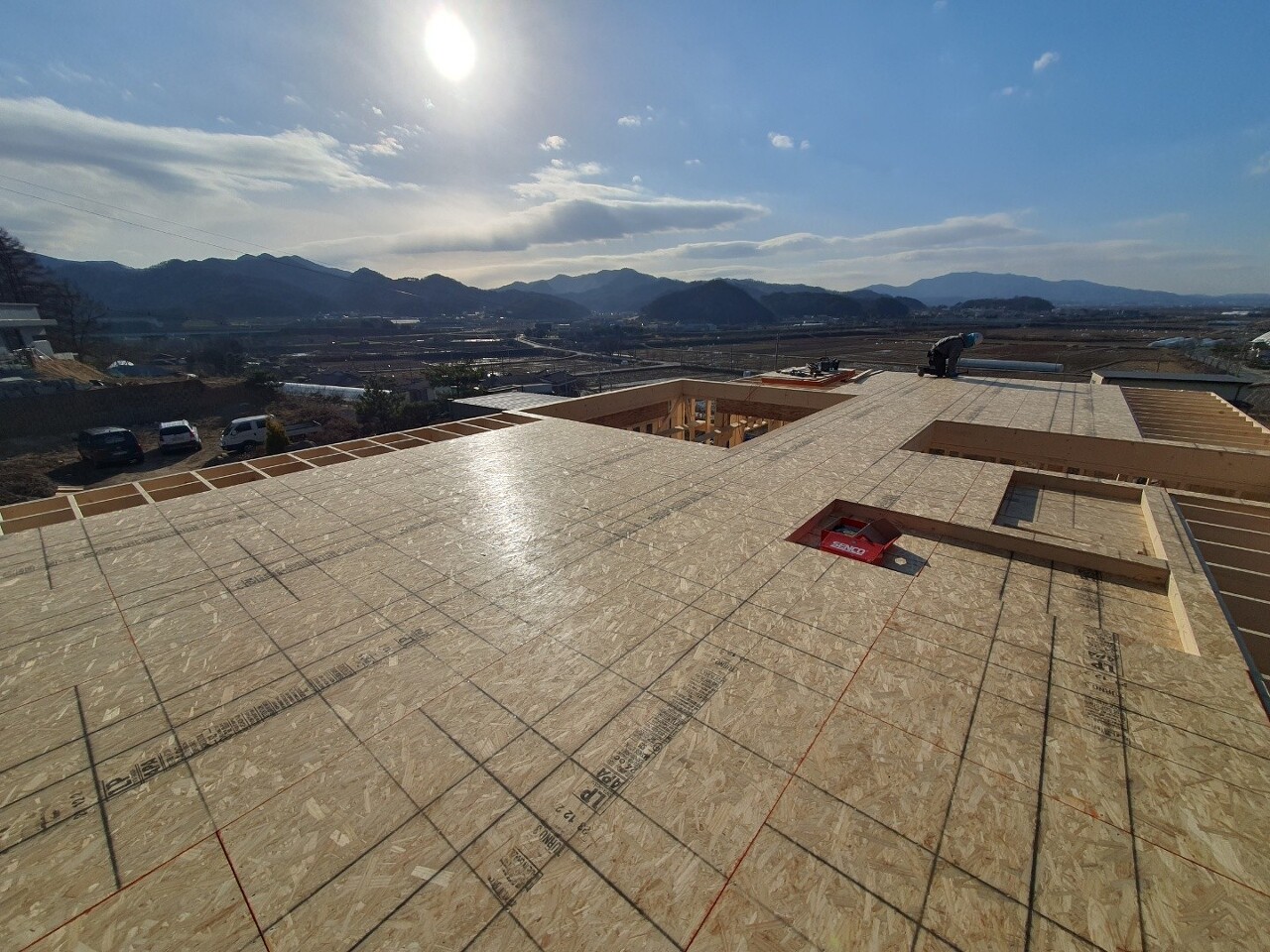

2층 바닥 합판을 시공하였습니다

아래는 T&G 합판 설명입니다

출처 : 대림우드

합판 시공 후 최정 점검하고 있습니다

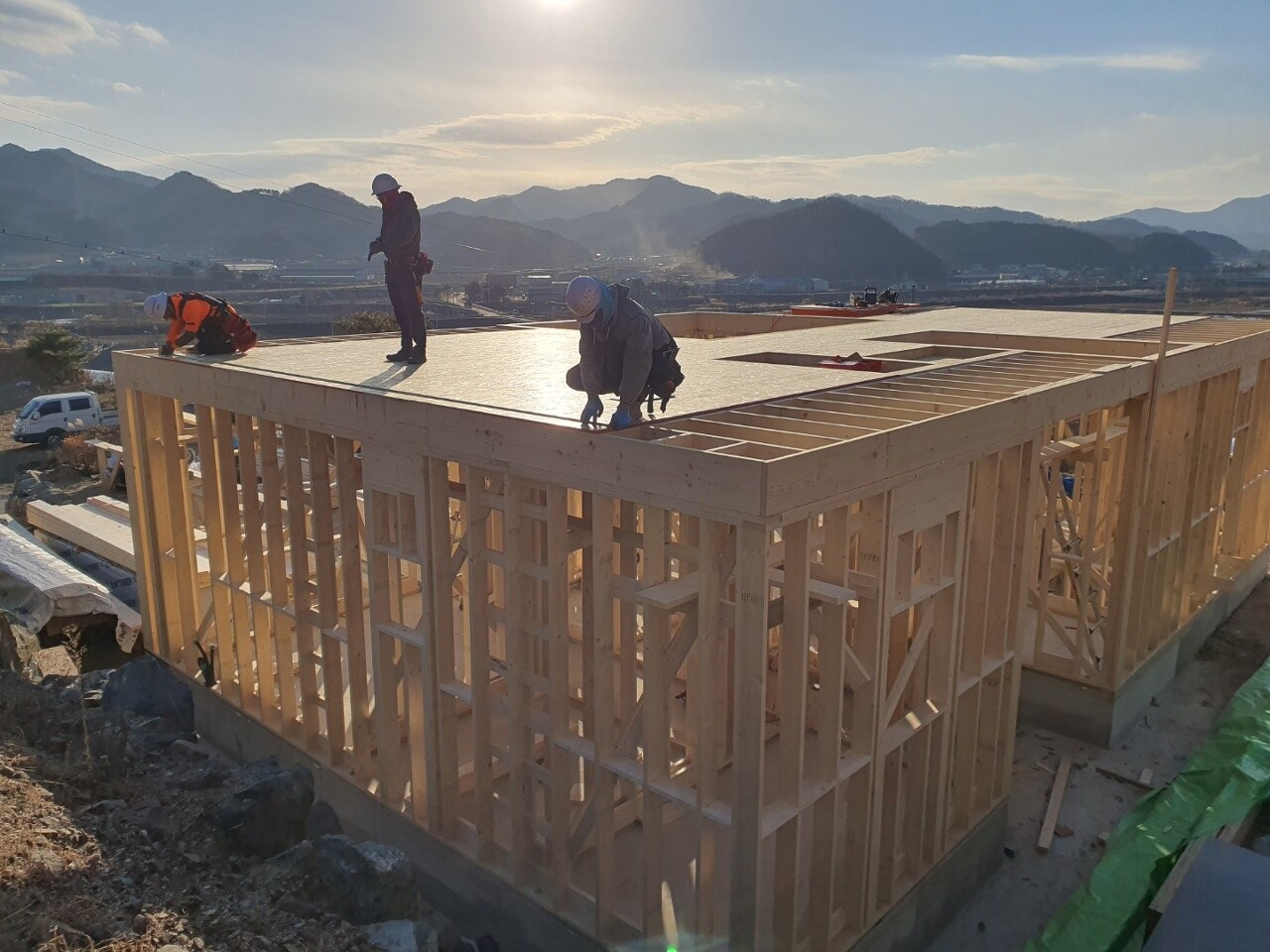

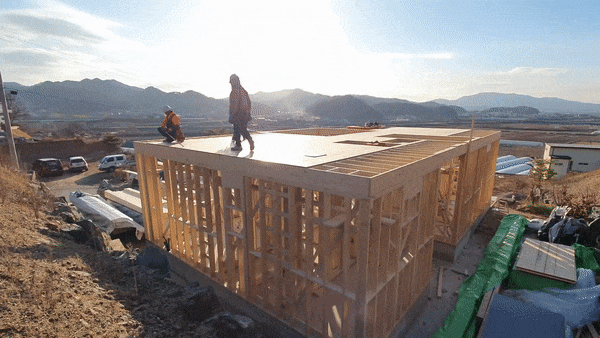

2층 벽체를 세우기 위해 합판 바닥에

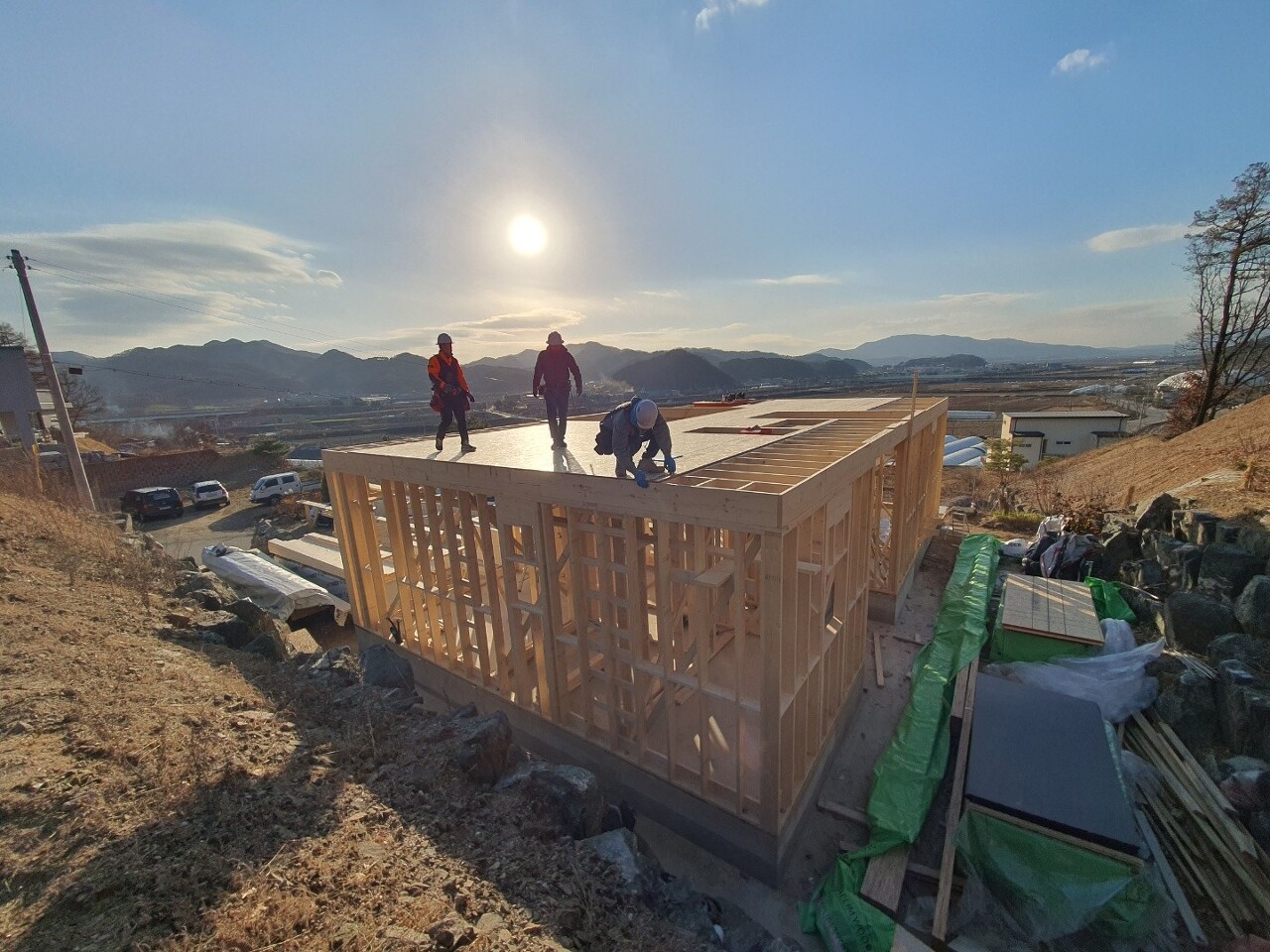

초크라인으로 레이아웃을 표시하고 있습니다

오늘의 시공 진행은 여기까지입니다

현장을 깨끗하게 정리하고 마무리했습니다.

팀원들 모두 수고하셨습니다.

​감사합니다.

'목조주택 시공완료현장 > 2211충주대소원 47평' 카테고리의 다른 글

221208 목 [충주 대소원] 15일차 2층 벽체 가새, 계단 골조, 패러램, 서까래 재단, 블로킹 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.12.10
221207 수 [충주 대소원] 14일차 2층 벽체 트리머, 크리플스터드, 계단 골조, 서까래 재단, 블로킹 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.12.08
221206 월 [충주 대소원] 13일차 계단 골조, 2층 내부 벽체 시공, 장선 양중, 서까래 재단, 블로킹 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.12.06
221203 토 [충주 대소원] 12일차 2층 벽체 시공, 안전발판, 보강철물, 서까래 재단, 블로킹 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.12.04
221202 금 [충주 대소원] 11일차 2층 벽체 시공, 플레이트 레이아웃, 빔, 헤더, 보강철물, 장선 재단 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.12.02
221130 수 [충주 대소원] 9일차 블로킹, 크리플 스터드, 장선 시공[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.12.01
221129 화 [충주 대소원] 8일차 블로킹, 크리플 스터드, 장선 시공[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.11.30
221128 월 [충주 대소원] 7일차 크리플 스터드, 장선 시공[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.11.29
221126 토 [충주 대소원] 6일차 안전발판, 패럴램, 빔, 장선 시공, 장선 재단[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.11.27
221125 금 [충주 대소원] 5일차 벽체 시공, 가새 설치, 빔 제작, 고정볼트, 장선 재단[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.11.26

댓글
