목조주택 시공완료현장/2208강릉사천 70평

221105 토 [강릉사천] 45일차 석고보드, 잼보드, 다락 계단, 마감 청소 등 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 11. 6.

날씨 : 맑음

- 금일 근무자

대표빌더 : 정수호 (휴무)

부팀장 : 손호현 (8시간)

팀 원 : 오경택 (8시간), 이주형 (7시간), 최영광 (8시간), 김종협 (8시간)

​지 원 : 이재경 (8시간), 천영환 (8시간), 권동환 (8시간)

금일품수 (누계) :7.875품 (총 291.50품)

- 금일 작업현황

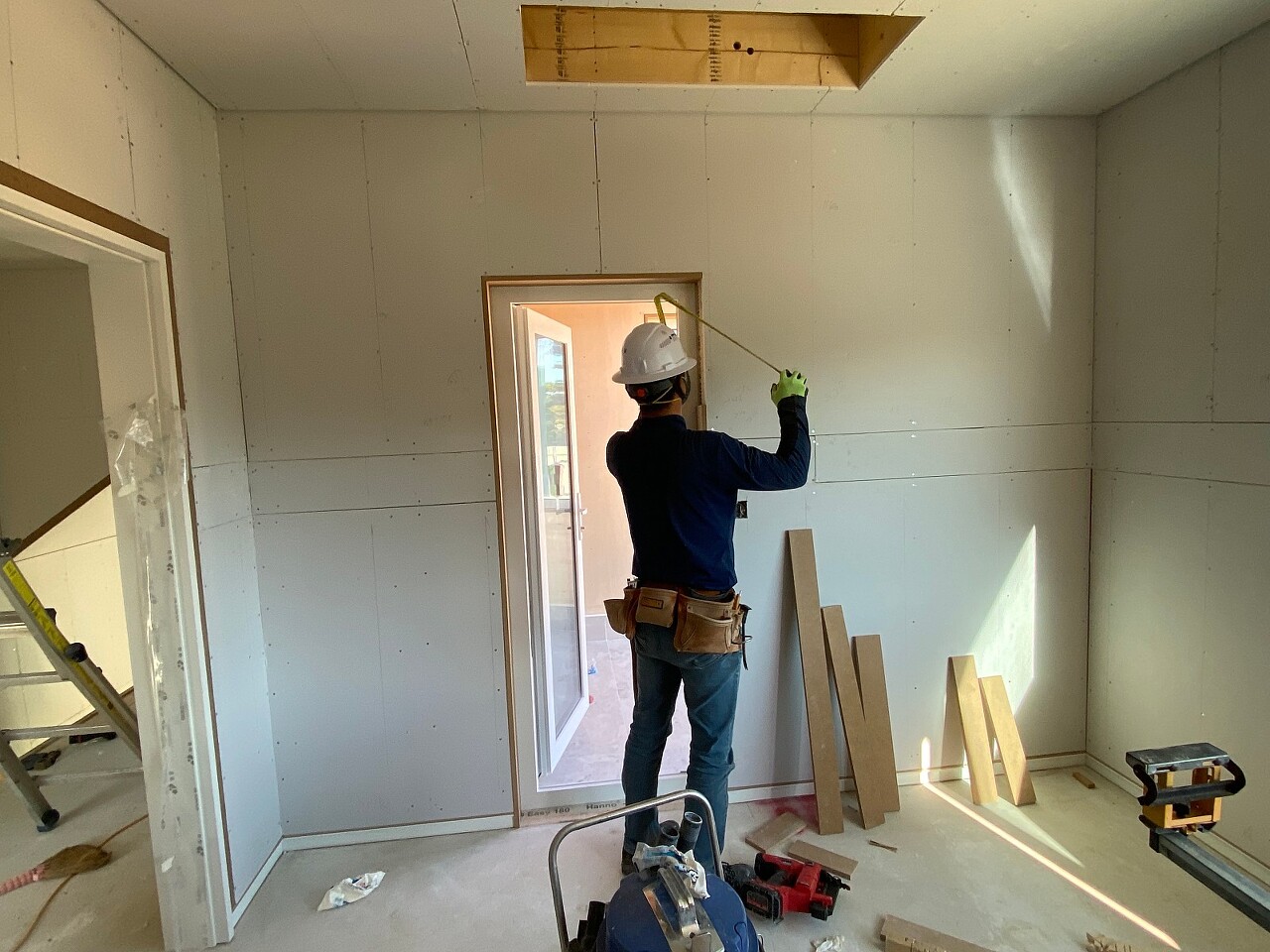

- 석고보드

- 잼보드

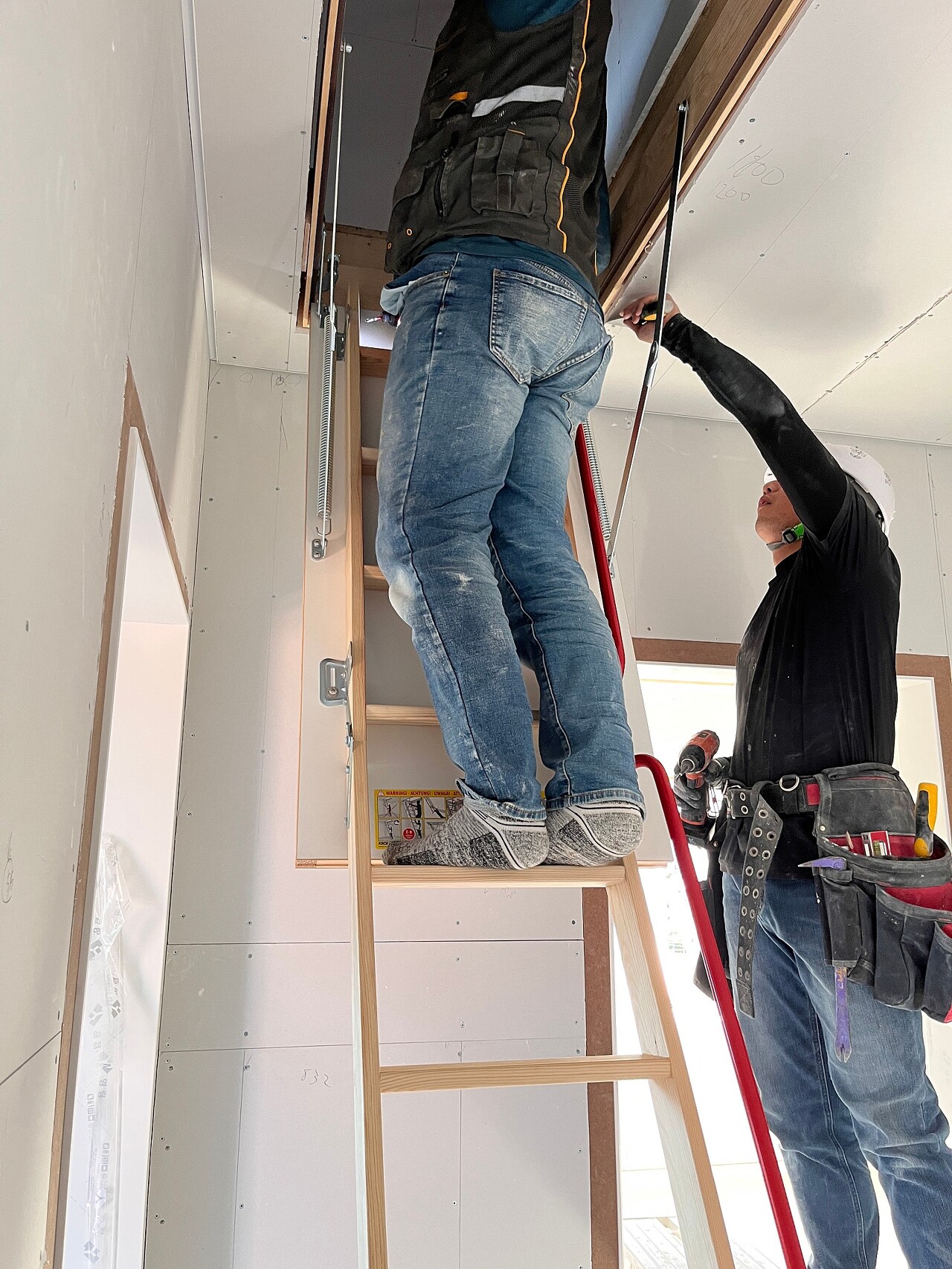

- 다락 계단 작업

- 다음 예정작업

​ 수호천사하우징이 지은 집에서 행복하게 살기~

강릉 사천에서 안전하고 재미있게 집 짓기 45일차 입니다.

강릉 사천 현장에서의 마지막 하루 입니다.

오늘은 주로 잼보드 작업과 마감 청소를 위주로 진행하였습니다.

잼보드 작업

다락 접이식계단 작업

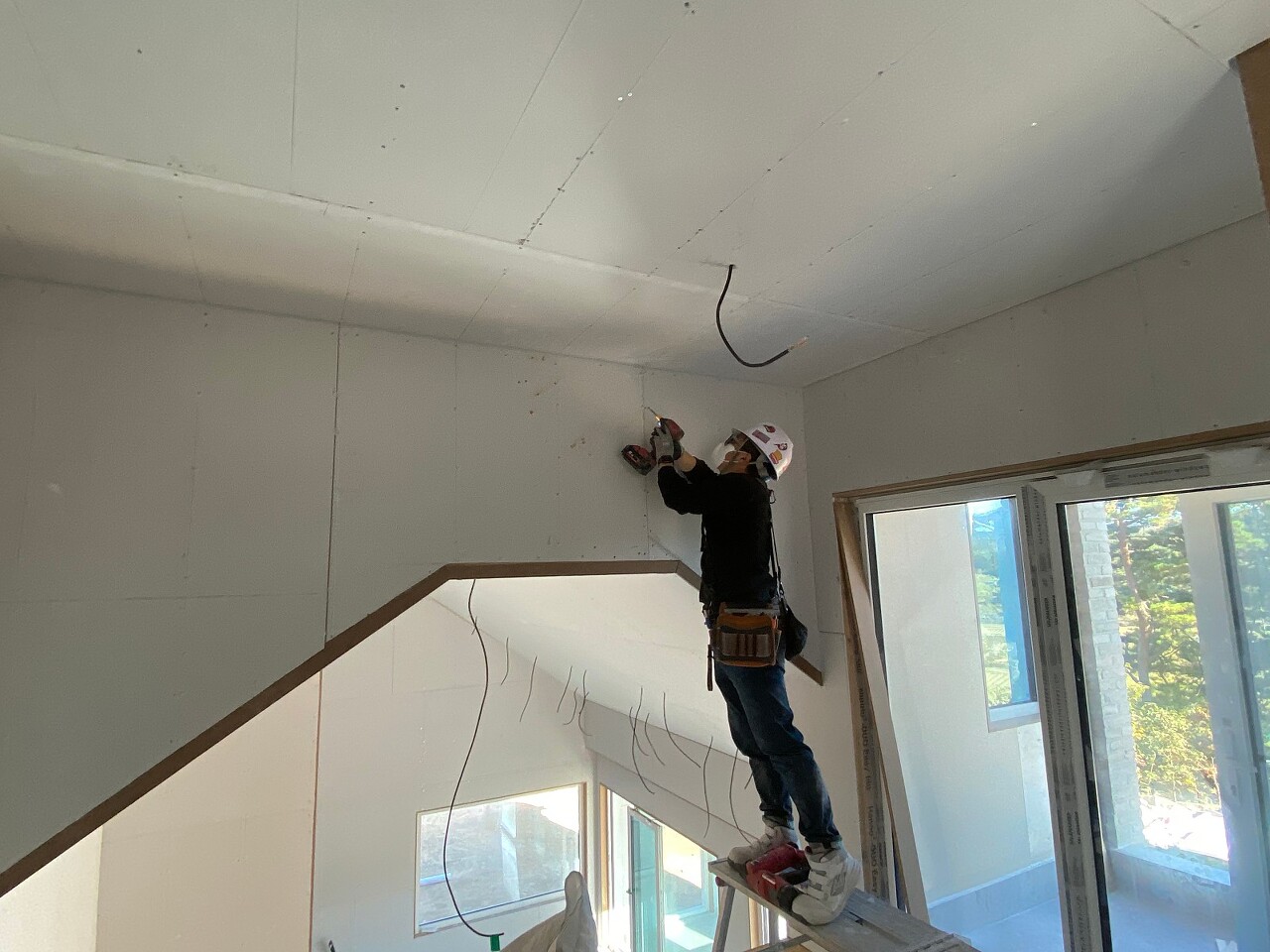

석고보트 피스 확인 작업

강릉 사천 현장의 실내 벽체 마감은 도장(페인트) 입니다.퍼티 작업이 순리롭게 진행할수 있게끔 석고에 박힌 피스들은 체크해 튀여나온 것들은 다시한번 고정해 주었습니다.

퍼티란?.페인트칠할 바탕면을 보수할 때 사용하는 고형보수재로 페인트를 칠하기 전에 패이거나 울툴불퉁한 면 등에 퍼티를 발라 바탕면을 고르게 하는 작업입니다 .

도장은 도배와 달리 페티에 대한 요구가 높기 때문에 우리는 석고마감까지 진행하였습니다.

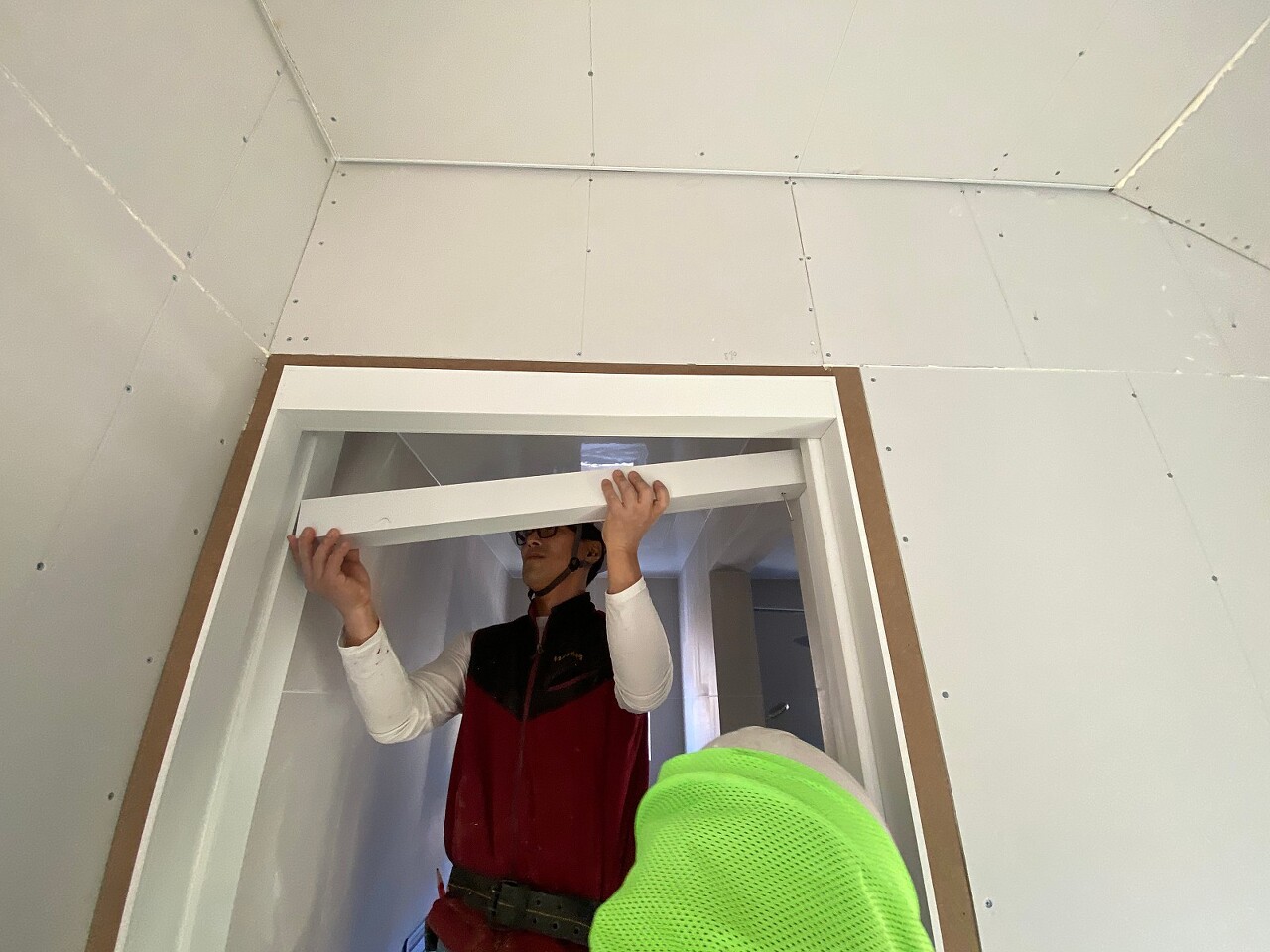

포켓도어 마감 작업

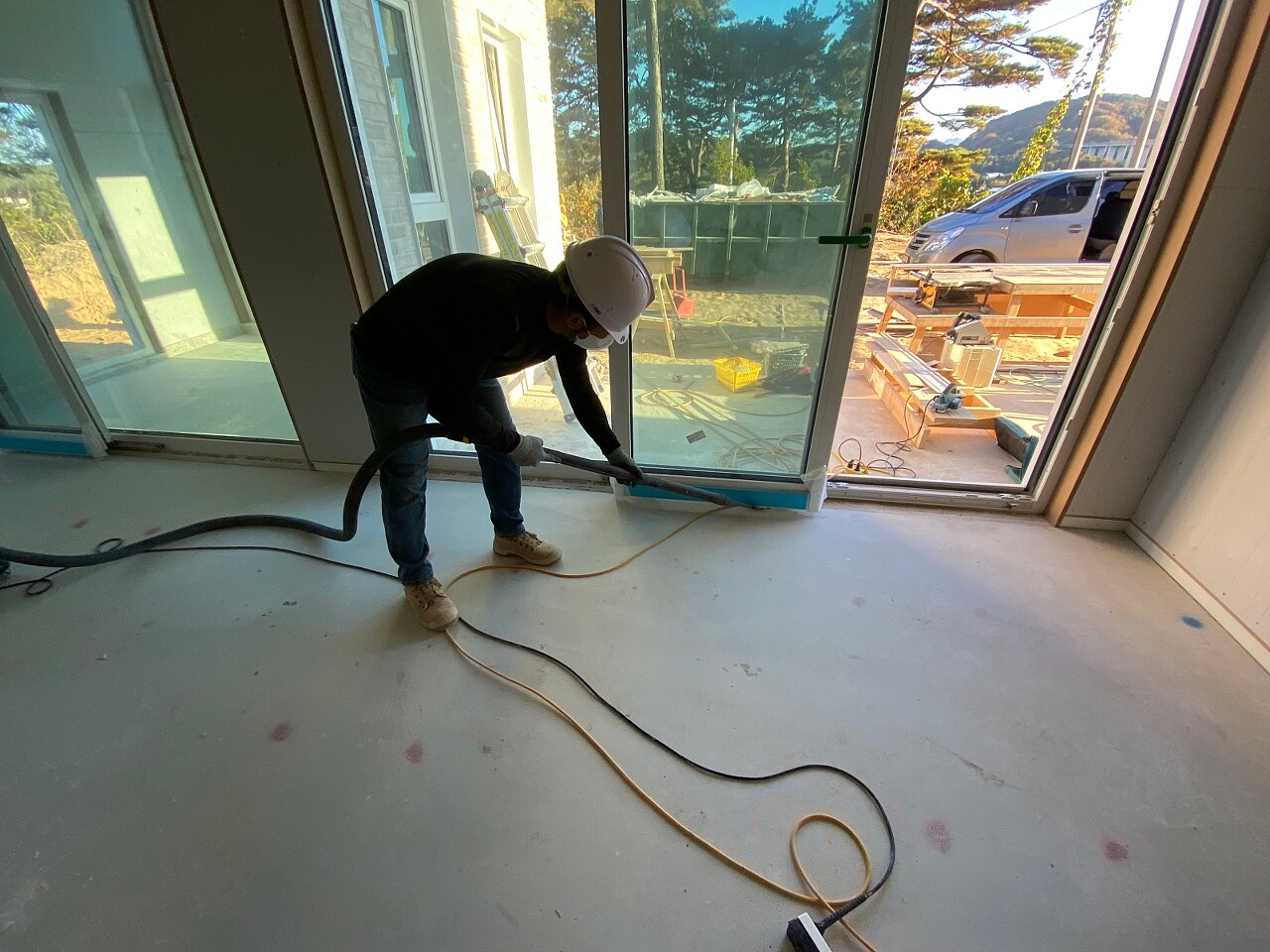

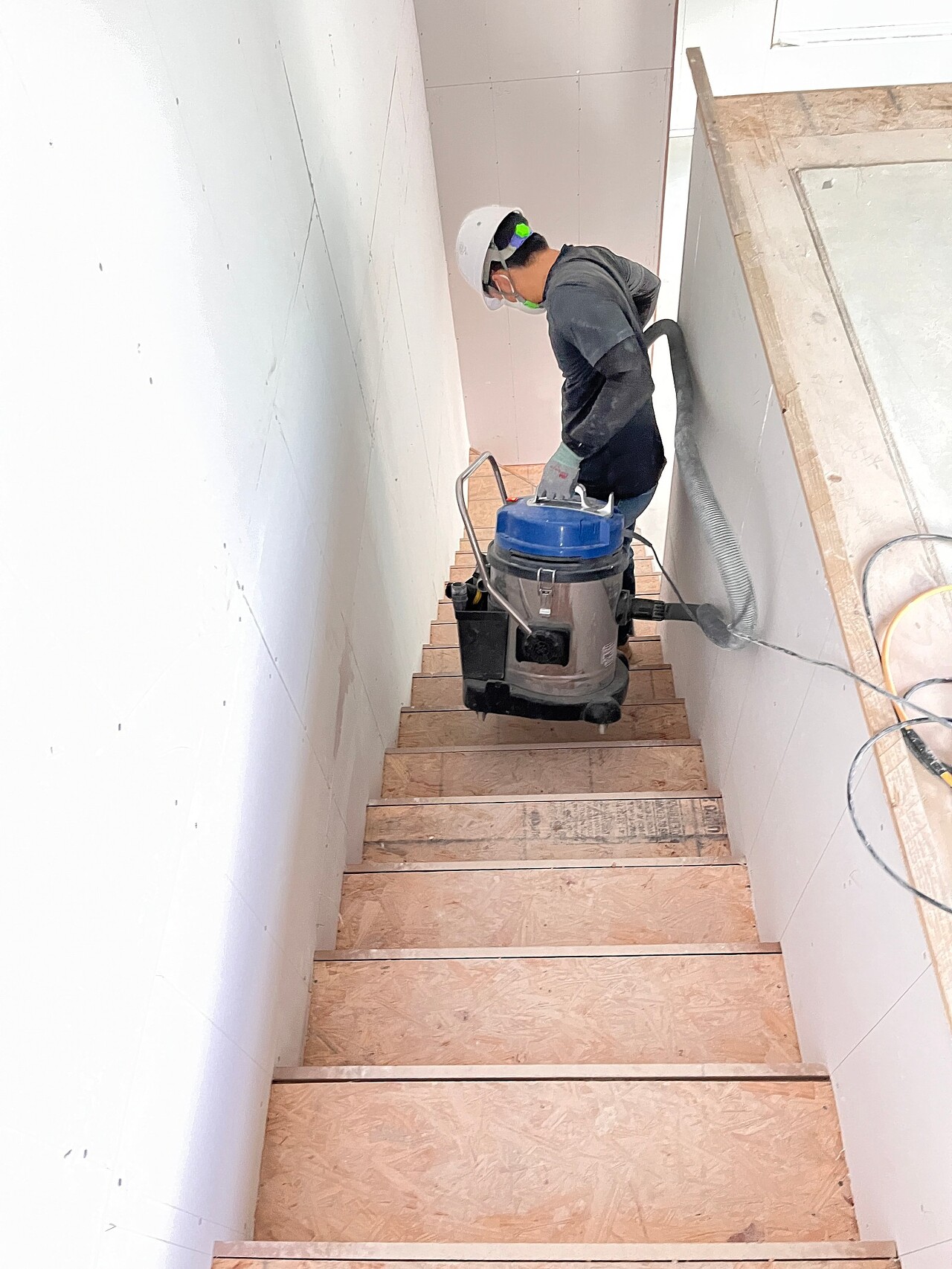

마감 청소

다음은 마감사진 입니다.

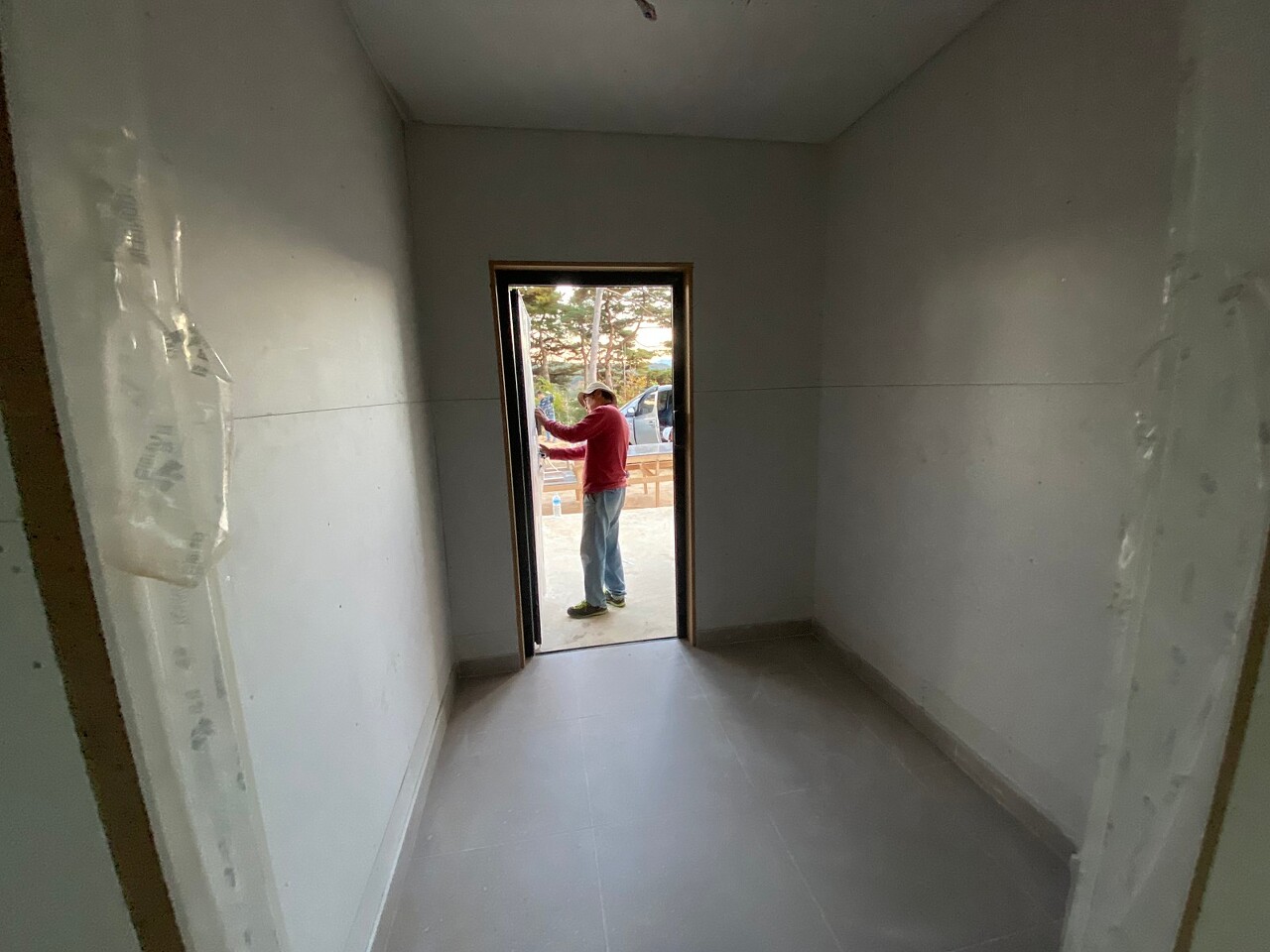

현관

다용도실

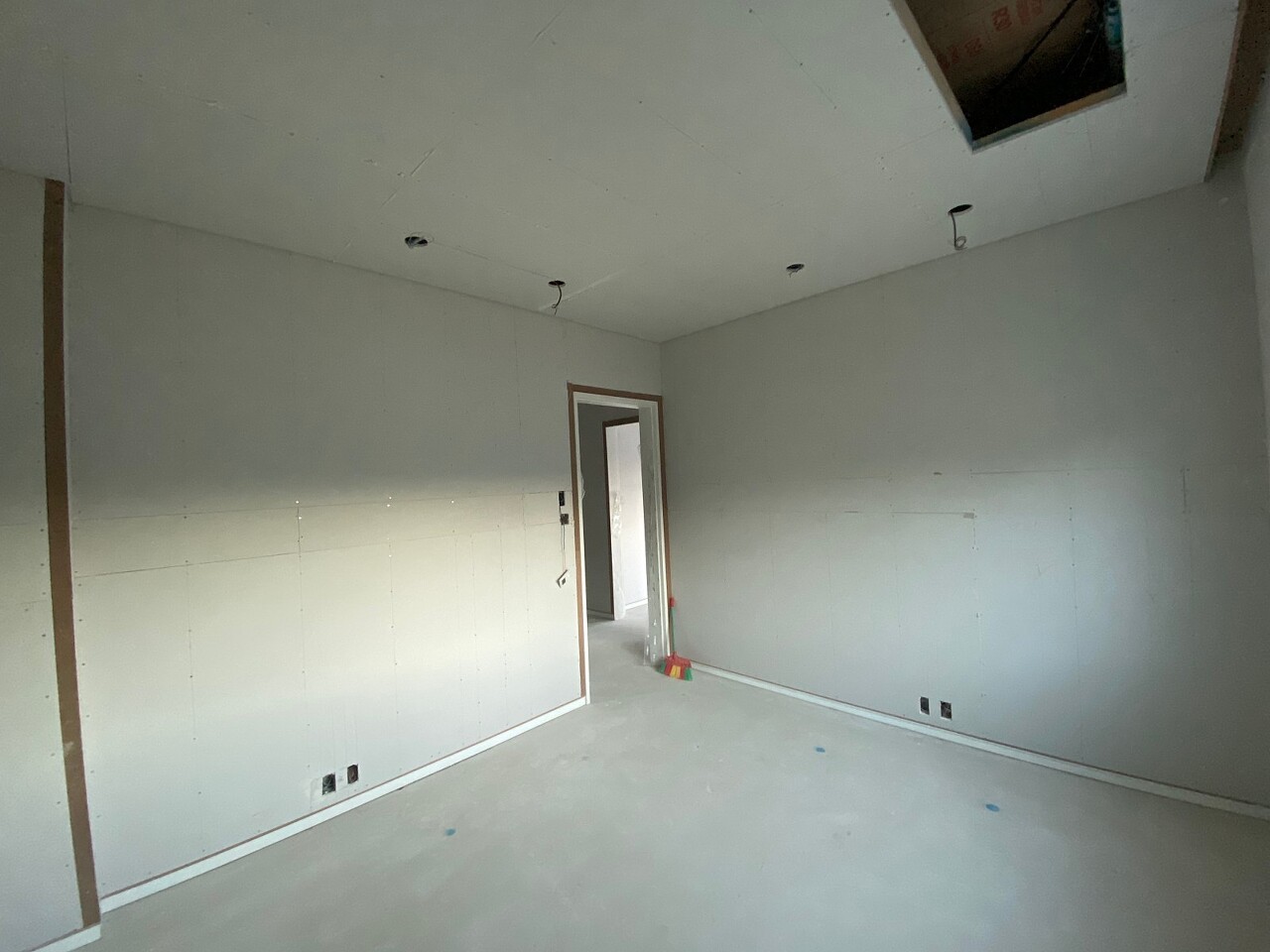

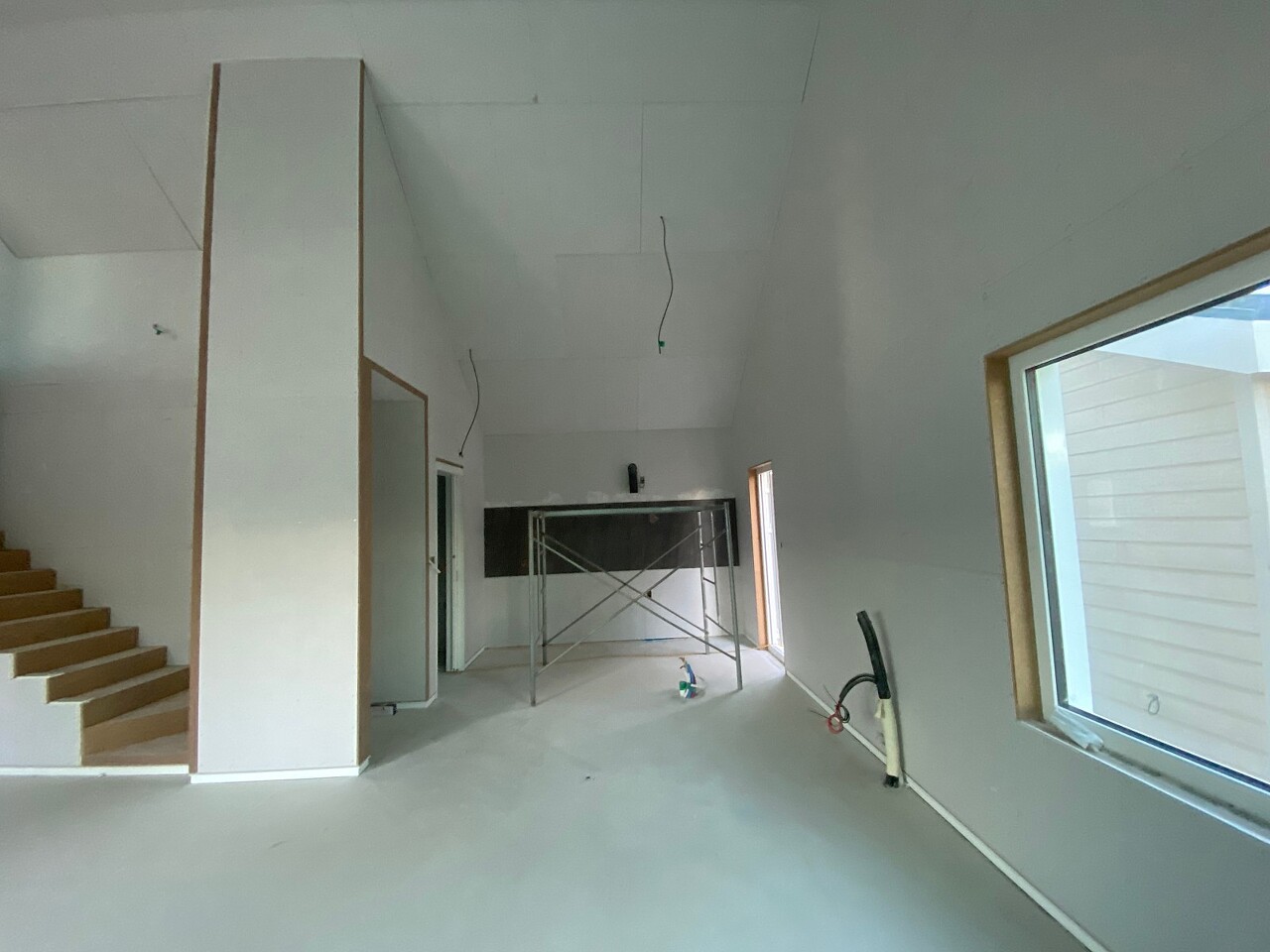

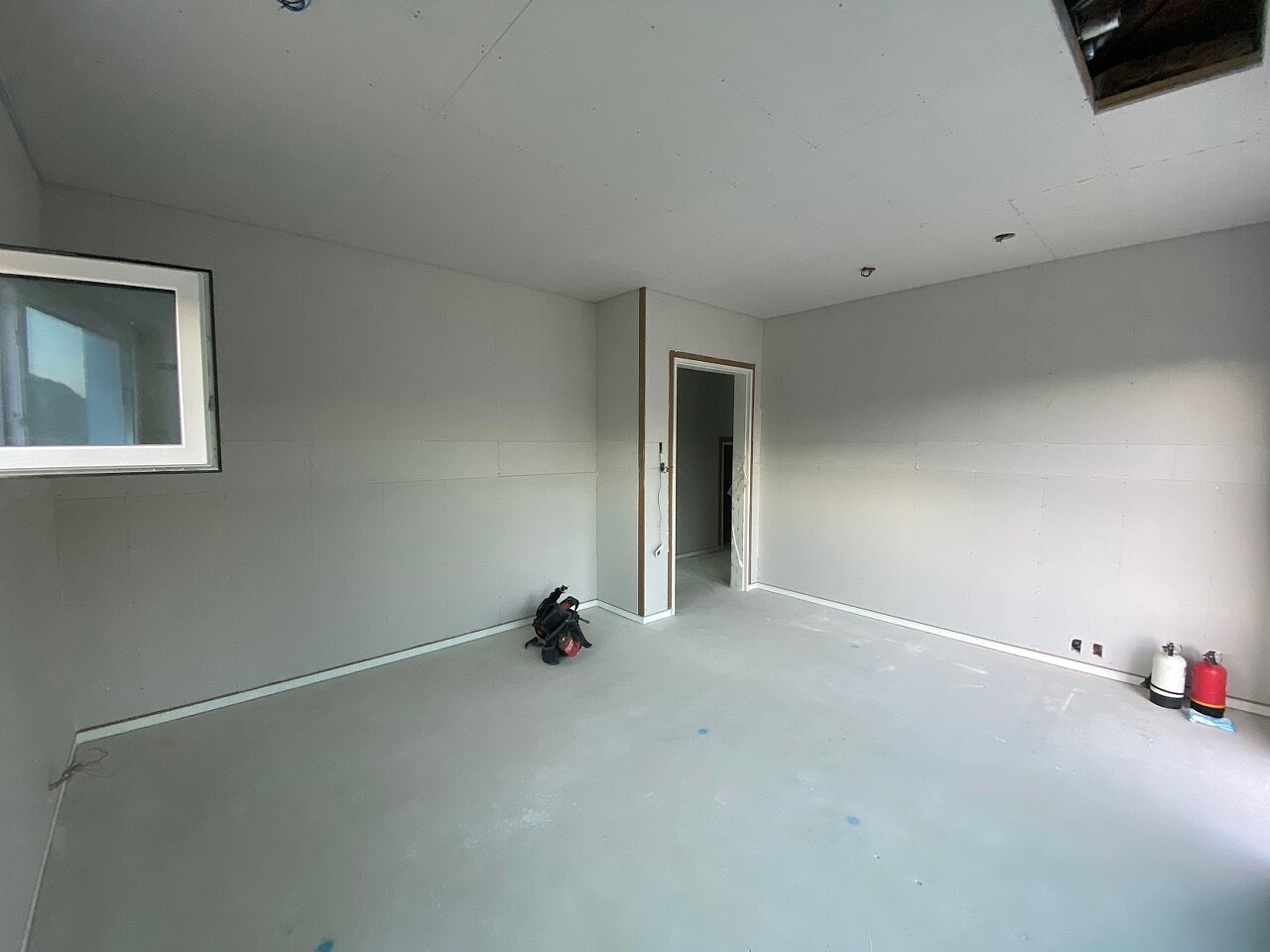

1층 안방

1층 썬룸

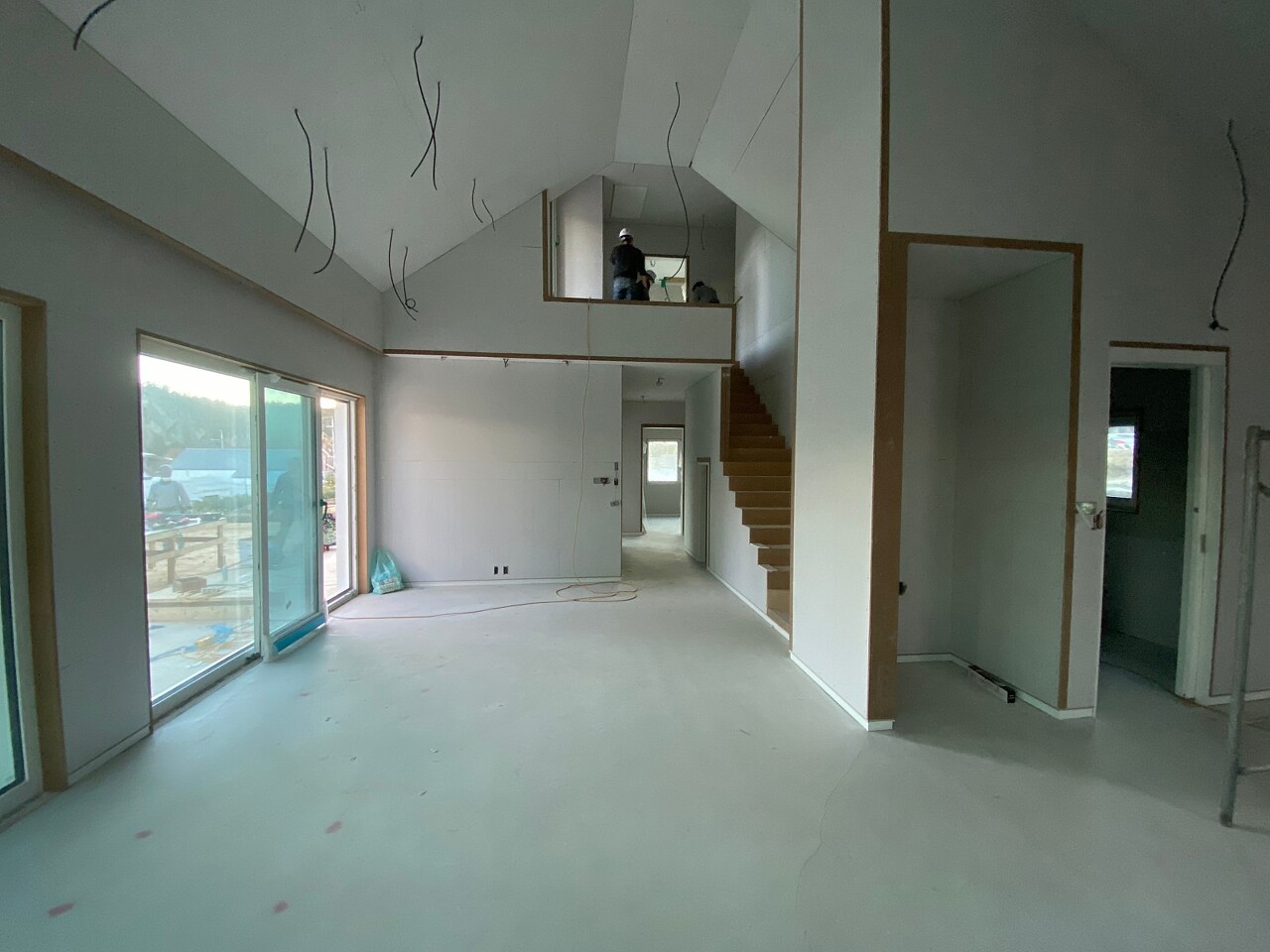

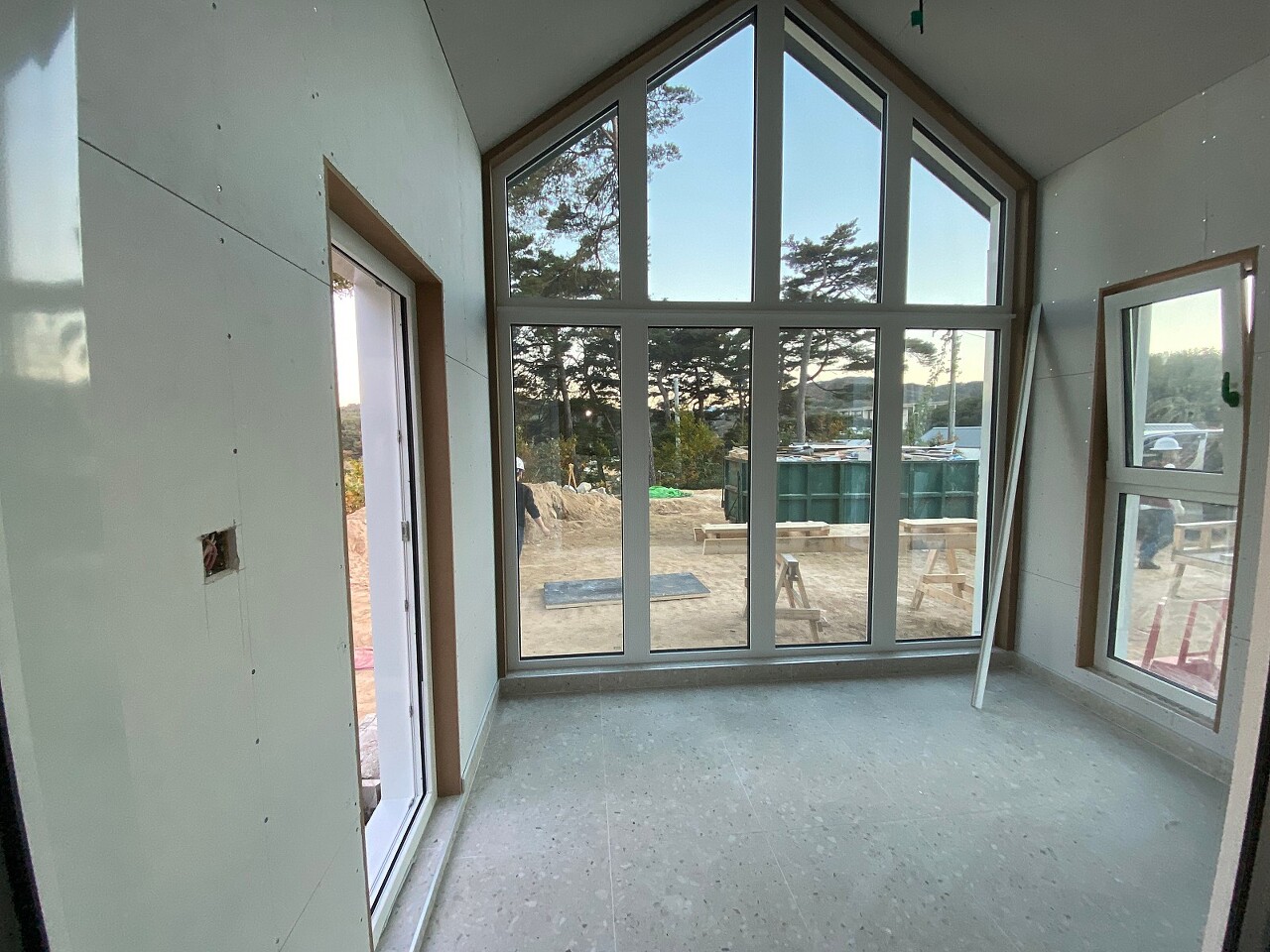

1층 거실

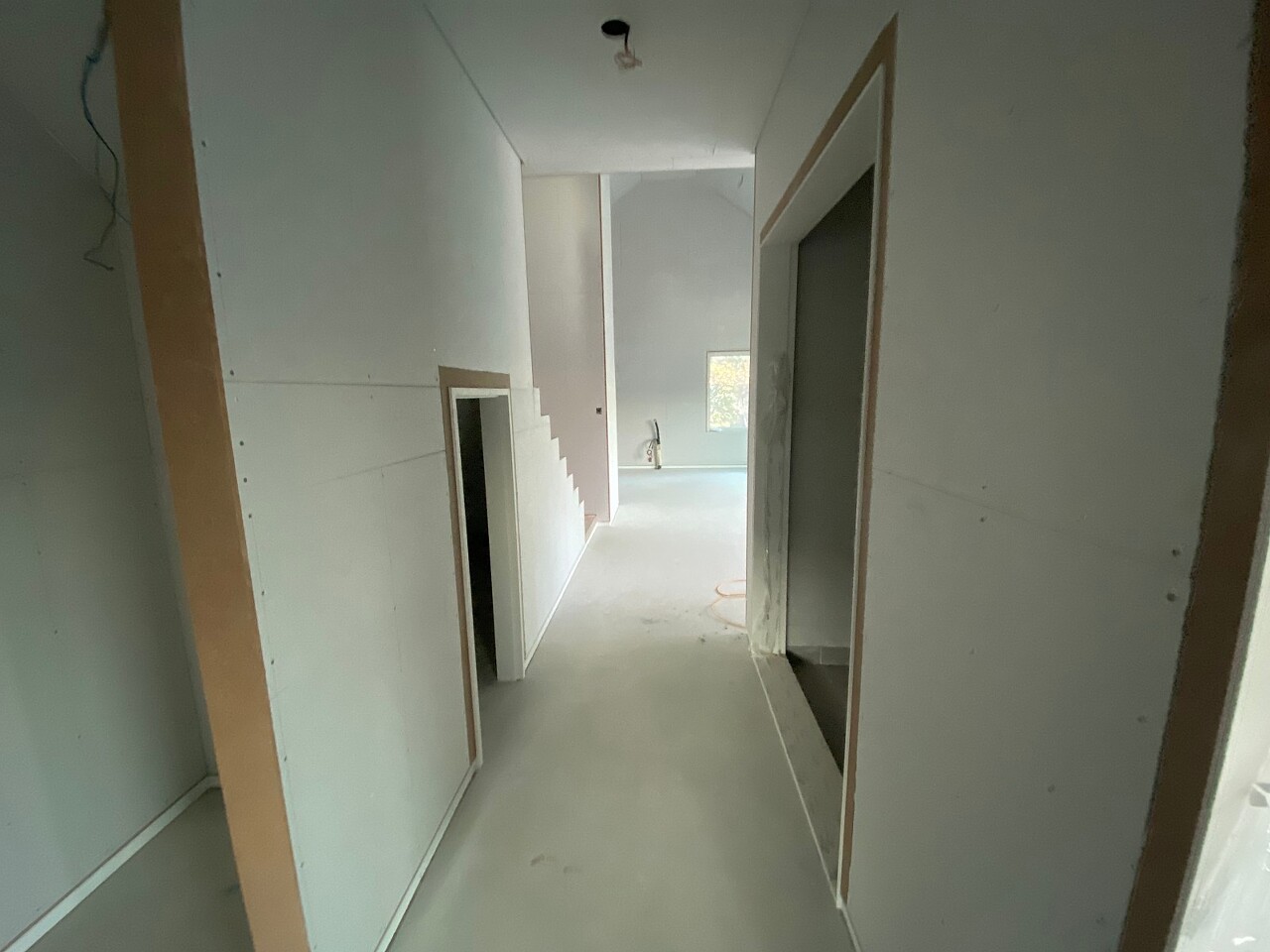

1층 복도

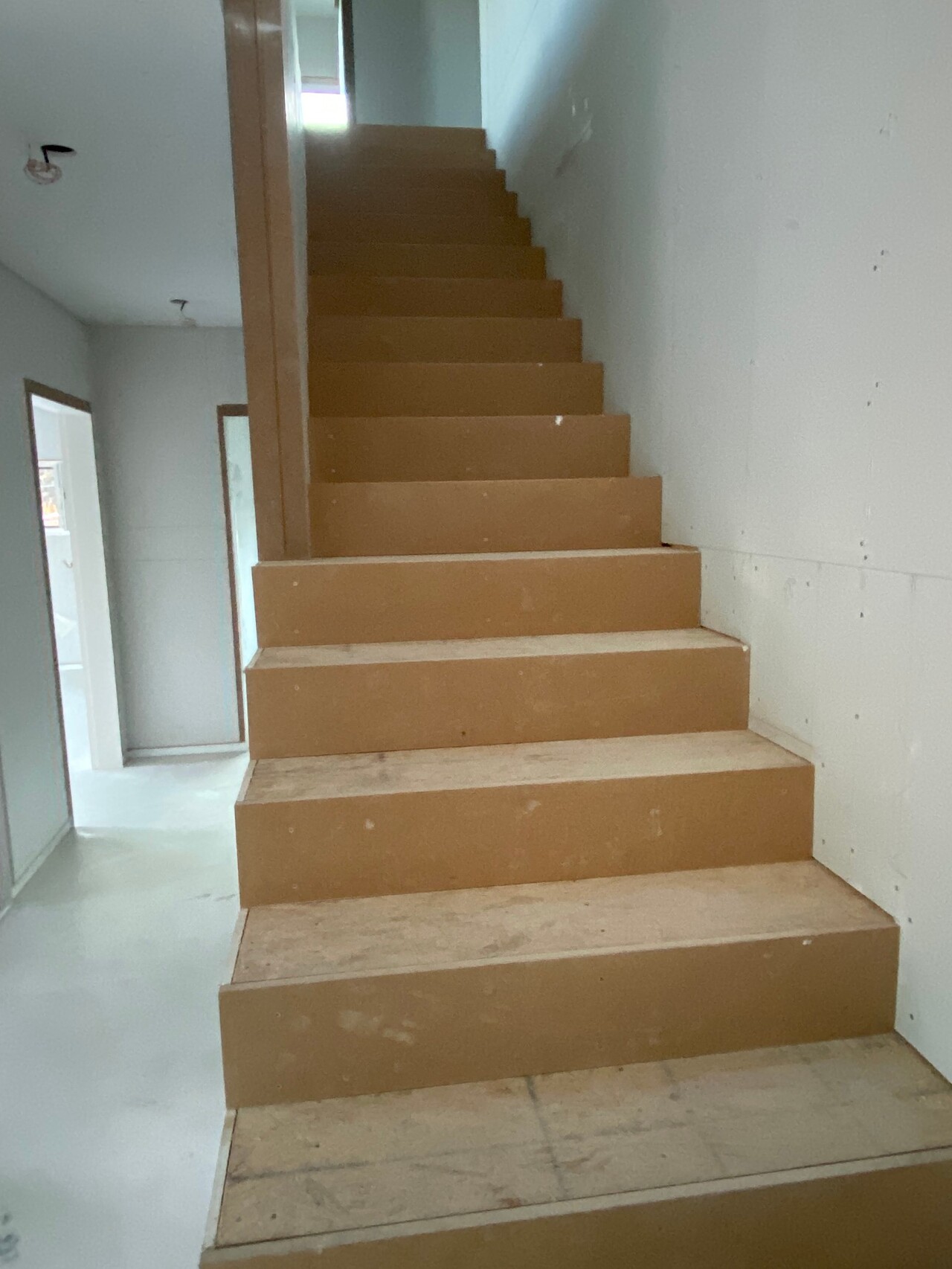

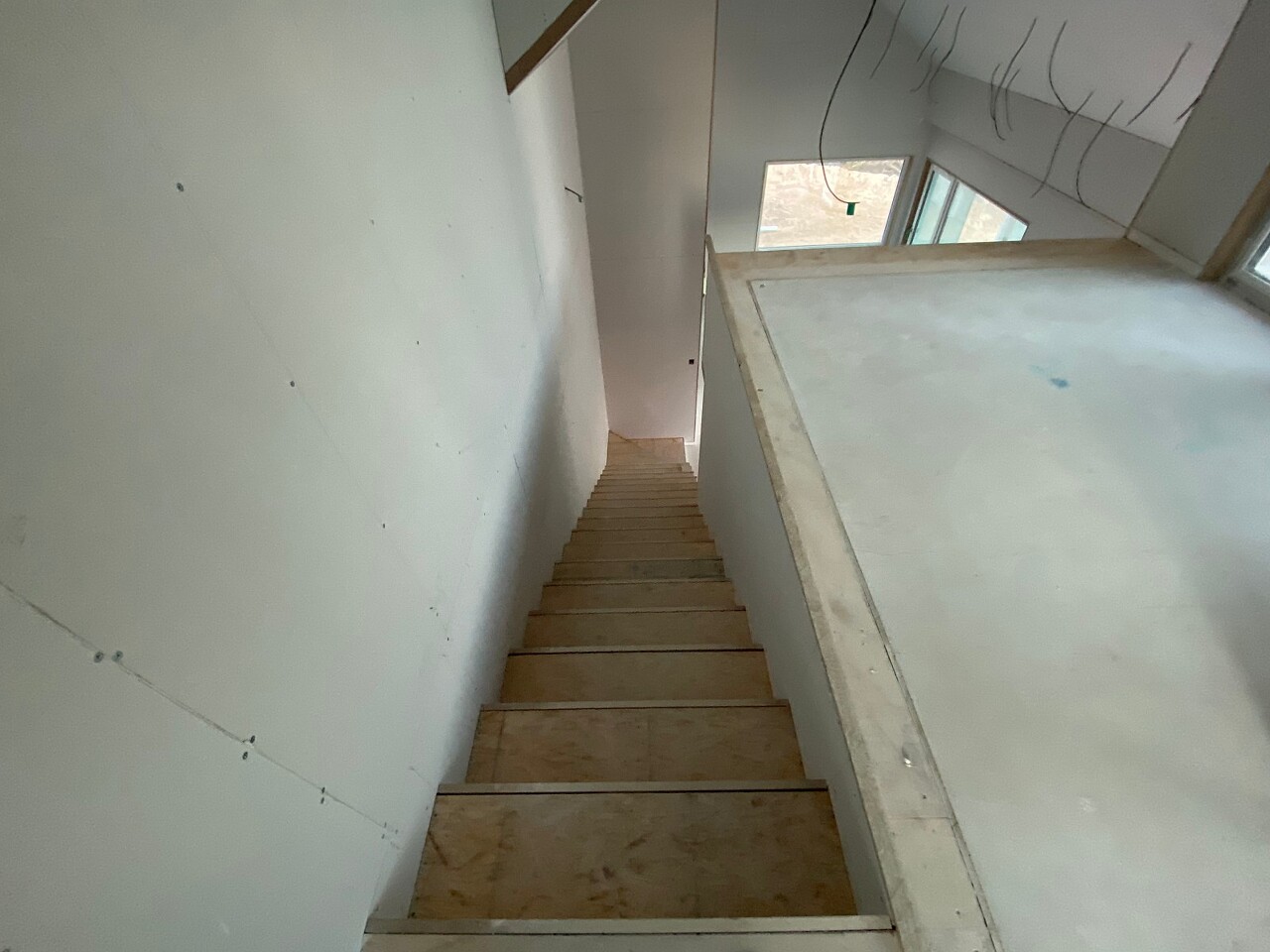

계단

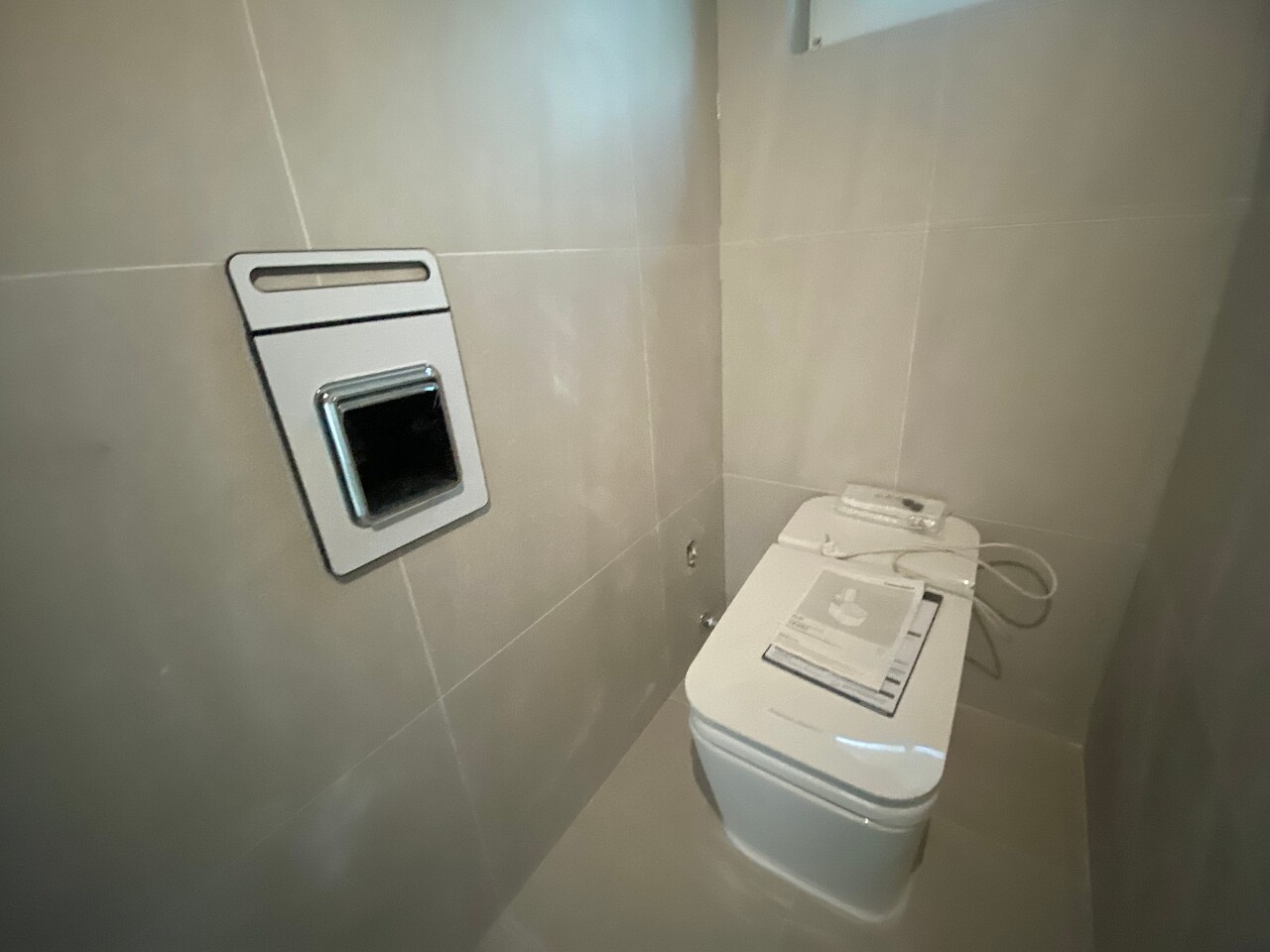

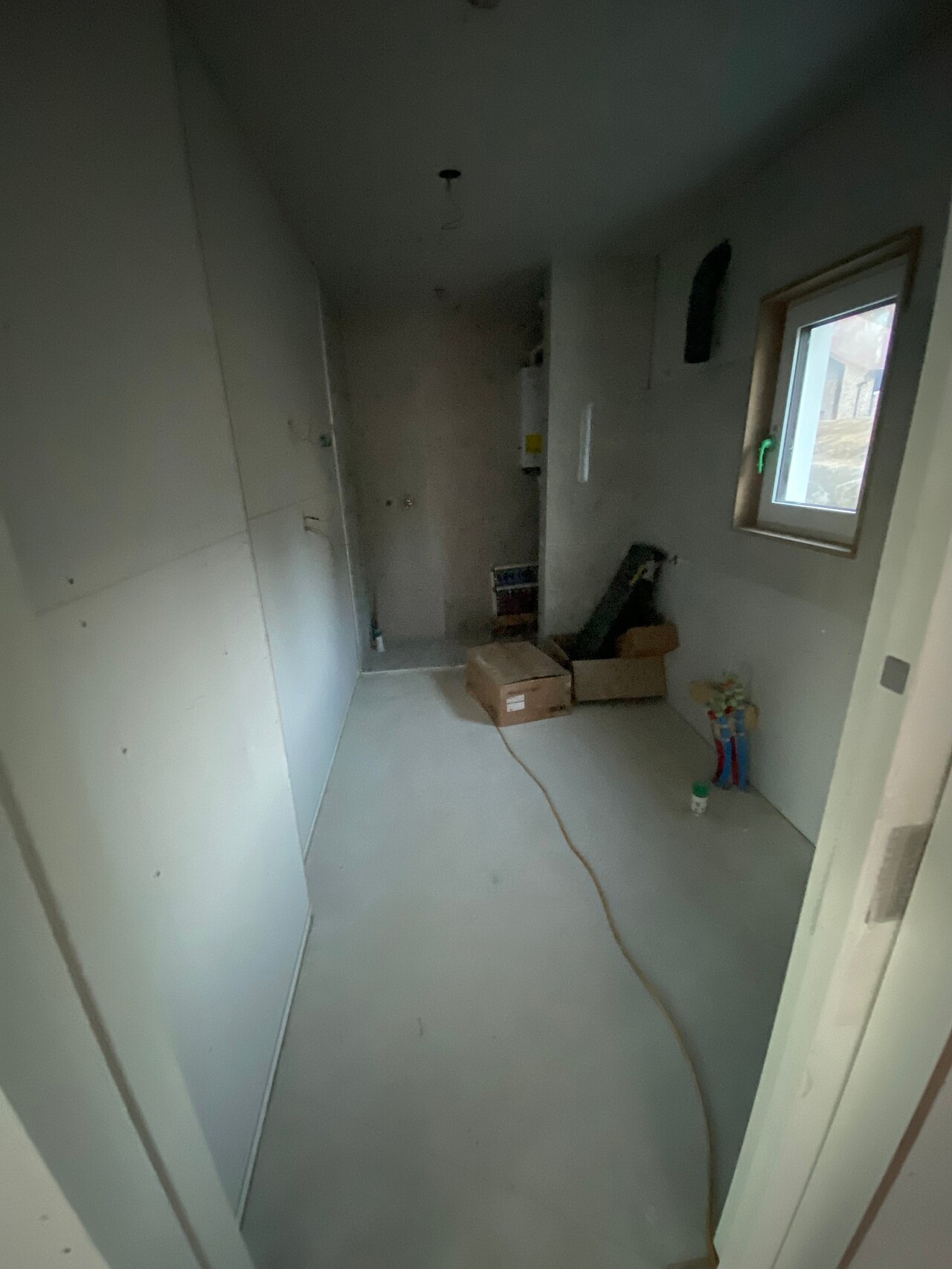

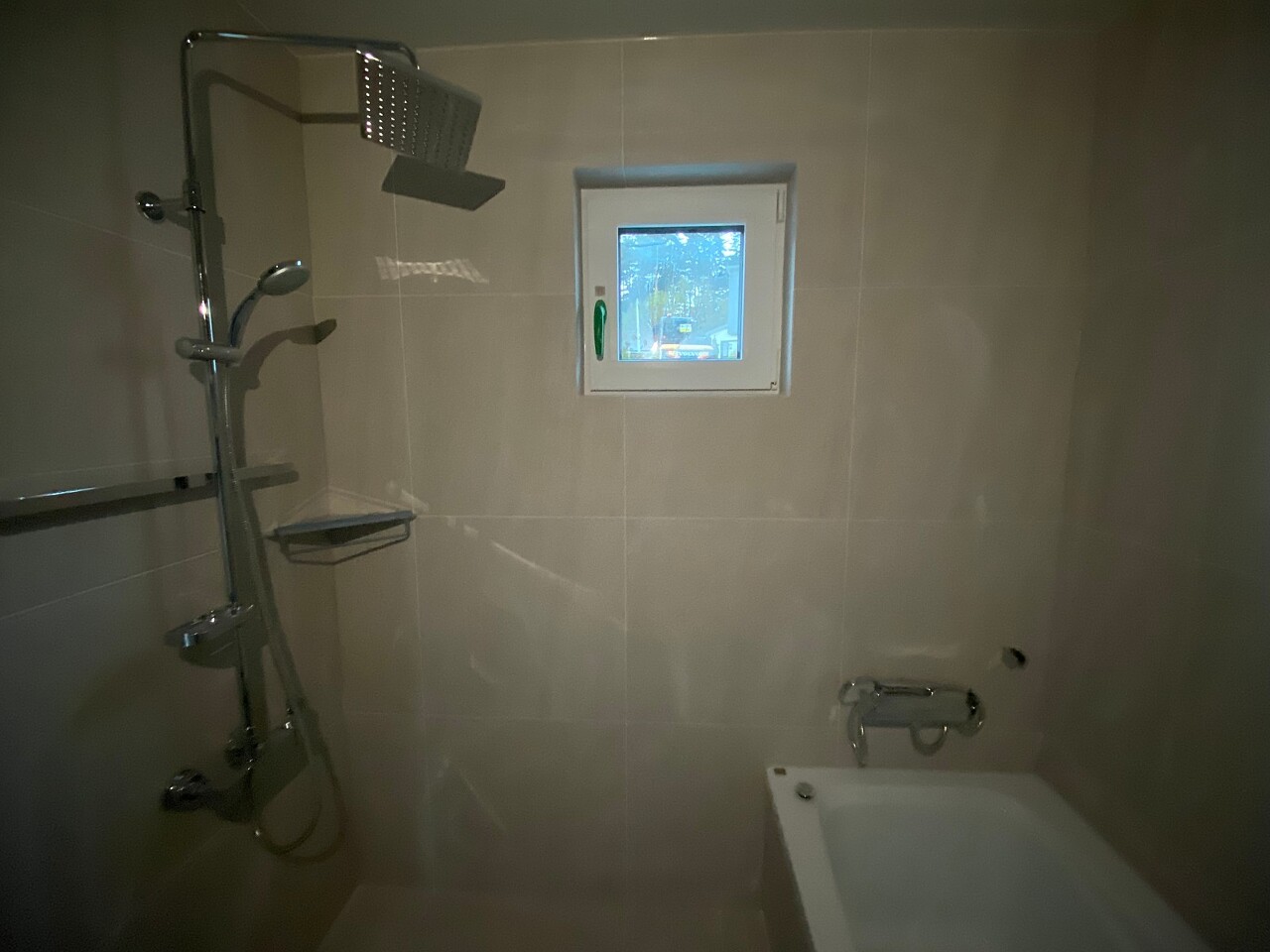

1층 화장실

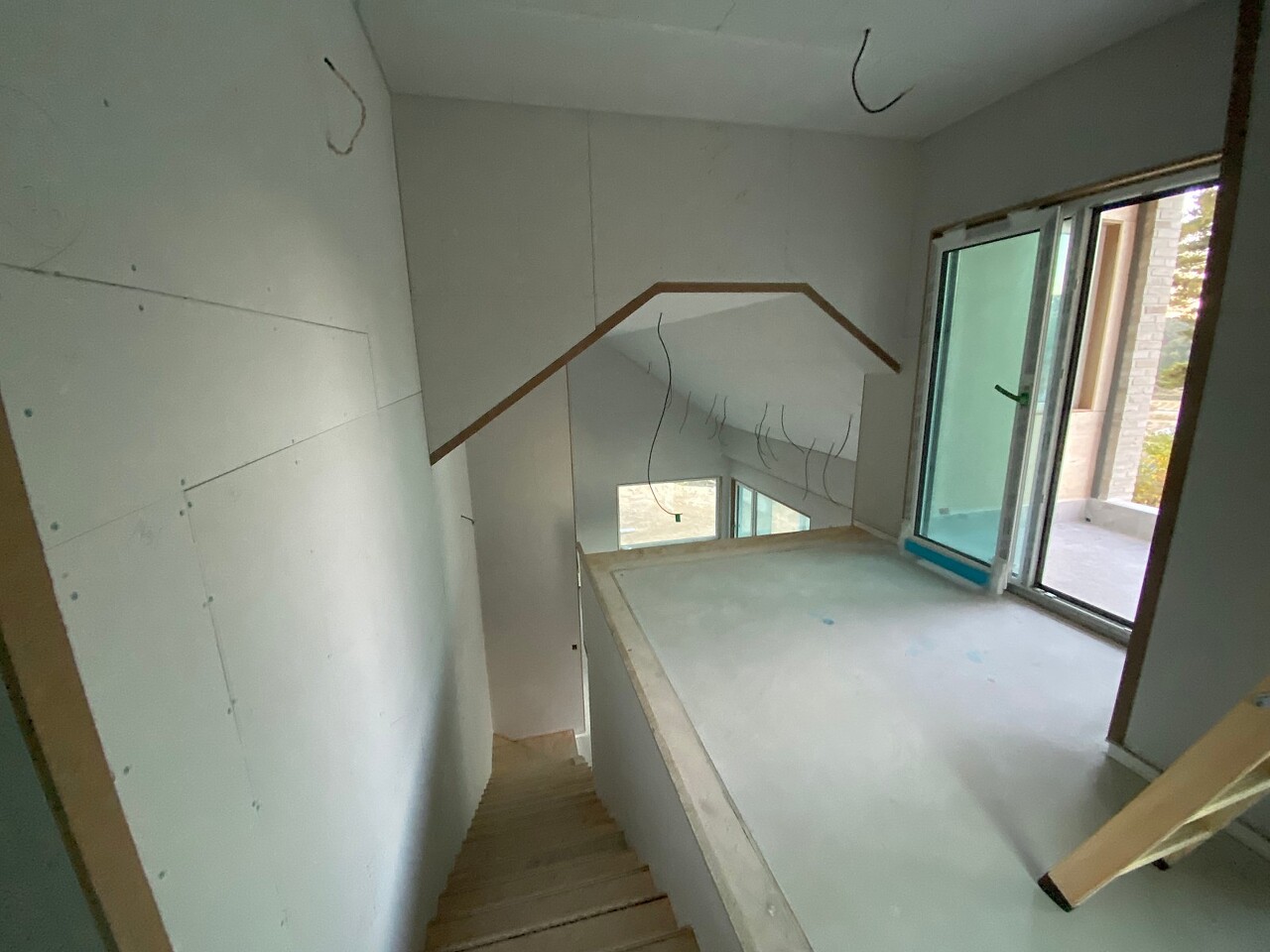

2층

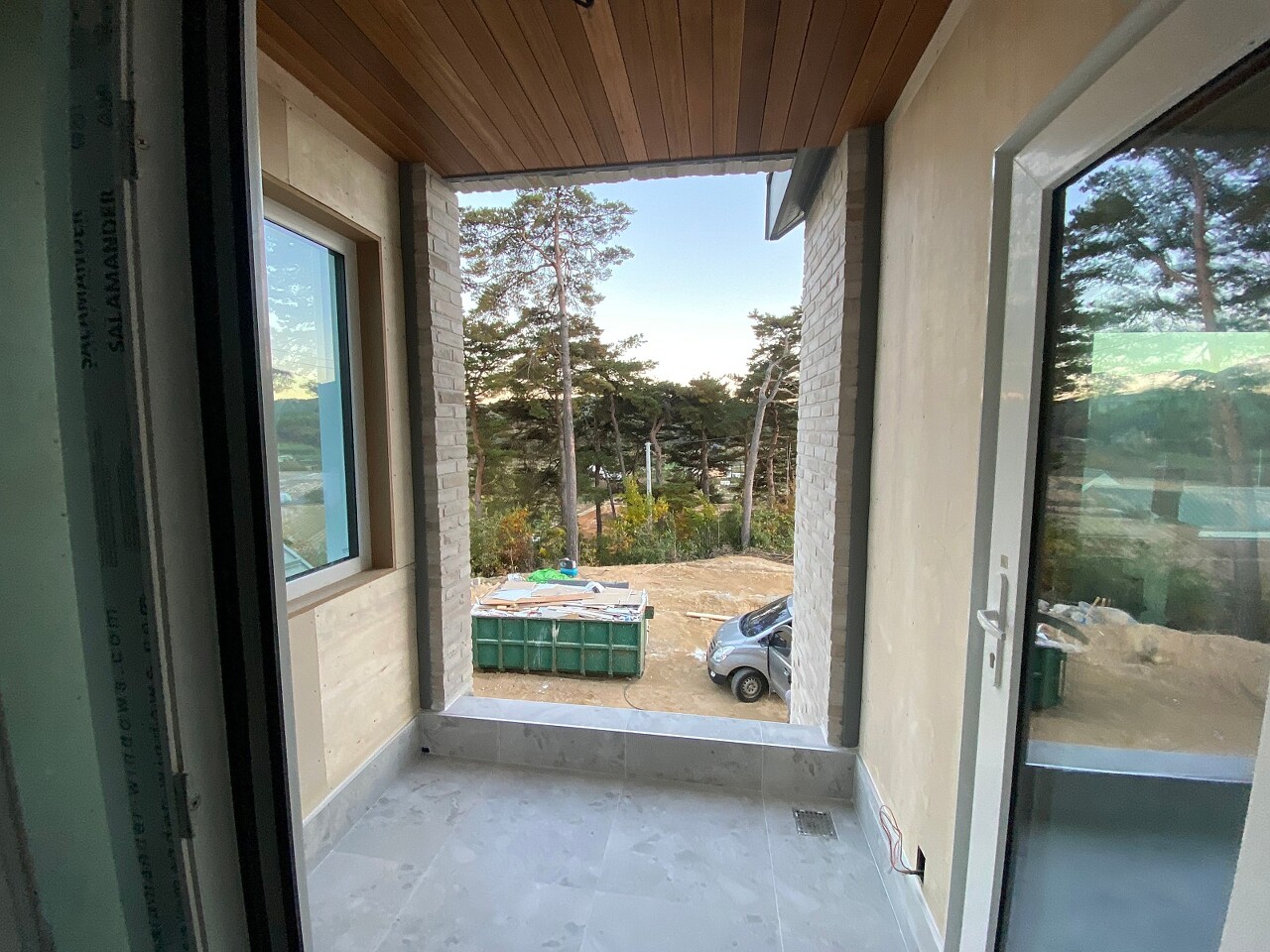

2층 포치

2층 안방

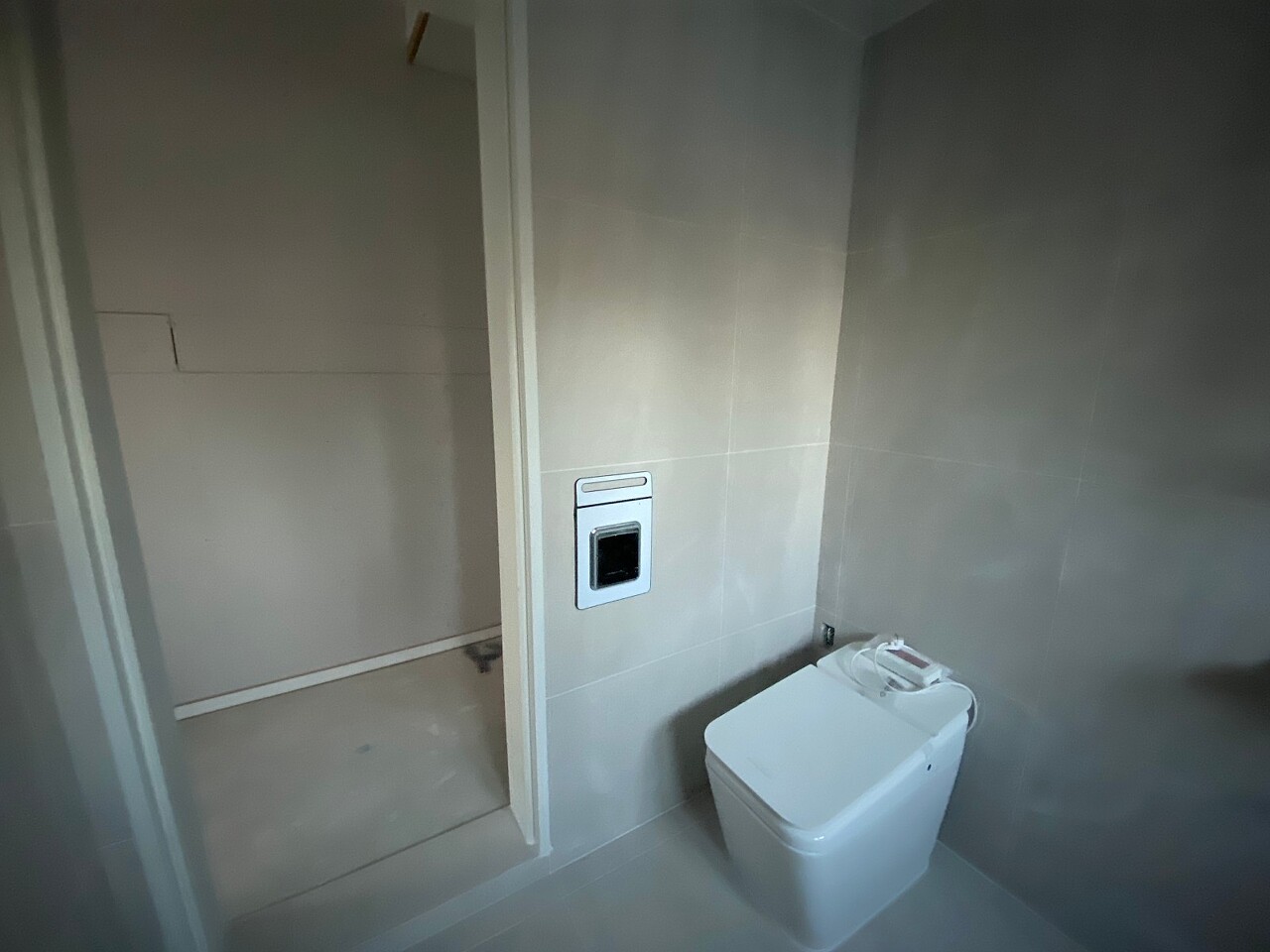

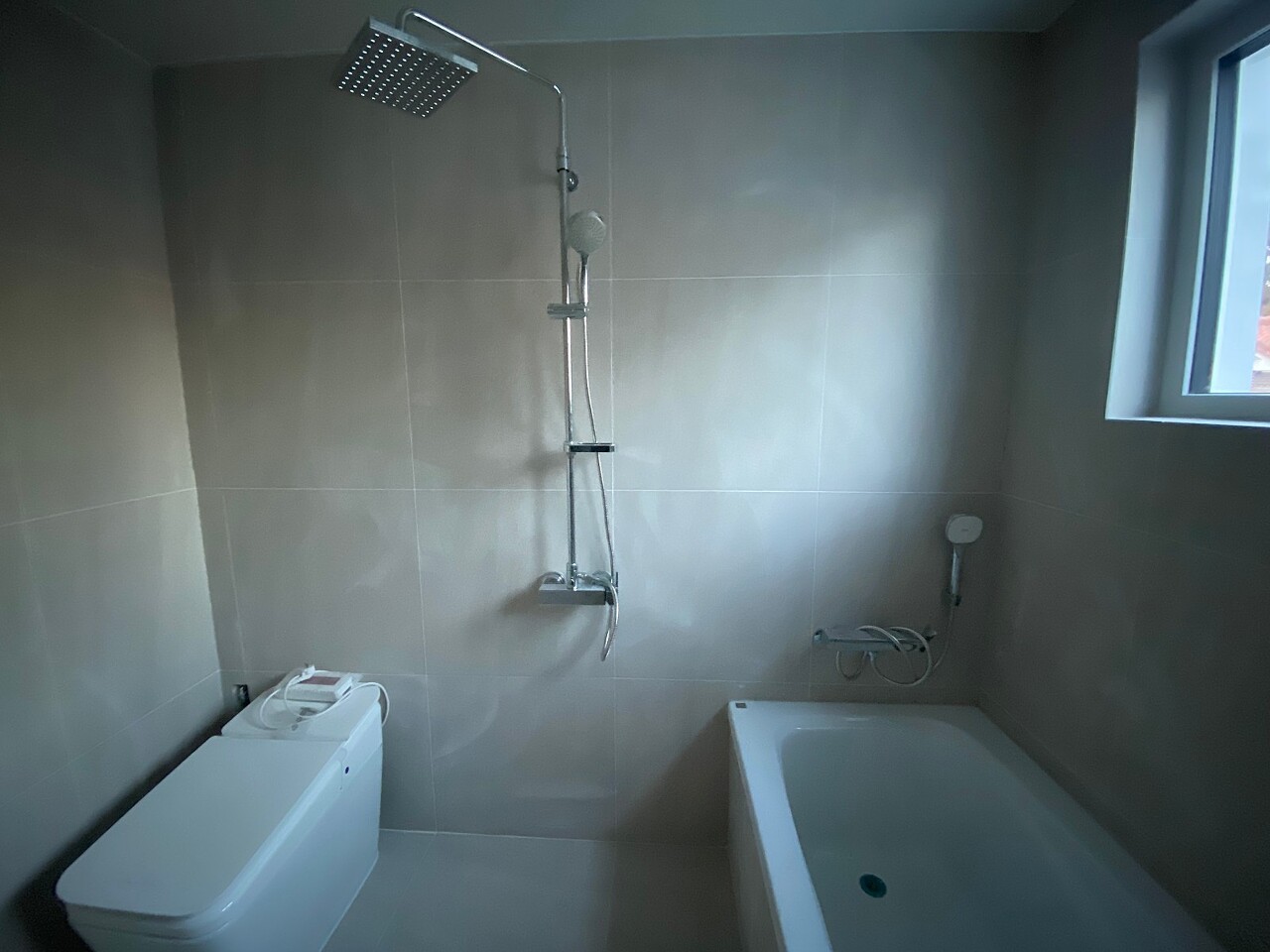

2층 화장실

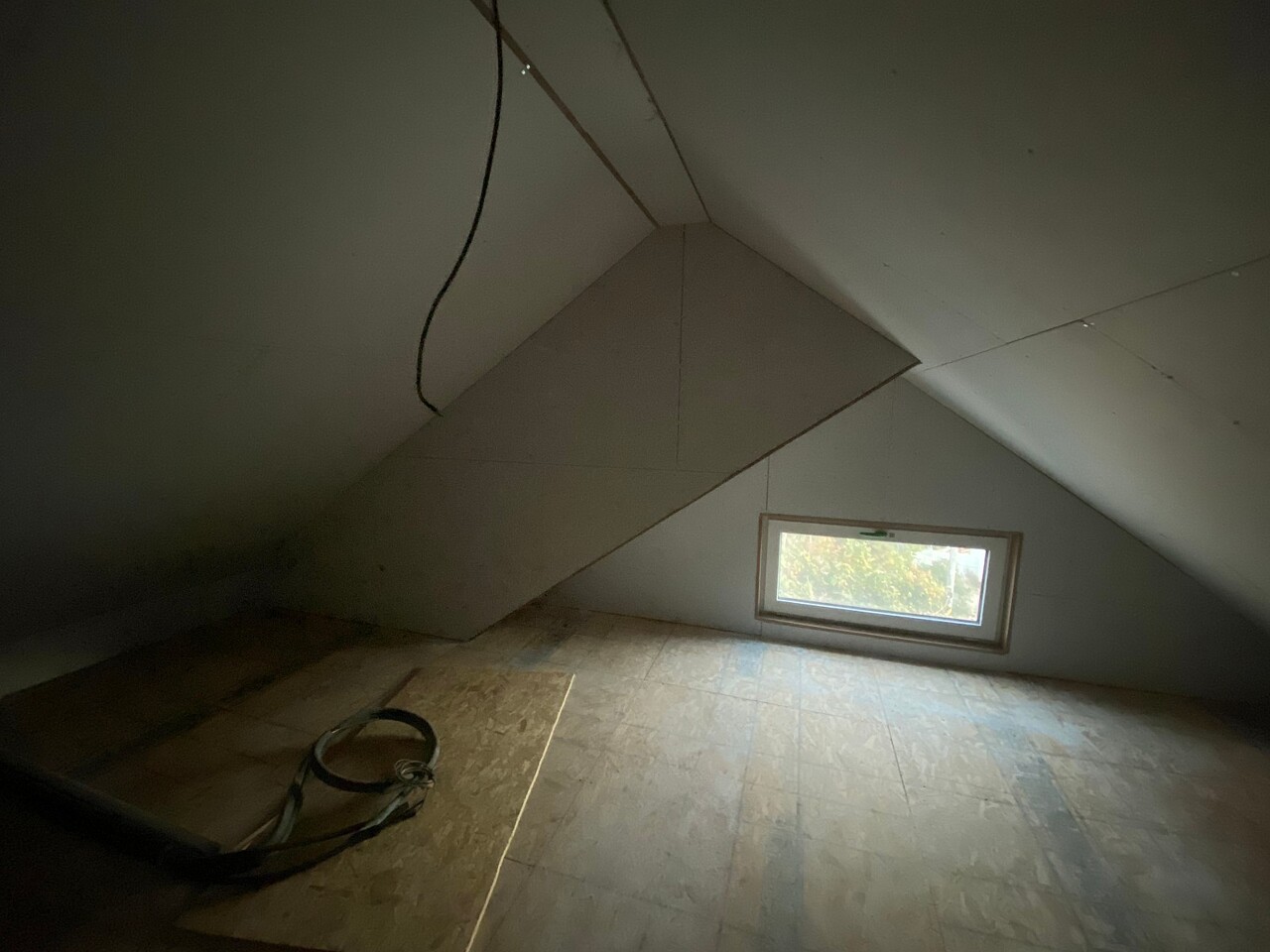

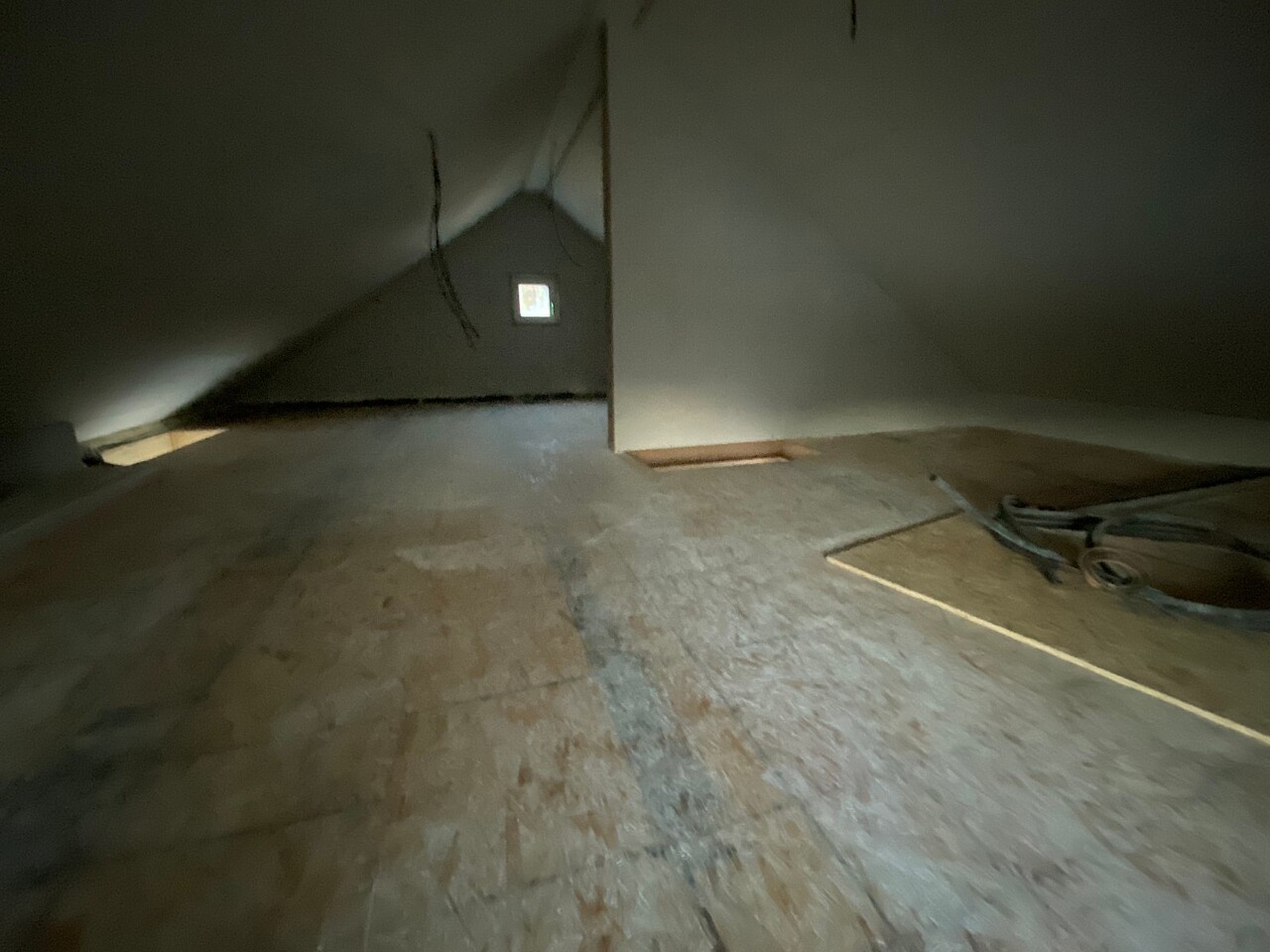

다락

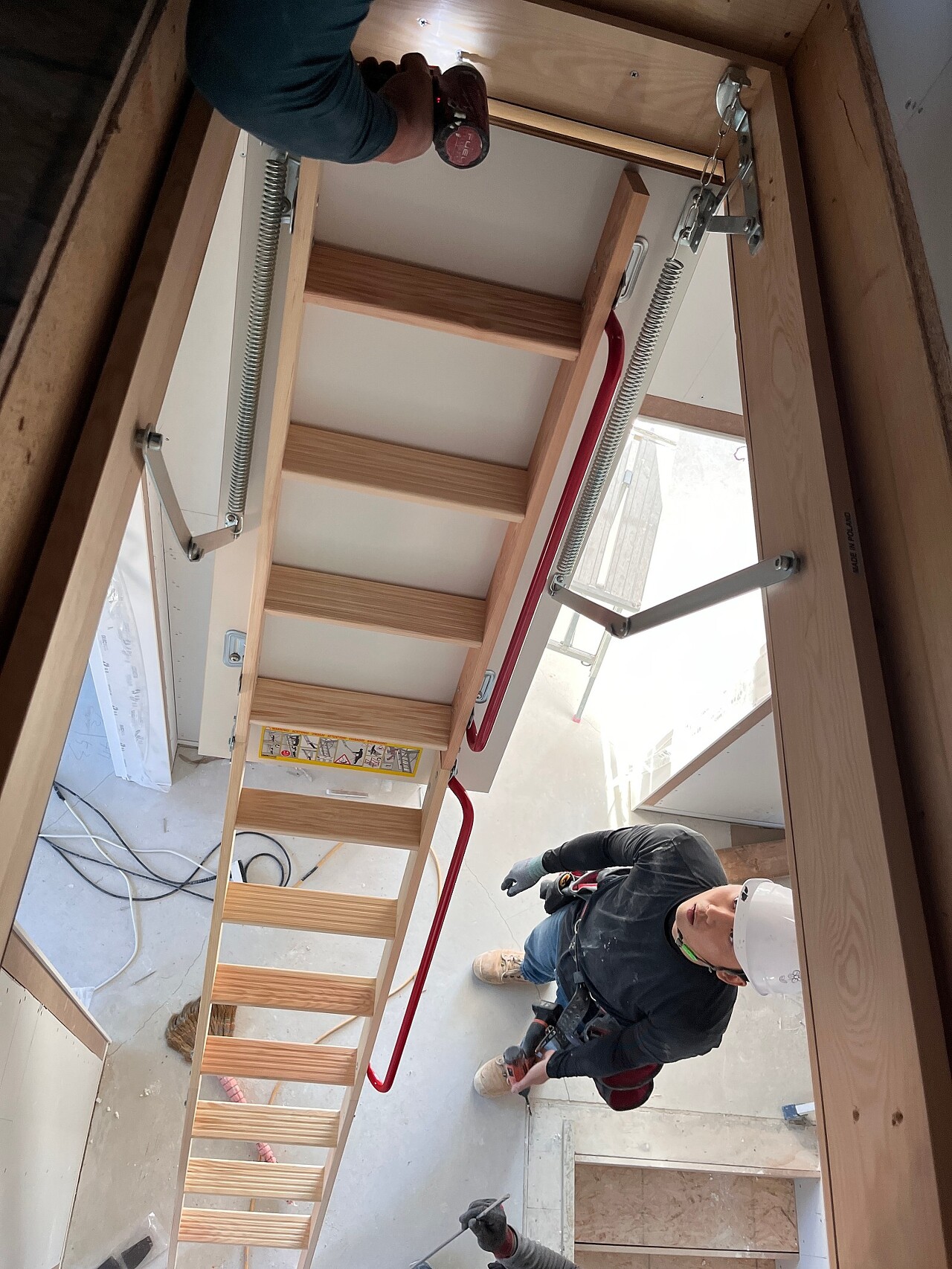

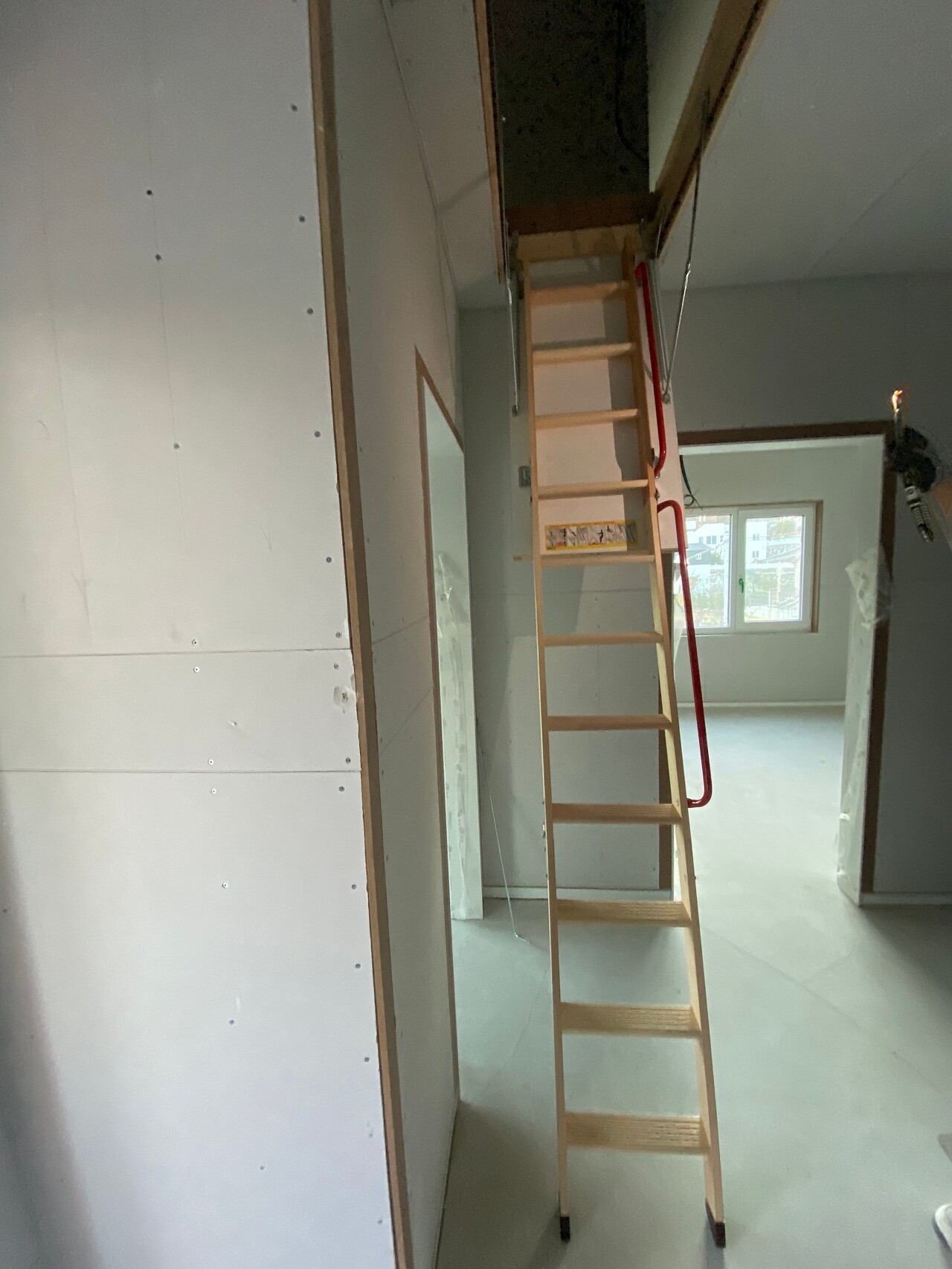

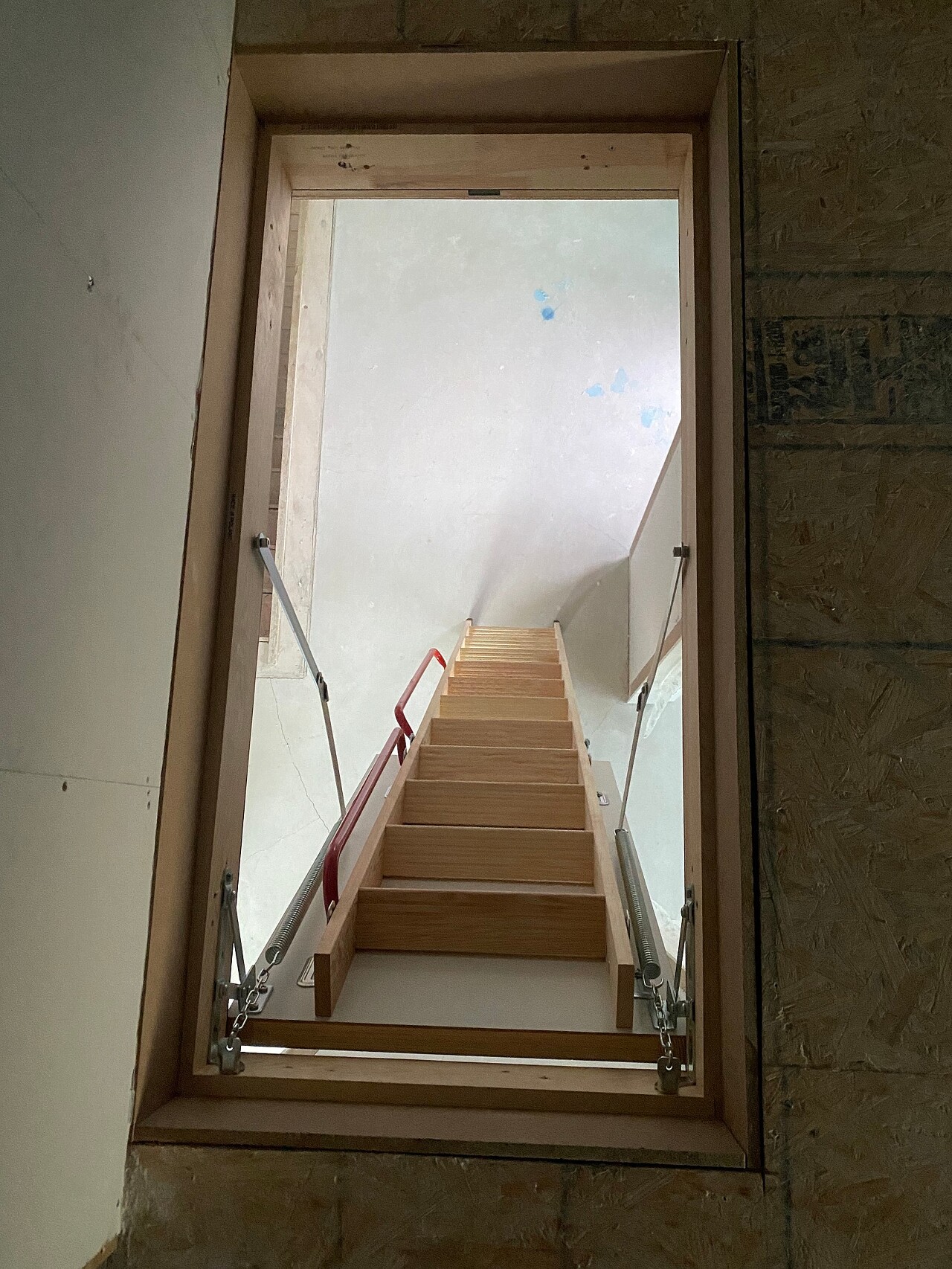

다락 접이식 계단

외부마감

강릉 사천 현장에서 45일이나 되는 시간을 거쳐 오늘까지 모두 마무리 지었습니다.

시간은 참 무정합니다.아직 인사할 준비도 되어있지 않은데 벌써 떠나야 합니다.그래도 아름다운 추억들은 머리에 담아갈수 있어서 다행입니다.저에게는 너무 행복한 나날들 이였습니다.

남은 공정들도 마무리가 잘되어 수호천사 하우징이 지은 집에서 건강하고 행복한 일상을 보내길 기원합니다.~

'목조주택 시공완료현장 > 2208강릉사천 70평' 카테고리의 다른 글

221104 [강릉사천] 44일차 석고보드 ,마이너스몰딩 ,2층 포치 방킬라이 ,MDF합판, 잼보드, 화징실 설비 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.11.05
221103 [강릉사천] 43일차 석고보드 시공,마이너스몰딩 시공, 2층 포치 방킬라이 시공 ,MDF합판 시공, 문틀 시공, 타일 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.11.03
221102 [강릉사천] 42일차 석고보드 시공,마이너스걸레받이 시공, 1층 처마 방킬라이 시공 ,공방 시멘트사이딩 시공, 타일 시공,외부설비 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.11.03
221101 [강릉사천] 41일차 석고보드 시공,마이너스걸레받이 시공, 마이너스몰딩 시공,공방 시멘트사이딩 시공 ,방킬라이 가공, 타일 시공,외부설비 시공 등 [수호천사 하우징] [직영건축] [목조주..  (0) 2022.11.02
221031 월[강릉사천] 40일차 석고보드 시공,마이너스걸레받이 시공, 마이너스몰딩 시공,공방 시멘트사이딩 시공 ,계단 챌판 시공, 타일 시공,외부설비 시공 등 [수호천사 하우징] [직영건축] [목..  (0) 2022.11.01
221029 토[강릉사천] 39일차 석고보드 시공,마이너스걸레받이 시공, 공방 시멘트사이딩 시공 ,가스 받침대 작업,타일 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.10.29
221028 금[강릉사천] 38일차 석고보드 시공,마이너스걸레받이 시공, 다락 목작업,2층 포치 합판 시공,타일 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.10.28
221027 목[강릉사천] 37일차 문선몰딩 시공, 석고보드 시공,마이너스걸러받이 시공, 후드캡 시공, 징크 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.10.27
221026 수[강릉사천] 36일차 도어 문틀 시공, 석고보드 시공,마이너스몰딩 시공, 징크 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.10.27
221025 화[강릉사천] 35일차 화장실 방수작업, 석고보드 시공, 포켓도어 시공,마이너스몰딩 시공, 징크 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.10.25

댓글
