청주 남이 태민하우스 신축현황
▶ 날 씨 : 맑음
▶ 오늘 근무자 현황
팀 장 : 정 지 원(8H)
팀 원 : 전 용 세(6H), 강 재 성(8H), 남 성 달(8H), 신 정 훈(휴무)
▶ 금일품수(누계) : 3.75품(총 204.8품)
▶ 오늘의 작업
- 아이큐브 퓨제시공

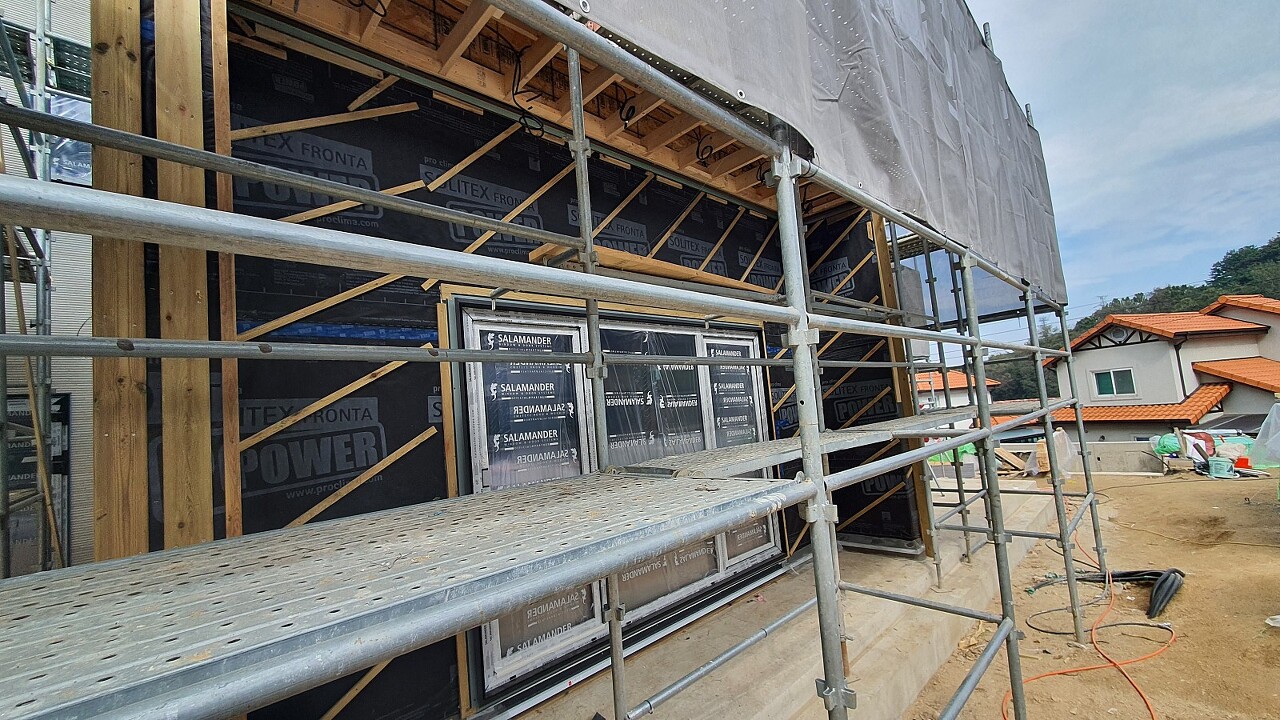

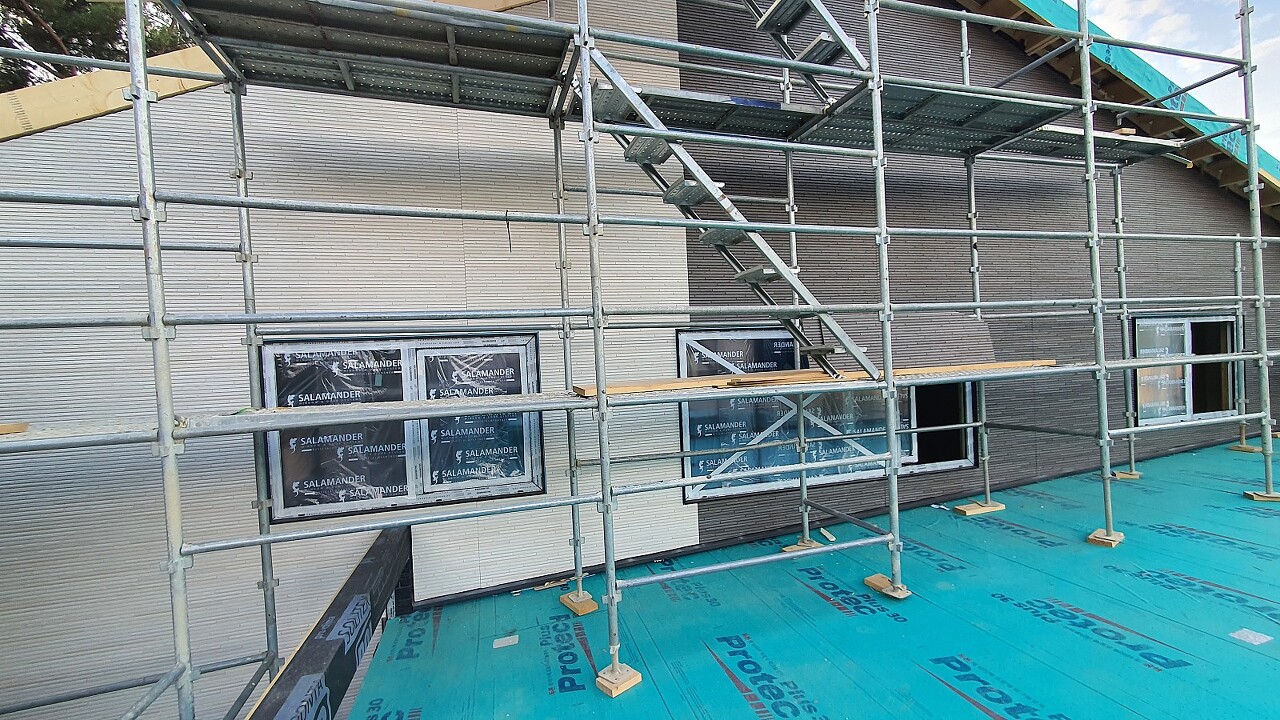

- 하이클래딩 밑작업
- 내부목작업
▶ 다음 예정 작업
- 내부목작업
- 다운실링 작업
- 단열재 마무리 작업
- 하이클래딩 밑작업
오늘도 어제에 이어서 세라믹사이딩 퓨제를 시공하였습니다. 오늘의 메인 작업인 퓨제시공은 완료되었고, 다음주 하이클래딩 시공을 위한 밑작업과 내부목작업을 위한 양중도 하였습니다.

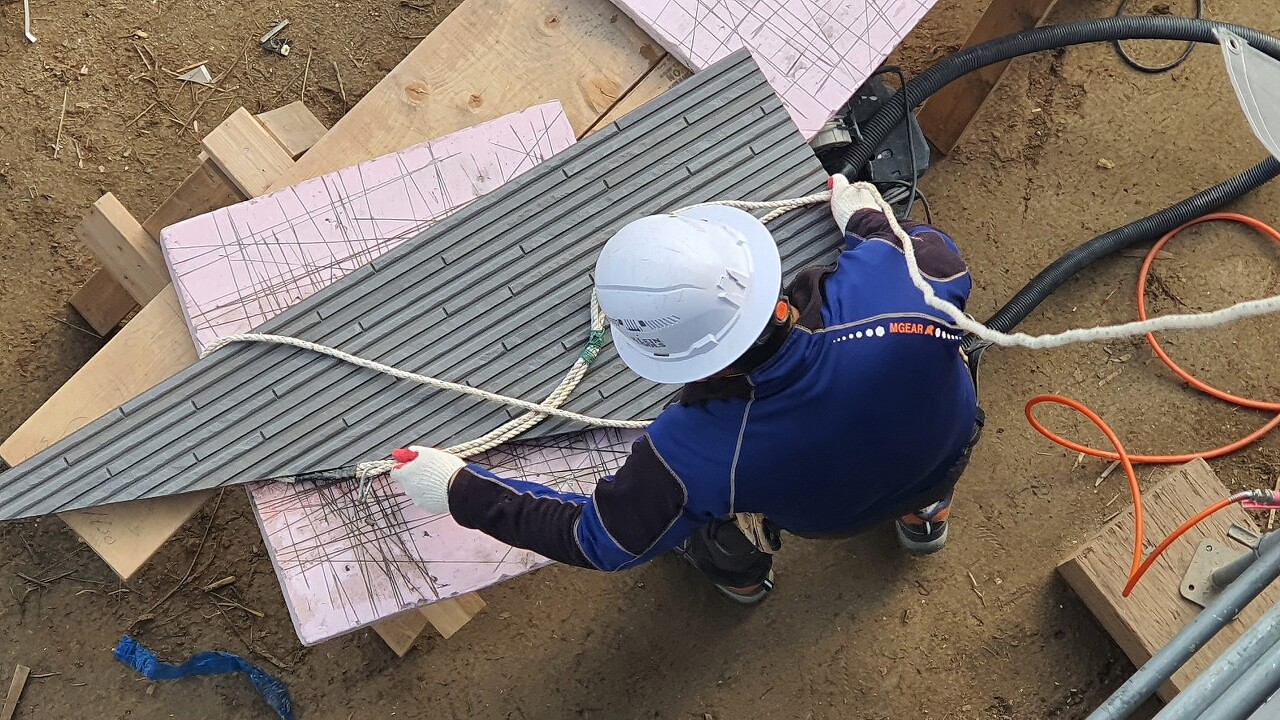

2층 위쪽으로는 작은 부재가 많아서 로프를 이용해서 올려받았습니다. 재성빌더가 재단을 하면 로프로 묶어 놓습니다.

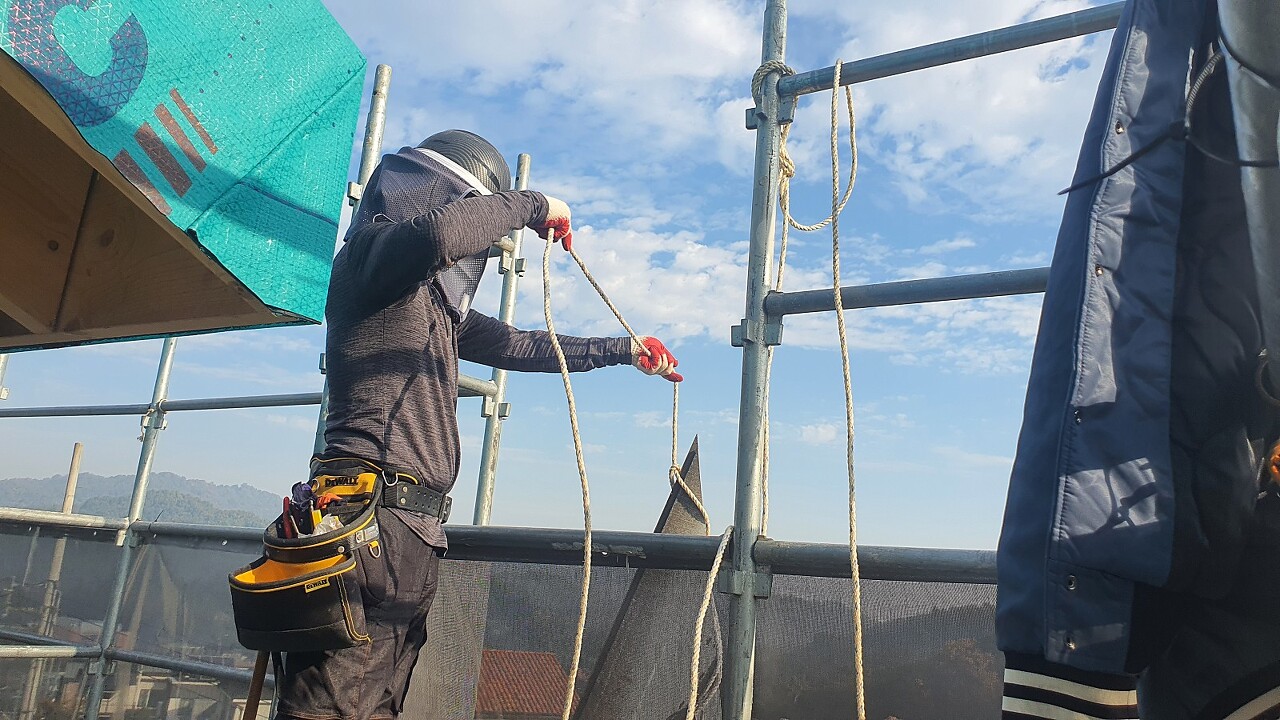

위에서는 로프를 끌어올려 부재를 받습니다.

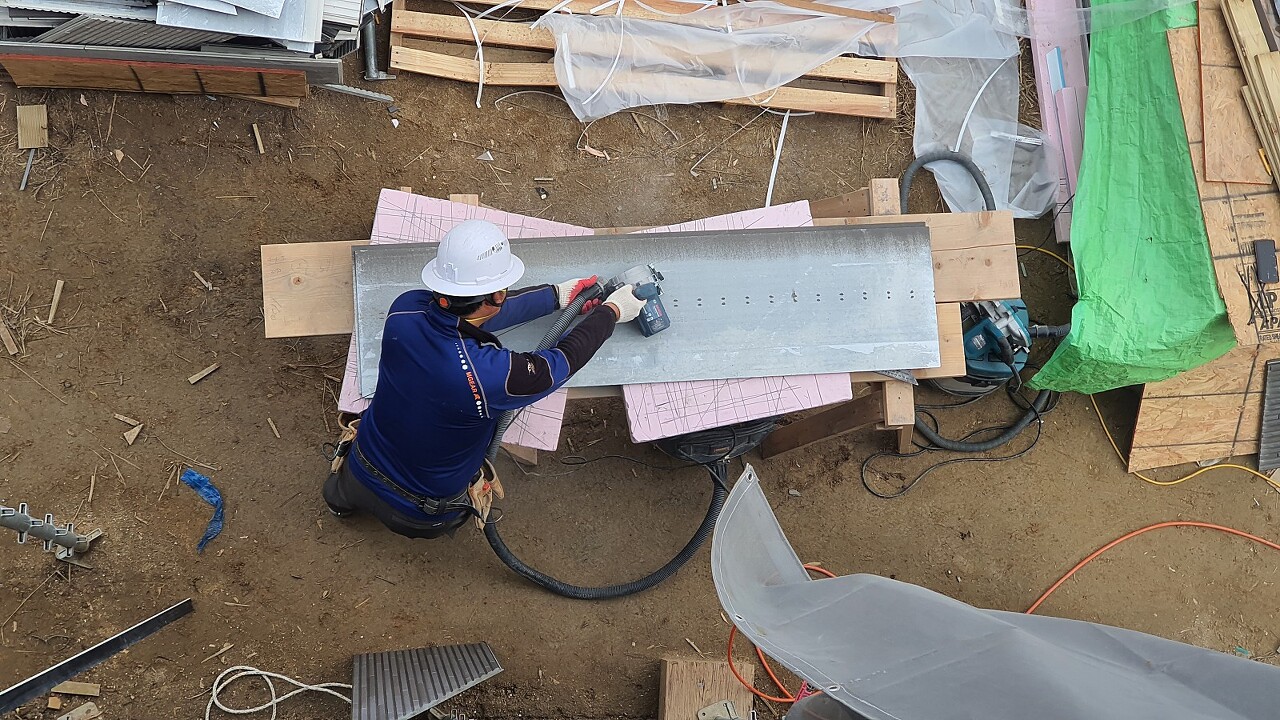

큰지붕의 코너재는 징크 밑단 라인을 고려해서 재단을 해서 시공을 하고 있습니다.
거실 지붕 위쪽을 완료하였습니다. 아이큐브 퓨제의 시공은 모두 끝났고, 다음주 하이클래딩과 징크 시공이 예정되어 있습니다. 다음주에는 하이클래딩과 징크 그리고 퓨제가 조합이 된 태민 하우스를 준비하겠습니다.

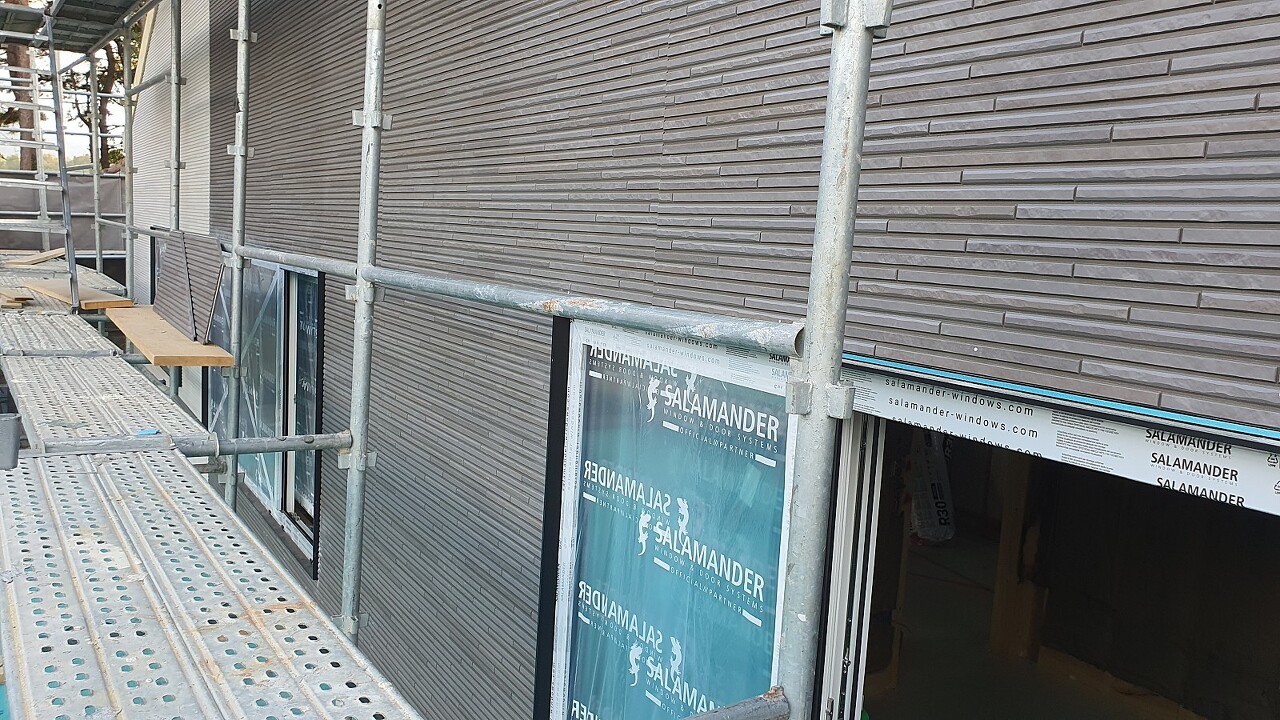

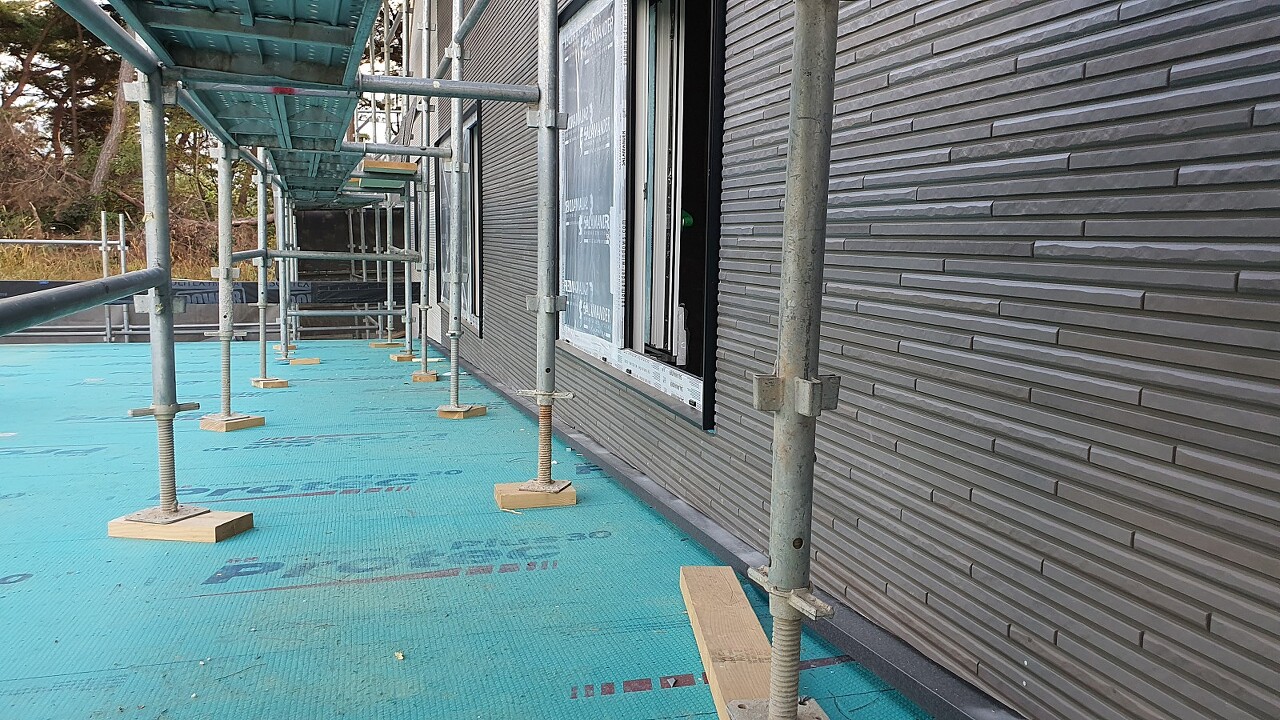

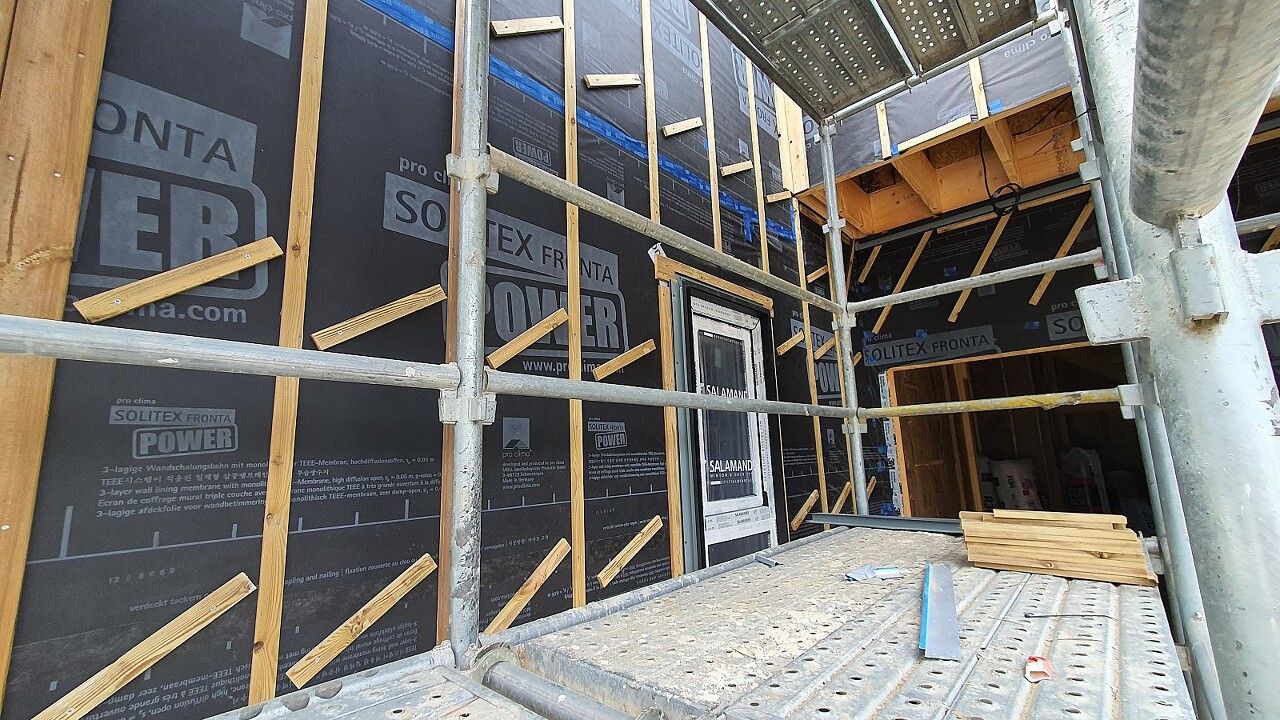

1층 거실벽쪽에서는 하이 클래딩 시공을 위한 밑작업을 하였습니다.
다운 실링 및 내부목작업을 위한 부재를 거실쪽으로 양중하였습니다.
오늘작업은 여기까지 입니다.
수고많으셨습니다.
월요일에 뵙겠습니다.
