221021(금) ​[고성토성] 35일차 - 내부 목작업, 세라믹사이딩 [수호천사하우징][목조주택][전원주택][직영집짓기]

by 수호천사하우징 2022. 10. 21.

▶ 날 씨 : 맑음

▶ 오늘 근무 현황

​팀 장 : 문성일(7시간)

부팀장 : 김진홍(8시간)

팀 원 : 한규호(8시간), 이희철(8시간), 김훈(8시간)

▶ 금일품수(누계) : 4.87품(총 195.82품)

▶ 오늘의 작업 ​

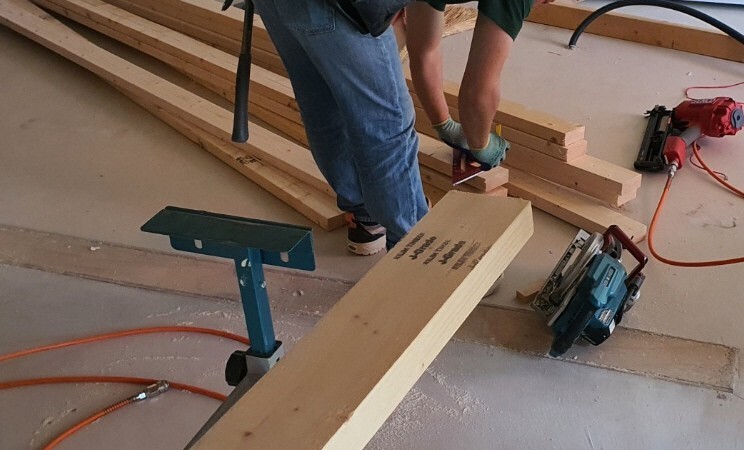

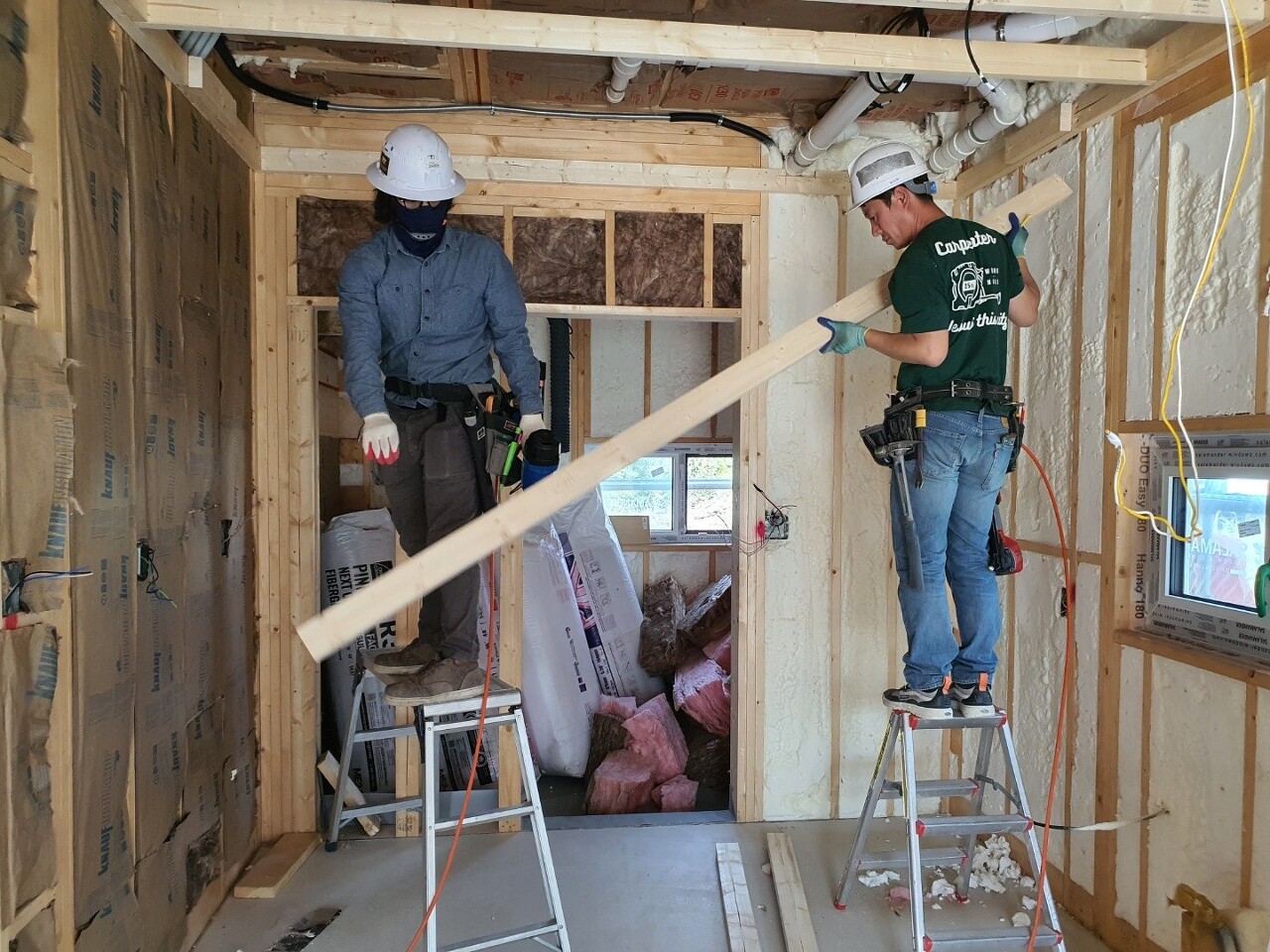

- 내부 목작업

- 세라믹사이딩 시공

​​

▶ 다음 예정 작업​

- 내부 목작업

안녕하세요~

고성군 토성면에서 직영집짓기

35일차 입니다.

오늘은 내부 목작업과 세라믹사이딩

마무리 시공이 있었던 하루였습니다.

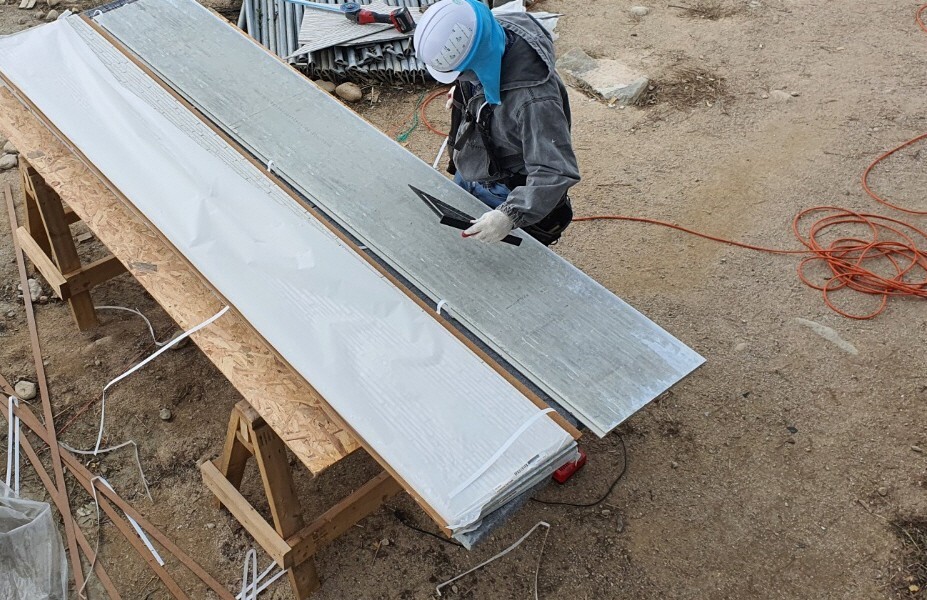

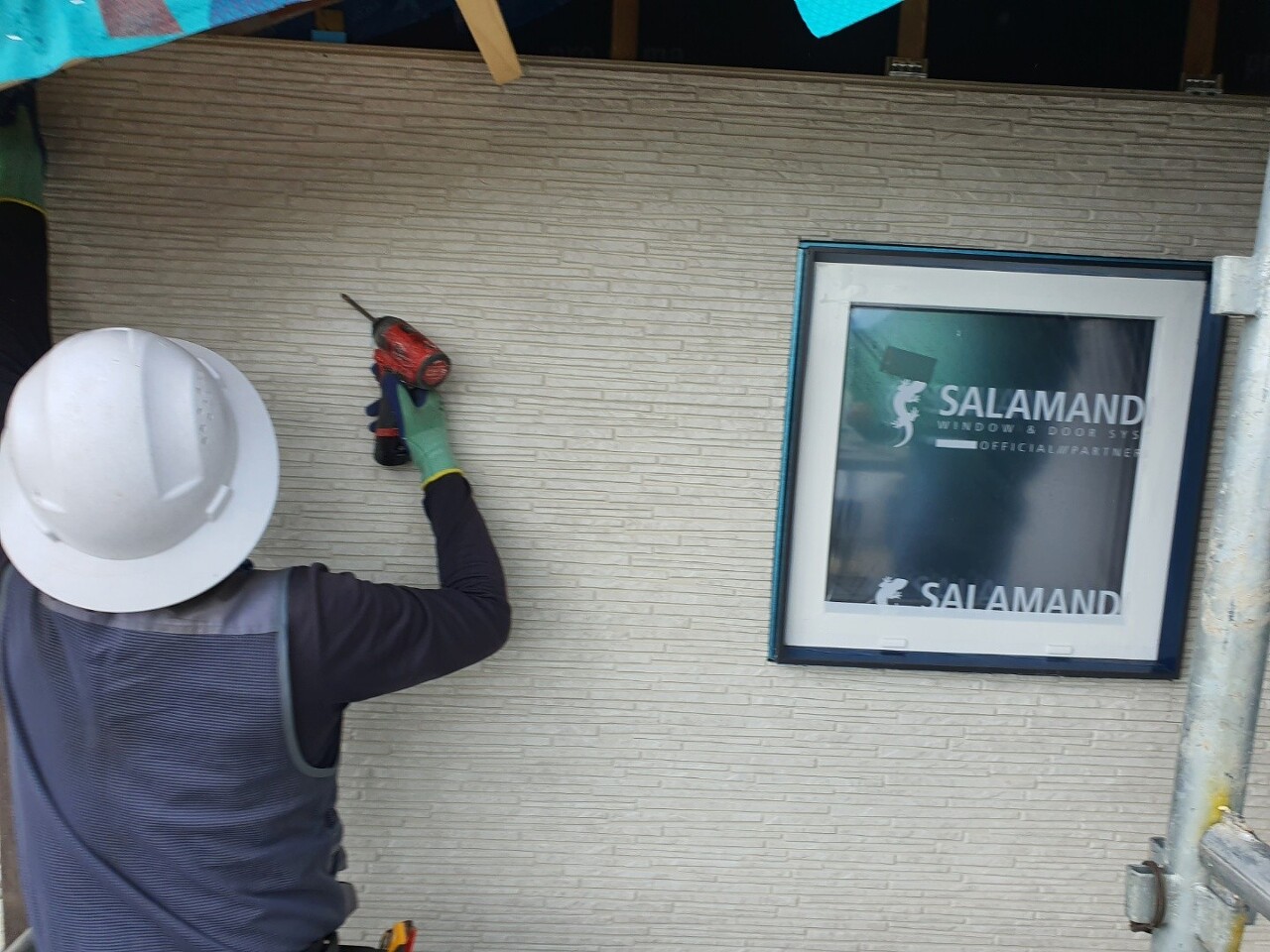

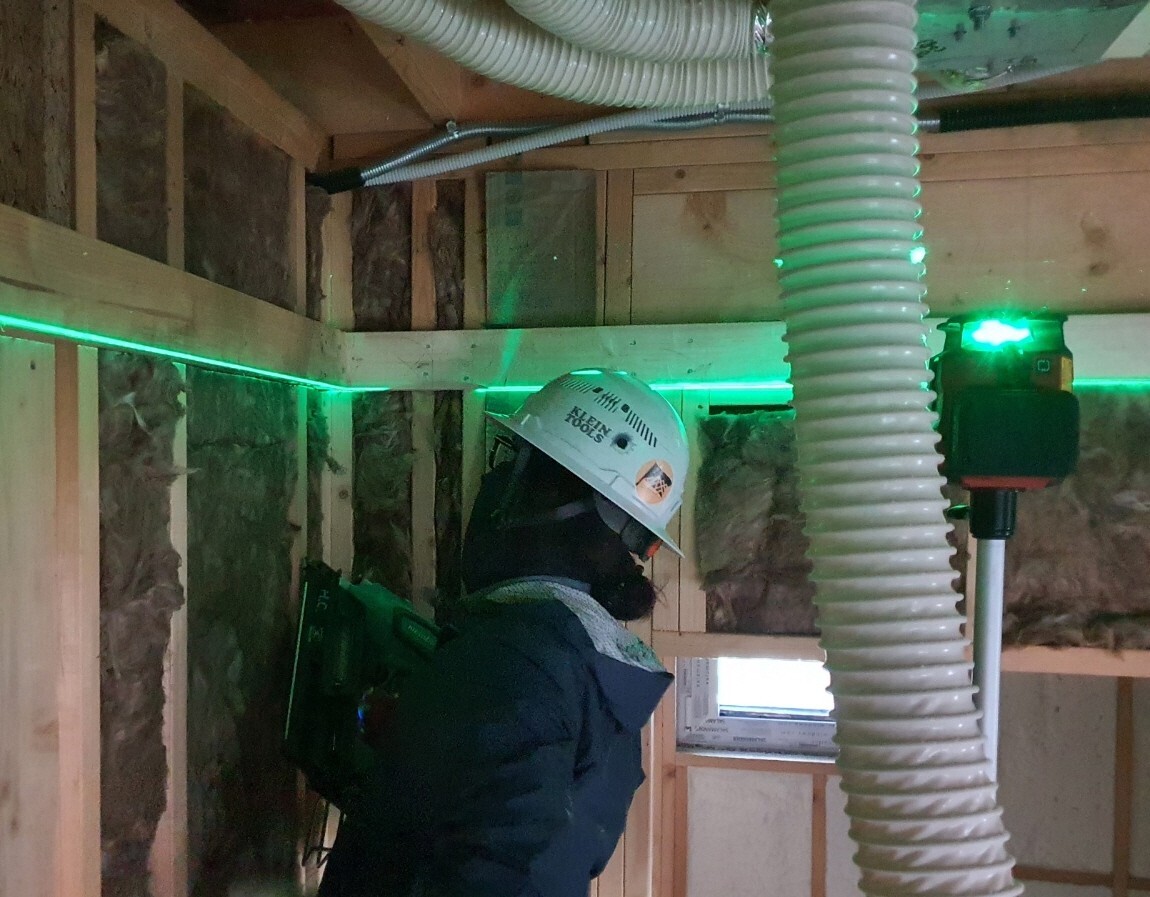

세라믹사이딩 시공이 마무리되었습니다

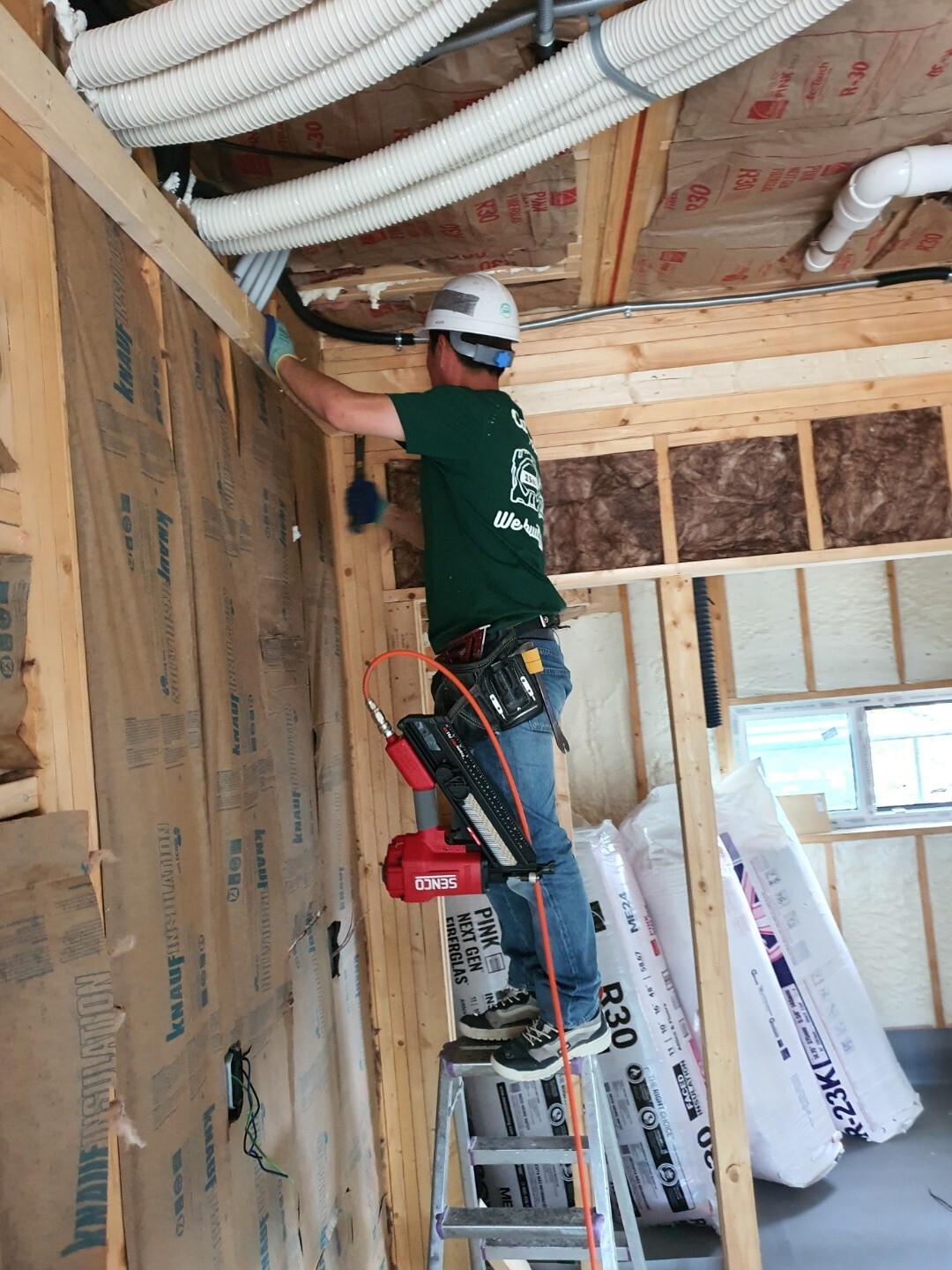

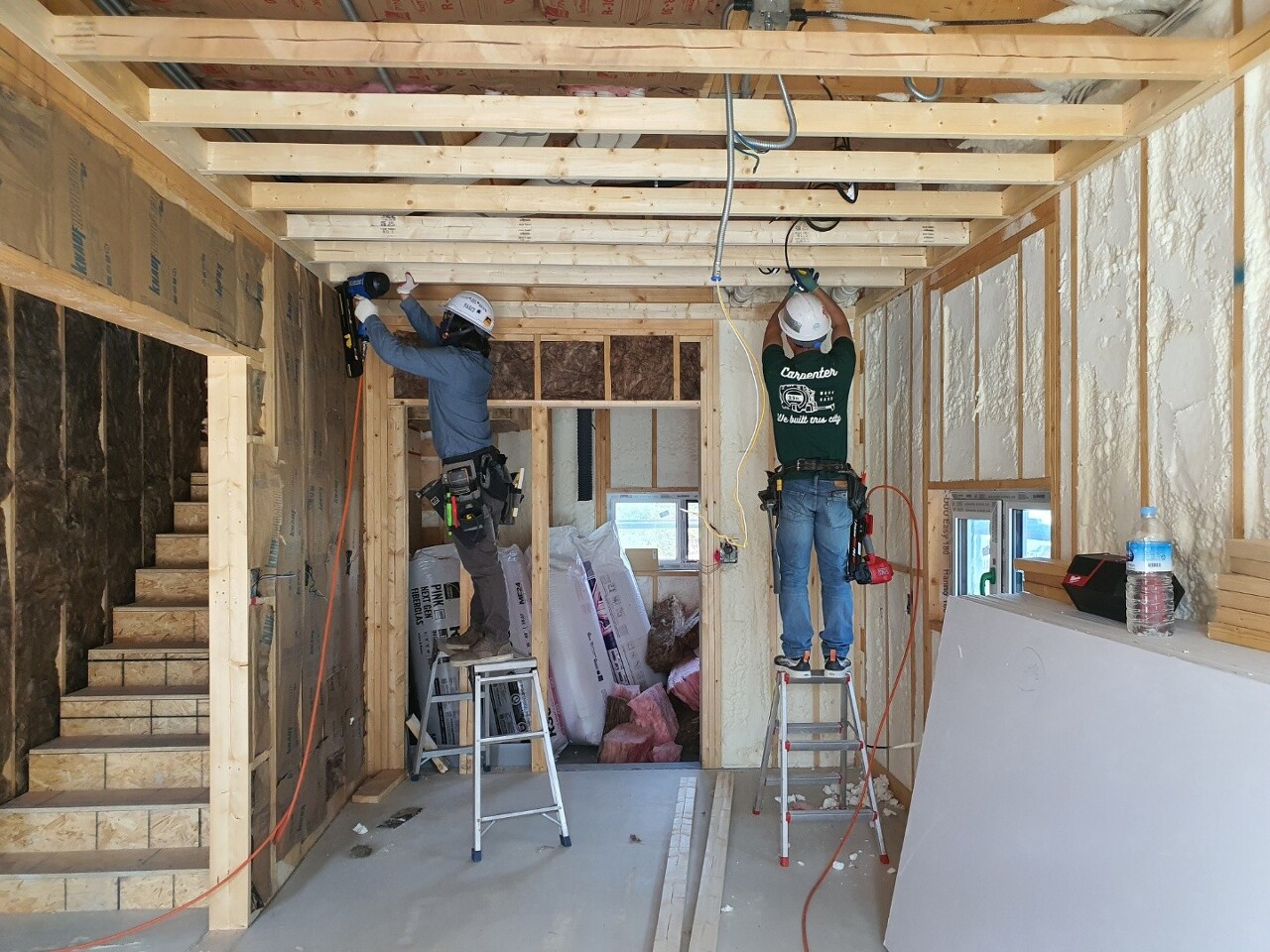

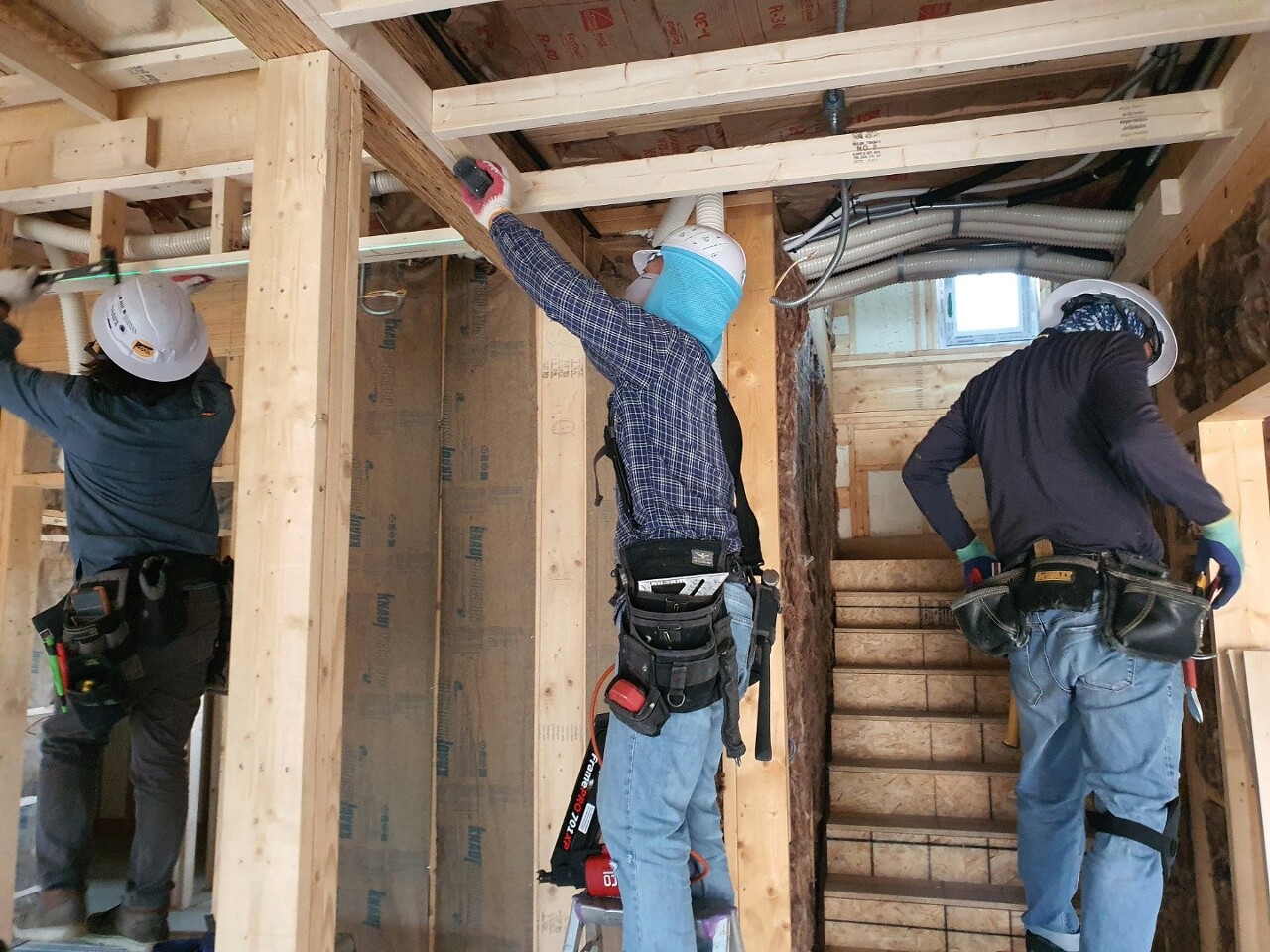

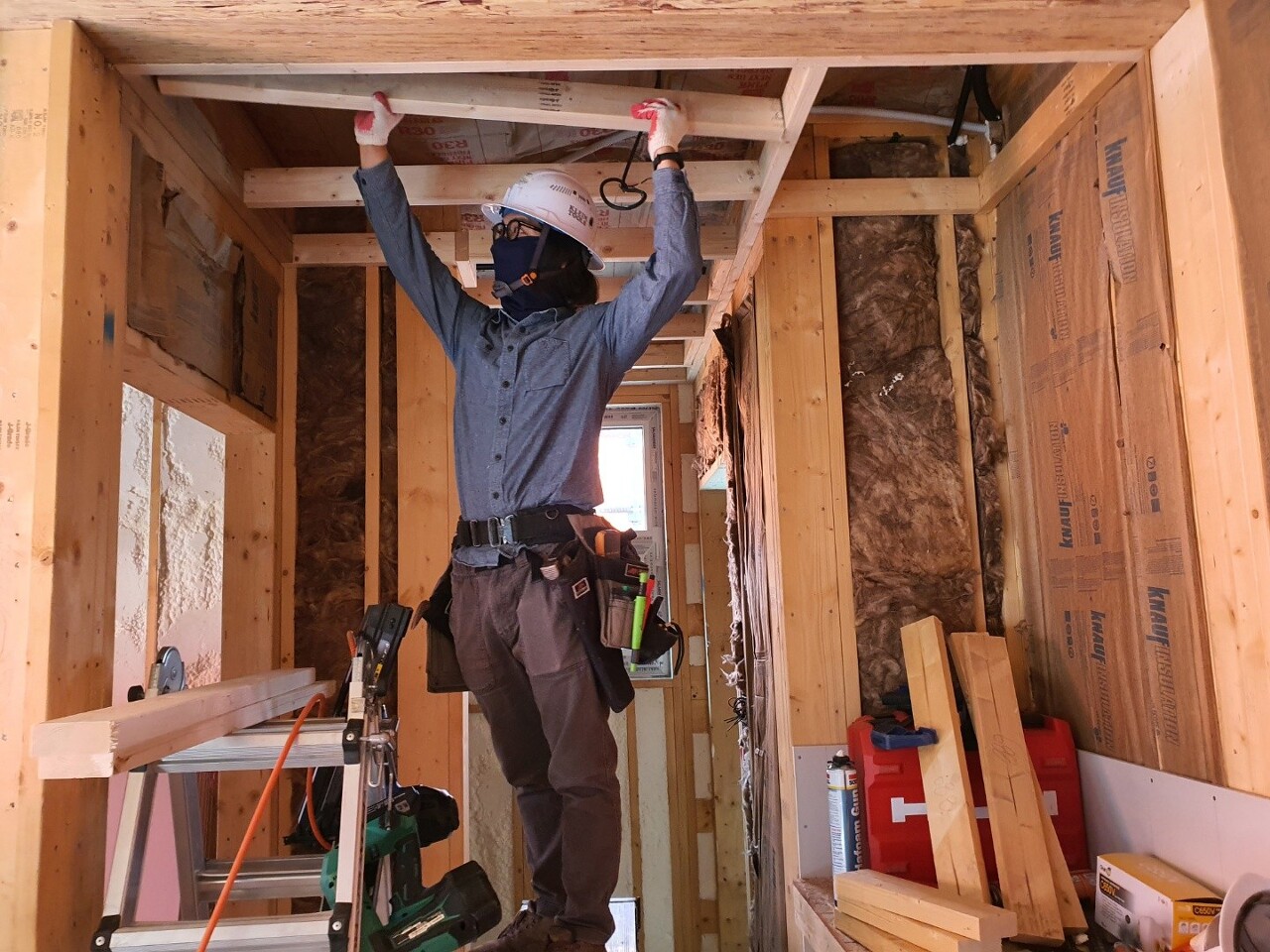

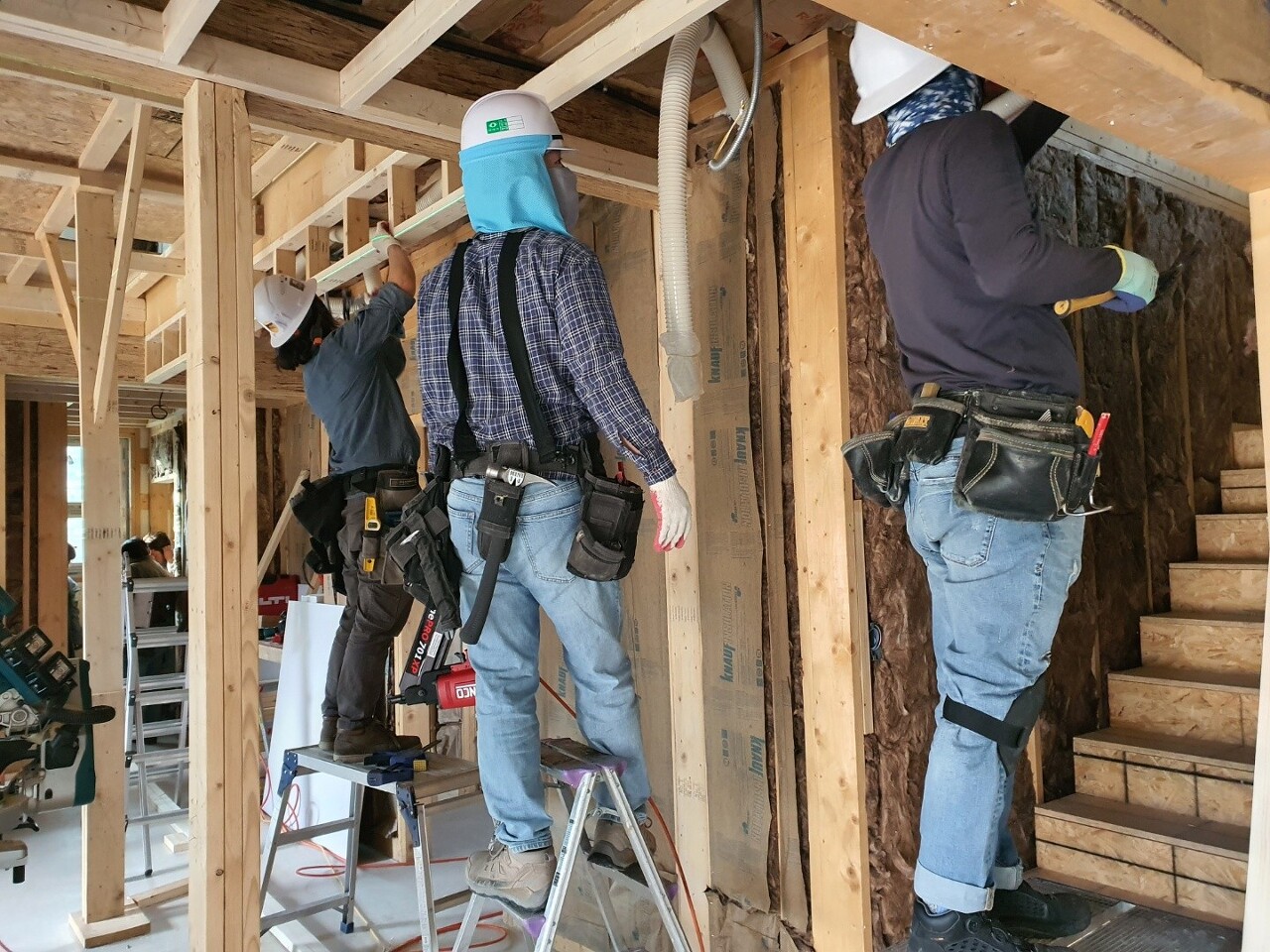

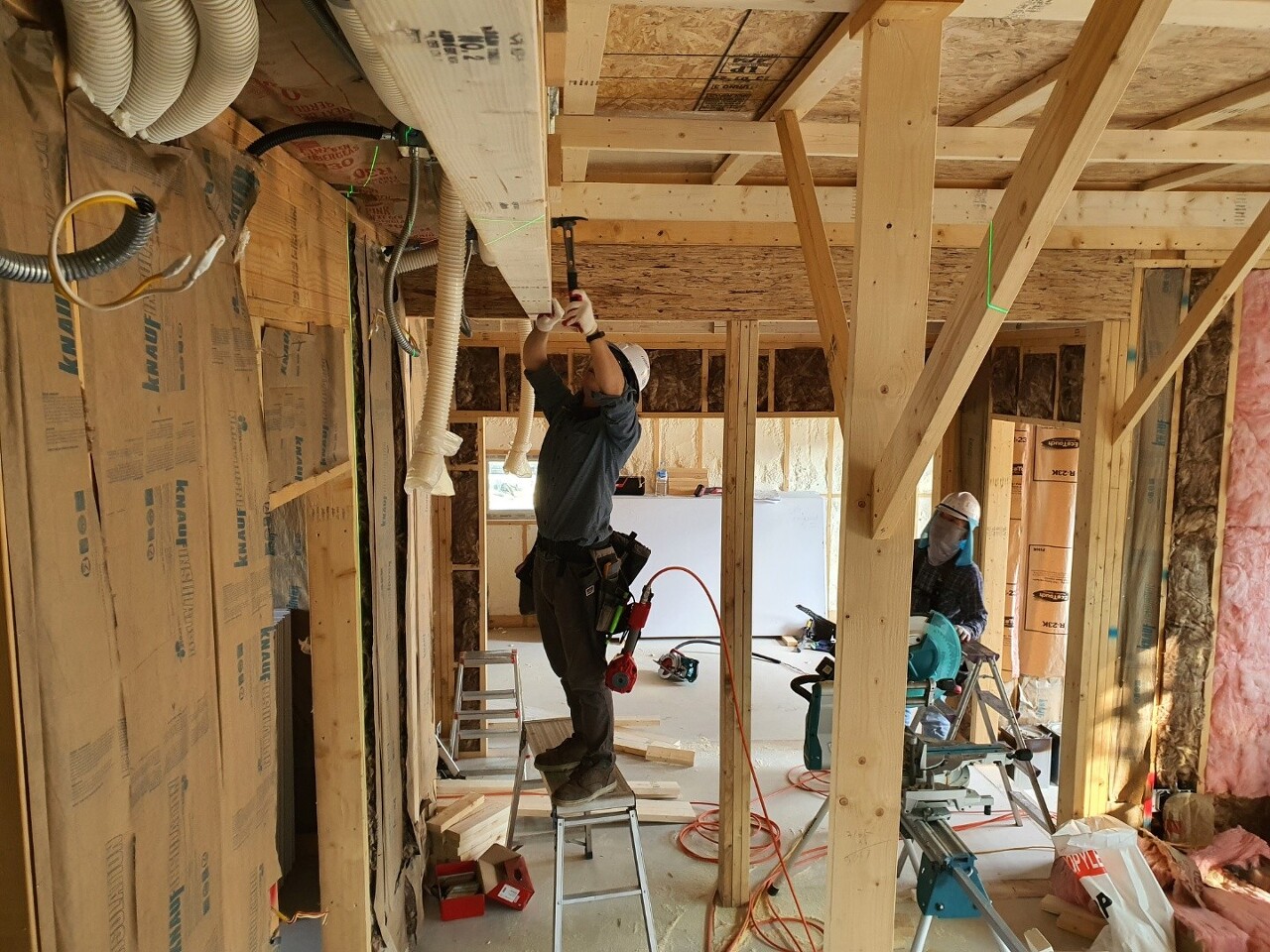

팀장님과 팀원들이 함께 다운실링 내부 목작업을 하는 과정입니다

오늘의 시공 진행은 여기까지입니다.

​​

오늘도 현장을 깨끗하게 정리하고 마무리했습니다.

팀원들 모두 수고하셨습니다.

​감사합니다.

'목조주택 시공완료현장 > 2209고성토성 43평' 카테고리의 다른 글

221028(금) ​[고성토성] 40일차 - 석고보드, 마이너스몰딩, 징크 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.10.28
221027(목) ​[고성토성] 39일차 - 석고보드, 덴스쉴드, 도막방수 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.10.27
221026(수) ​[고성토성] 38일차 - 석고보드, 도막방수, 덴스쉴드[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.10.27
221025(화) ​[고성토성] 37일차 - 덴스쉴드, 석고보드[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.10.25
221022(토) ​[고성토성] 36일차 - 내부 목작업, 방수시트, 덴스쉴드[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.10.23
221020(목) ​[고성토성] 34일차 - 인슐레이션, 내부 목작업 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.10.21
221019(수) ​[고성토성] 33일차 - 인슐레이션 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.10.19
221018(화) ​[고성토성] 32일차 - 세라믹사이딩, 인슐레이션 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.10.18
221017(월) ​[고성토성] 31일차 - 세라믹사이딩, PVC 건식시트방수 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.10.18
221015(토) ​[고성토성] 30일차 - 세라믹사이딩, 수성연질폼 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.10.18

댓글
