날씨 : 맑음
- 금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 :오경택 (8시간), 이주형 (8시간), 최영광 (8시간), 김종협 (8시간)
지 원 :문병선(8시간)
금일품수 (누계) : 7.0품 (총 153.00품)
- 금일 작업현황

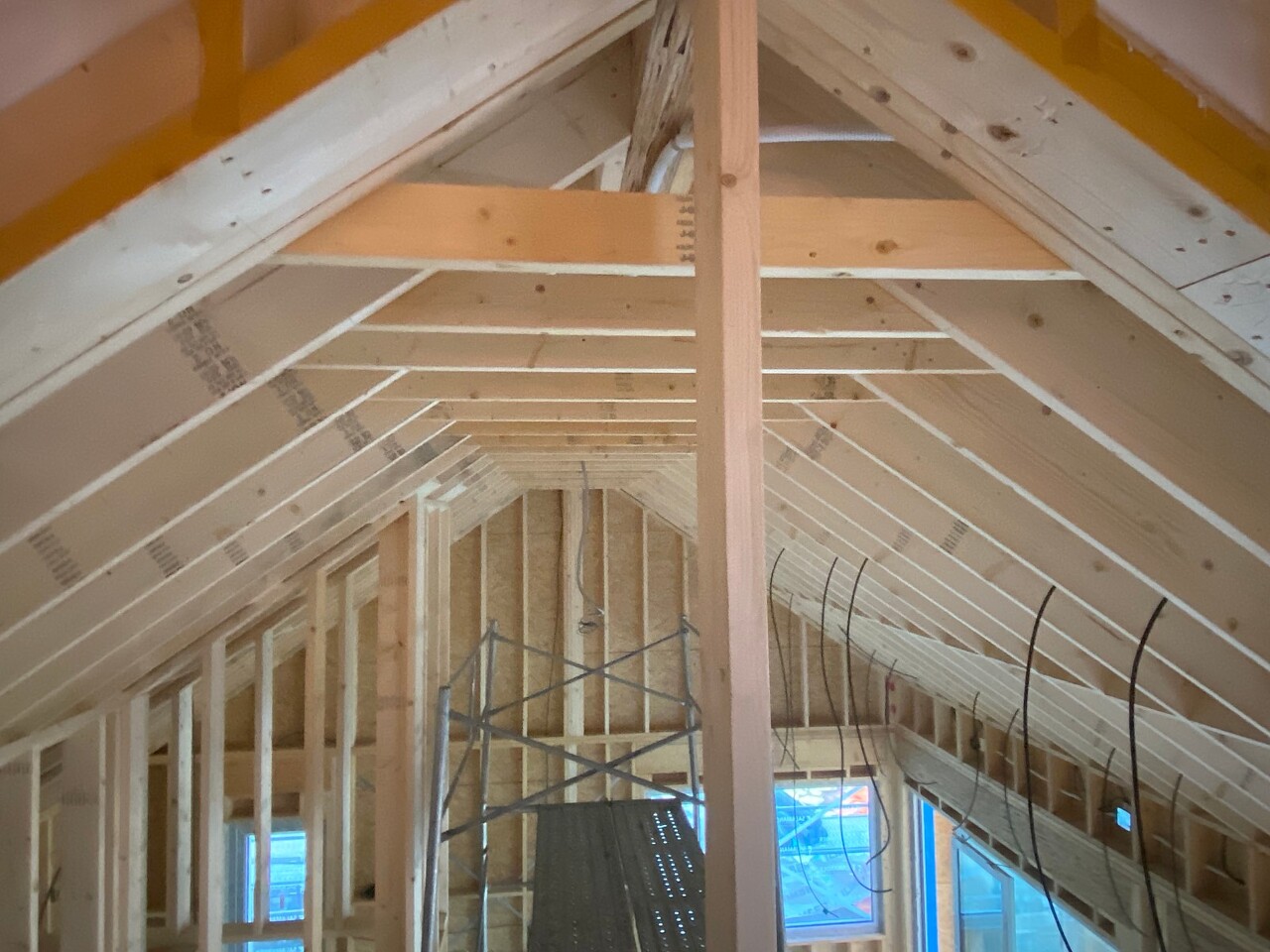

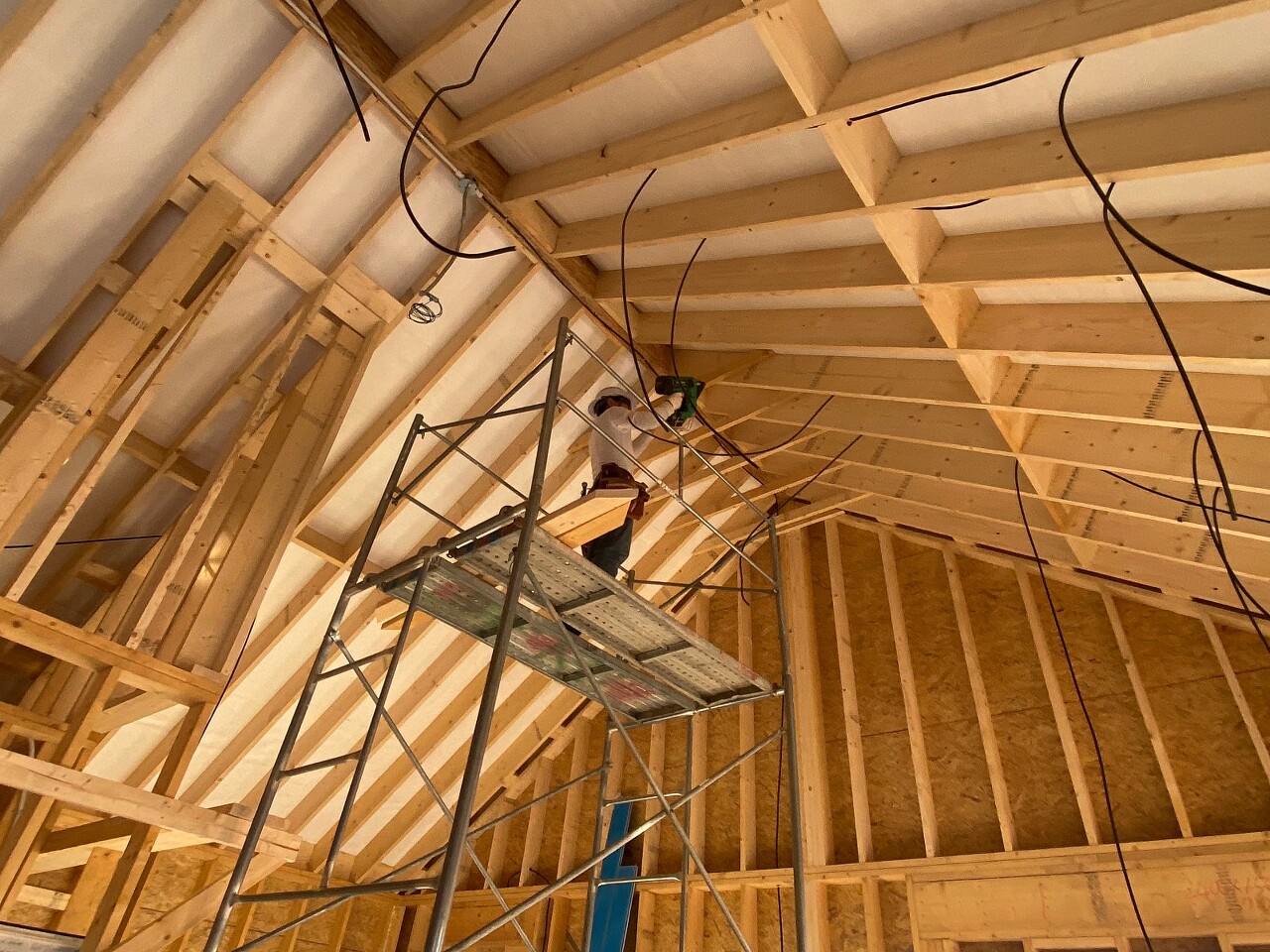

- 공방 이중지붕 합판작업
- 공방 벽체 투습방수지 작업

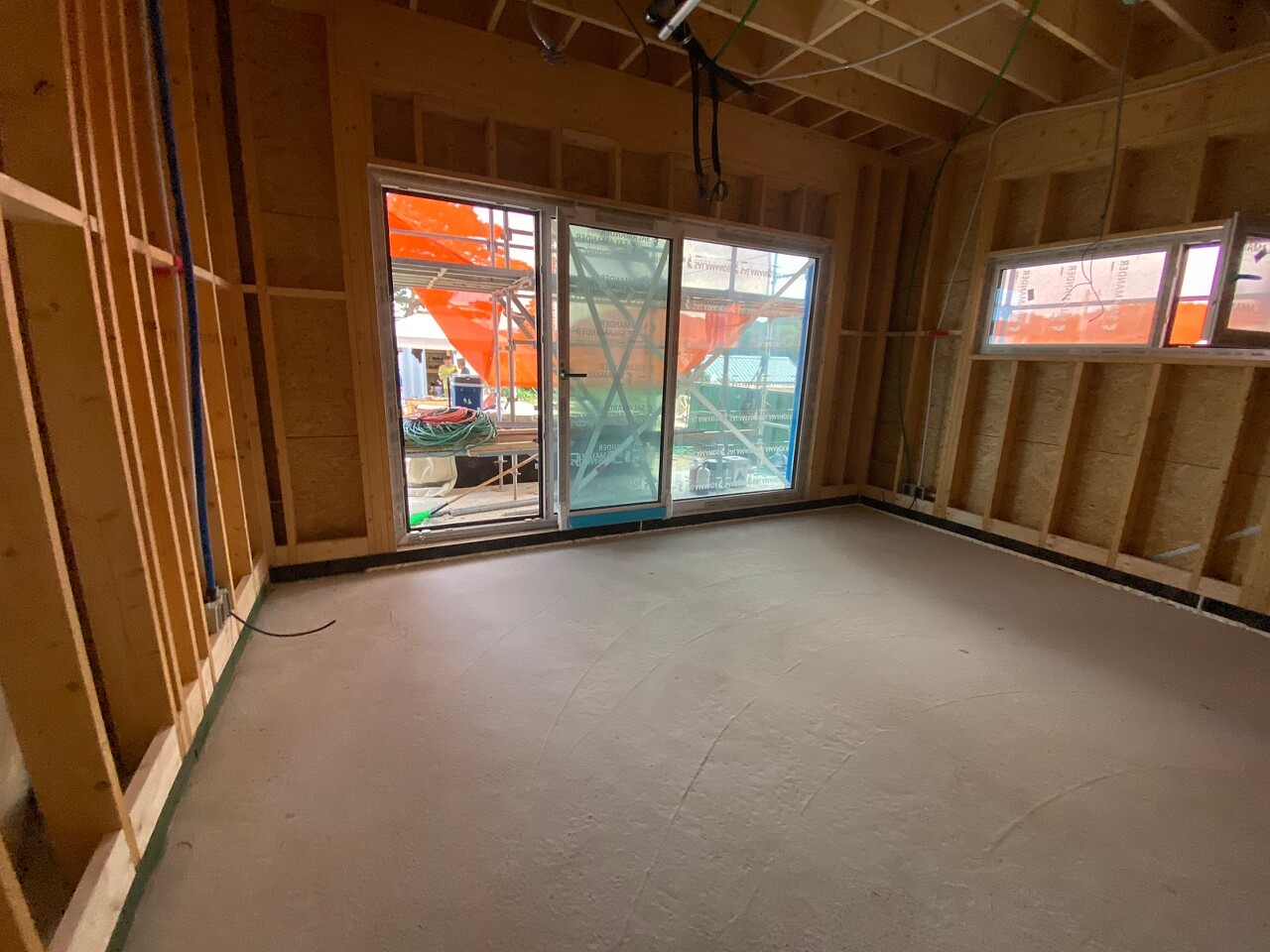

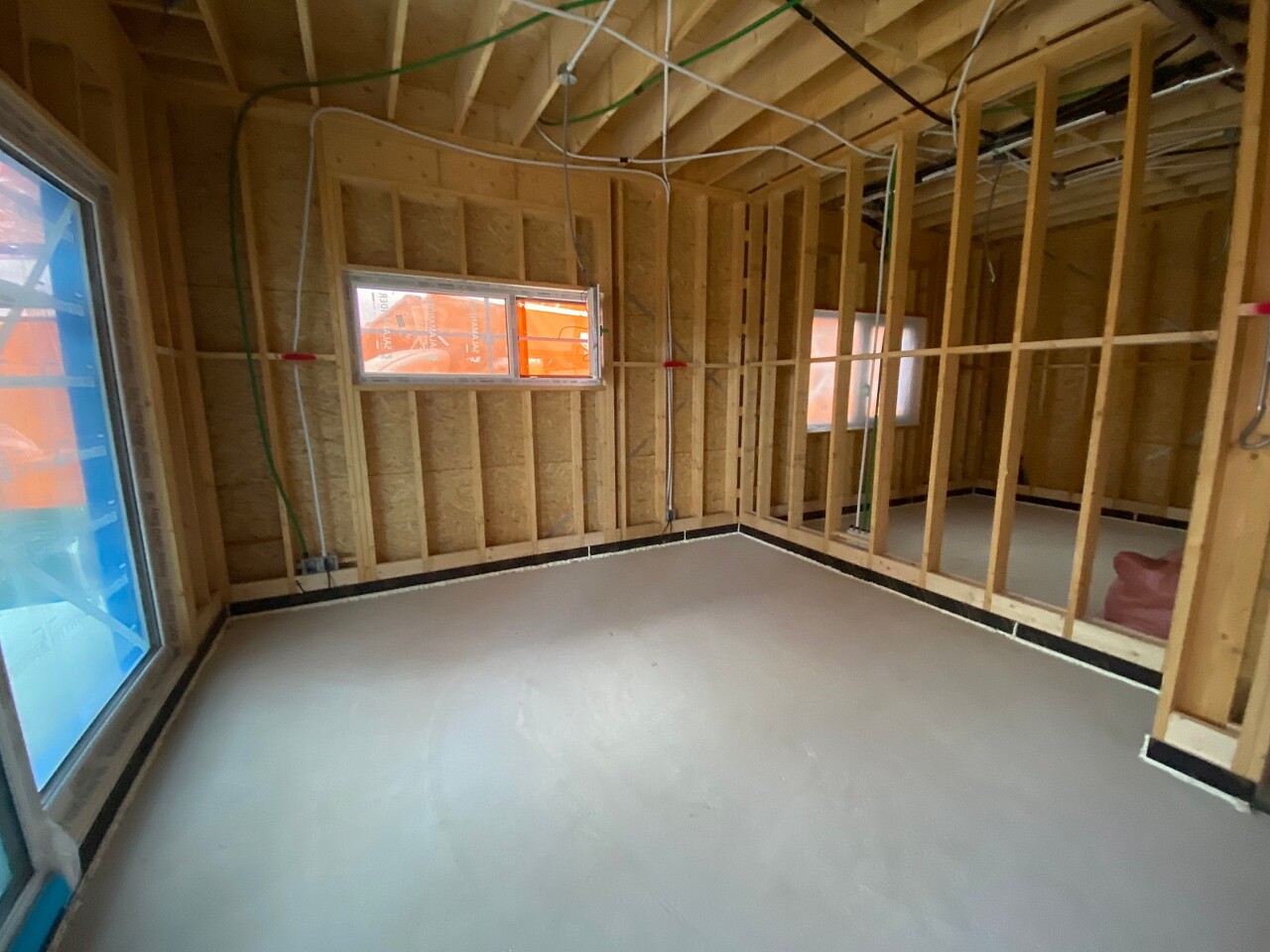

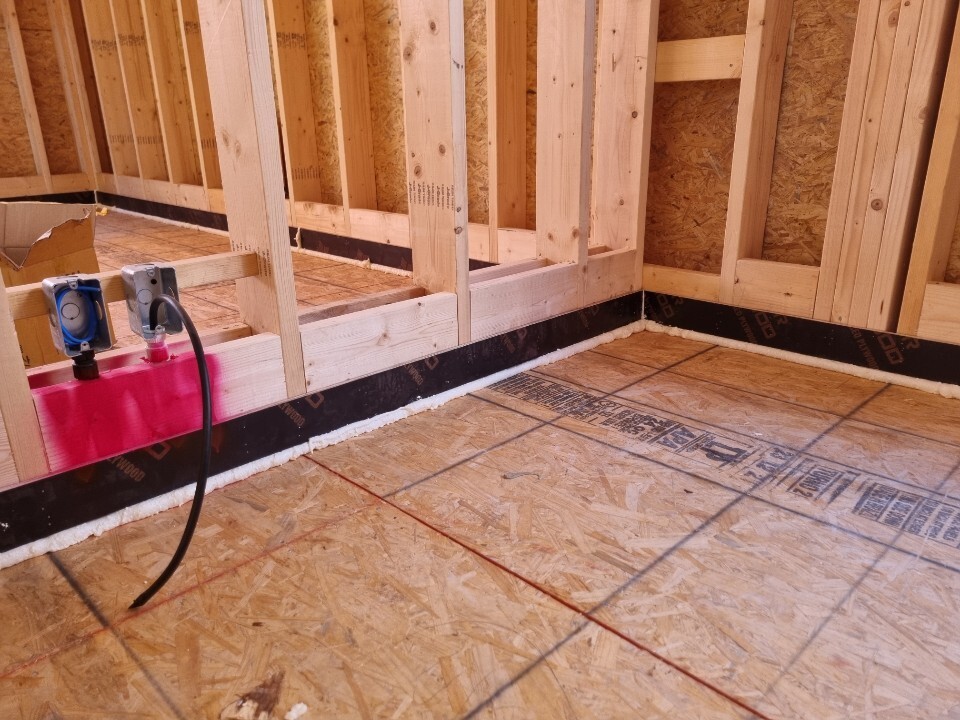

- 방통라인 작업
- 칼라타이 시공
- 포치 실링 작업
- 창호 시공
- 수성연질폼 시공
다음 예정작업

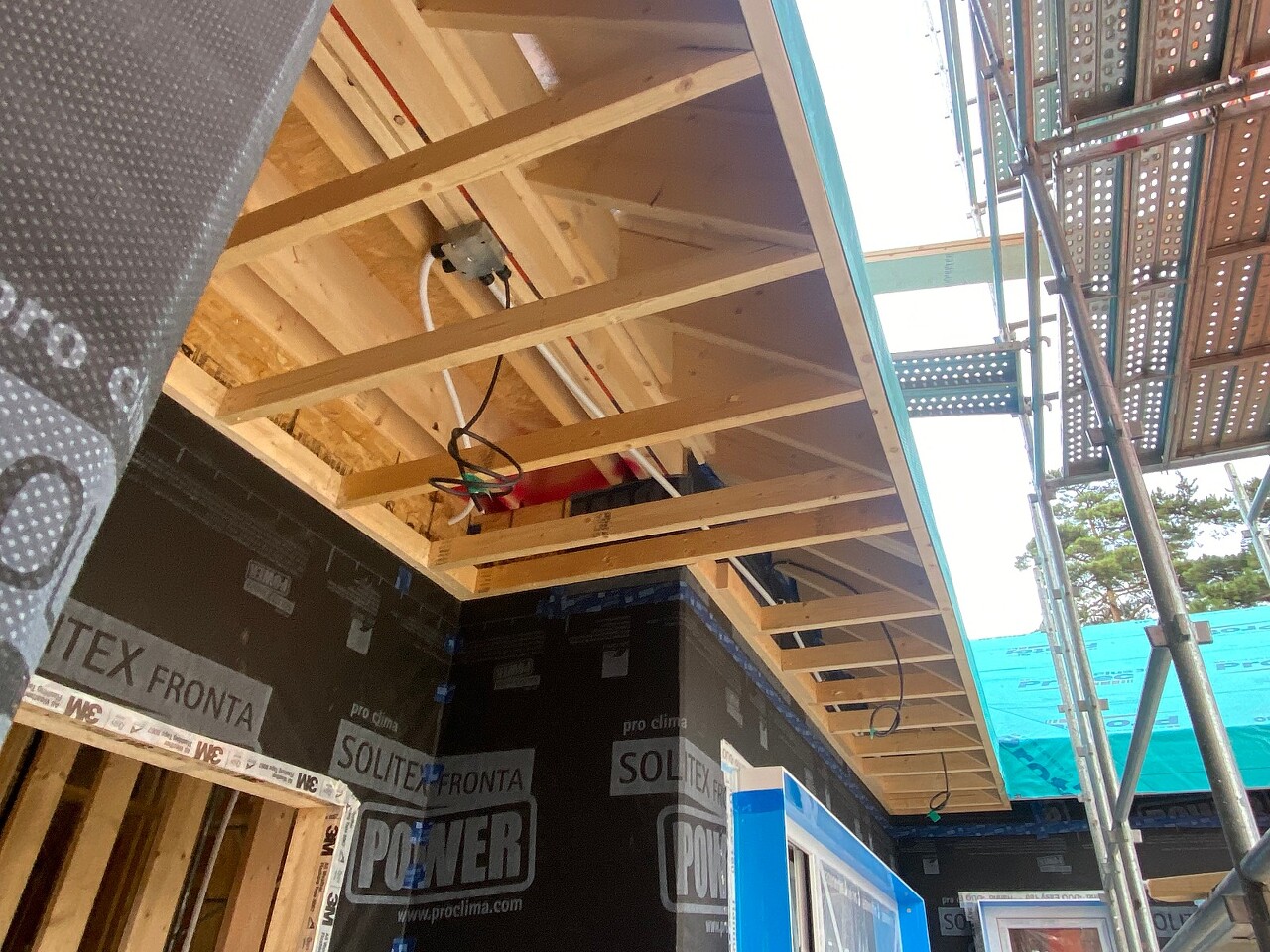

- 공방 이중지붕 방수시트 작업
- 방통라인 작업
- 기단부 아스팔트 프레이머 작업
- 수성연질폼 시공
오늘은 강릉 사천에서 안전하고 재미있게 집 짓기 21일차 입니다.
10월의 첫날,이번 달에도 매일매일이 무사하고 즐거운 하루하루가 되기를 기도합니다.
오늘 내부에서는 갈라타이 작업과 방통라인 작업을 진행하였습니다.

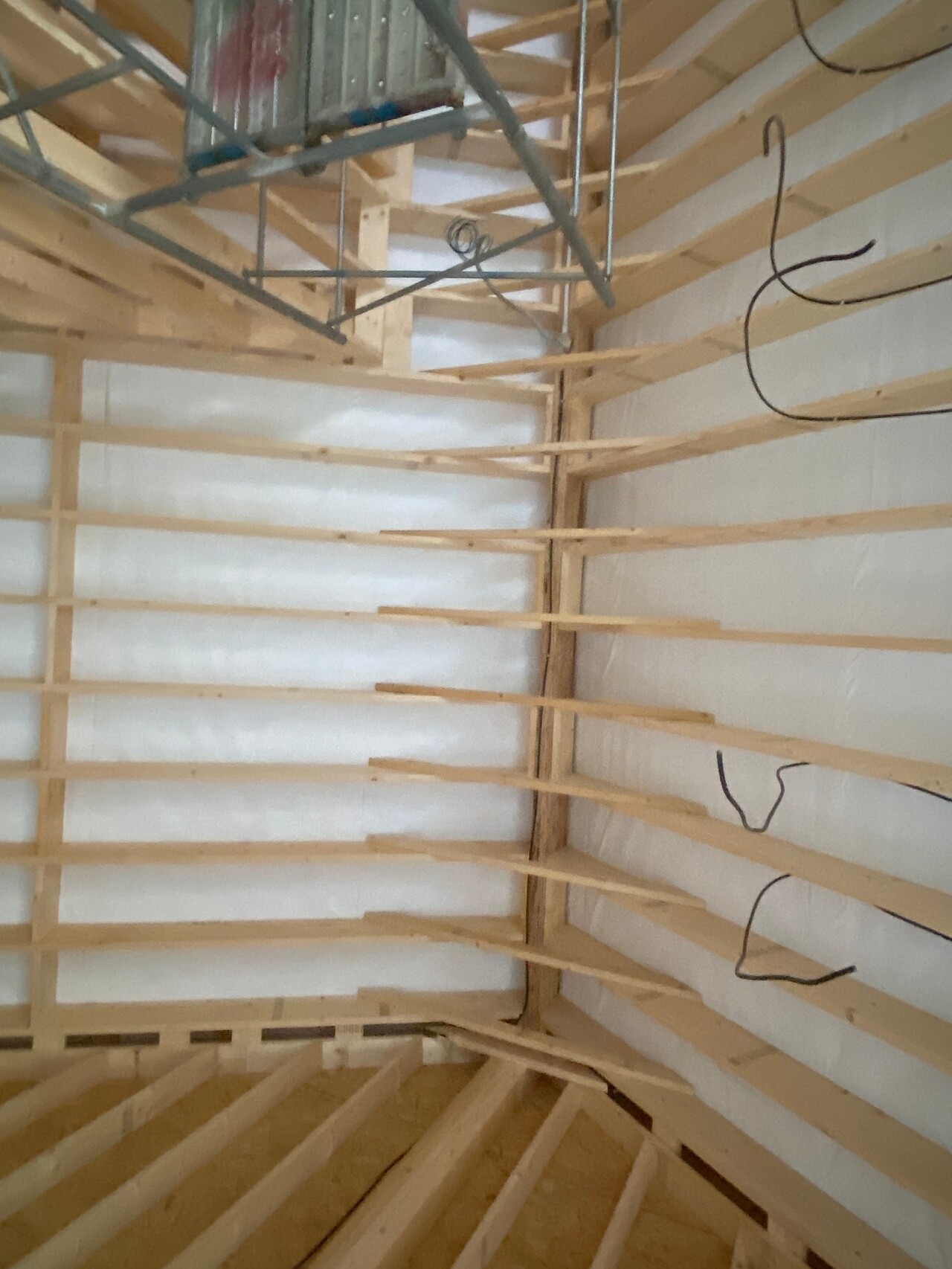

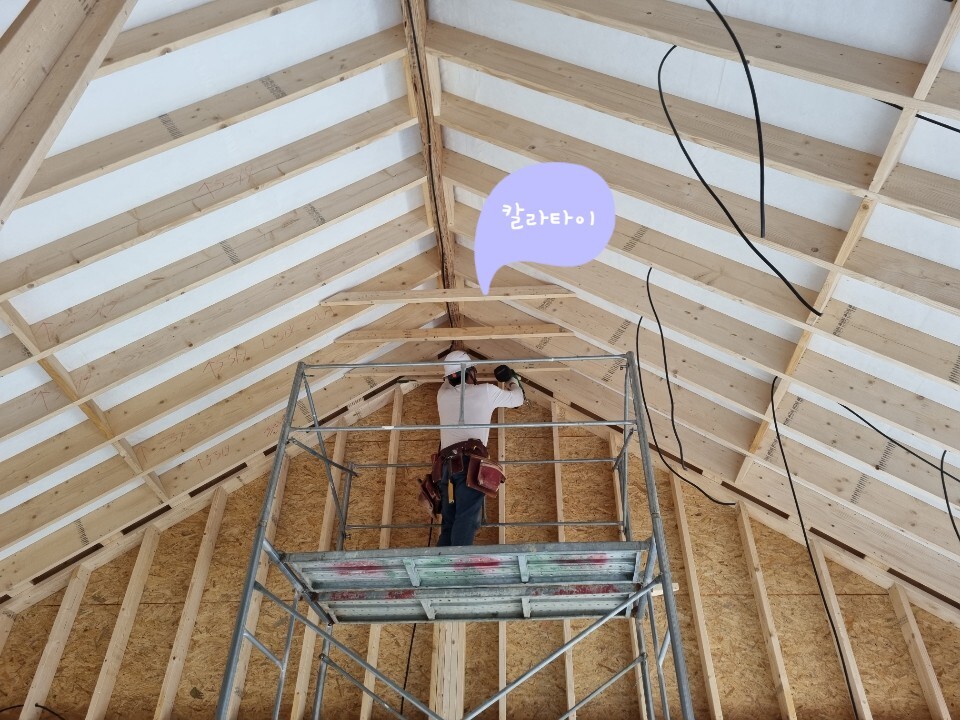

칼라타이(Colla Tie):천장장선이 없이 서까래만 있는 경우 서까래의 벌어짐을 방지하는 기능을 하며 지붕이 주저않고 벽체가 벌어지는 것을 방지 합니다.

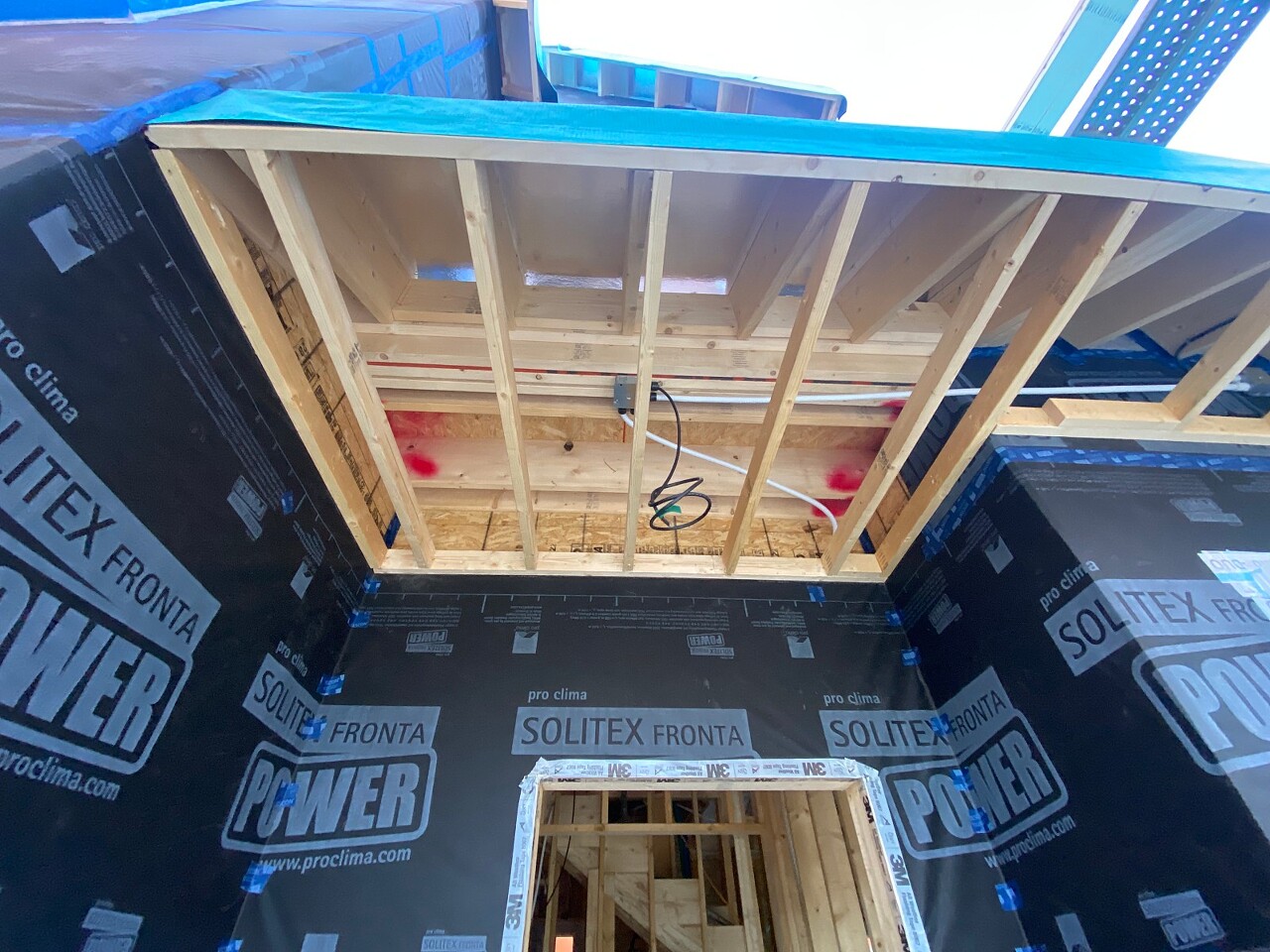

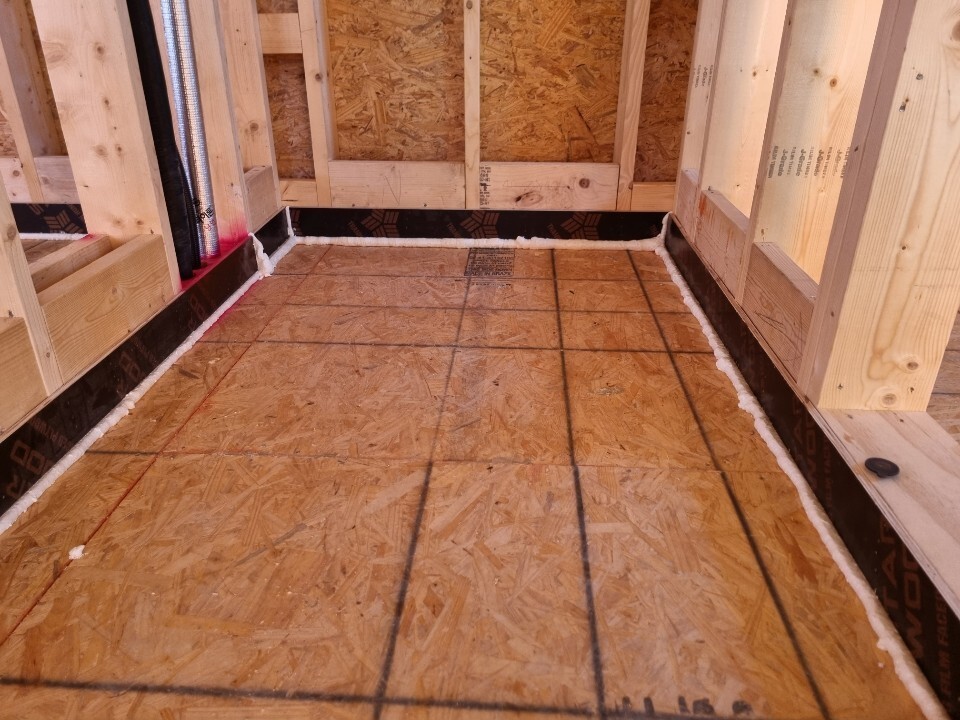

방통라인에 맞춰 내수합판을 시공후 틈이 있는 곳은 우레탄폼으로 시공해 줍니다.
소장님께서는 포치 실링 작업을 진행하였습니다.

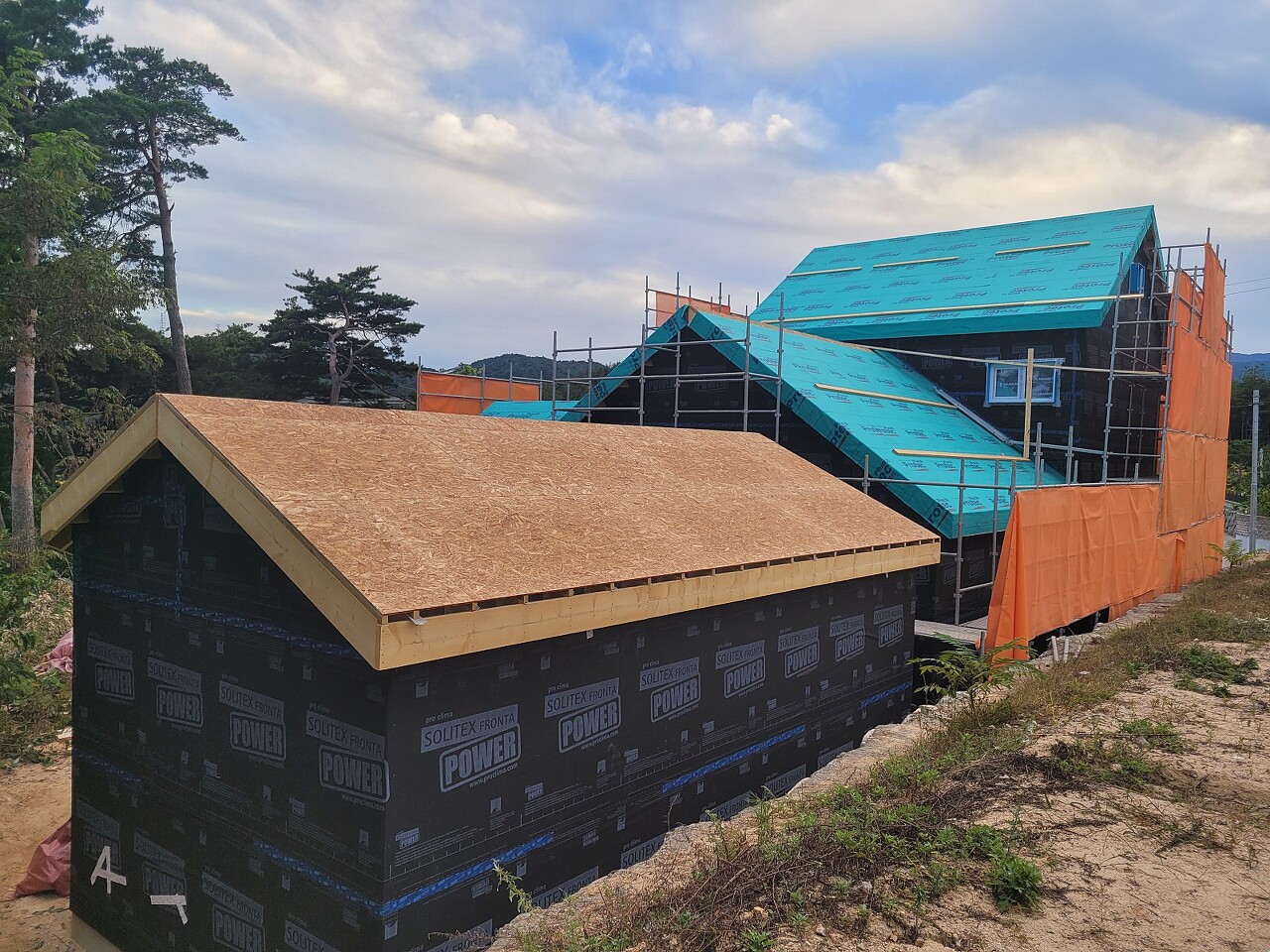

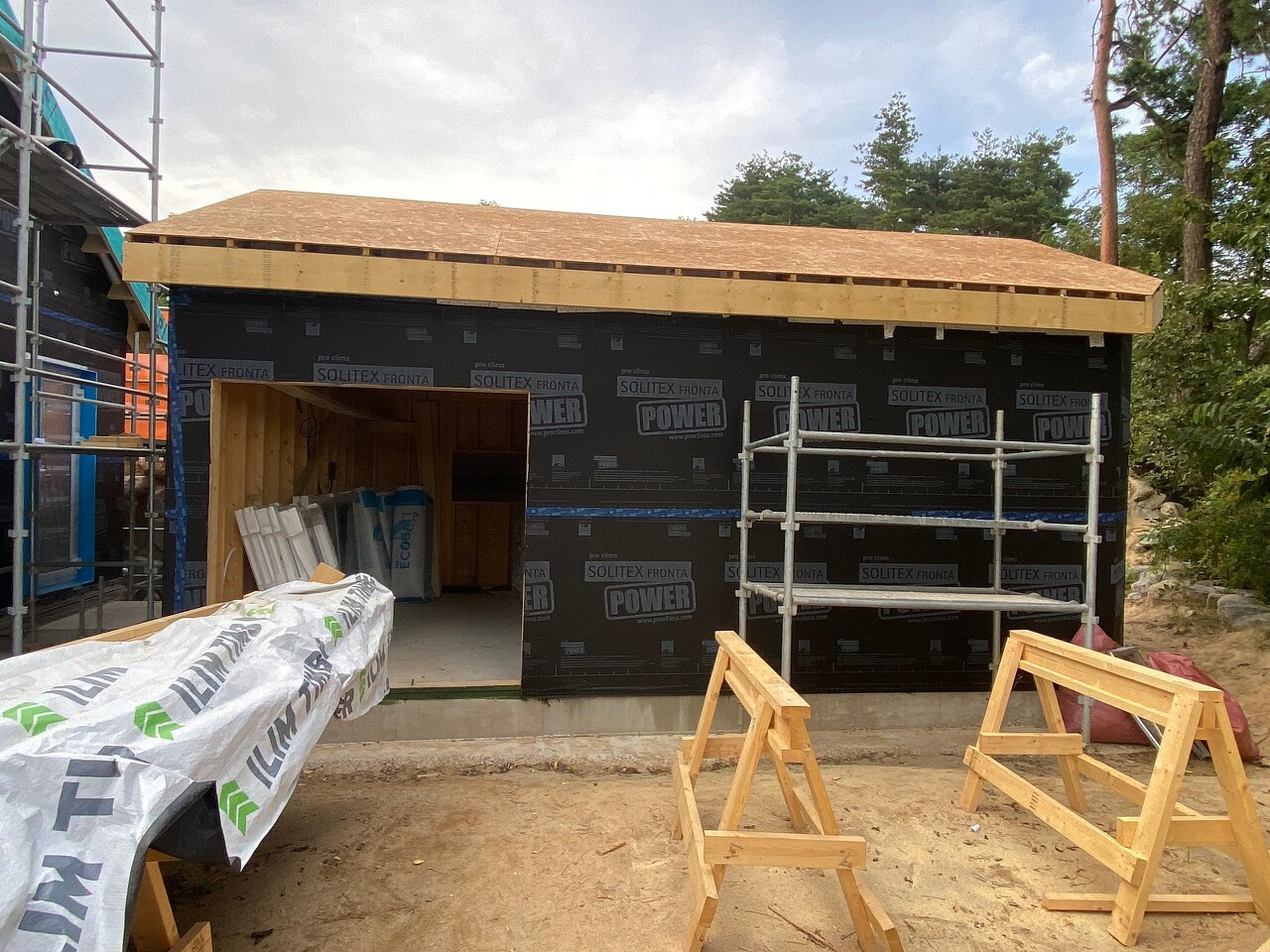

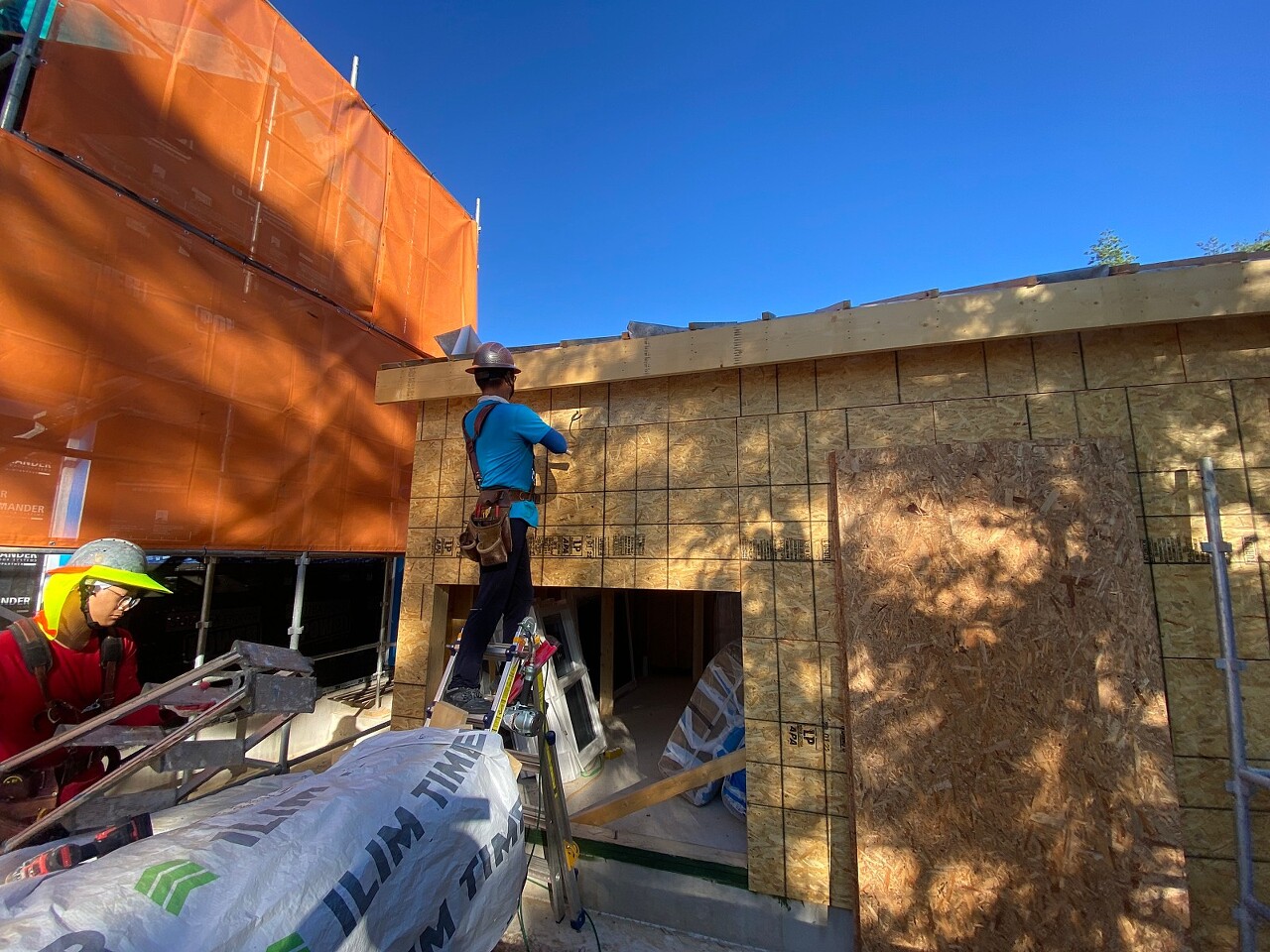

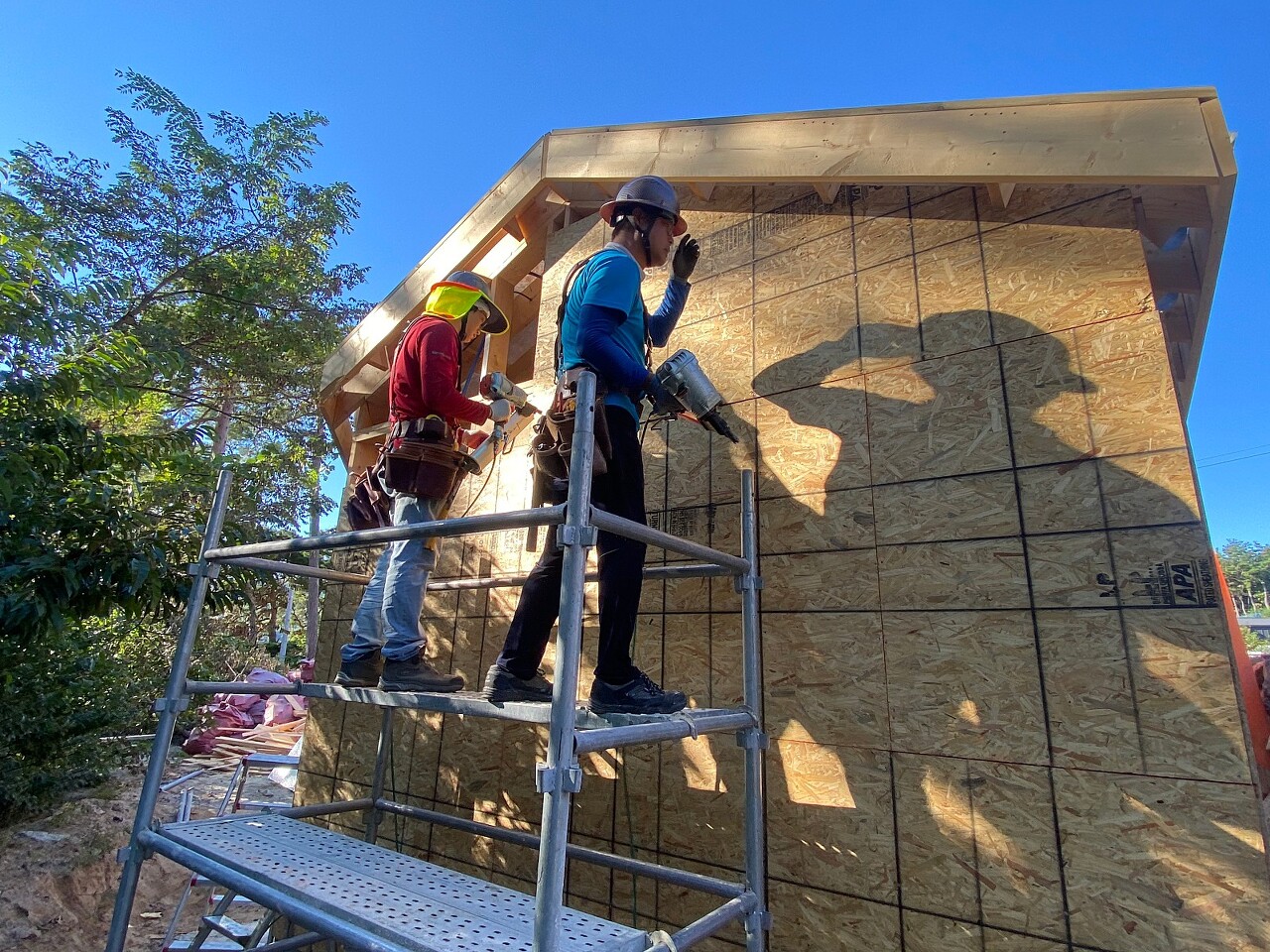

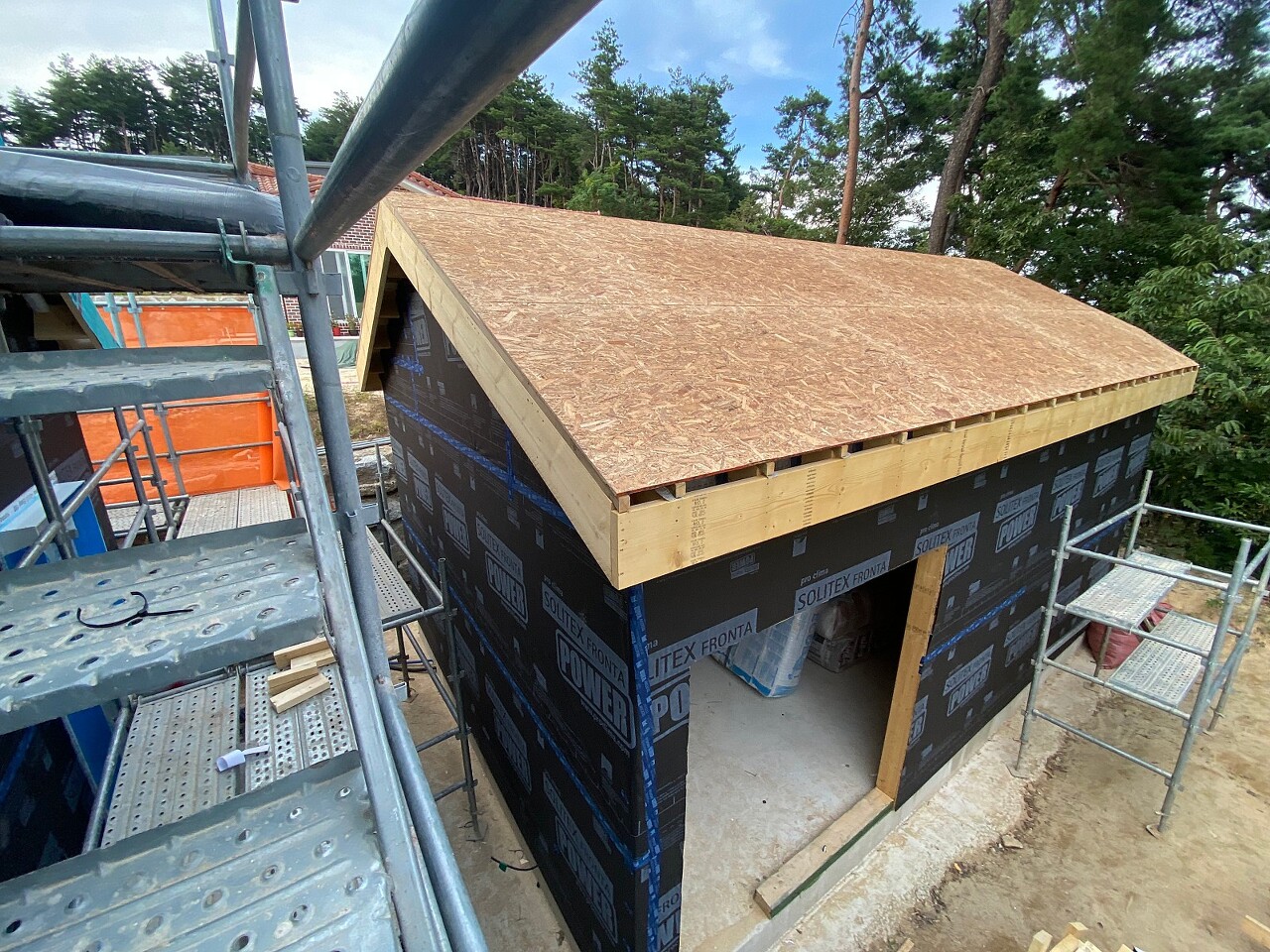

오늘 공방 벽체 투습방수지와 이중지붕 합판작업까지 마무리 지었습니다.
우선 남은 공방 박공벽면 합판 작업을 마무리 지었습니다.

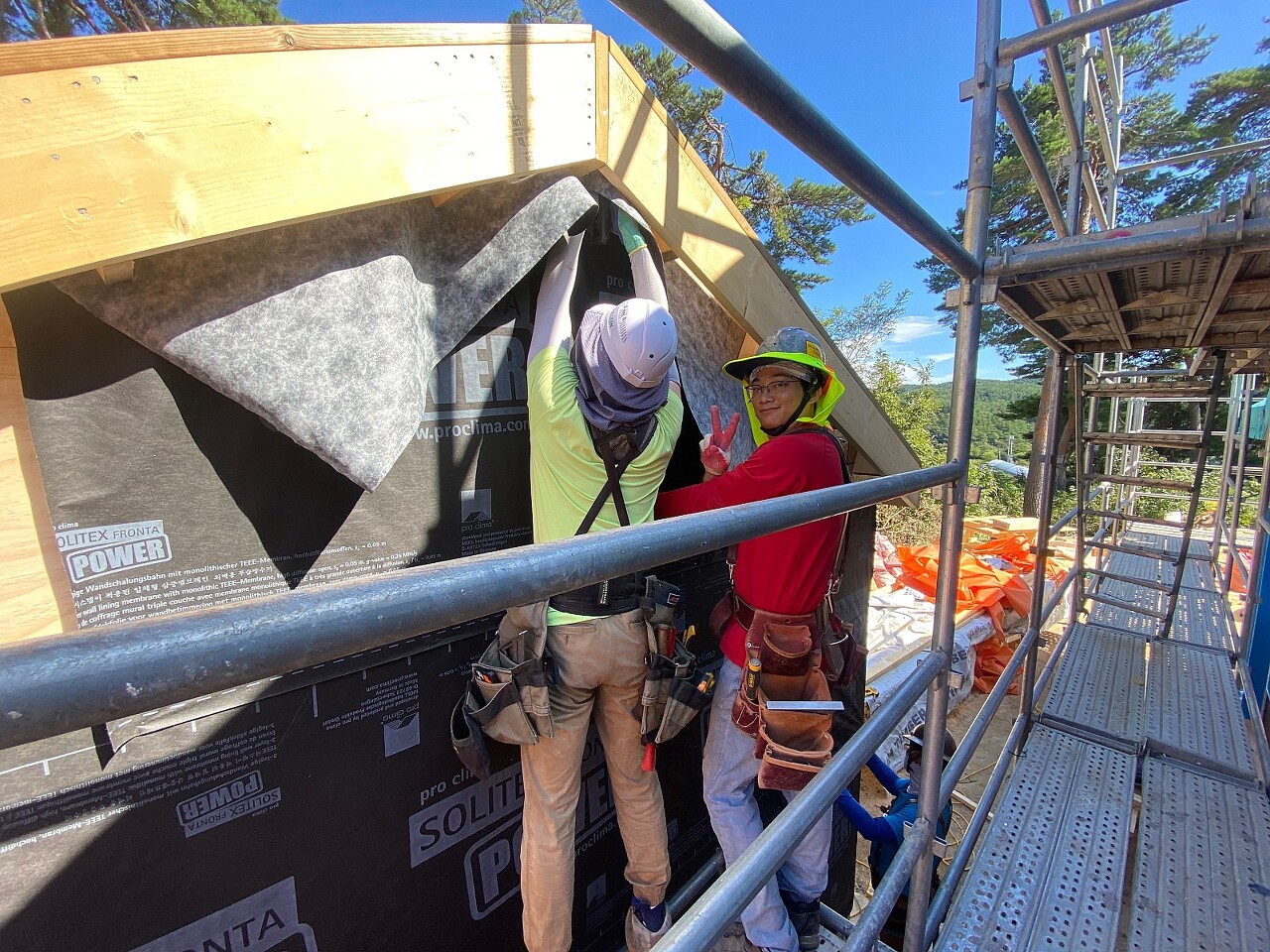

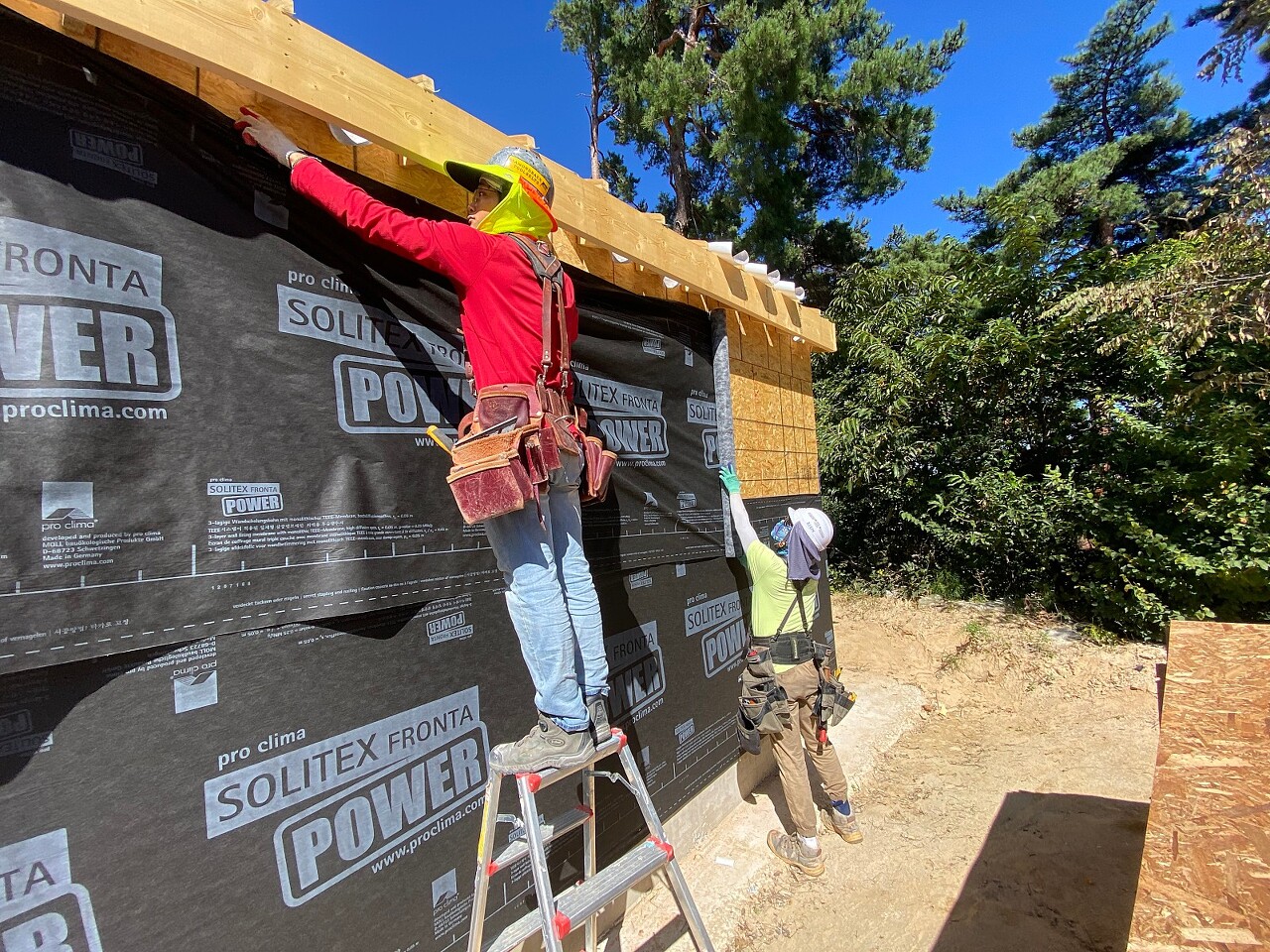

다음은 벽체 투습방수지 작업을 진행하였습니다.

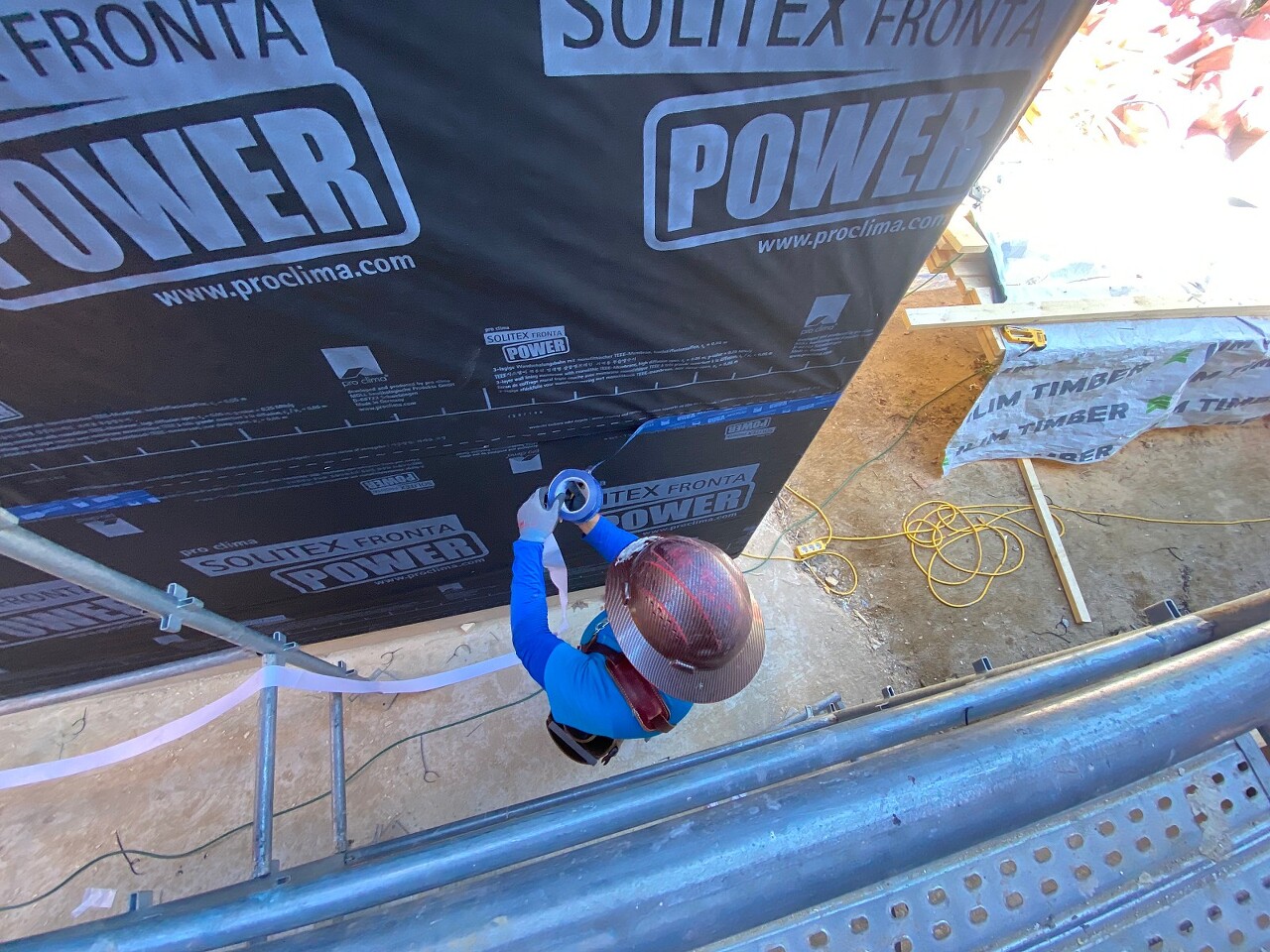

오버랩에 맞춰 투습방수지가 꾸겨지지 않게 꼼꼼히 시공하였습니다.
기밀성을 확보하기 위하여 겹치는 부분은 기밀 테이프를 이용해 시공해 주었습니다.

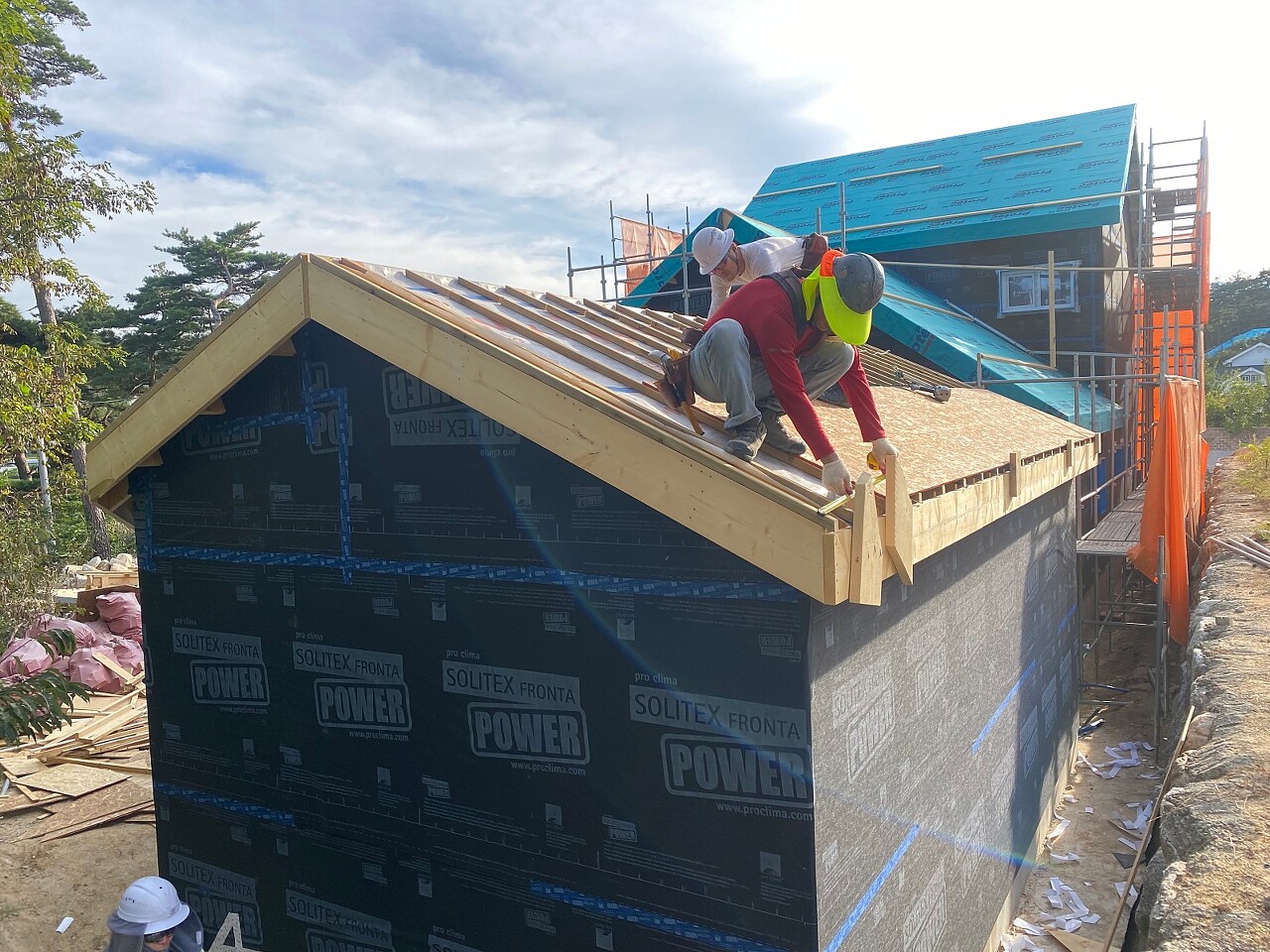

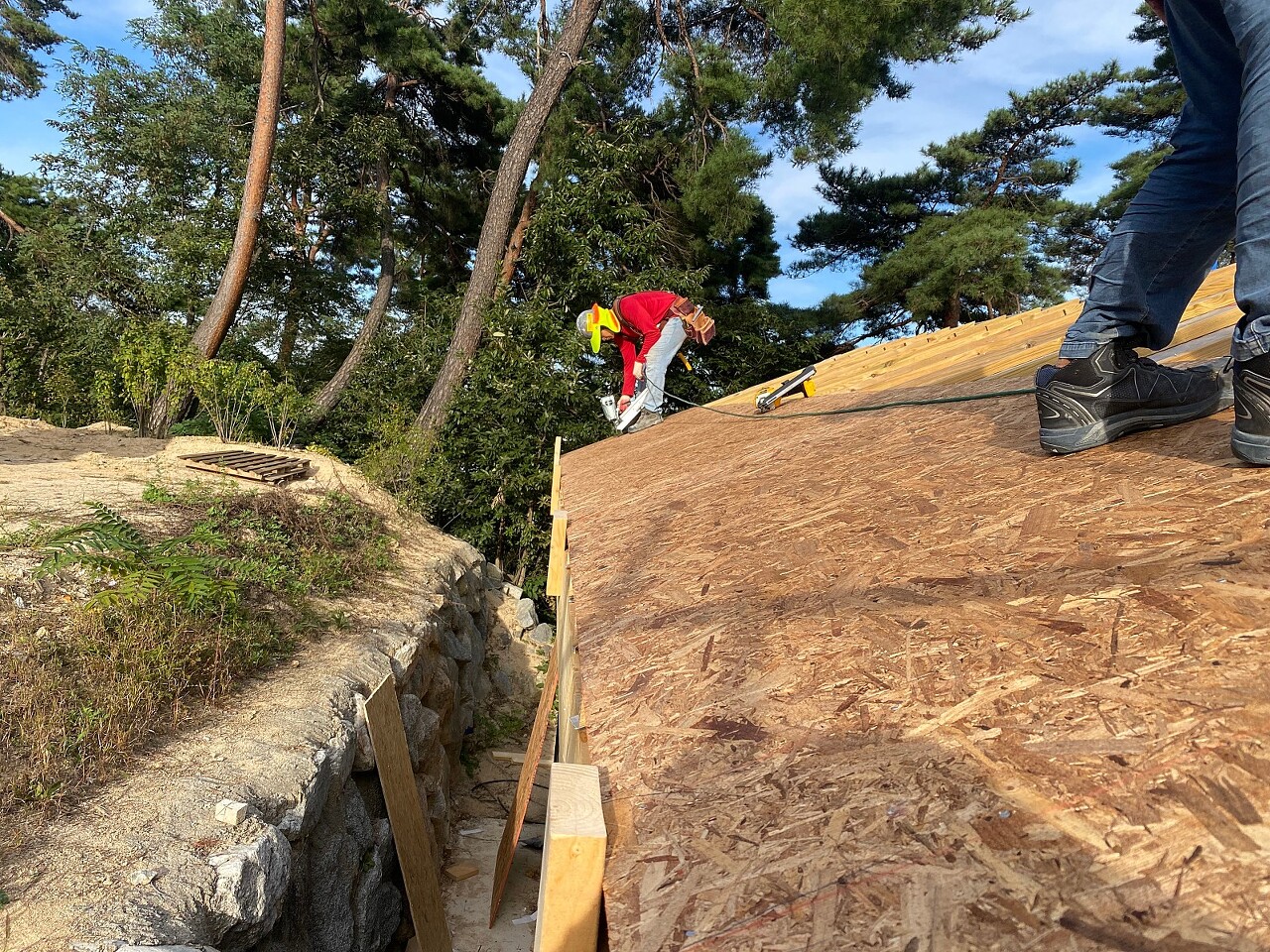

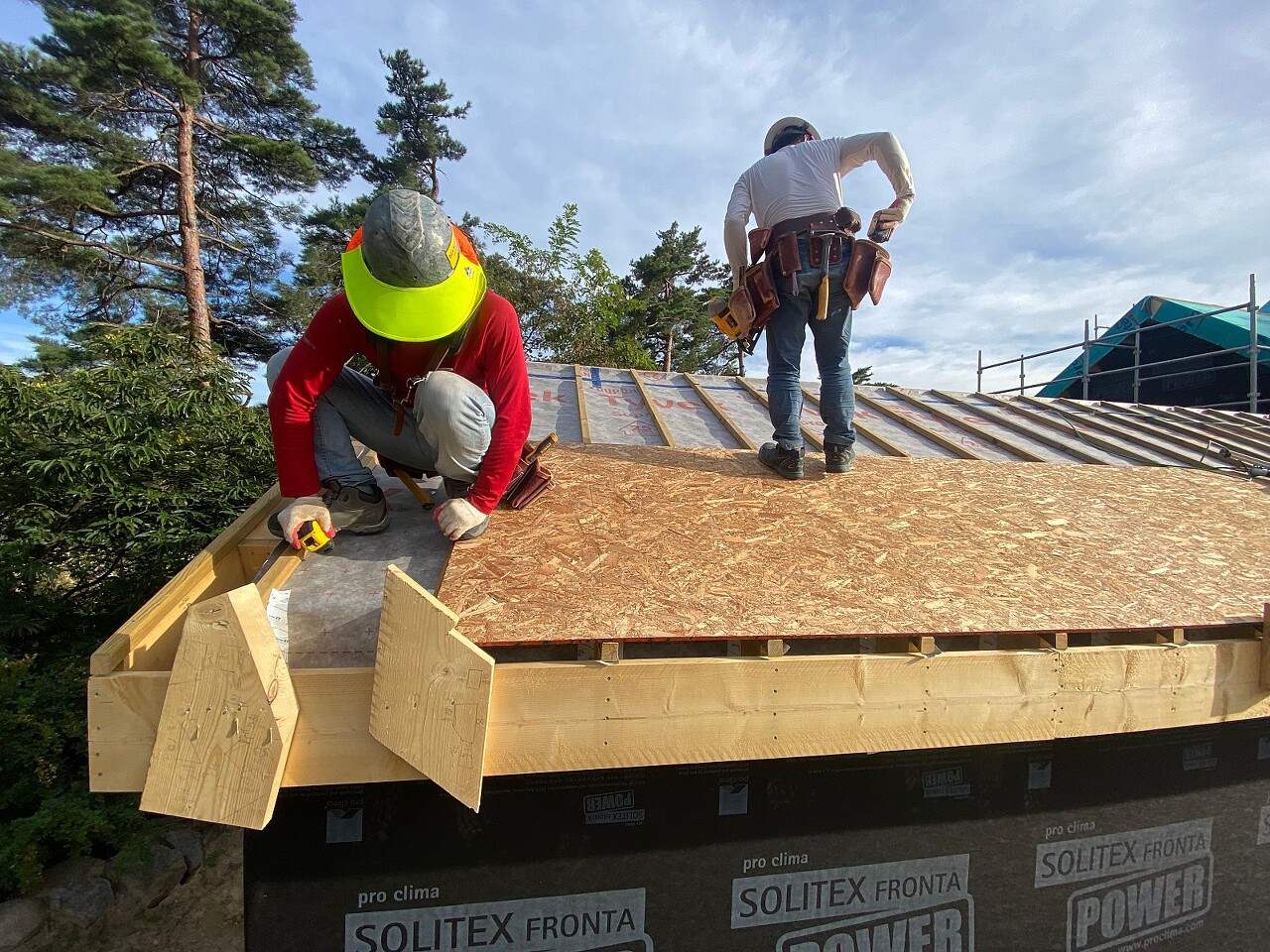

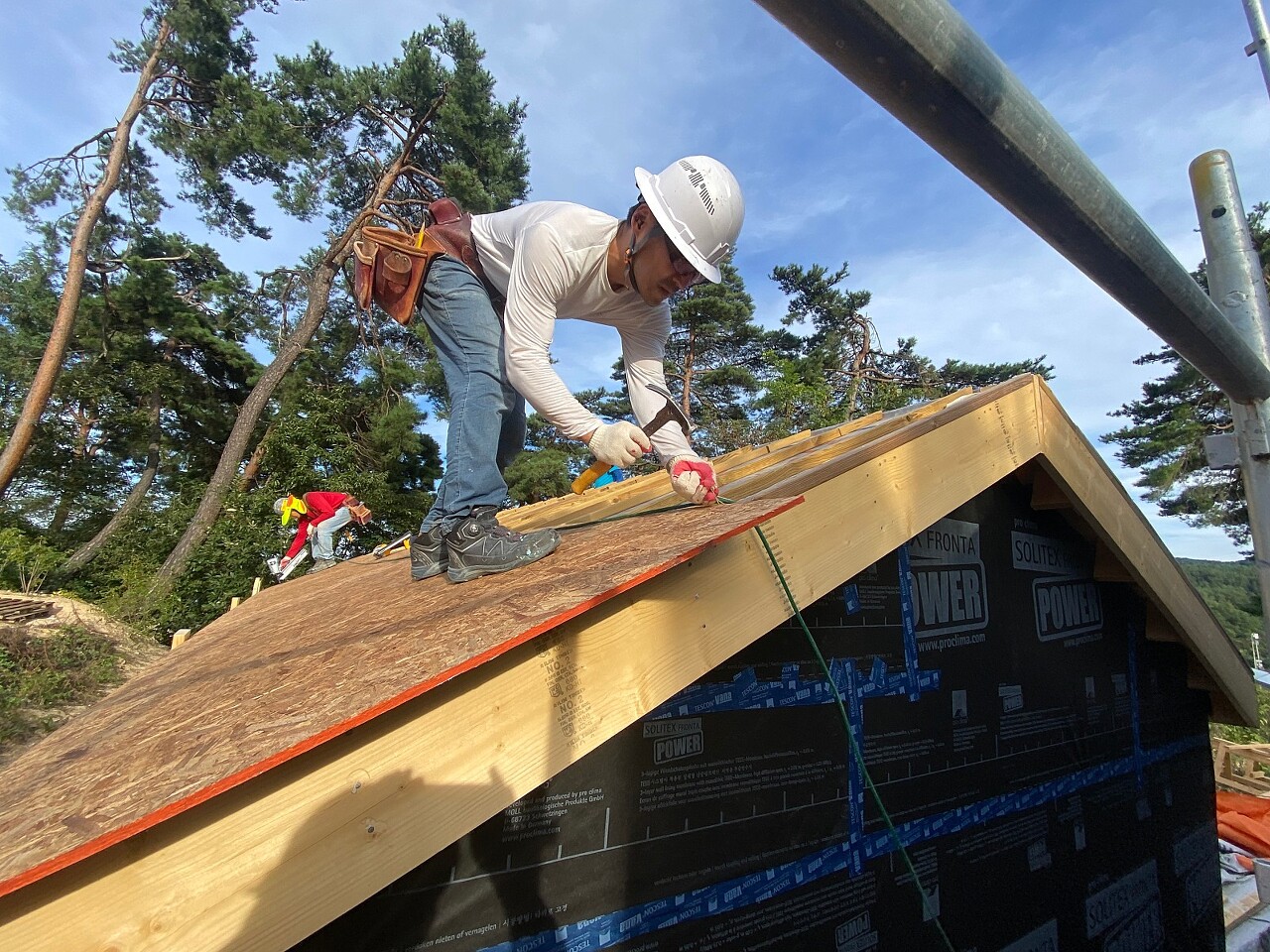

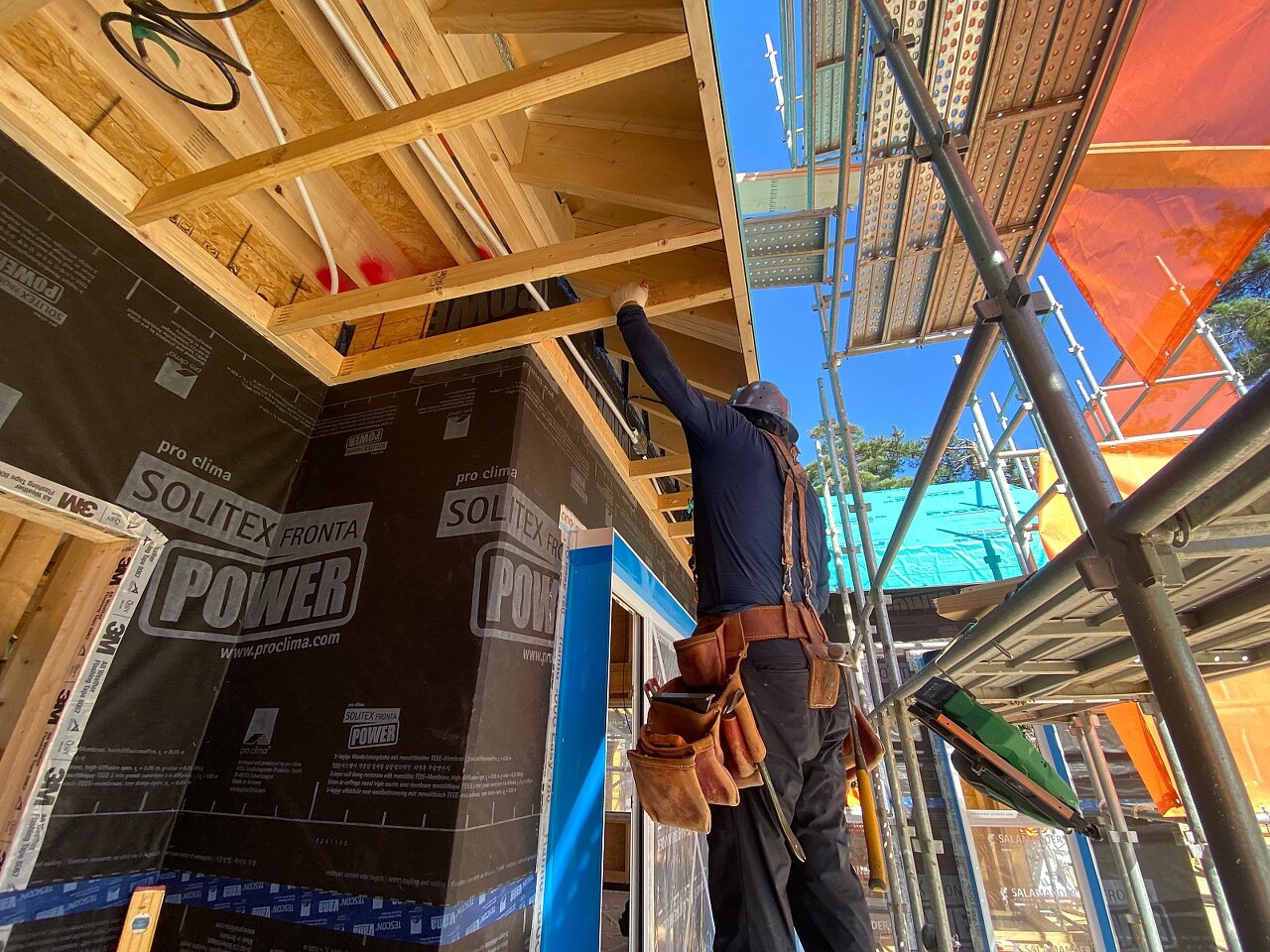

그후 지붕합판 작업을 진행하였습니다.
다음은 오늘까지 시공한 사진입니다.
오늘은 여기까지입니다.
깨끗이 현장청소하고, 하루를 마무리합니다.
팀원 모두 고생하셨습니다.
감사합니다.
