목조주택 시공완료현장/2206화성남양3 43평

220818(목) [화성남양C동] 51일차 석고보드 시공, 마감재 가공, 화장실 투습방수지 시공 등 [수호천사하우징][수호천사][직영건축]

by 수호천사하우징 2022. 8. 18.

날씨 : 더운 날

- 금일 근무자

팀 장 : 박선민 (8시간)

부팀장 : 정태영 (8시간)

팀 원 : 권재홍 (8시간), 김용귀 (8시간), 육형석 (8시간)

금일품수 (누계) : 5품 (총 225품)

- 금일 작업현황

- 석고보드 시공

- 마감재 가공

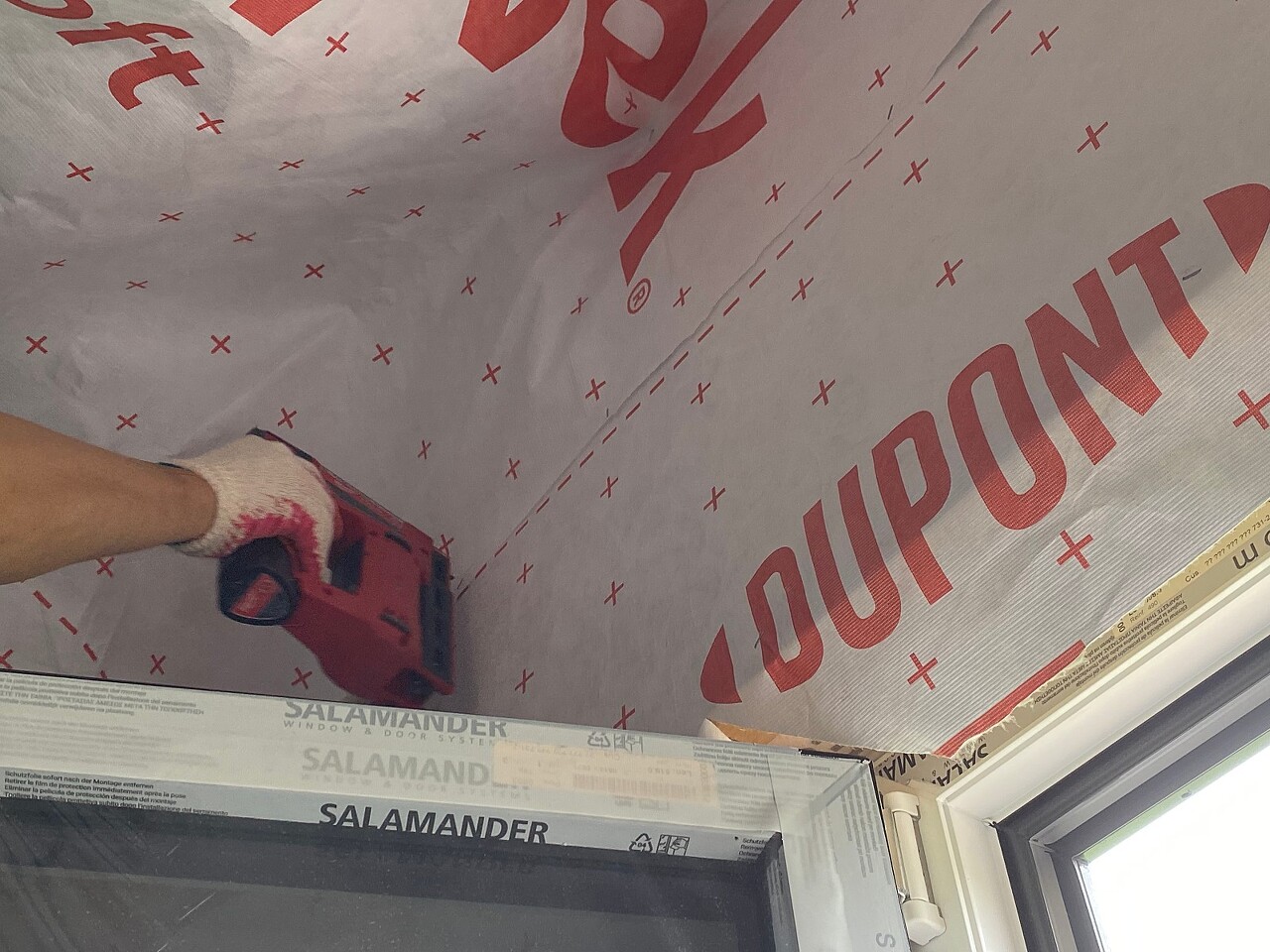

- 1,2층 투습방수지 시공

- 내일 예정작업

- 1,2층 화장실 덴스쉴드 시공

- 다용도실 투습방수지 시공

- 마감재 가공

화성 남양C 안전하고 재미있게 집짓기 51일차입니다.

오늘 아침엔 선선하게 바람이 불더니 조금 지나자 뜨거운 햇볕이 내리 쬐네요

그래도 최선다해 열심히 합니다!

먼저 어제 안전발판 시공한 계단 쪽 벽체 위로 마이너스 몰딩 시공 진행하였습니다.

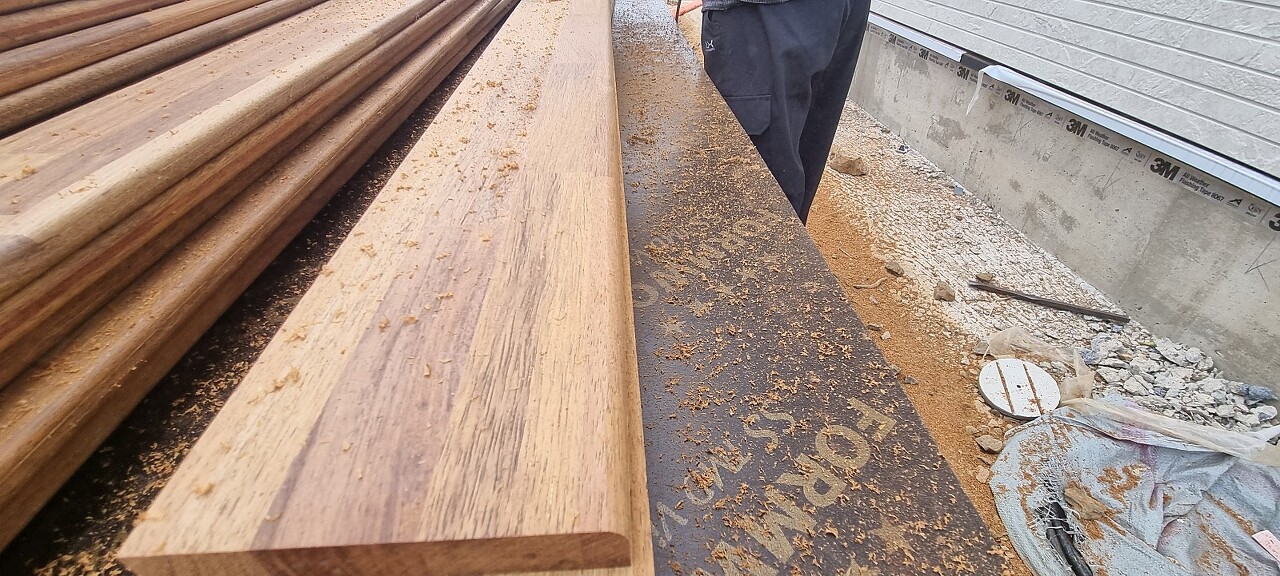

마이너스 몰딩 시공 후 깔끔한 시공을 위해 MDF를 켜서 시공 진행 후

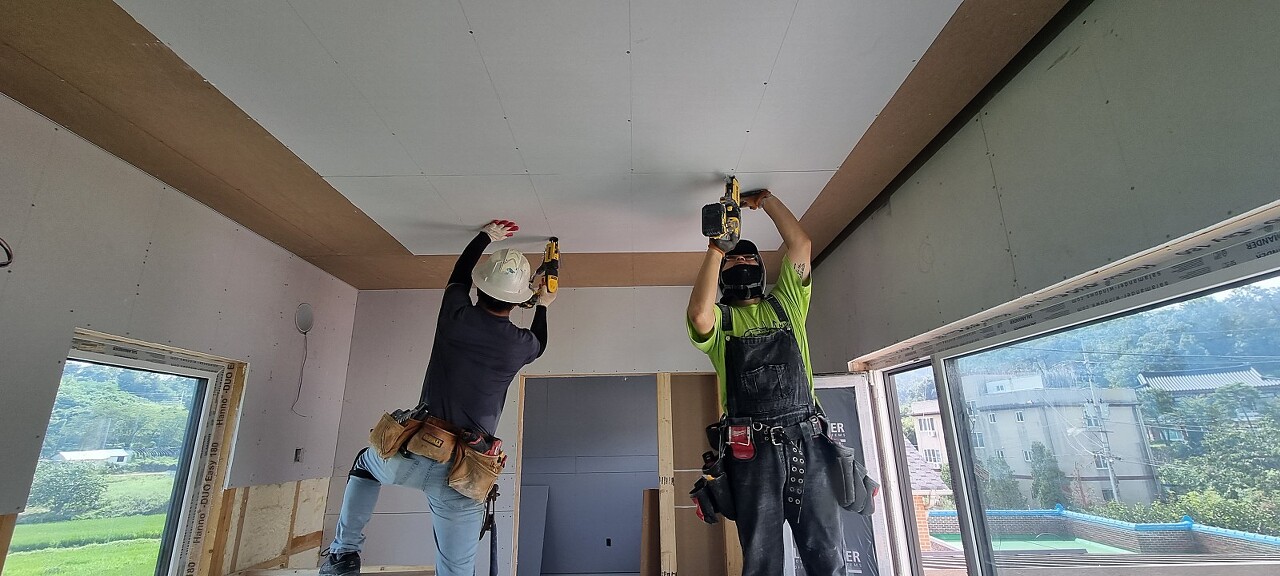

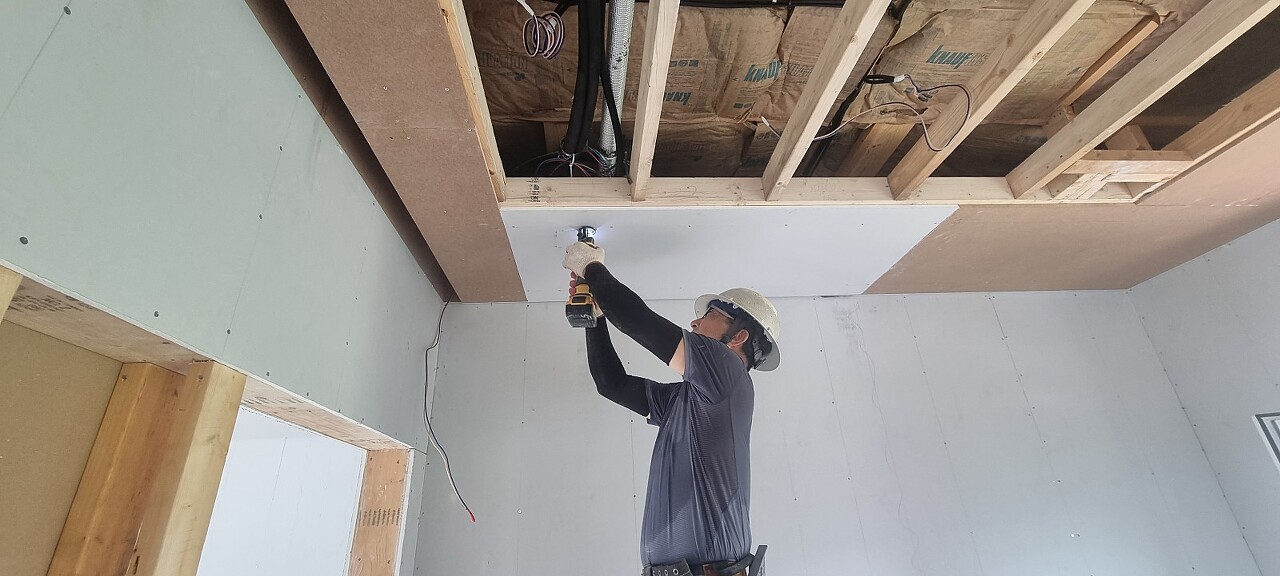

천장 석고보드 시공 진행하였습니다.

오전 부지런히 석고보드 시공에 열을 올립니다

정확히 치수 확인 후 재단을 하여 천장에 시공할 수 있게 준비를하고

매거진을 이용하여 석고보드를 고정하고 덜 들어간 피스는

임팩드라이버로 다시 조여줍니다. (집중한 표정의 형석빌더...)

코너와 이음면 100mm, 그 외에는 200mm 간격을 원칙으로 시공 진행하였습니다.

에어컨이 얹혀질 자리 스파이럴쏘를 이용하여 따내줍니다.

천장작업이라 그런지 석고가루가 엄청 묻네요!^^

열심히 작업한 흔적이라 생각합니다.

빠르게 마무리 후

화장실 시공을 위해 덴스쉴드 양중 진행하였습니다.

양중도 즐겁게..!

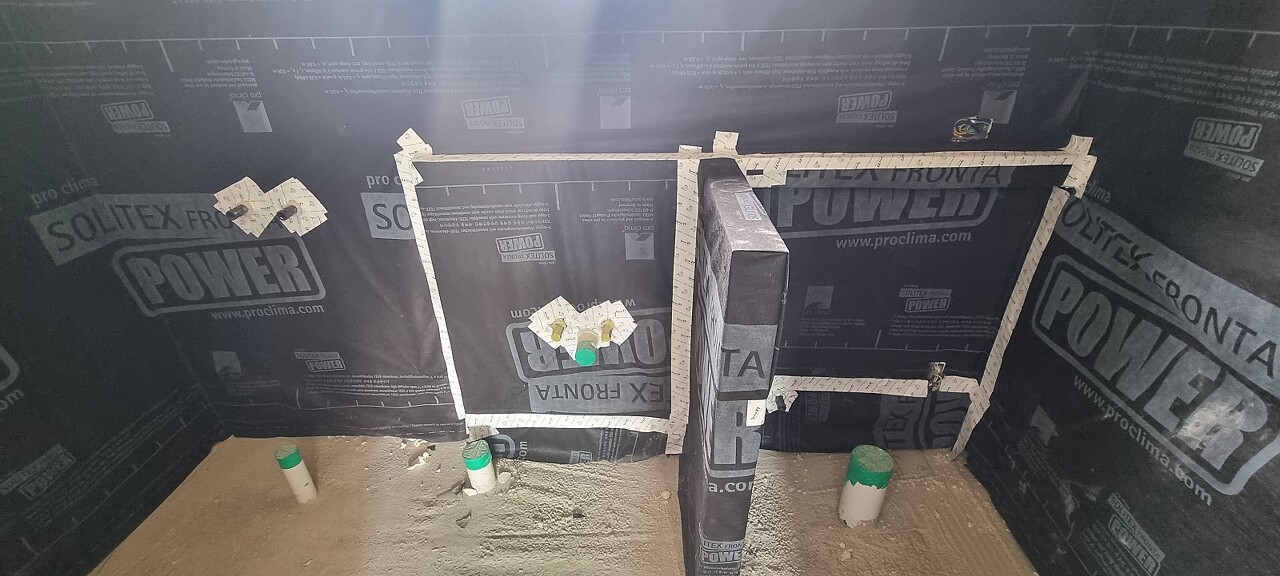

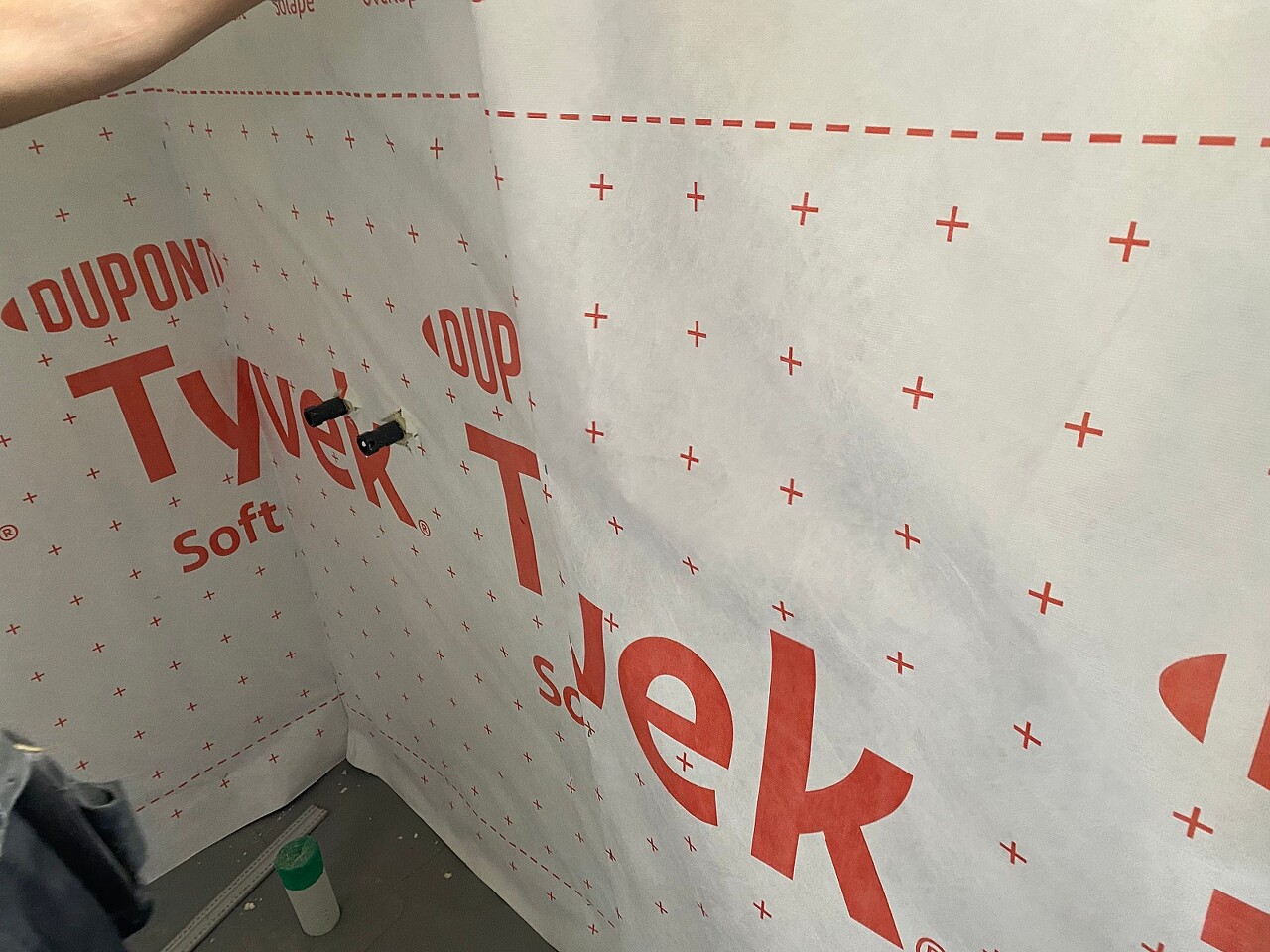

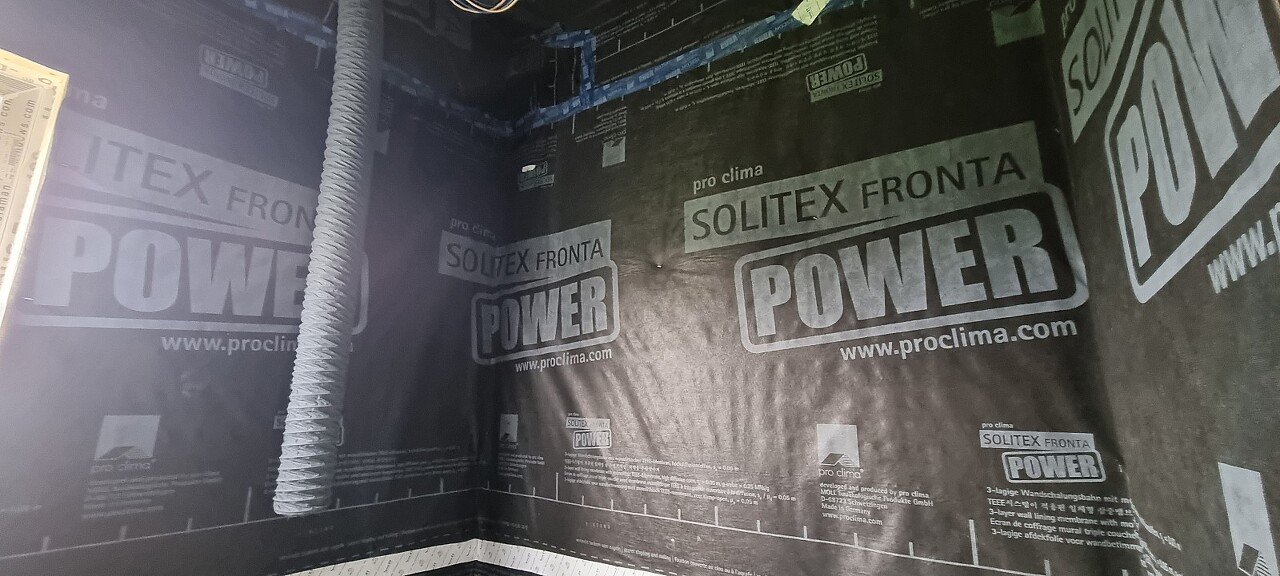

양중 후 2개 조로 나뉘어 1,2층 화장실 투습방수지 시공 진행하였습니다.

덴스쉴드 시공 전 1차 방수이며 투습방수지는 밑에서부터 시공하고,

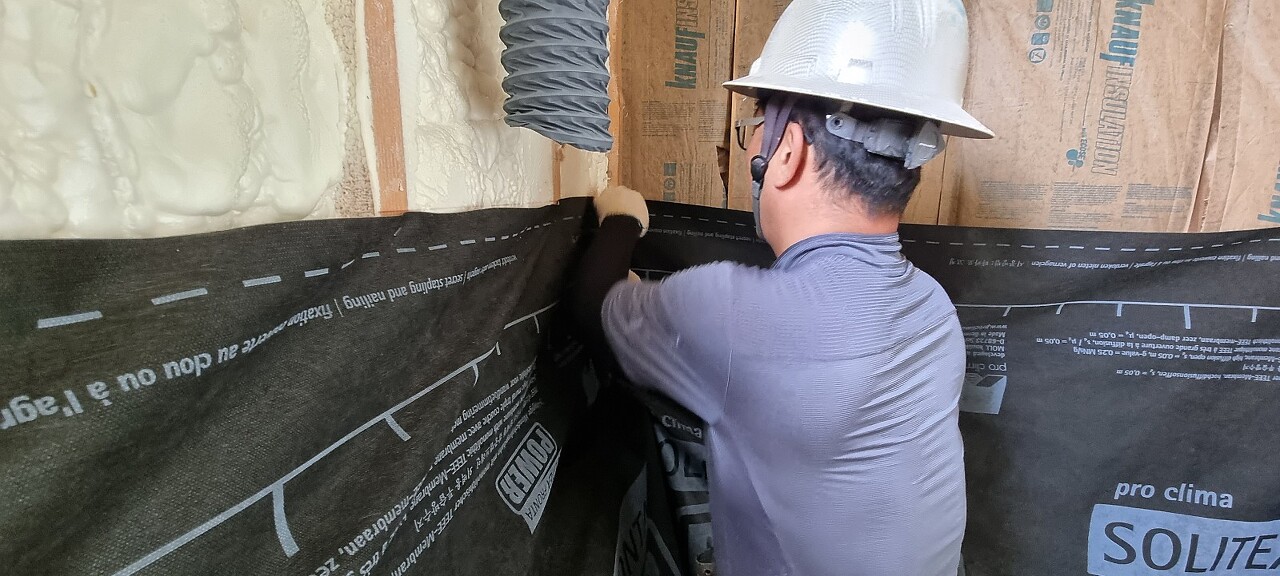

투습방수지의 이음매과 전기 배관등의 구멍은

투습방수지 전용 테이프로 테이핑 처리해 주었습니다.

시공된 투습 방수지 위로 덴스쉴드 시공 후 피스 자리와 이음매 부분에 우레탄 실리콘 처리 후

프라이머 도포후 도막방수재인 오토플렉스로 방수할 예정입니다.

내일부턴 본격적으로 덴스쉴드가 시공될 예정입니다.

팀장님 홀로 외부에서 마감재 트리머 가공 진행하셨습니다.

날이 뜨거워 많이 더우셨을텐데 내색하지 않고 묵묵히 할일에 열중하시네요.

트리머 가공 마무리 후 일부 샌딩작업도 진행되었습니다.

열심히 시공 후 청소와 현장정리로 하루를 마무리합니다.

오늘은 여기까지입니다.

오늘도 고생하셨습니다.

감사합니다!

'목조주택 시공완료현장 > 2206화성남양3 43평' 카테고리의 다른 글

220825(목) [화성남양C동] 56일차 ,방수재 1차 도포(2층화장실) ,2층 퍼티작업, 1층 창틀 잼보드 제작 및 시공, 계단 마감작업, [수호천사하우징][수호천사][직영건축]  (0) 2022.08.26
220824(수) [화성남양C동] 55일차 ,1층 다용도실&화장실방수재 2차 도포 ,2층 화장실 덴스쉴드보드시공, 하이클래딩시공, 우레탄방수실링도포, 잼보드시공, 계단창고도어 [수호천사하우징][수호천..  (0) 2022.08.24
220823(화) [화성남양C동] 54일차 ,1층 다용도실&보일러실 덴스쉴드보드 or 석고보드시공, 2층 화장실 덴스쉴드보드시공, 하이클래딩시공, 포켓도어시공 방수도막 도포 등 [수호천사하우징][수호..  (0) 2022.08.24
220820(토) [화성남양C동] 53일차 ,1층 다용도실&보일러실 덴스쉴드 보드 시공 및 코킹, 멀바우집성목가공, 계단창고석고, 포켓도어 시공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.08.21
220819(금) [화성남양C동] 52일차 도시가스 관로 매설작업,1층 화장실 덴스쉴드 시공, 마감재가공, 하이클래딩 시공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.08.19
220817(화) [화성남양C동] 50일차 석고보드 시공, 마감재 가공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.08.17
220816(화) [화성남양C동] 49일차 간접등박스 시공, 석고보드 시공, 마이너스 몰딩시공, 비계철거 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.08.17
220815(월) [화성남양C동] 48일차 간접등박스 골조수정, 간접등박스 시공, 석고보드 시공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.08.16
220813(토) [화성남양C동] 47일차 간접등박스 골조수정 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.08.15
220812(금) [화성남양C동] 46일차 세라믹사이딩 실란트 , 터치업 페인트, 간접등박스 골조수정 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.08.13

댓글
