220616 목[김천농소] 62일차 석고보드 시공, 화장실 아쿠아패널 시공, 도어 설치 등 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 6. 17.

날씨 : 맑음

- 금일 근무자

팀 장 : 이상민 (9시간)

부팀장 : 이재경 (9시간)

팀 원 : 천영환 (9시간), 성재욱 (9시간), 문병선(9시간), 최영광(9시간)

​금일품수 (누계) : 6.75품 (총 306.875품)

금일 작업현황 ​

- 석고보드 시공

- 마이너스몰딩, 마이너스 걸레받이 시공

- 화장실 타이벡 시공 및 아쿠아패널 시공

- 문틀, 중문 등 도어 설치

​​

다음 예정작업​

- 석고보드 시공

- 마이너스몰딩, 마이너스 걸레받이 시공

- 화장실 타이벡 및 아쿠아패널 시공

- 도어 설치

​​

김천 농소에서의 62일째입니다.

오늘부터 든든한 지원군 2명이 3일간 함께 하기로 하였습니다.

앞으로 3일간 완공날짜를 앞당기는데에 큰 역할 부탁드립니다!! ^^

오늘은 석고보드시공과 화장실 아쿠아패널 시공을 주로 하였습니다.

먼저 1층 화장실에 타이벡 시공 후에 아쿠아패널을 시공하였습니다.

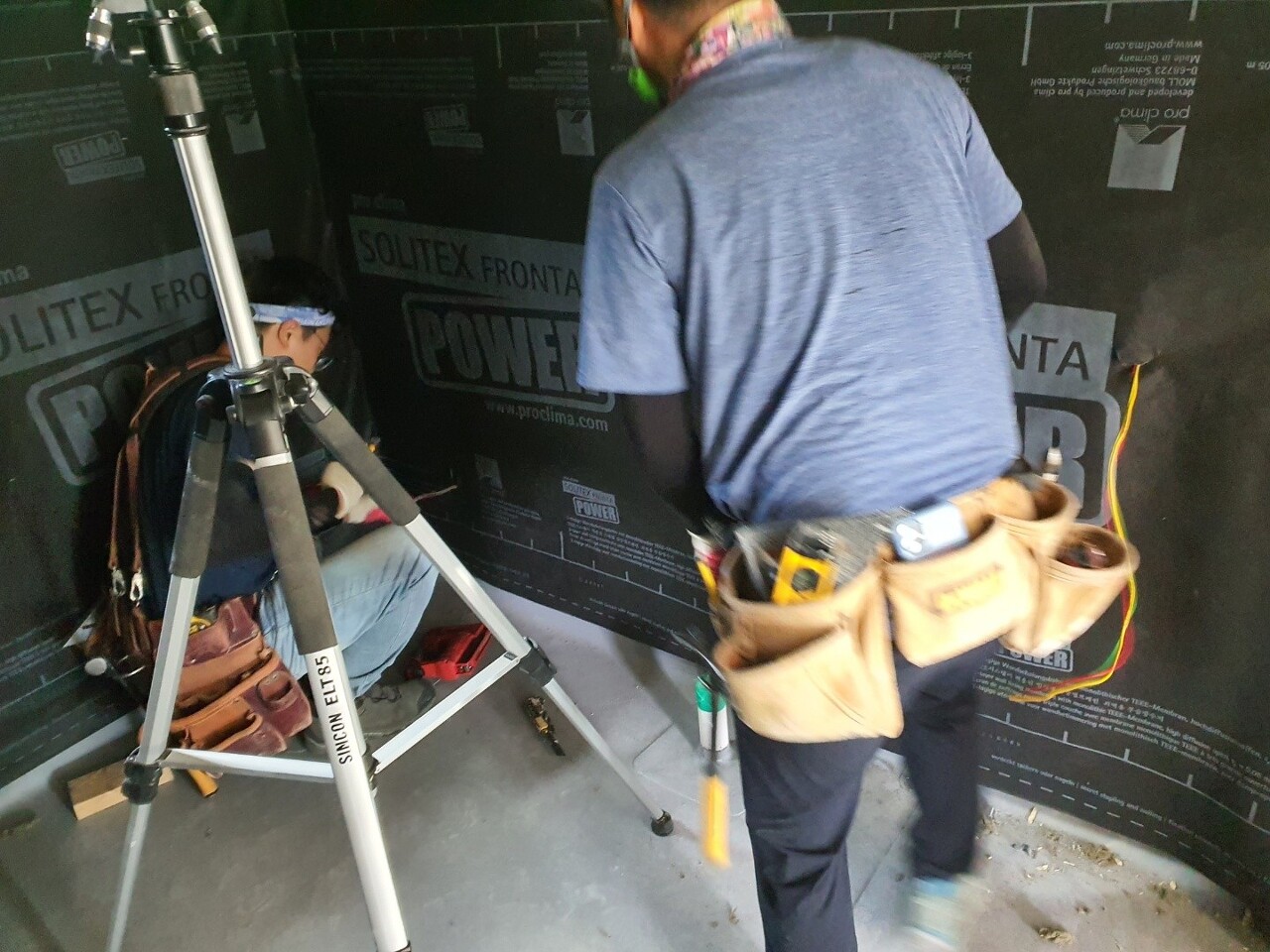

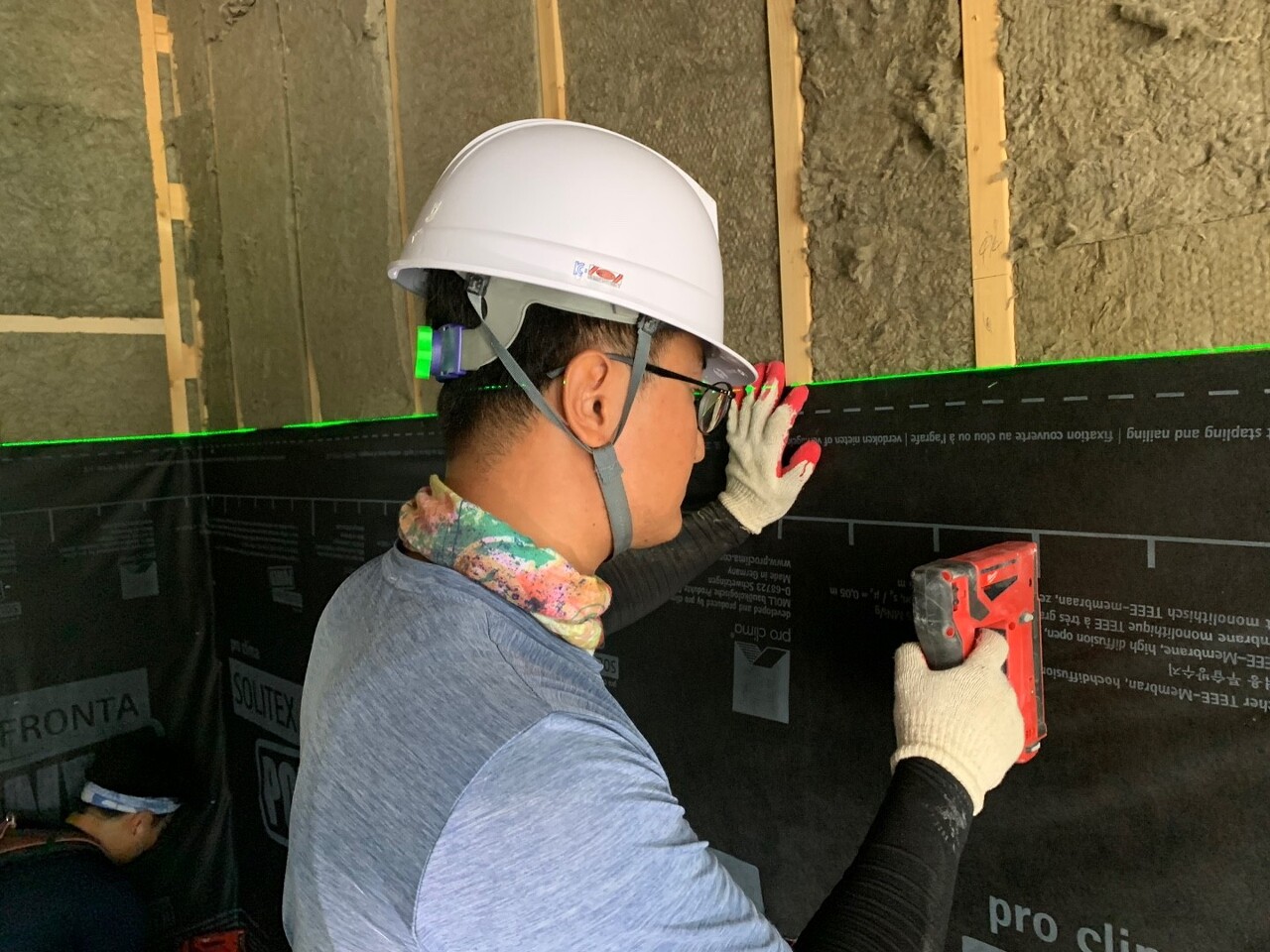

레이저 기준으로 타이벡을 시공합니다.

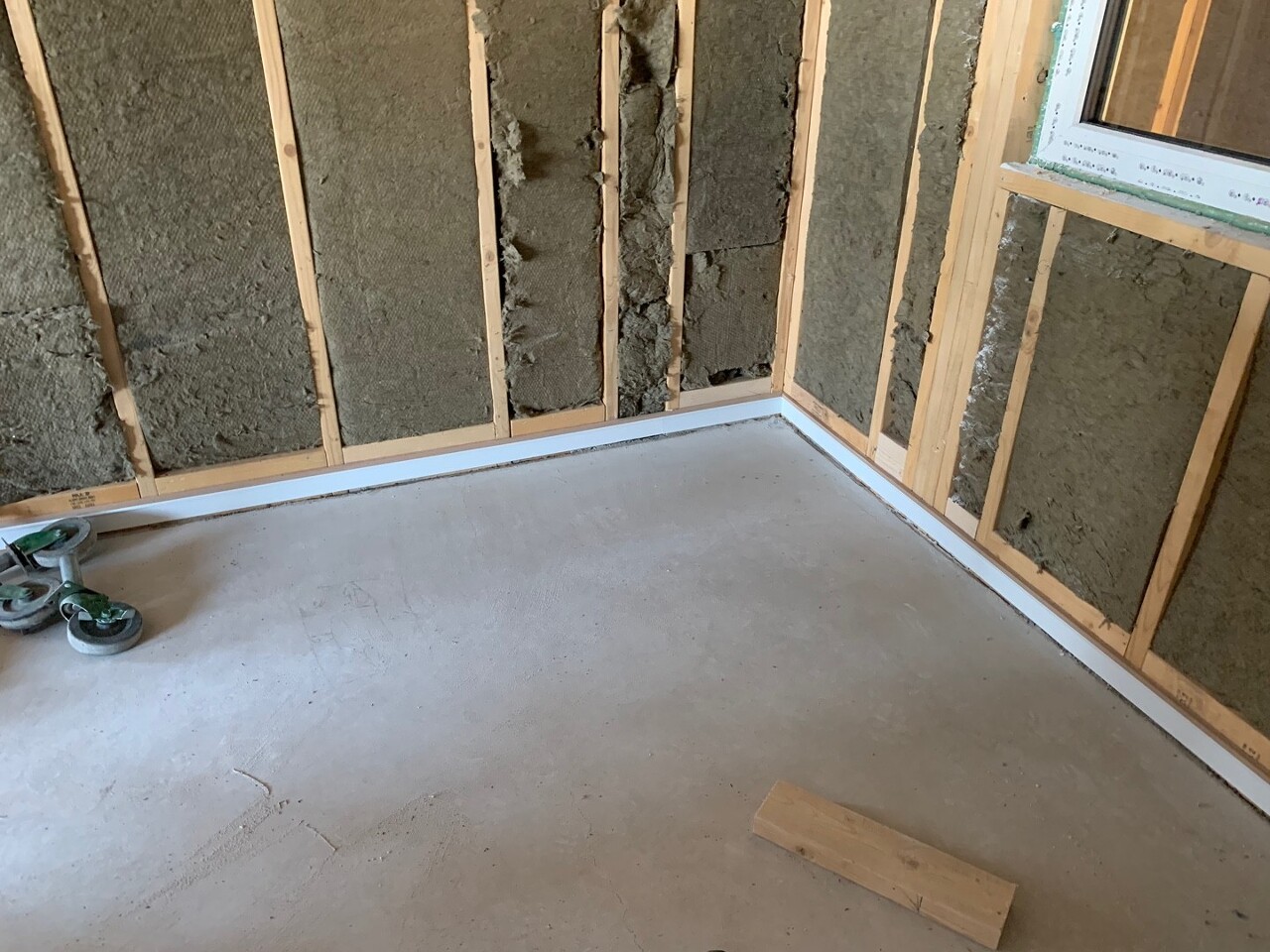

모서리부분에 타이벡이 뜨지 않도록 잘 밀착시켜 시공합니다.

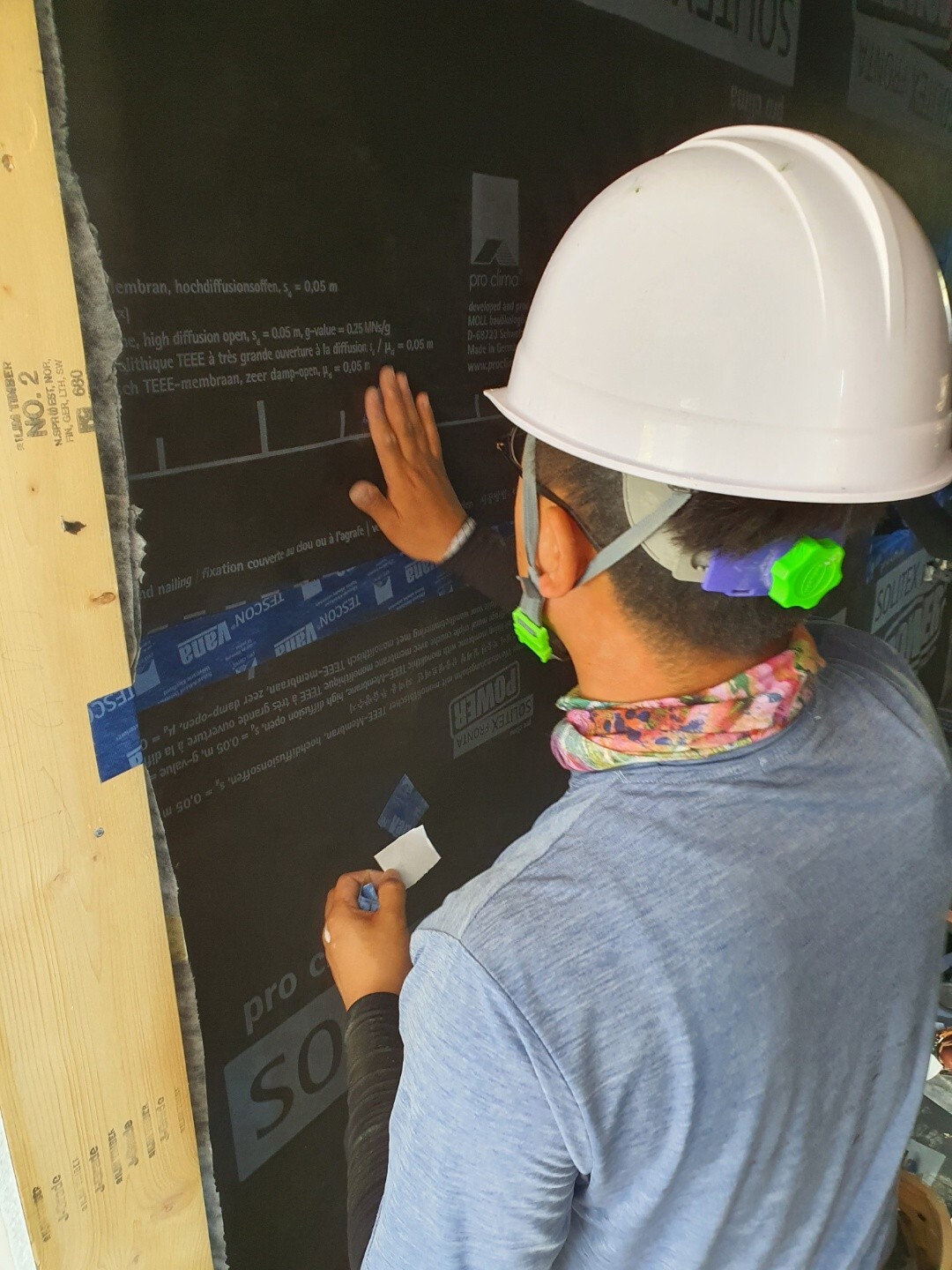

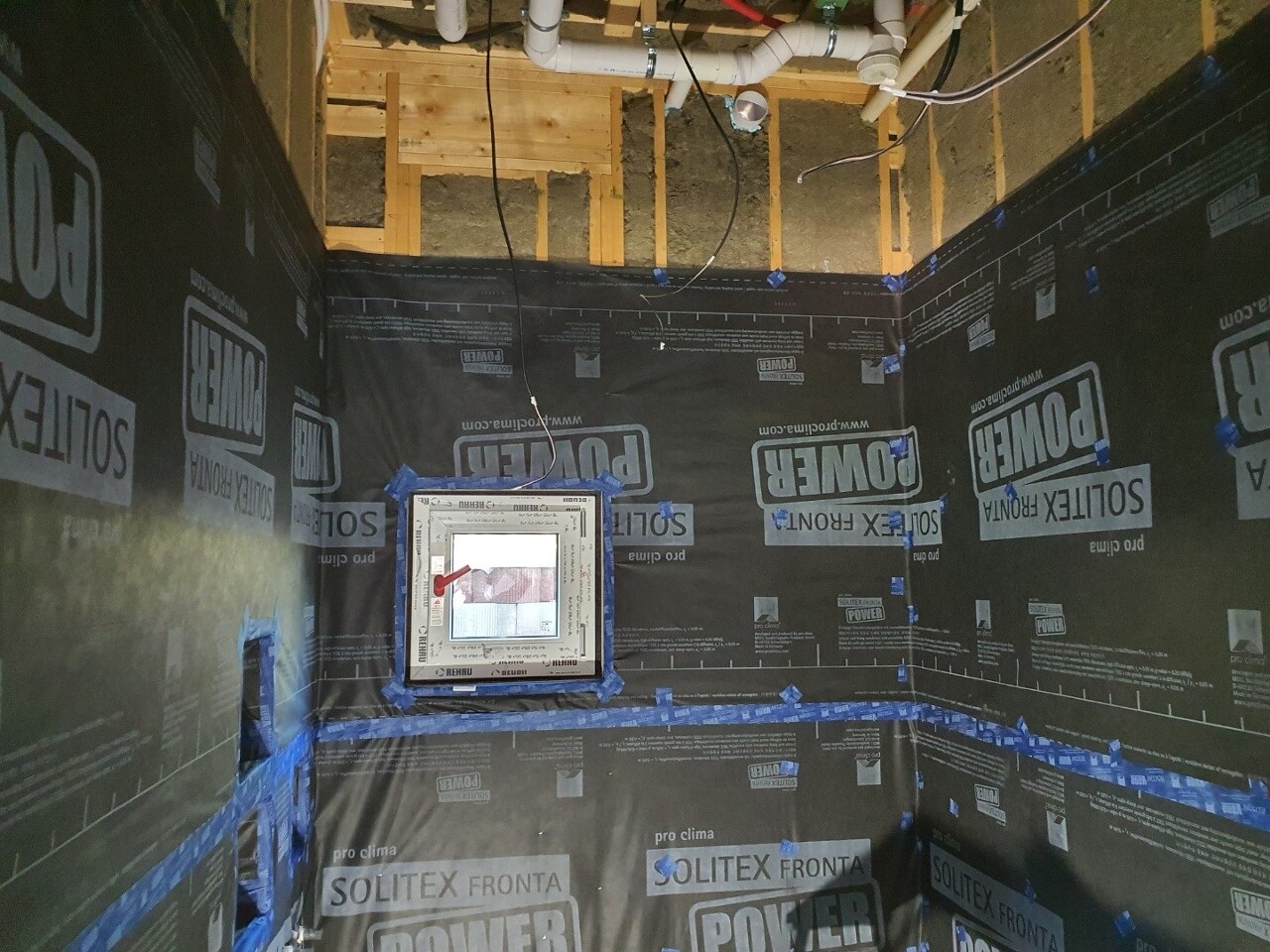

타카구멍과 타이벡의 접합부위에 완전기밀이 되도록 방수테이프로 막아줍니다.

방수테이프의 접착력이 얼마나 큰지 지문이 없어질 지경입니다. ㅠㅠ

타이벡 테이핑까지 완료한 후에 아쿠아패널을 시공하여줍니다. (테이핑작업의 처절한 흔적들...)

석고와는 다르게 습에 강하지만 무거워서 재단하기가 쉽지않습니다.

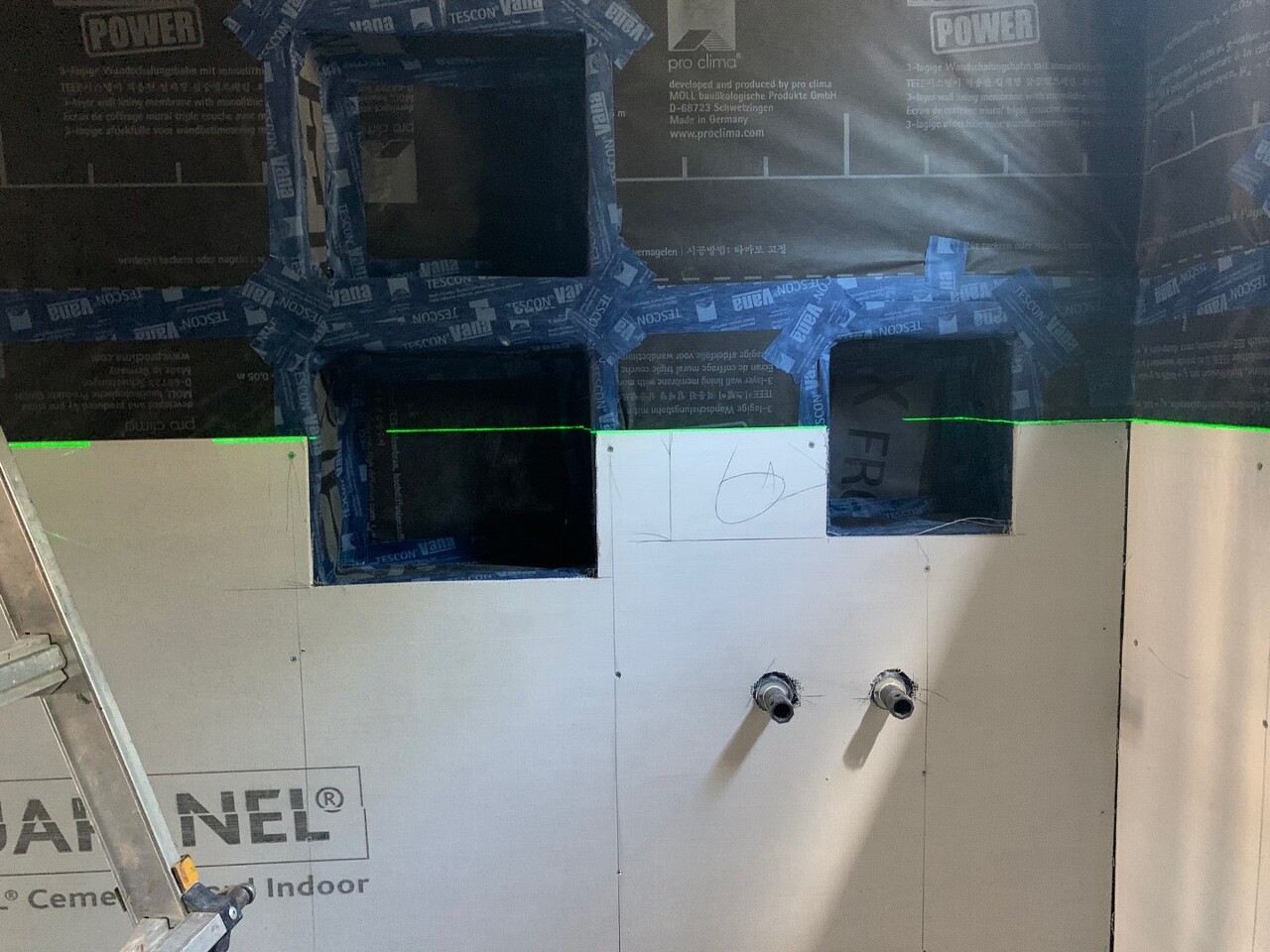

화장실 층고가 높아서 아쿠아패널이 2.5단이나 들어갑니다.

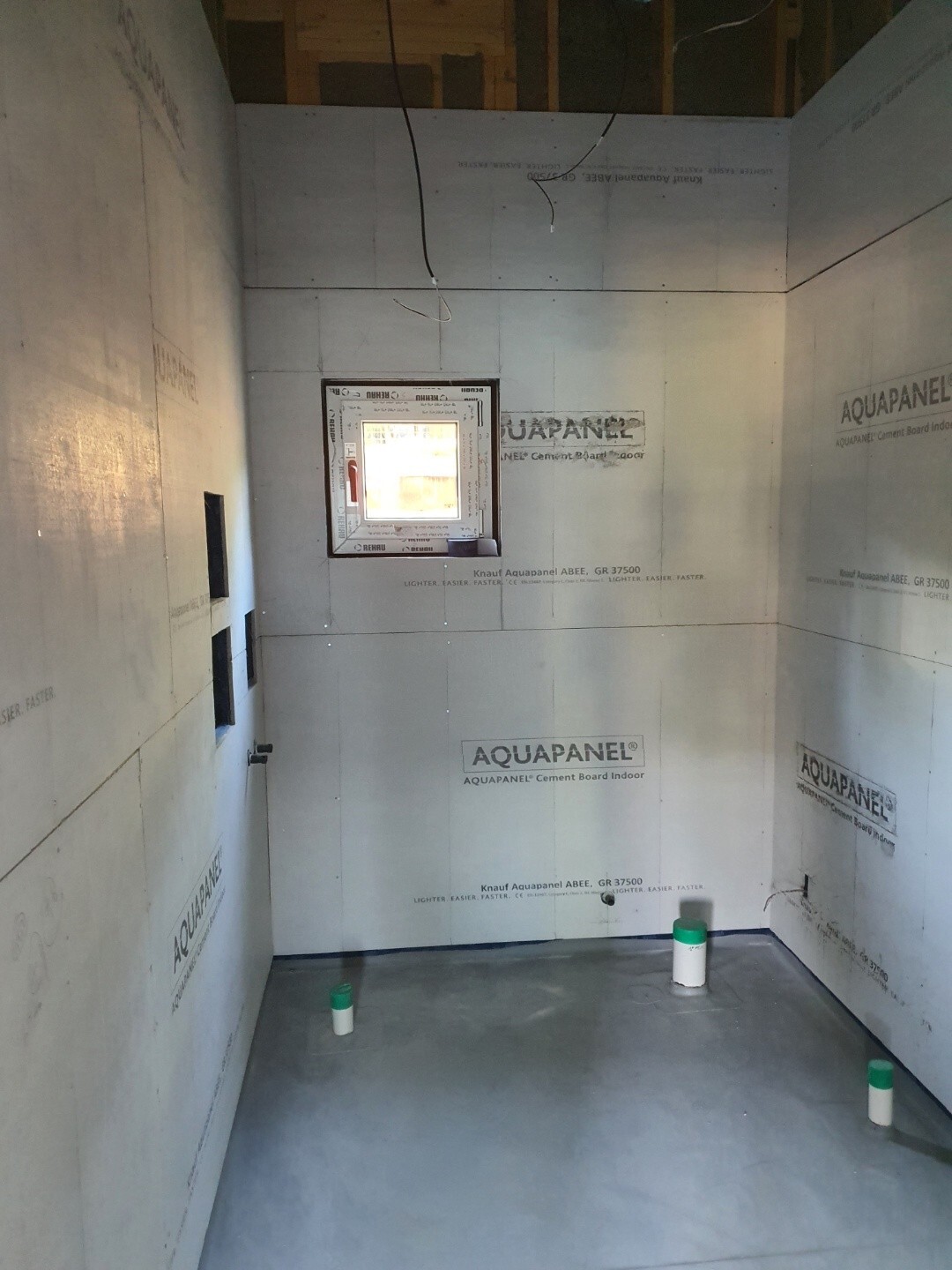

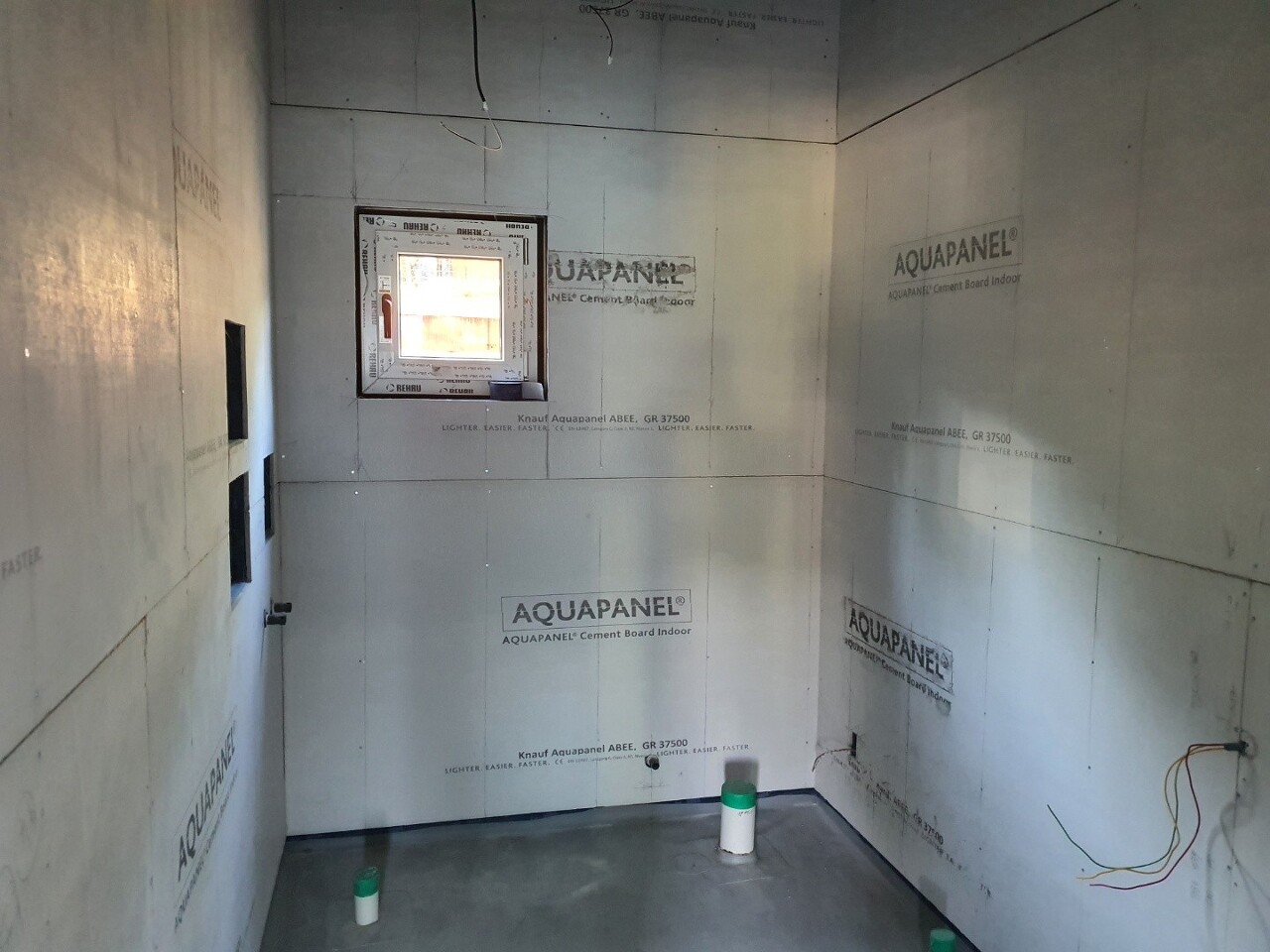

1층화장실 아쿠아패널시공 완료하였습니다.

지원팀들 고생 많으셨습니다. 이후에 완전방수를 위한 마감작업을 하게 됩니다.

계속해서 2층에서는 석고보드시공을 하였습니다.

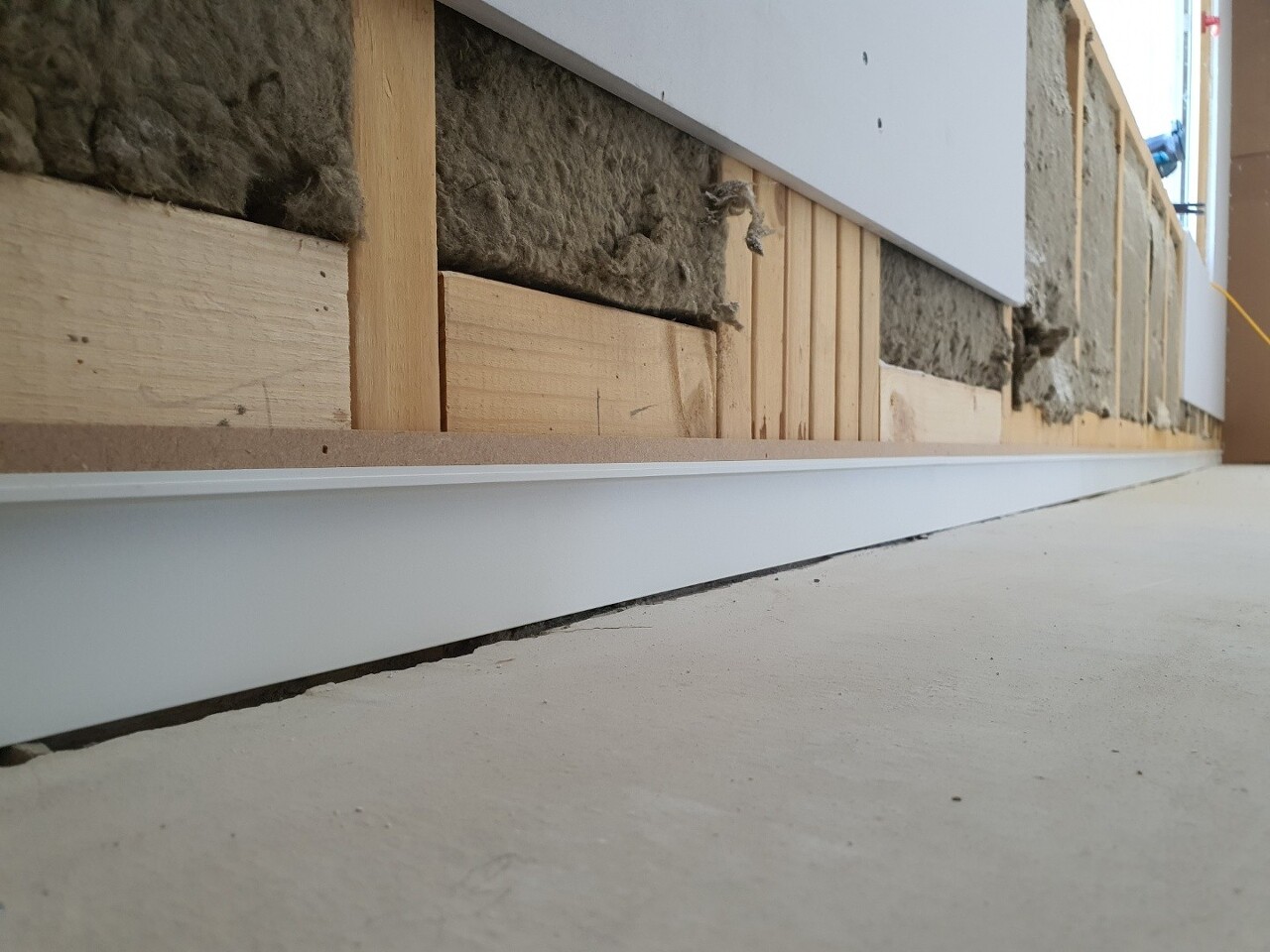

먼저 벽체에 석고보드를 올리기 위해 마이너스 걸레받이를 시공합니다.

천장 시공을 위해 마이너스몰딩을 시공합니다.

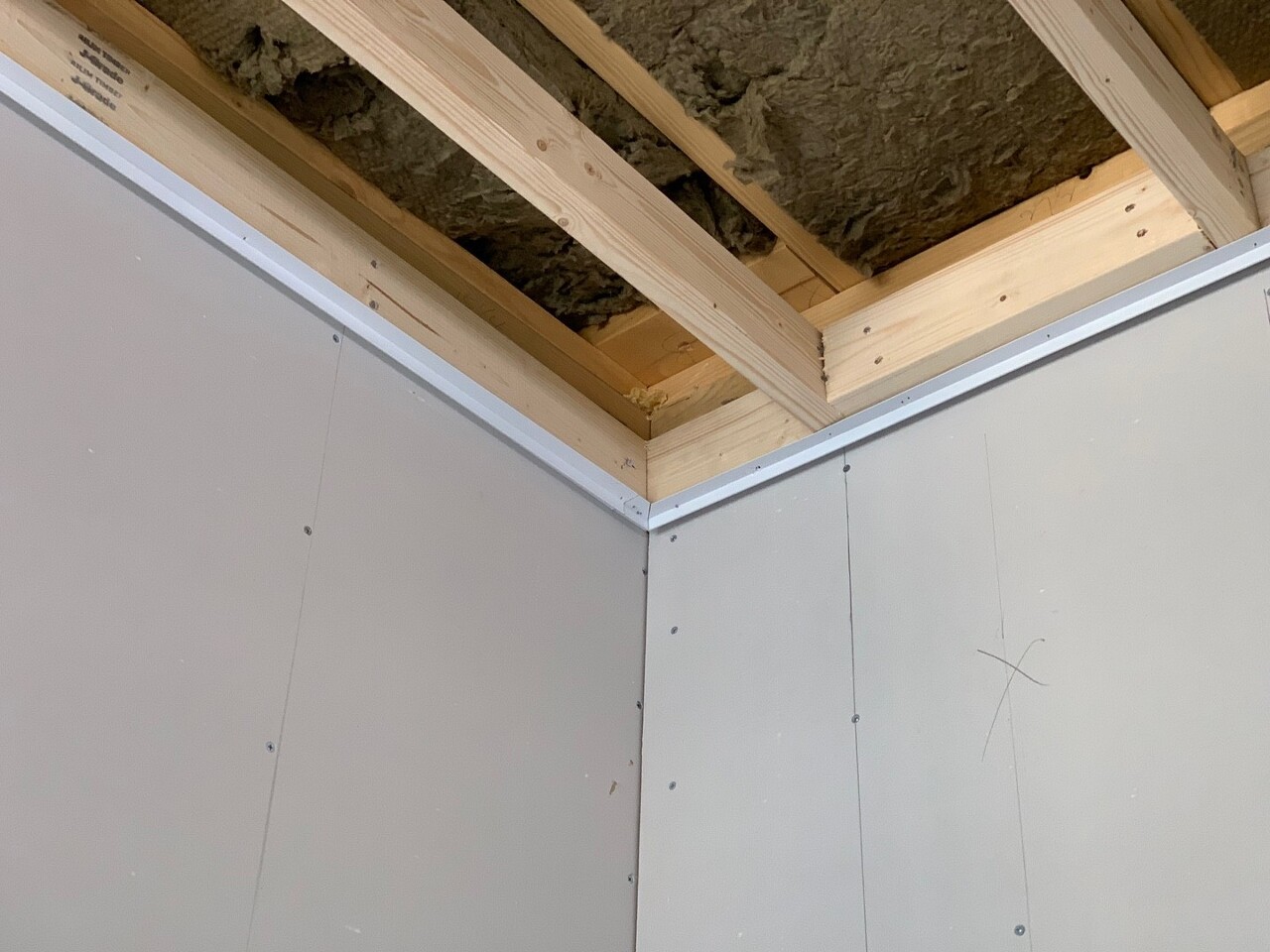

복잡한 구간도 연귀를 잘 맞추어 시공합니다.

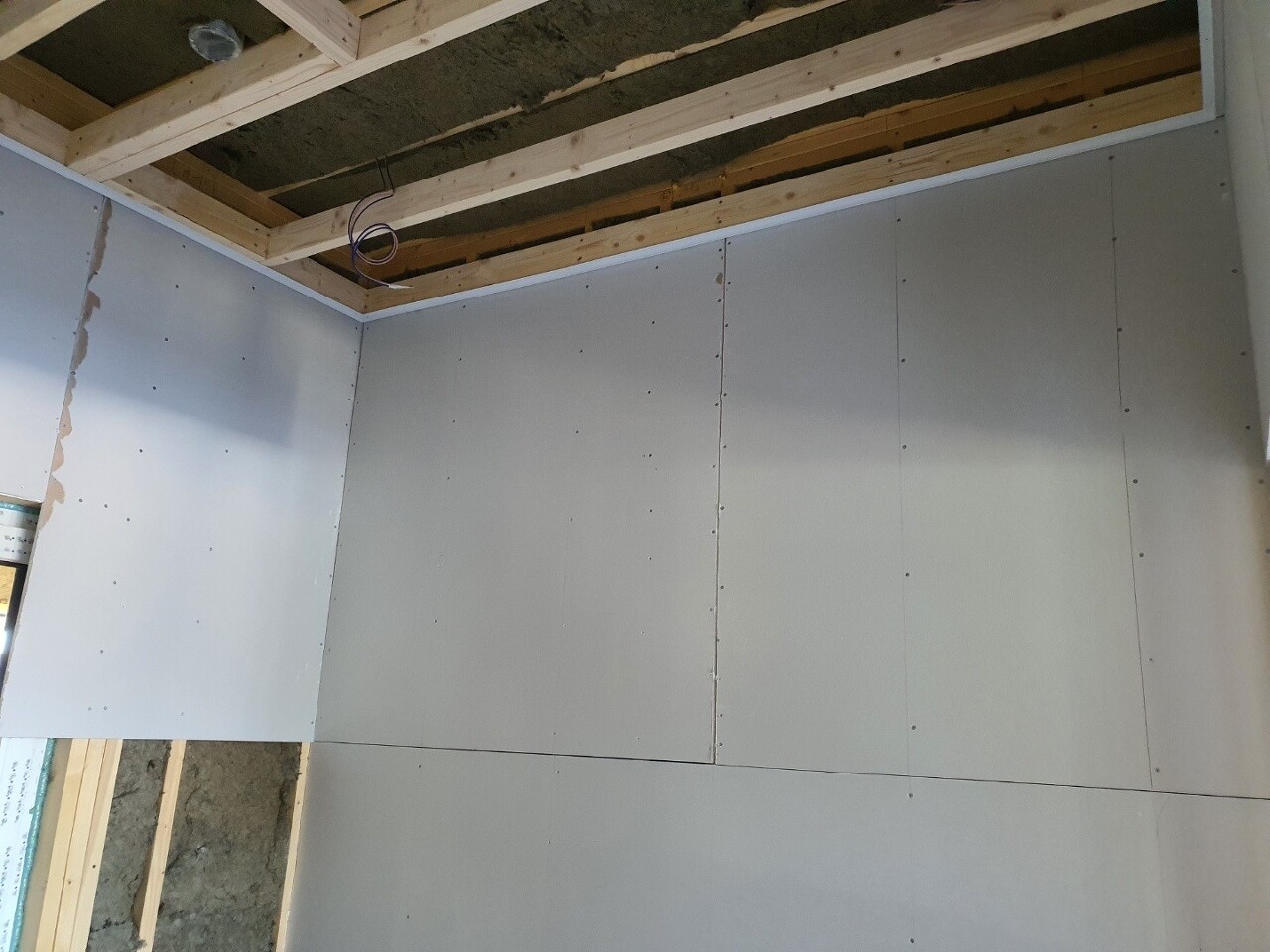

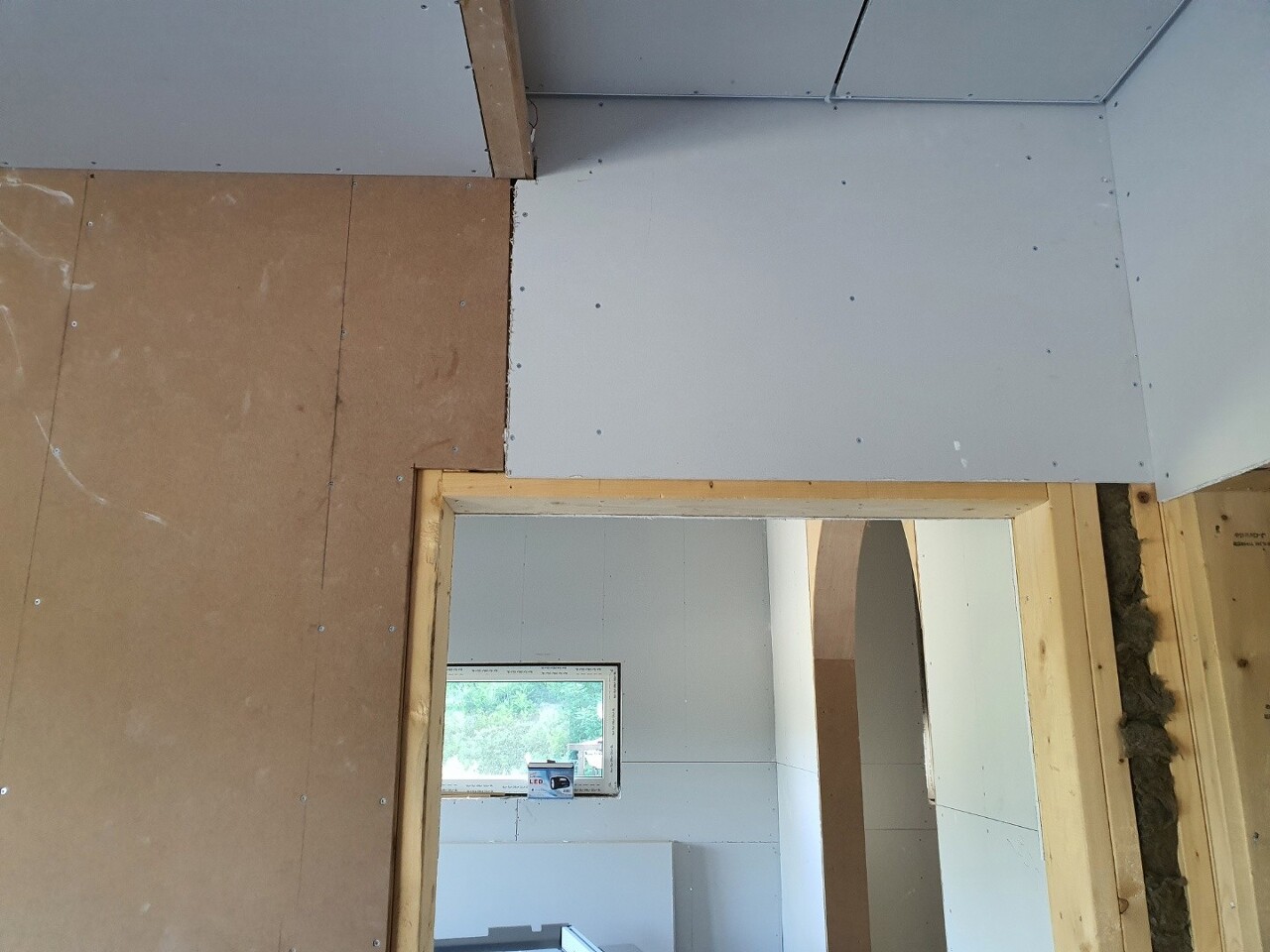

마이너스몰딩과 걸레받이에 맞추어 석고보드를 시공합니다.

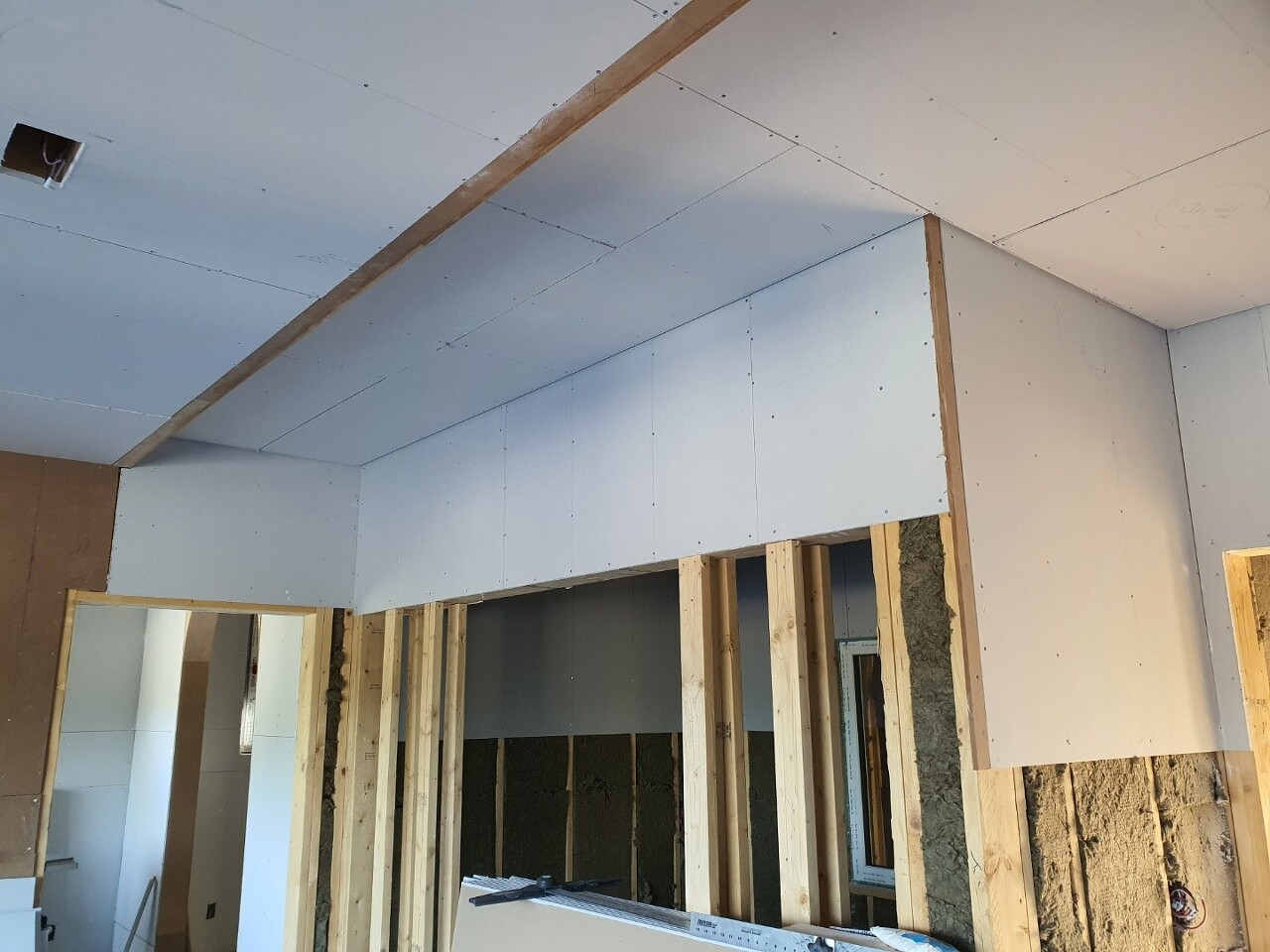

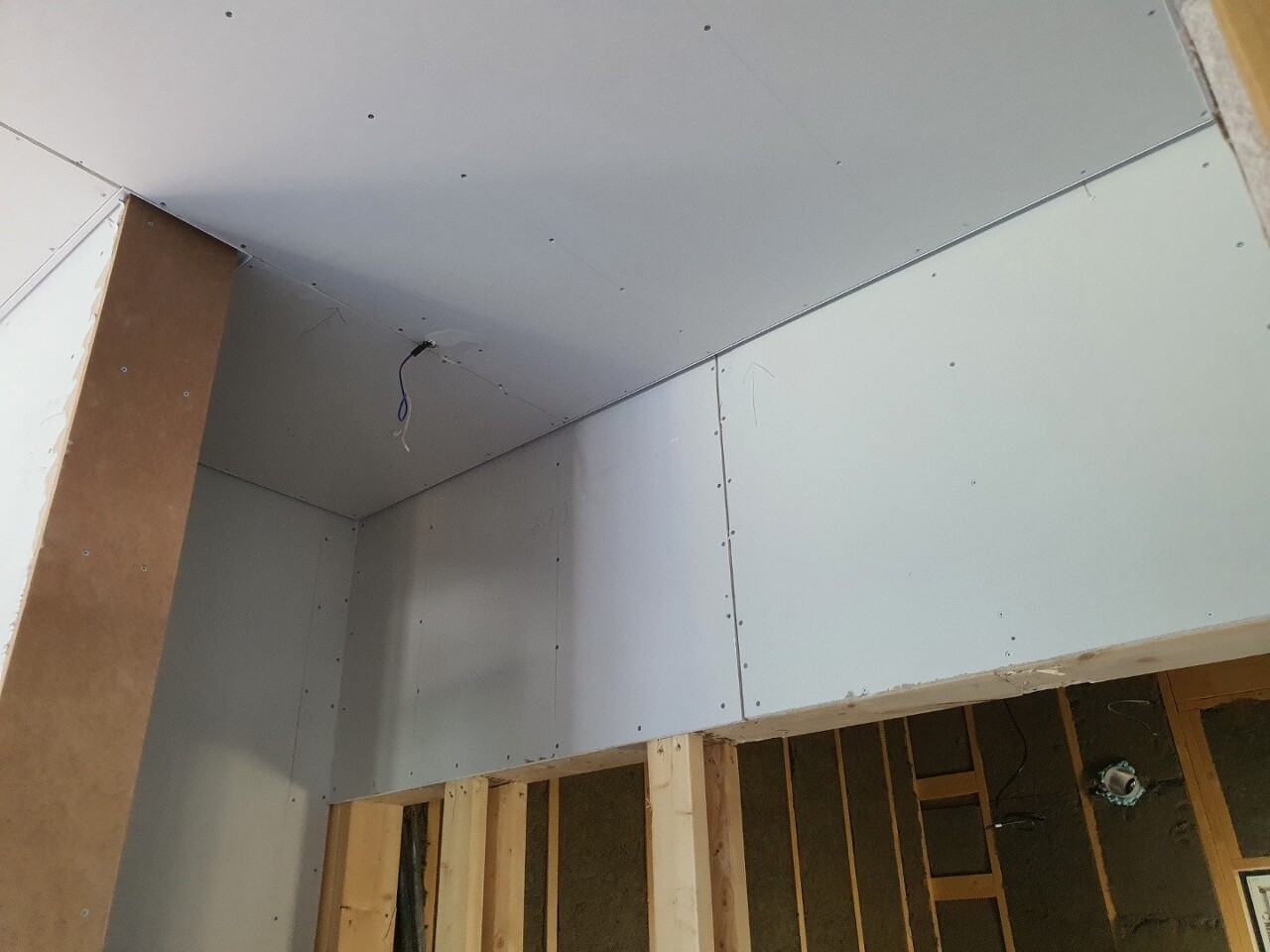

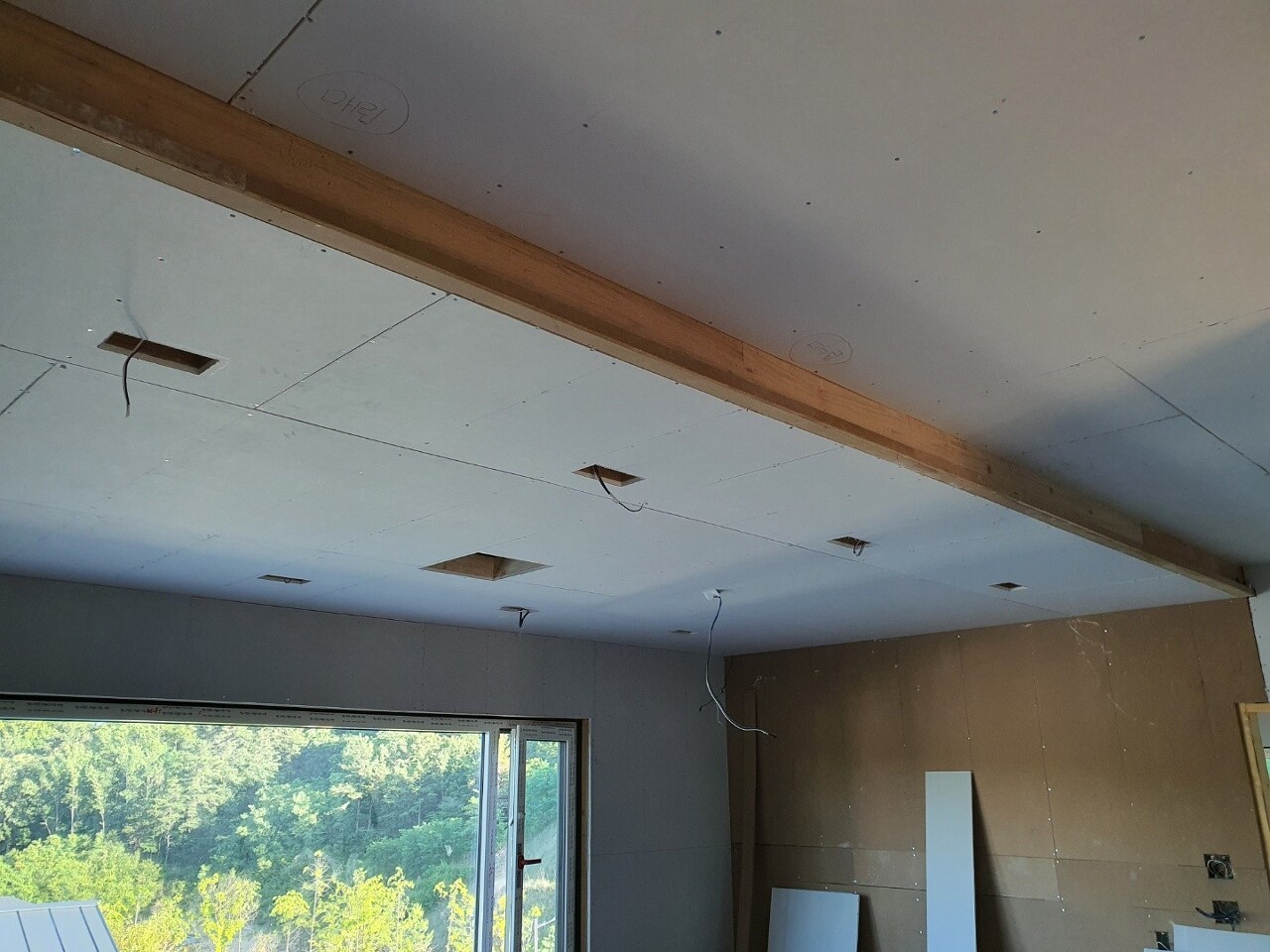

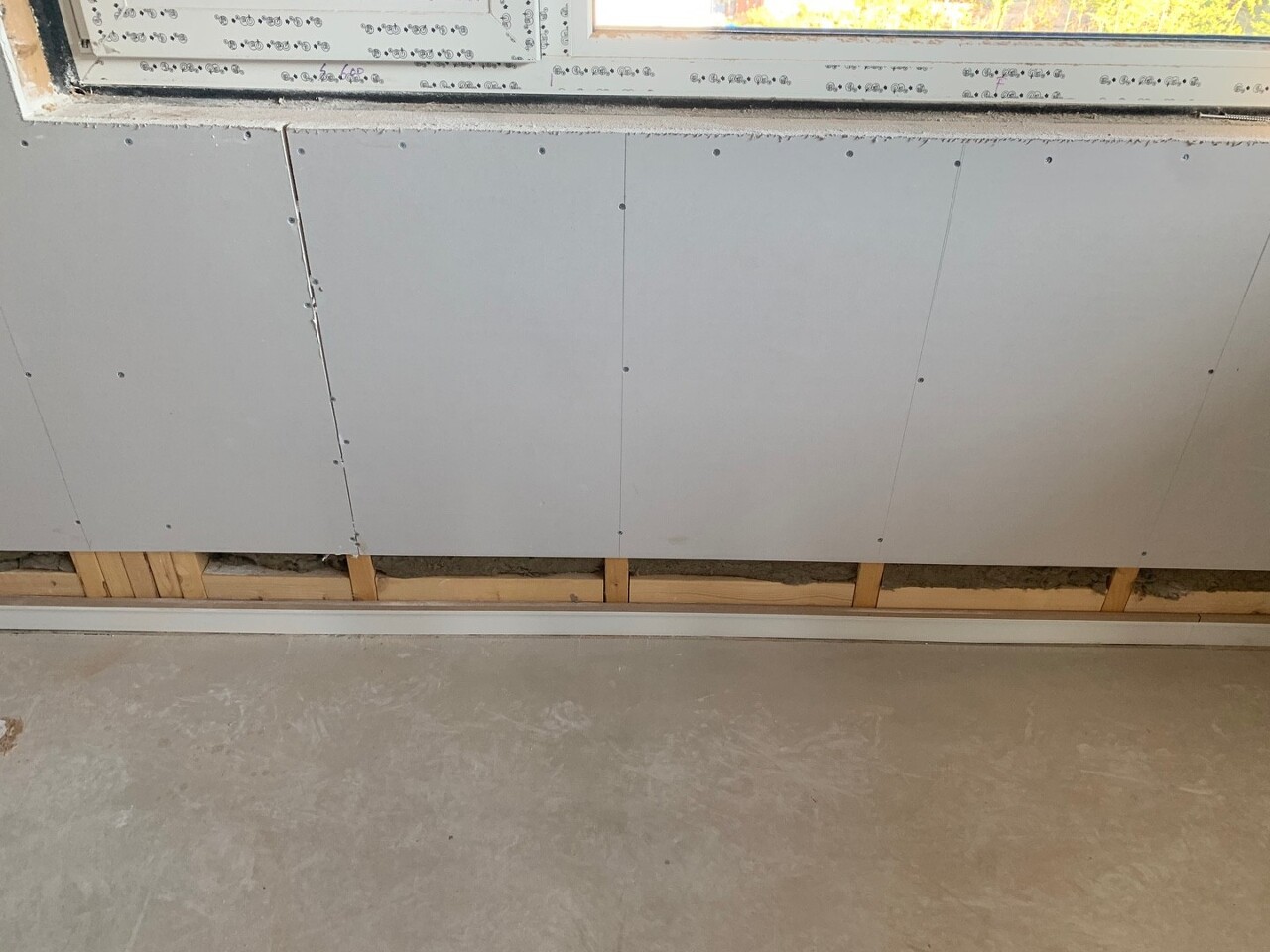

오늘까지 2층 벽체와 천장의 약 85%를 완료하였습니다.

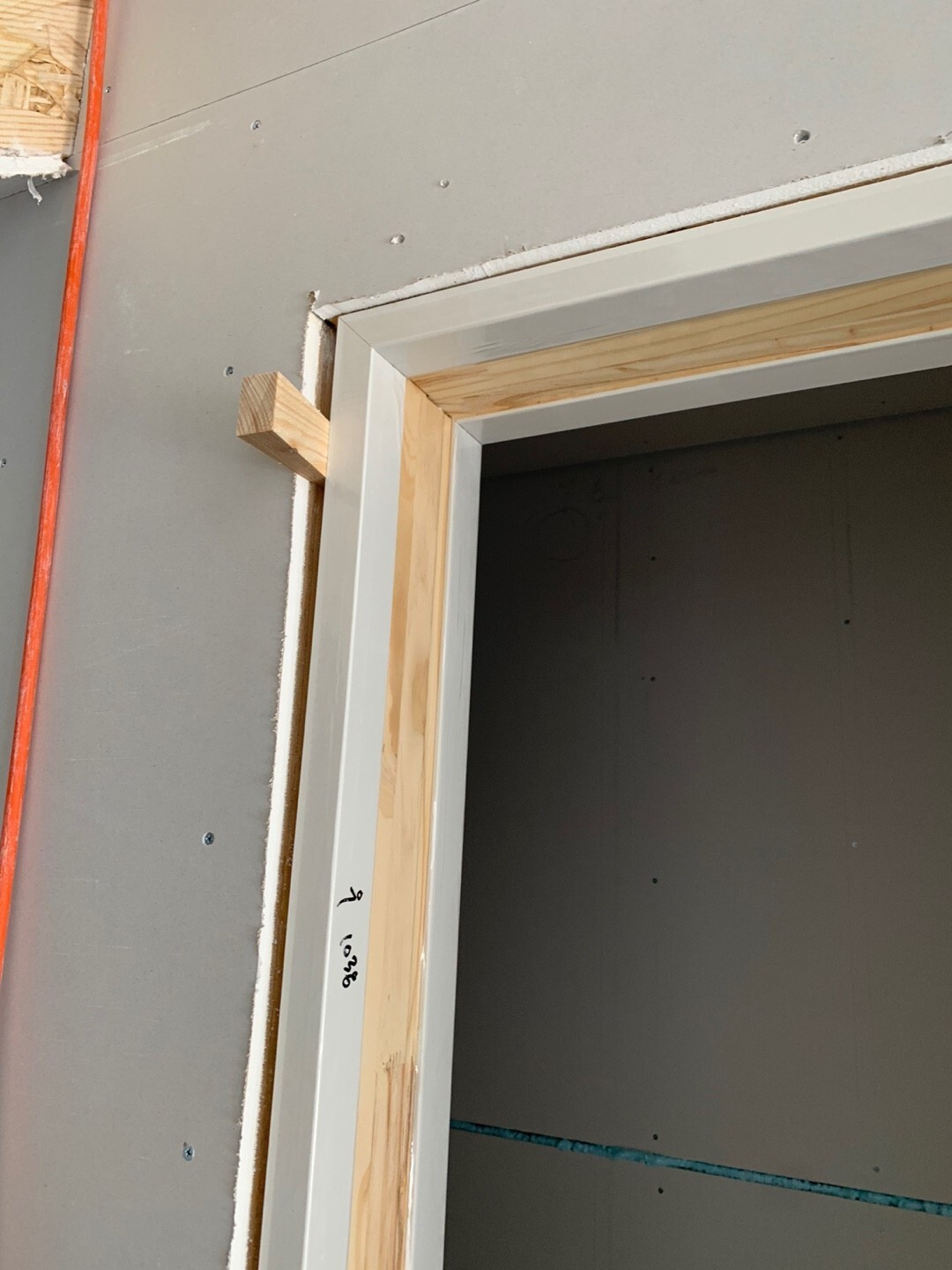

이상민팀장님이 도어시공을 하였습니다.

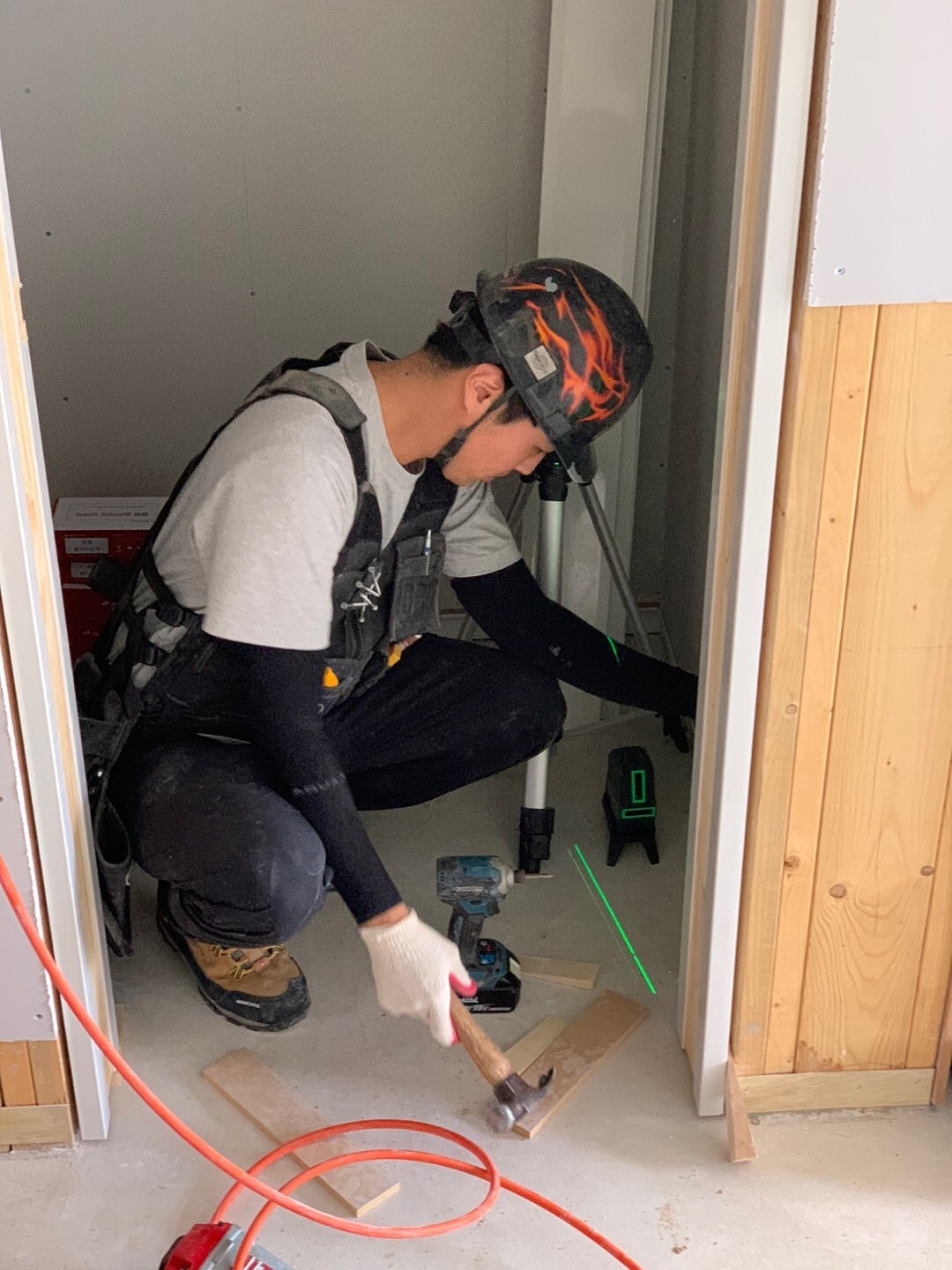

수직과 수평이 매우 중요한 작업이기에 신중에 신중을 가하여 작업합니다.

문틀 시공 중입니다. 수직과 간격을 맞추기 위해 쐐기를 끼워 맞춘 후에 고정합니다.

수직, 수평을 위해 레이저 레벨기는 필수!!

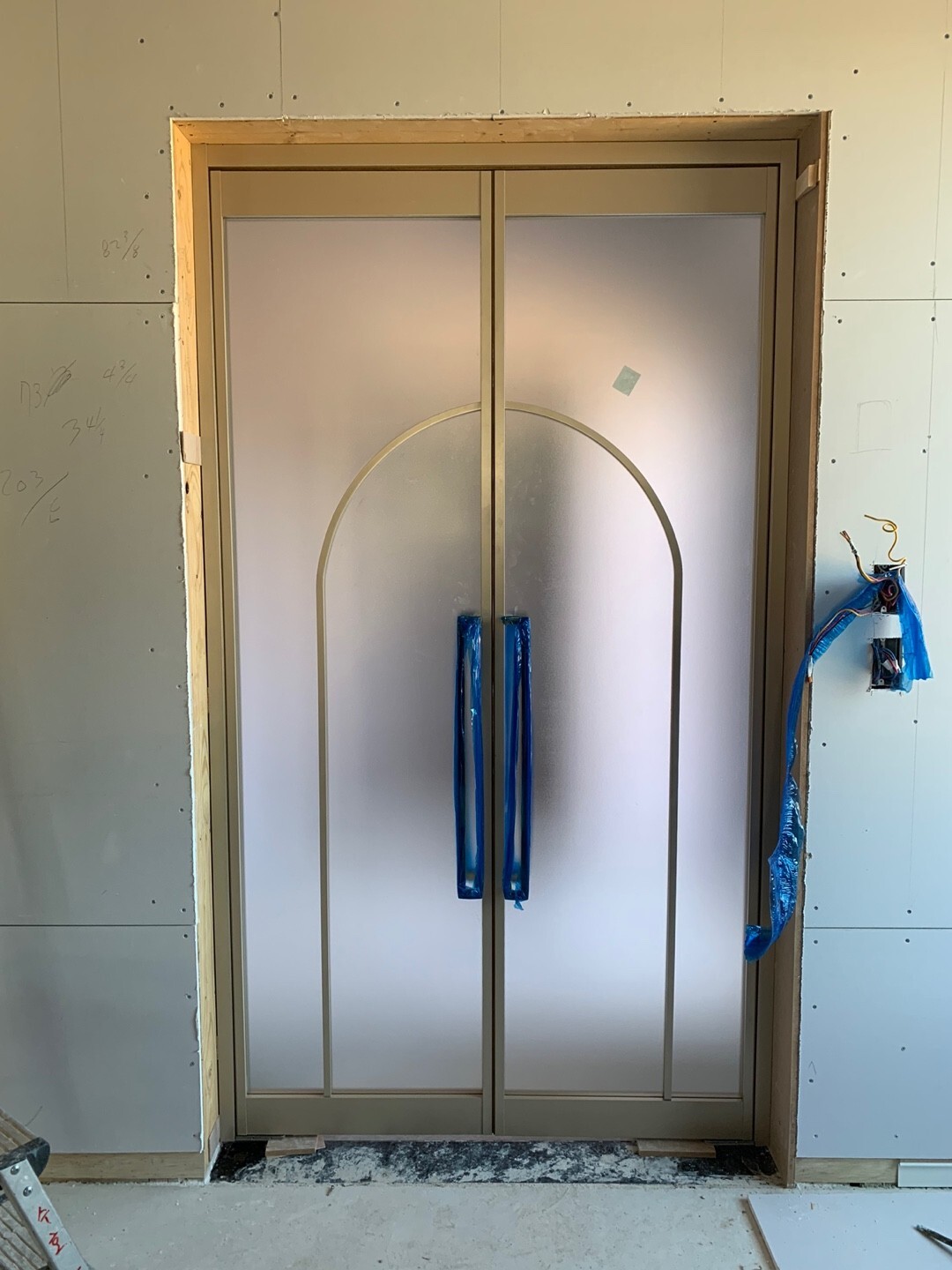

중문설치를 하였습니다. 은은한 광택이 꽤 고급스러워 보입니다.

반지의 제왕에서 본것 같은데...

사랑방 문틀 조립 중입니다. 한사람이 들기엔 너무나도 큰 너비입니다. ㅎㅎ(사진은 없지만 시공완료했습니다.)

정리 후 일과종료하였습니다.

내일도 오늘과 같은 작업으로 계속될 예정입니다.

팀원분들 수고많으셨습니다.

푹 쉬시고 내일도 화이팅입니다!!! ^^

'목조주택 시공완료현장 > 2203김천농소 72평' 카테고리의 다른 글

220621 화[김천농소] 66일차 마감재 가공, 도어설치, 화장실 방수도막작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.22
220620 월[김천농소] 65일차 석고보드 시공, 아쿠아패널 시공, 도어 설치 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.21
220618 토[김천농소] 64일차 석고보드 시공, 아쿠아패널 시공, 도어 설치 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.19
220617 금[김천농소] 63일차 석고보드 시공, 화장실 아쿠아패널 시공, 도어 설치 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.18
220616(목) [화성 남양A동] 25일차 매탈 매쉬 u핀 작업 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]  (0) 2022.06.17
220615 수[김천농소] 61일차 석고보드 시공, 디자인월 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.15
220614 화[김천농소] 60일차 석고보드 시공, 마이너스몰딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.14
220613 월[김천농소] 59일차 석고보드 시공, 마이너스몰딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.13
220611 토[김천농소] 58일차 석고보드 시공, 마이너스몰딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.12
220610 금[김천농소] 57일차 석고보드 시공, 마이너스몰딩, 걸레받이 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.10

댓글
