목조주택 시공완료현장/2203세종시아름동2 (65평)

220425 월 [세종시 아름동2] 36일차 : 단열재 충진, 눈물방지 후드벤트 시공 등 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 4. 25.

날씨 : 비오기전 후덥지근한 날씨.

- 금일 근무자

팀 장 : 정수호 (8시간)

부팀장 : 손호현 (5시간)

팀 원 : 김용귀 (8시간), 이희철 (8시간)

예비팀장 : 박선민(8시간)

지 원 : 한규호(8시간)

금일품수 (누계) : 5.63품 (총 182.27품)​

- 단열재 충진

- 눈물방지 후드벤트 시공

- 외벽 코너후레싱 실란트작업

- 게이블 스터드 작업

- 하이클래딩 시공 등

내일 예정작업

​- 단열재 충진

- 하이클래딩 시공 등

세종시 아름동에서 안전하고 재미있게 집 짓기 36일차 입니다.​​

오늘도 단열재충진위주로 진행하였고, 게이블 스터드 작업등을 진행하였습니다.

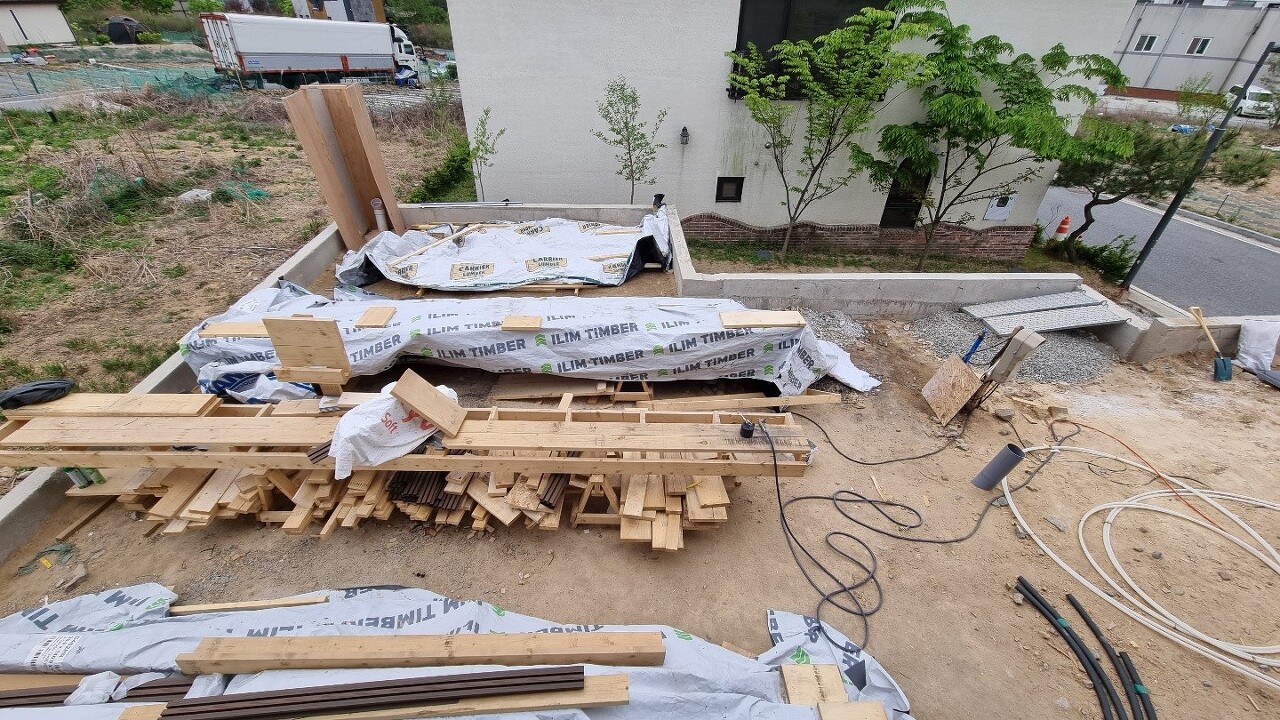

일과전 단열재 양중 및 폐기물 반출로 하루를 시작하였습니다.

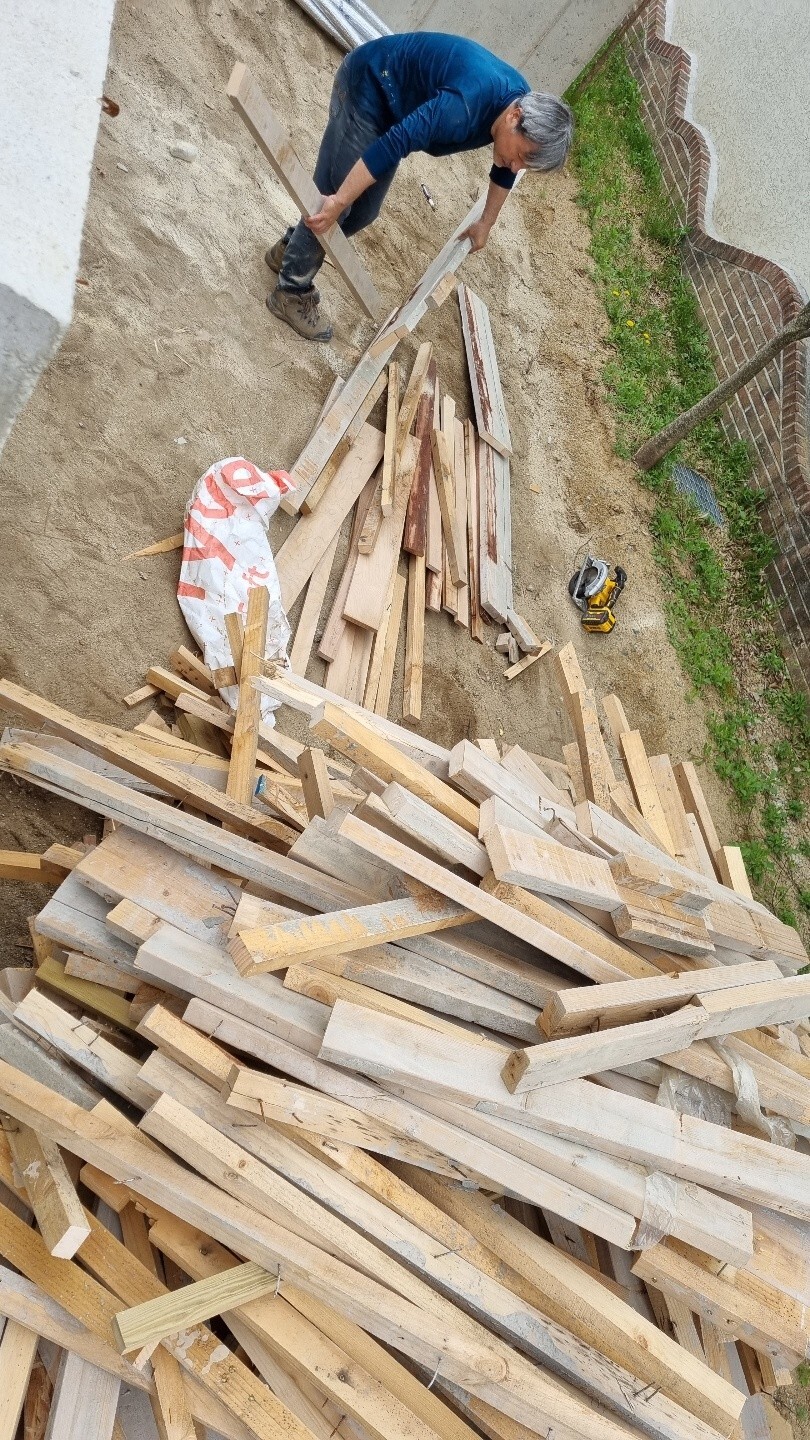

먼저 폐기물반출을 하였습니다.

그 많던 폐기물을 반출하니 깔끔하게 정리되었습니다.

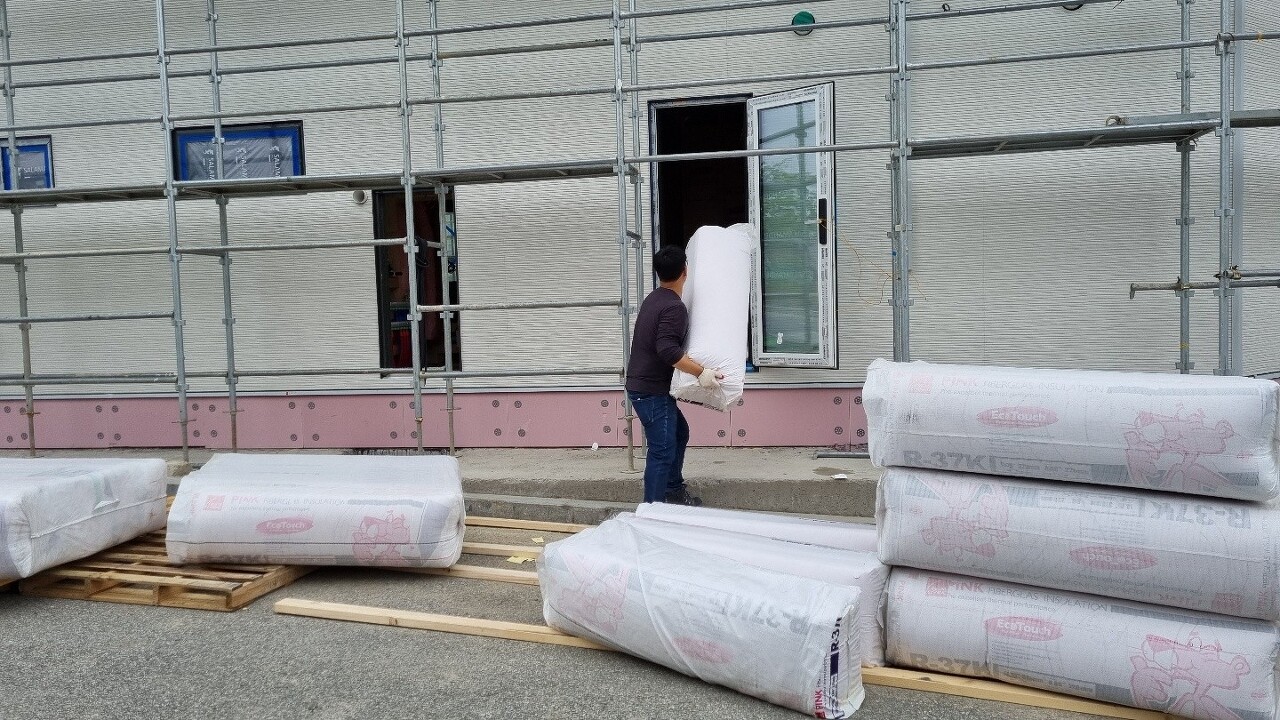

다음은 단열재 양중을 하였습니다.

단열재양이 상당합니다.

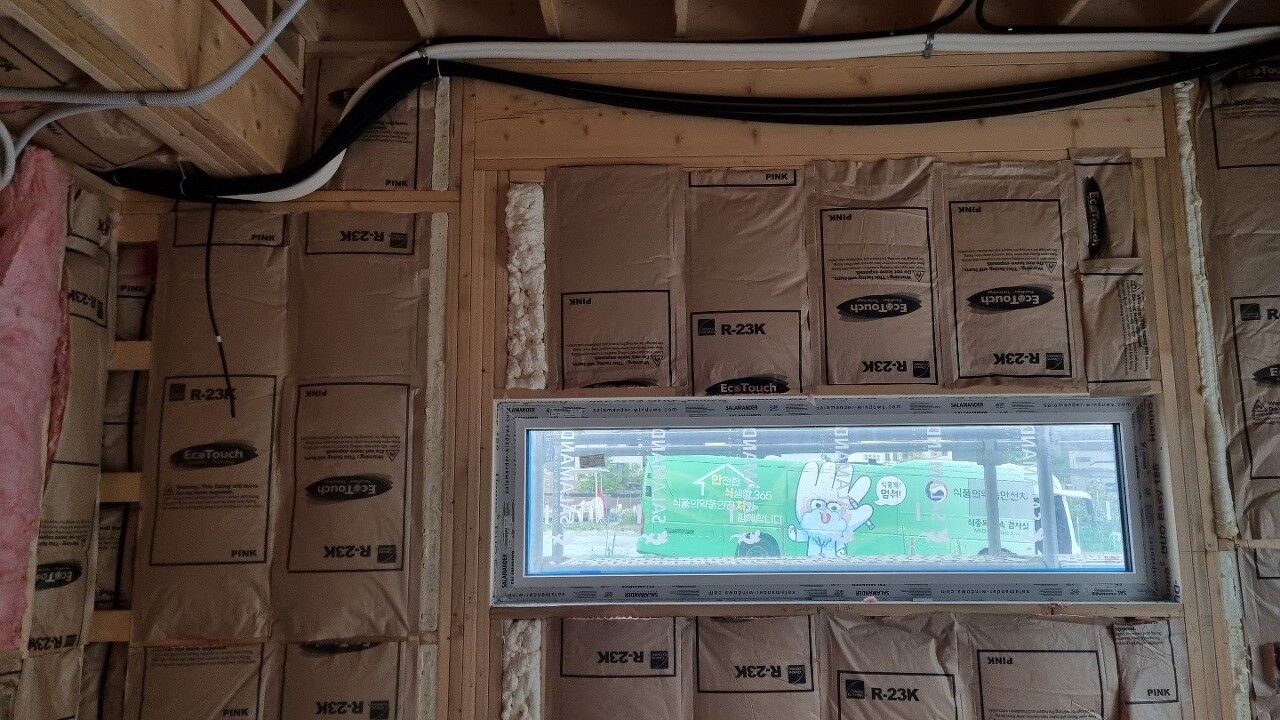

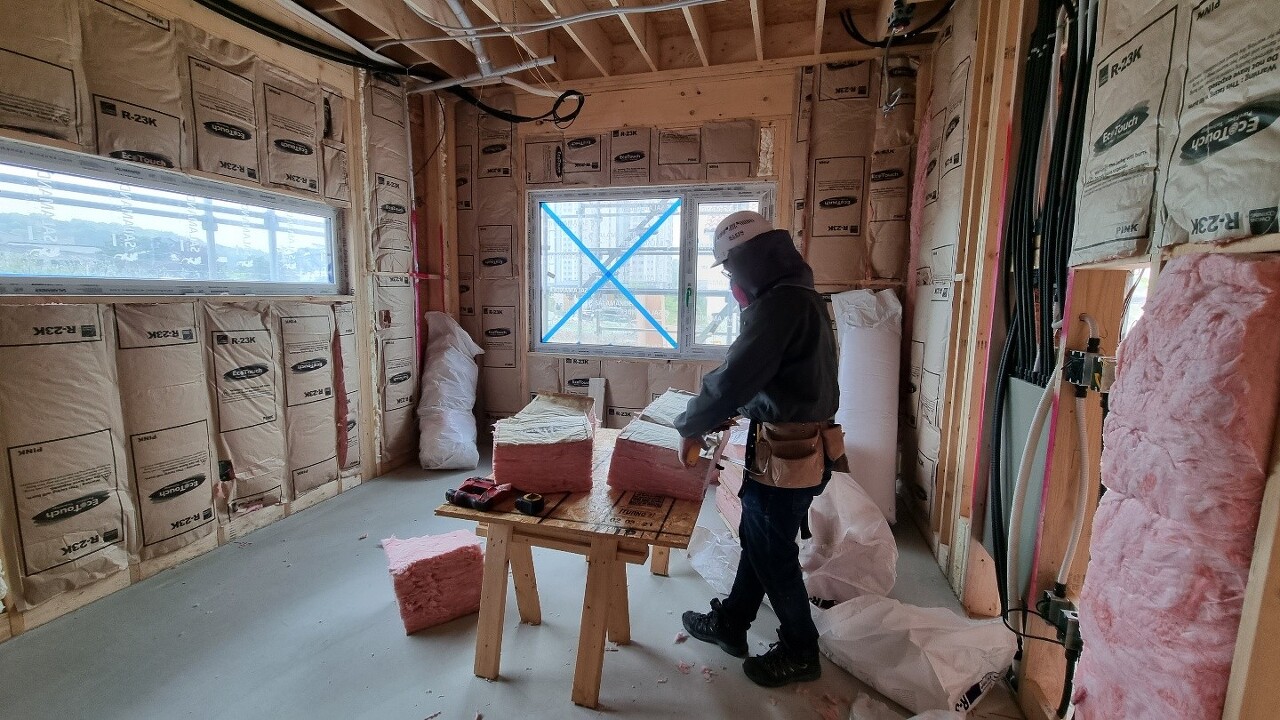

이제 본격적으로 단열재충진을 시작합니다.

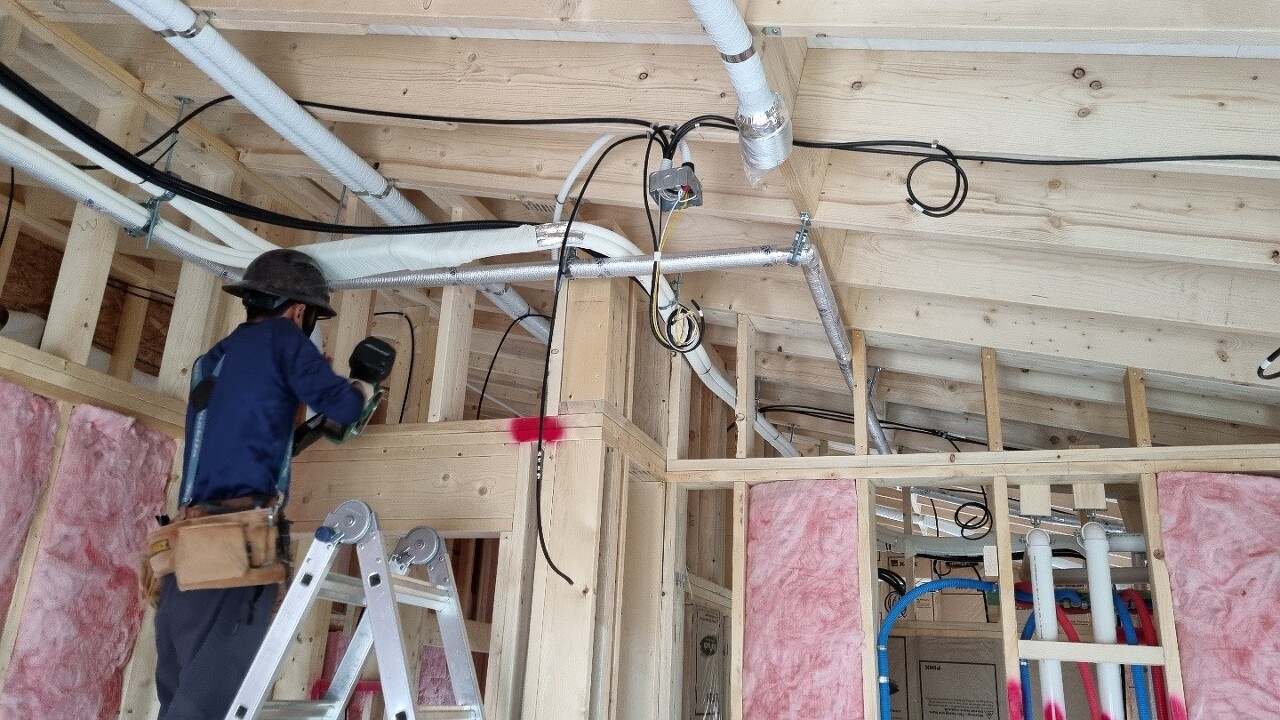

단열재 충진위치가 난해한 장소가 많습니다.

한규호빌더님이 땀이 흠뻑젖었네요. 고생이 많습니다.

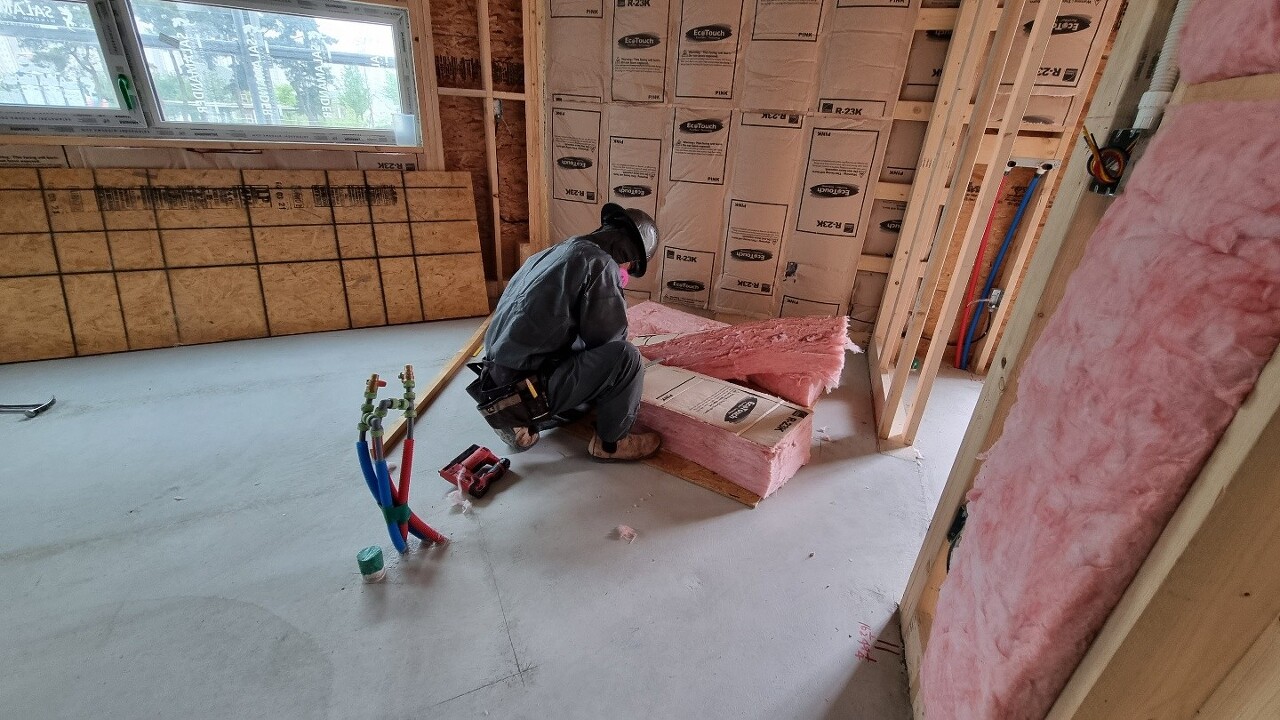

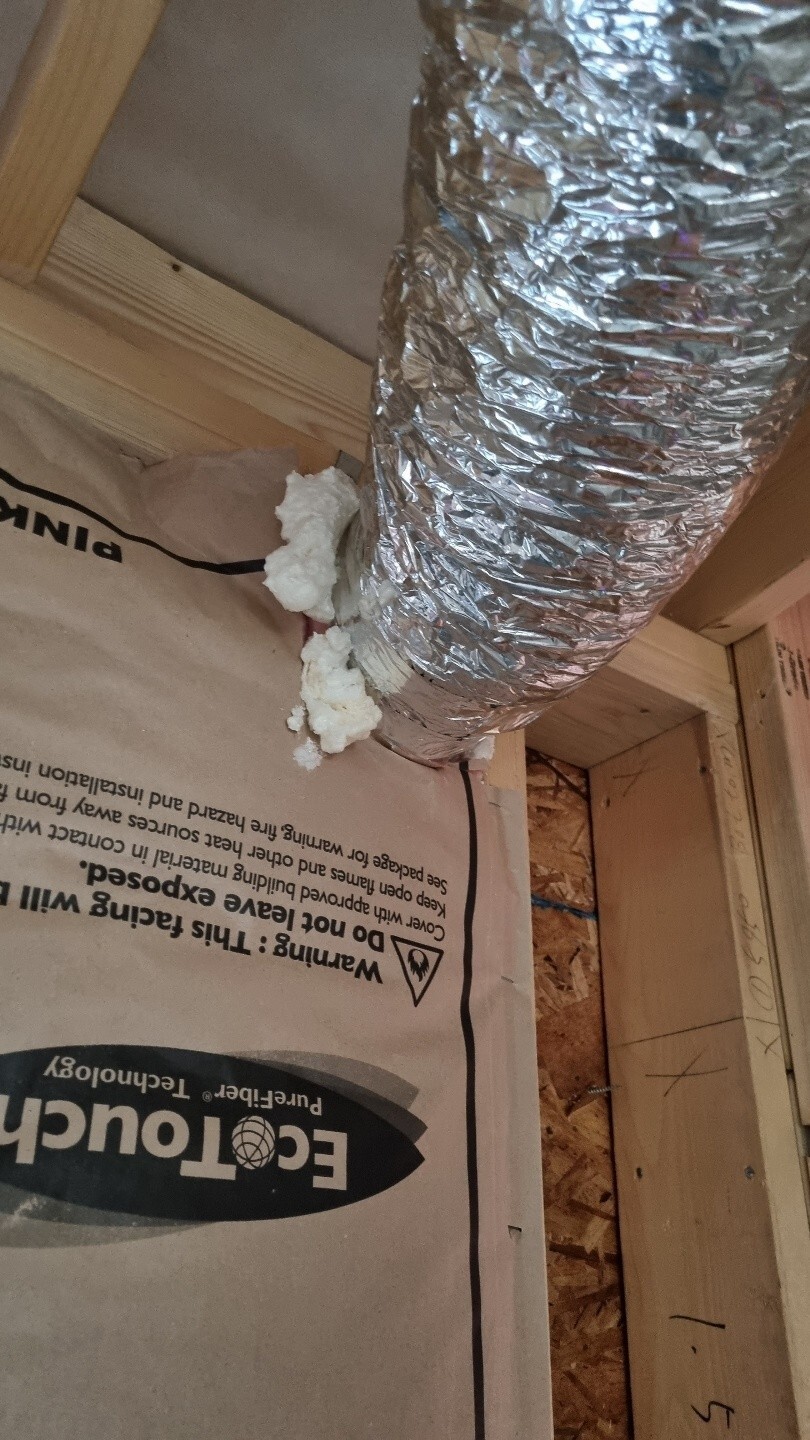

단열재충진이 어렵고, 난해한부분은 폼으로 처리하여 단열효과를 극대화 했습니다.

다음은 오늘진행한 단열재충진입니다.

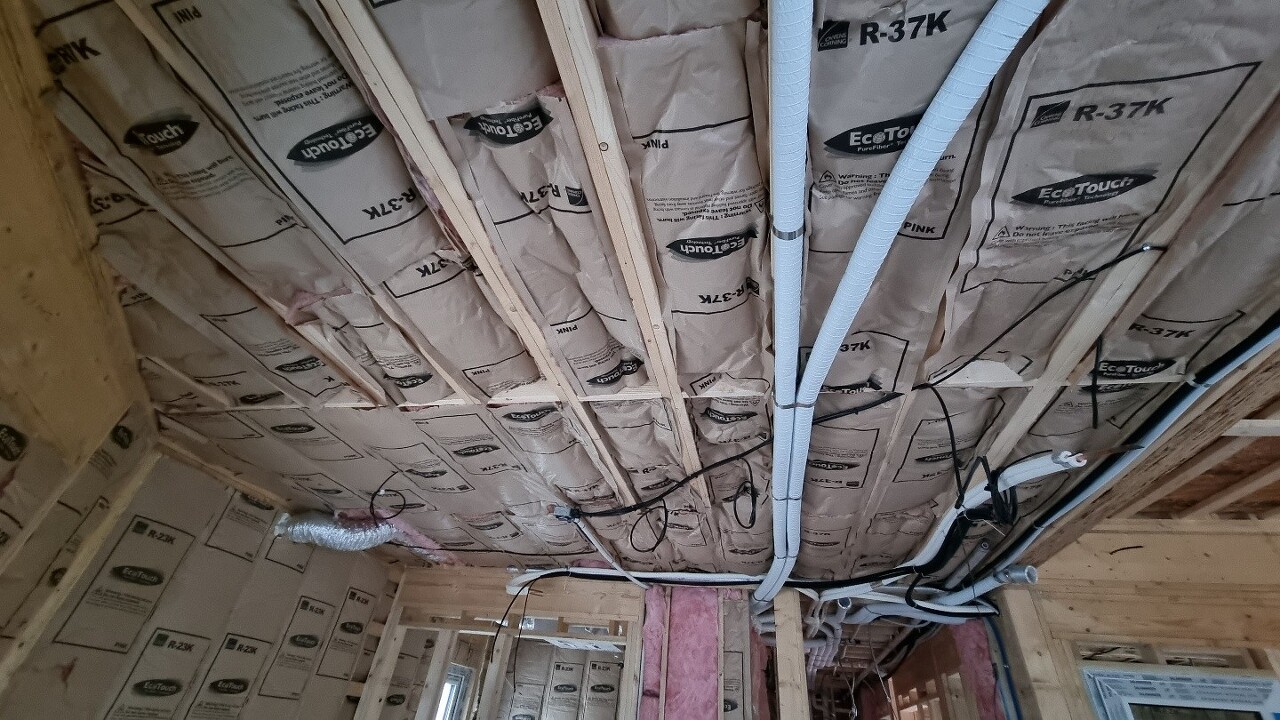

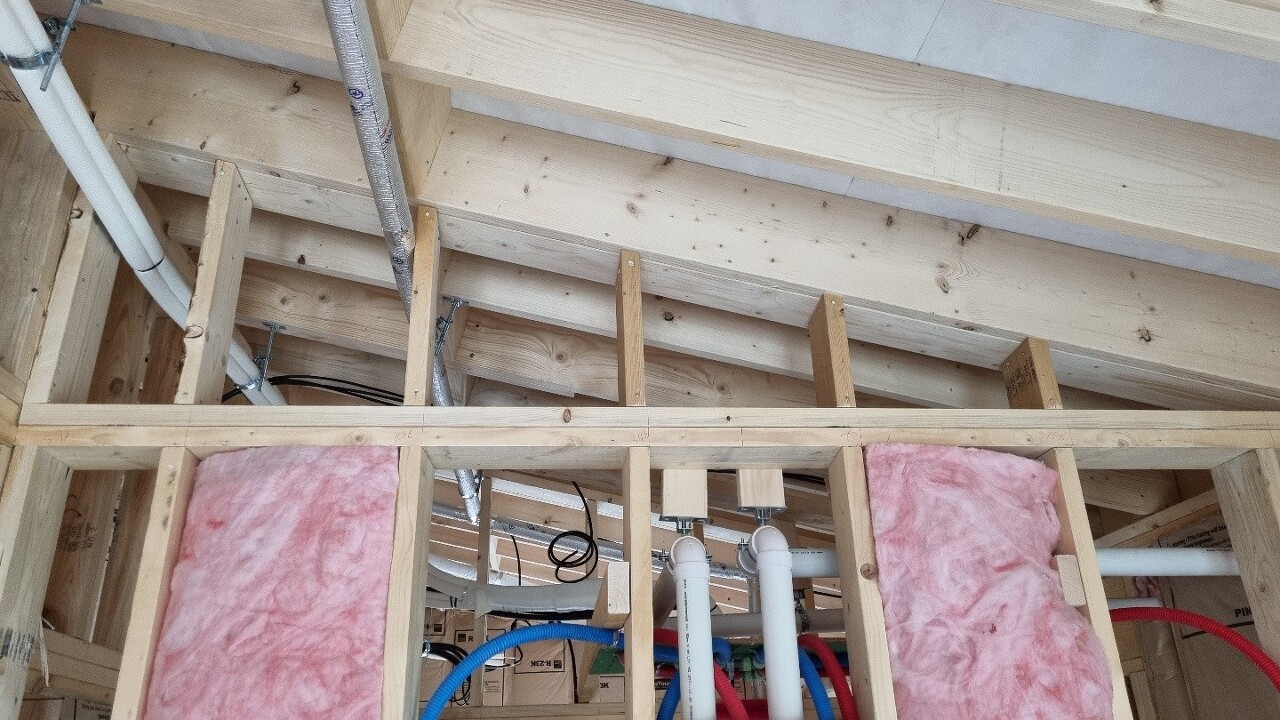

단열재 충진위치가 천장위주로 에어컨 및 전기 라인이 많아 충진에 어려움이 있었지만 정확하게 충진을 진행하였습니다.

다음은 게이블스터드작업을 진행하였습니다.

게이블스터드 위치에 에어컨 및 전기라인이 있어 복잡합니다.

복잡한 위치에 게이블 스터드 시공하느라 고생했습니다.

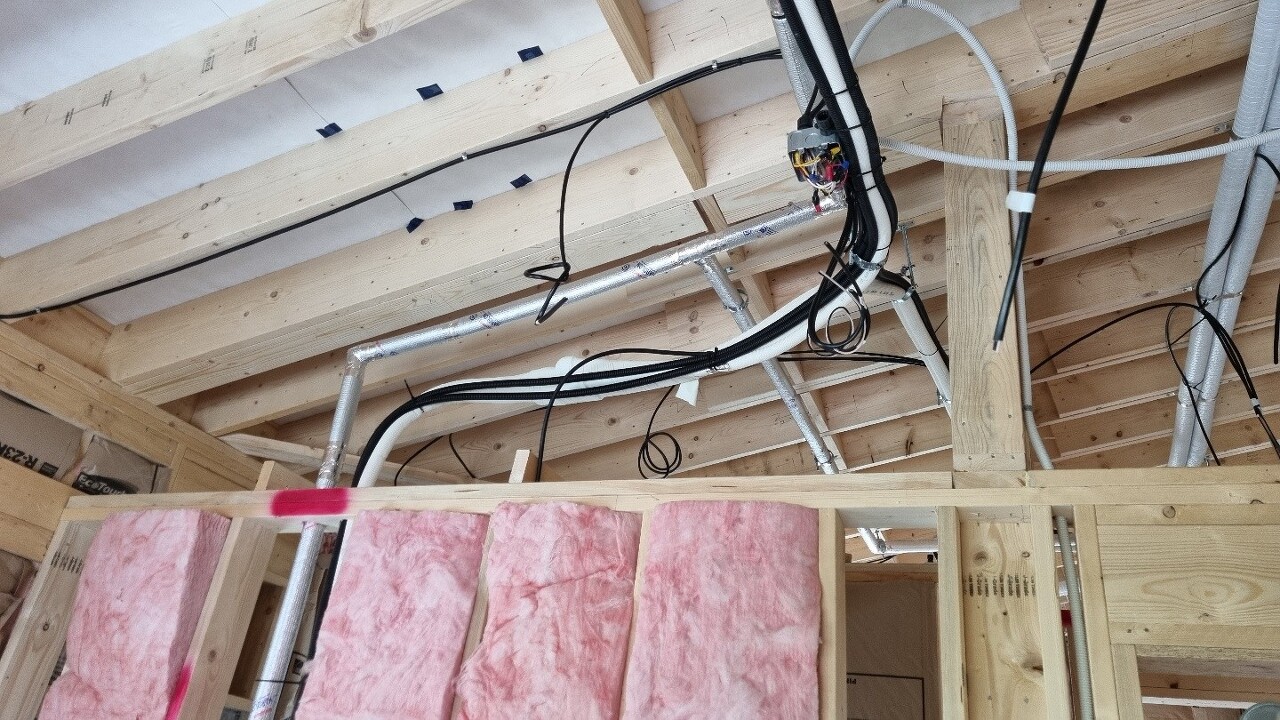

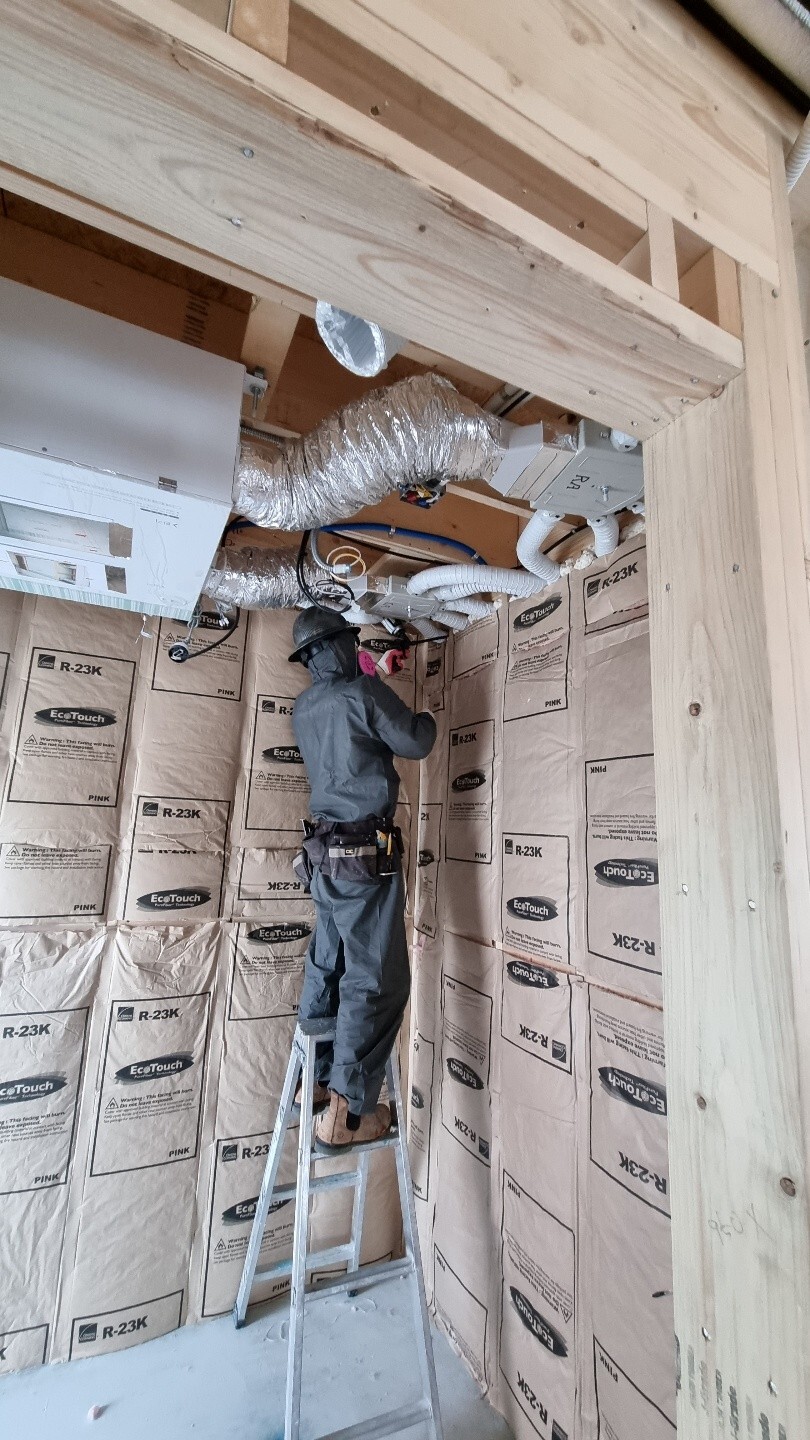

다음은 눈물방지 후드벤트를 소장님께서 시공하였습니다.

스탁벤트, 화장실 후드캡 등도 진행하였습니다.​

늘 꼼꼼하고, 깔끔히하게 시공합니다.

다음은 눈물방지 후드벤트에 대한 설명입니다.

출처 : 대림우드

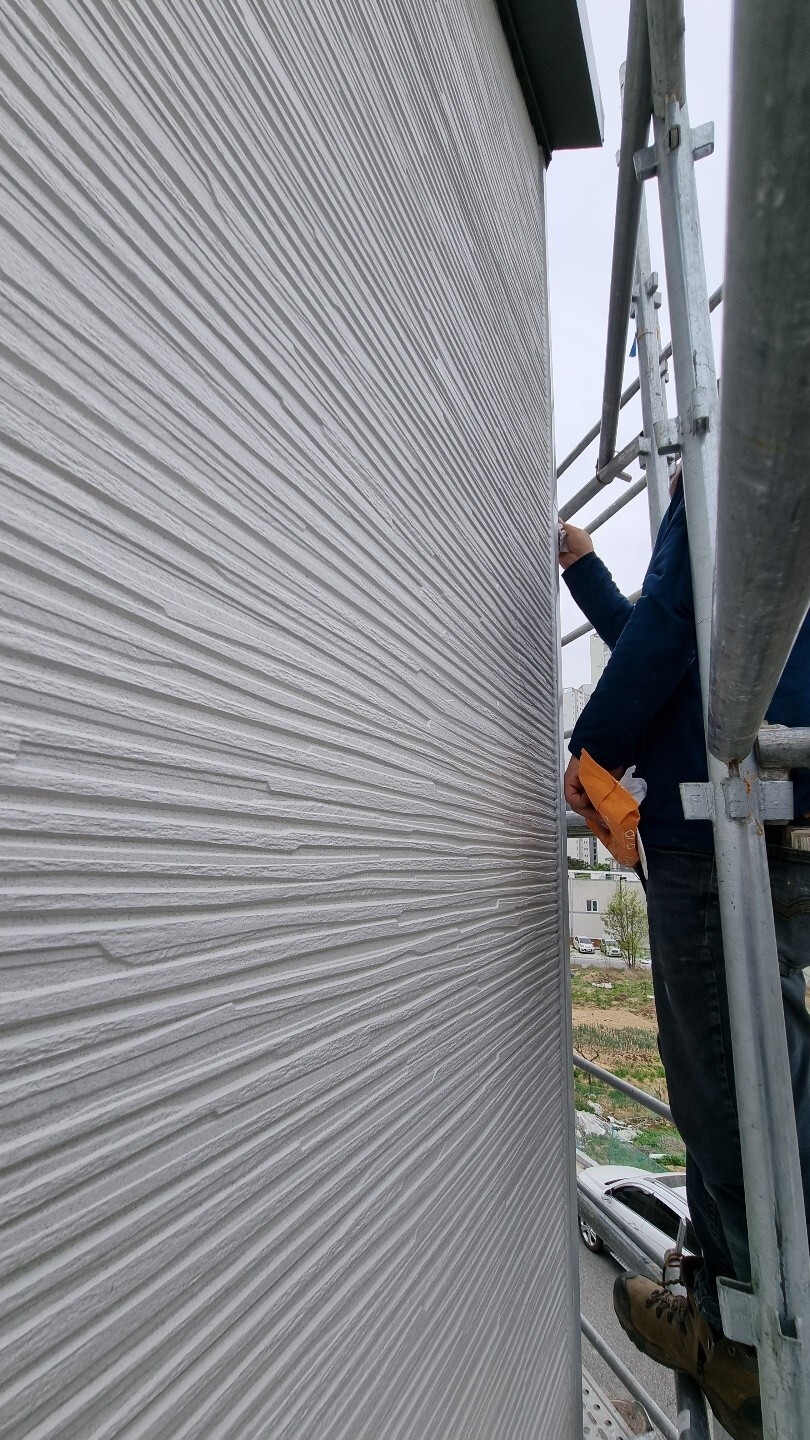

다음은 외벽 코너후레싱 실란트작업을 진행하였습니다.

내일 새벽 우천예보로 자재 및 집기 보양 및 청소로 하루를 마무리하였습니다.

오늘은 여기까지입니다.

팀원모두 고생하셨습니다.

감사합니다.​



'목조주택 시공완료현장 > 2203세종시아름동2 (65평)' 카테고리의 다른 글

220429 금 [세종시 아름동2] 40일차 : 다운실링, 윈도우 시트 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.01
220428 목 [세종시 아름동2] 39일차 : 다운실링, 단열재 처짐방지 각상작업, 하이클래딩 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.28
220427 수 [세종시 아름동2] 38일차 : 단열재 충진 마무리, 다운실링, 하이클래딩 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.27
220426 화 [세종시 아름동2] 37일차 : 단열재 충진, 커튼박스 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.27
세종시아름동2 전기참고사진  (0) 2022.04.25
220423 토 [세종시 아름동2] 35일차 : 단열재 충진, 창호 실란트 및 터치업 페인트작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.25
220422 금 [세종시 아름동2] 34일차 : 단열재 충진, 창호 실란트 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.23
220421 목 [세종시 아름동2] 33일차 : 세라믹사이딩 시공 마무리, 아웃코너후레싱캡 마감 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.22
220420 '수 [세종시 아름동2] 32일차 : 하이클래딩 시공, 세라믹사이딩 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.21
220419 화 [세종시 아름동2] 31일차 : 세라믹사이딩 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.20

댓글
