목조주택 시공완료현장/2201전주덕진구 장동 전북혁신도시 70평

220411 일 [전주 장동] 46일 화장실 아쿠아패널 시공, 1층 천정다운시공, 2층 석고보드시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 4. 12.

날씨 : 맑음

- 금일 근무자

팀 장 : 서태원 (3시간) - 화성남양기초

팀 원 : 백경운 (8시간), 김수현 (8시간), 최병균 (8시간), 최용모 (8시간), 김현석 (8시간)

금일품수 (누계) : 5.375품 (총 255.25 품)

<금일 작업현황>

- 화장실 아쿠아패널 시공

- 2층석고보드 시공

- 1층 천정다운 작업

<내일 예정작업>

- 1층 천정다운 작업

- 화장실 아쿠아패널 시공

전주 장동 46일차 입니다.

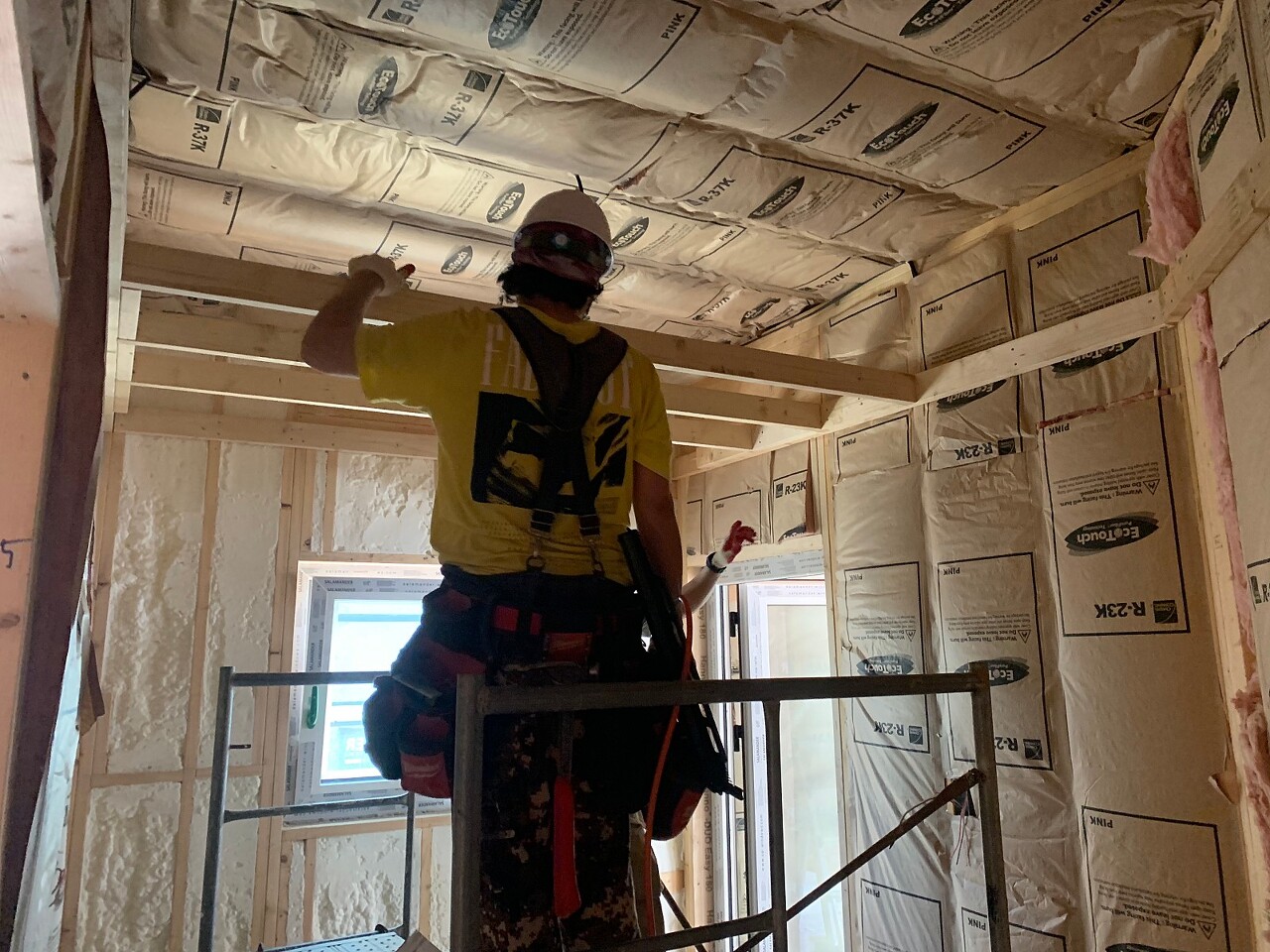

1층 천정 다운 작업 진행하였습니다.

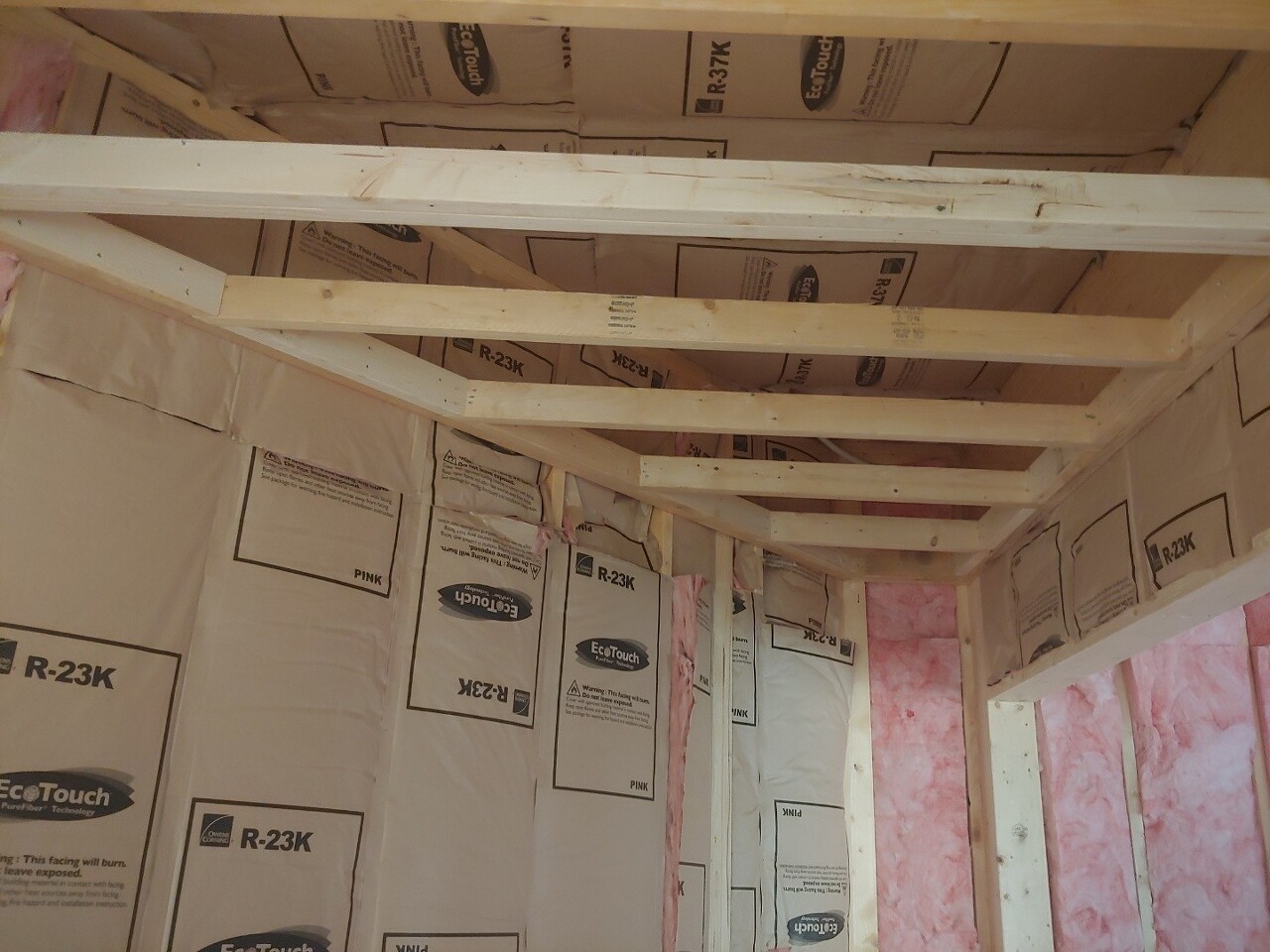

다용도실 천정다운 완료하였습니다.



1층 안방및 서재, 드레스룸 천정다운 작업 진행하였습니다.

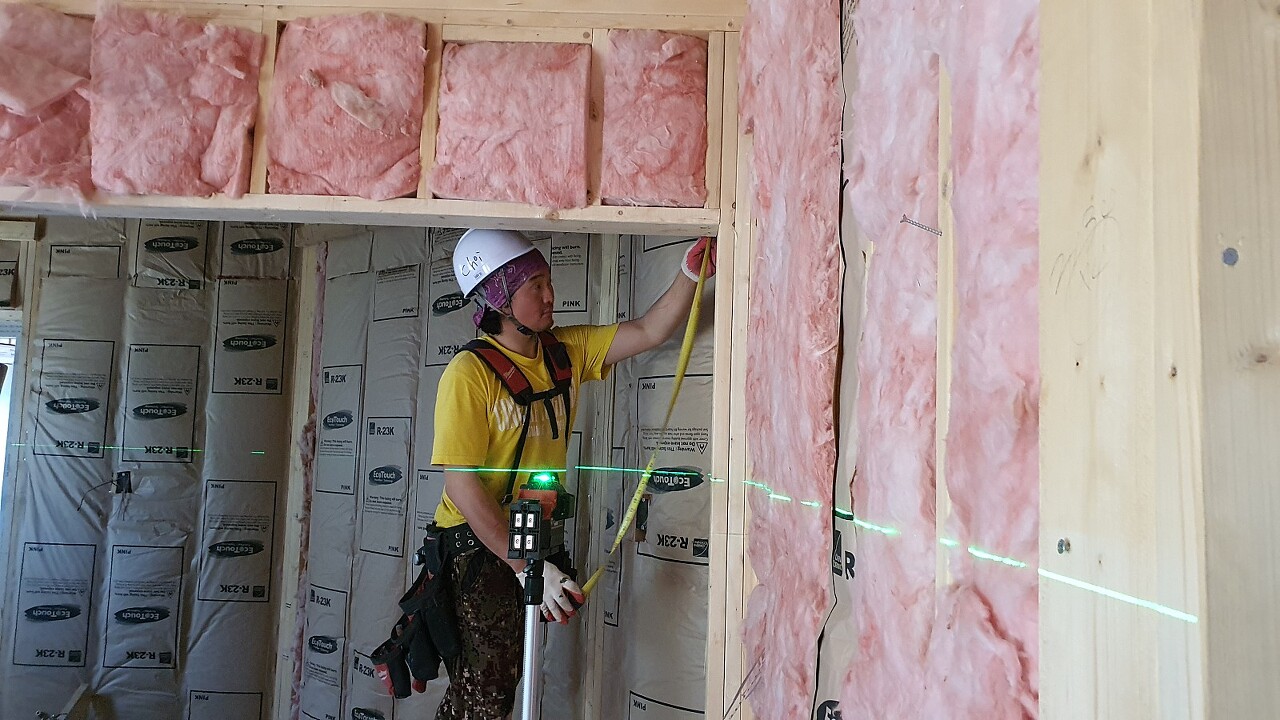

레이져로 수평 잘 맞춰준 뒤에 진행하였습니다.



화장실 아쿠아 패널 시공 진행하였습니다.

1층 완료 후 2층 진행하였습니다.

깔끔하게 잘 마무리 되어가고 있습니다.^^



2층 석고보드시공 진행하였습니다.

마이너스 몰딩 시공 후에 천정 석고보드 시공 예정입니다.




오늘도 현장정리정돈 및 자재보양으로 하루를 마무리 하였습니다.




'목조주택 시공완료현장 > 2201전주덕진구 장동 전북혁신도시 70평' 카테고리의 다른 글

220418 월 [전주 장동] 51일 석고보드 시공, 마이너스몰딩, 물홈통 설치 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.18
220415 금 [전주 장동] 50일 석고보드 시공, 마이너스몰딩 시공, 내부목작업, 오토플렉스 프라이머 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.16
220414 목 [전주 장동] 49일 석고보드 시공, 마이너스몰딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.15
220413 수 [전주 장동] 48일 화장실 실리콘 작업, 석고보드 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.14
220412 화 [전주 장동] 47일 아쿠아패널 시공, 내부목작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.13
220409 토 [전주 장동] 45일 외부실란트 충진, 화장실 아쿠아패널 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.10
220408 금 [전주 장동] 44일 세라믹사이딩시공, 단열재 충진, 열회수환기장치설치, 외부실란트 충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.10
220407 목 [전주 장동] 43일 세라믹사이딩시공, 단열재 충진, 내부목작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.07
220406 수 [전주 장동] 42일 세라믹사이딩시공, 단열재 충진, 주차장 자동문 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.07
220405 화 [전주 장동] 41일 세라믹사이딩시공, 단열재 충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.04.06

댓글
