목조주택 시공완료현장/2112가평조종 39평

220207 월 [가평 조종] 28일차 세라믹사이딩 시공, 마감재 재단 등 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 2. 8.

날씨 : 영하의 온도(-14.5도)이나 전주보다 바람이 약해 작업하기 양호.

- 금일 근무자

팀 장 : 정수호 (8시간)

부팀장 : 손호현 (8시간)

팀 원 : 김용귀 (8시간), 이희철 (8시간)

금일품수 (누계) : 4.00품 (총 119.51품)

오늘 작업현황

- 아이큐브(세라믹사이딩) 시공

- 마감재 재단(계단재, 잼보드)

- 징크

- 에어콘 작업 등

- 수성연질폼 작업(2/6일)

다음 예정작업

- 세라믹사이딩 시공

- 석고보드 시공 등

가평 조종 안전하고 재미있게 집 짓기 28일차 입니다.

오늘작업은 세라믹사이딩 시공, 마감재 재단(계단재, 잼보드)위주 작업을 진행하였습니다.

​사진으로 보시겠습니다.

​오늘도 세라믹사이딩시공에 열심히한 하루였습니다

부팀장님이 세라믹사이딩재단에 여념이 없습니다

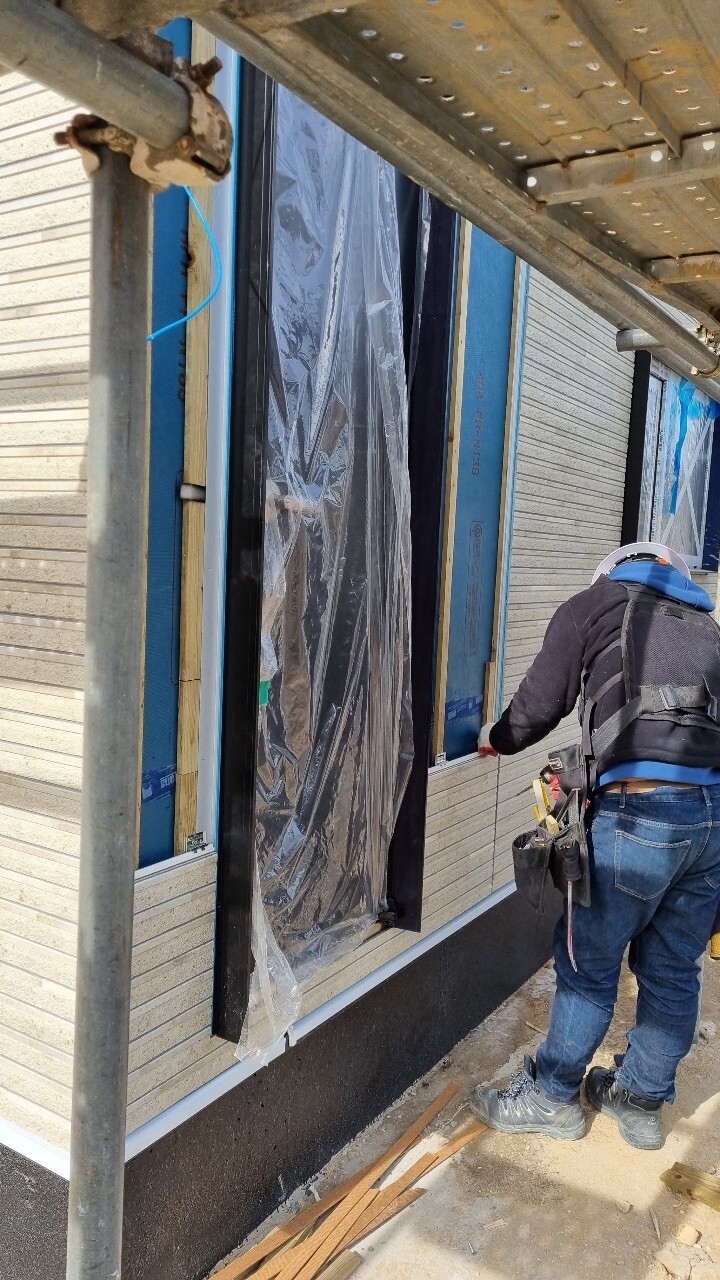

오전은 2층 남아있는 벽면에 세라믹사이딩 시공을 완료하였습니다

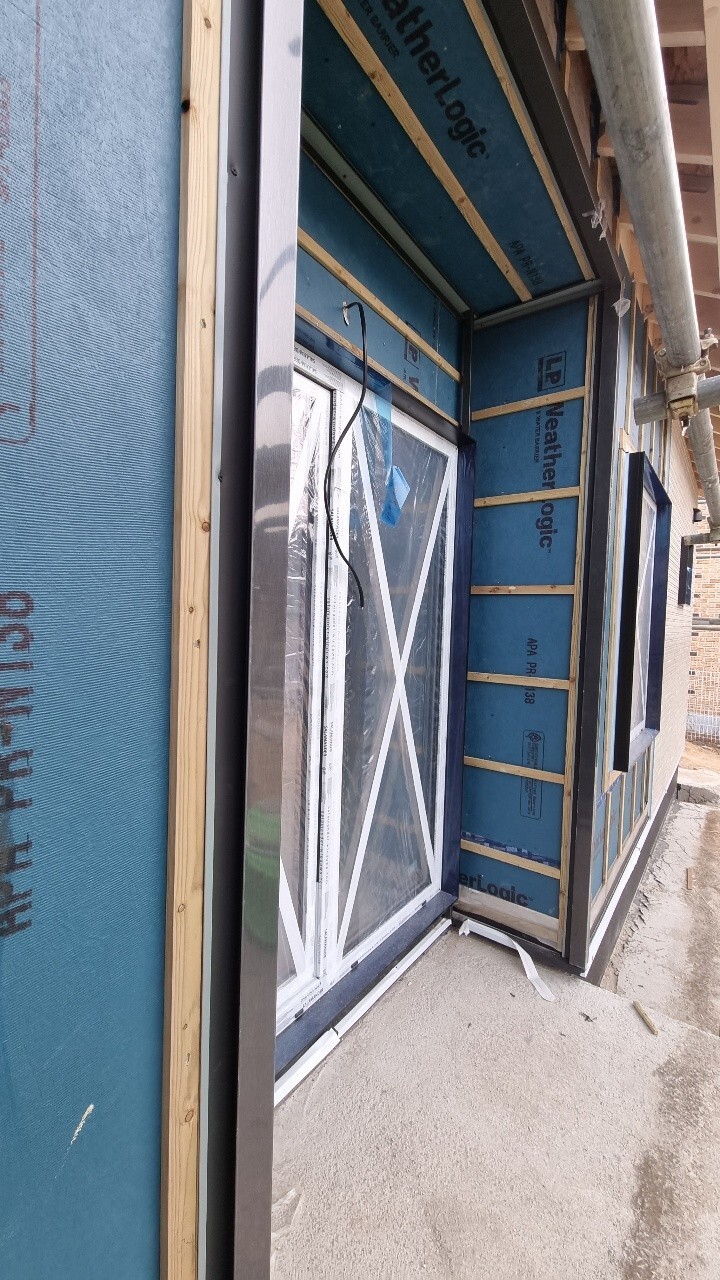

1층 방화문주변 세라믹사이딩시공 완료하였습니다.

1층 현관문주변 세라믹사이딩 시공중입니다.

아래는 세라믹사이딩에 대한 자세한 설명입니다.

출처 : 대림우드

아래는 팀장님이 마감재 시공전 계단재 와 잼보드 재단을 하였습니다.

정밀시공을 위해 정확히 재단합니다.

다음은 하이클레이딩작업전 현관문 등에 상작업을 하였습니다.

다음은 징크팀에서 작업을 하였습니다.

다음은 에어컨작업을 하였습니다

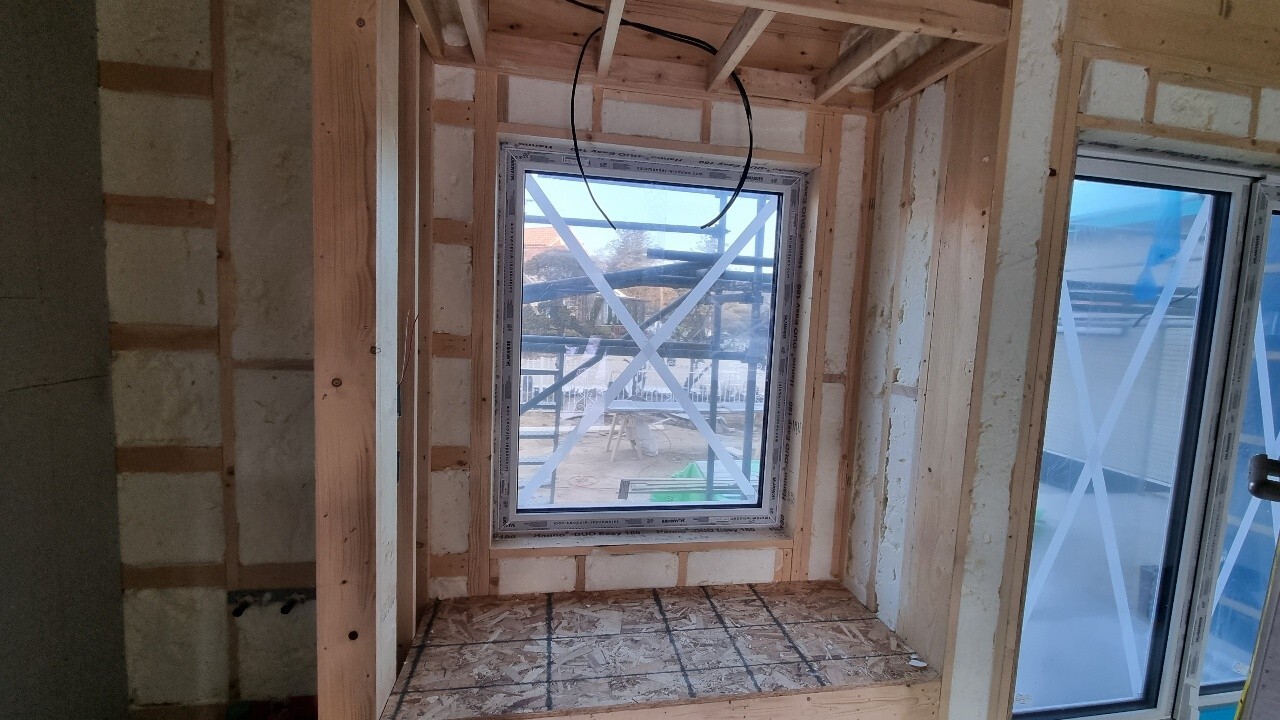

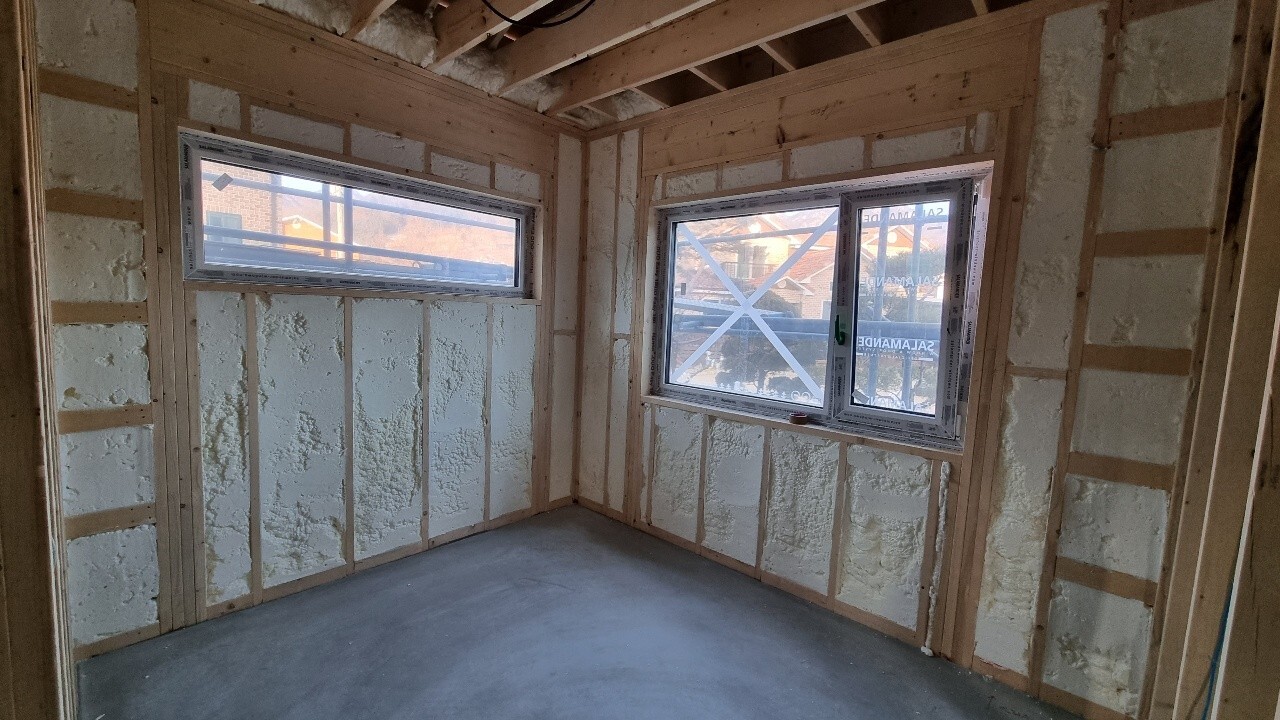

아래는 어제(2/6일)까지 진행한 수성연질폼 작업현황입니다.

연질폼이 꼼꼼하게 잘 들어가있습니다.

단열이 기대됩니다.

깔끔하게 청소와 현장정리 후 하루를 마감합니다.

오늘은 여기까지입니다.

추운날씨에 최선을 다한 팀원들 고생많았습니다.

오늘도 고생하셨습니다.

​감사합니다.

'목조주택 시공완료현장 > 2112가평조종 39평' 카테고리의 다른 글

220212 토 [가평 조종] 33일차 석고보드 시공, 마이너스 몰딩 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.12
220211 금 [가평 조종] 32일차 석고보드 시공, 마이너스 몰딩 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.11
220210 목 [가평 조종] 31일차 석고보드 시공, 타이벡 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.10
220209 수 [가평 조종] 30일차 단열재 충진, 석고보드 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.10
220208 화 [가평 조종] 29일차 세라믹사이딩 시공, 마감재 재단 및 가공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.09
220205 토 [가평 조종] 27일차 세라믹사이딩 시공, 석고보드 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.05
220204 금 [가평 조종] 26일차 세라믹사이딩 시공, 후드벤트 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.04
220203 목 [가평 조종] 25일차 세라믹사이딩 시공, 윈도우시트 골조시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.03
220128 금 [가평 조종] 24일차 세라믹사이딩 시공, 현관문 및 방화문 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.28
220127 목 [가평 조종] 23일차 레인스크린 작업, 외날후레싱 작업, 세라믹사이딩 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.28

댓글
