본문 바로가기
목조주택 시공완료현장/2112가평조종 39평

220126 수 [가평 조종] 22일차 레인스크린 작업, 아이큐브 하부후레싱 작업, 아이큐브 시공 등 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 1. 26.

날씨 : 작업하기 좋은 따뜻한 날씨.

- 금일 근무자

팀 장 : 정수호 (8시간)

부팀장 : 손호현 (8시간)

팀 원 : 김용귀 (8시간), 이희철 (8시간)

지 원 : 강재성 (8시간)

금일품수 (누계) : 5.00품 (총 93.76품)

오늘 작업현황

- 레인스크린시공전 레이아웃 작업

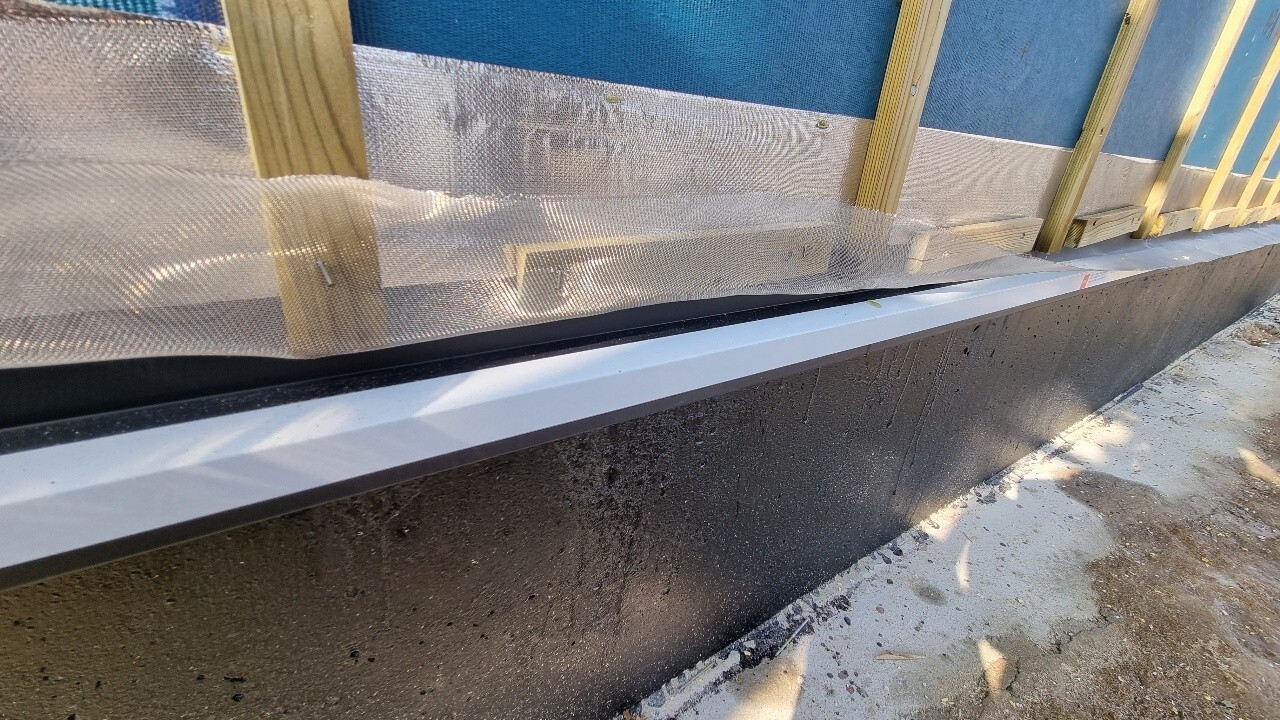

- 아이큐브 하부 후레싱작업

- 레인스크린 작업

- 아이큐브(세라믹사이딩) 시공

- 방통타설

내일 예정작업

- 레인스크린 작업

- 아이큐브 시공 등

가평 조종 안전하고 재미있게 집 짓기 22일차 입니다.

오늘은 레인스크린 작업, 아이큐브 하부후레싱 작업, 아이큐브 시공 등 위주로 작업을 진행하였습니다.

​사진으로 보시겠습니다.

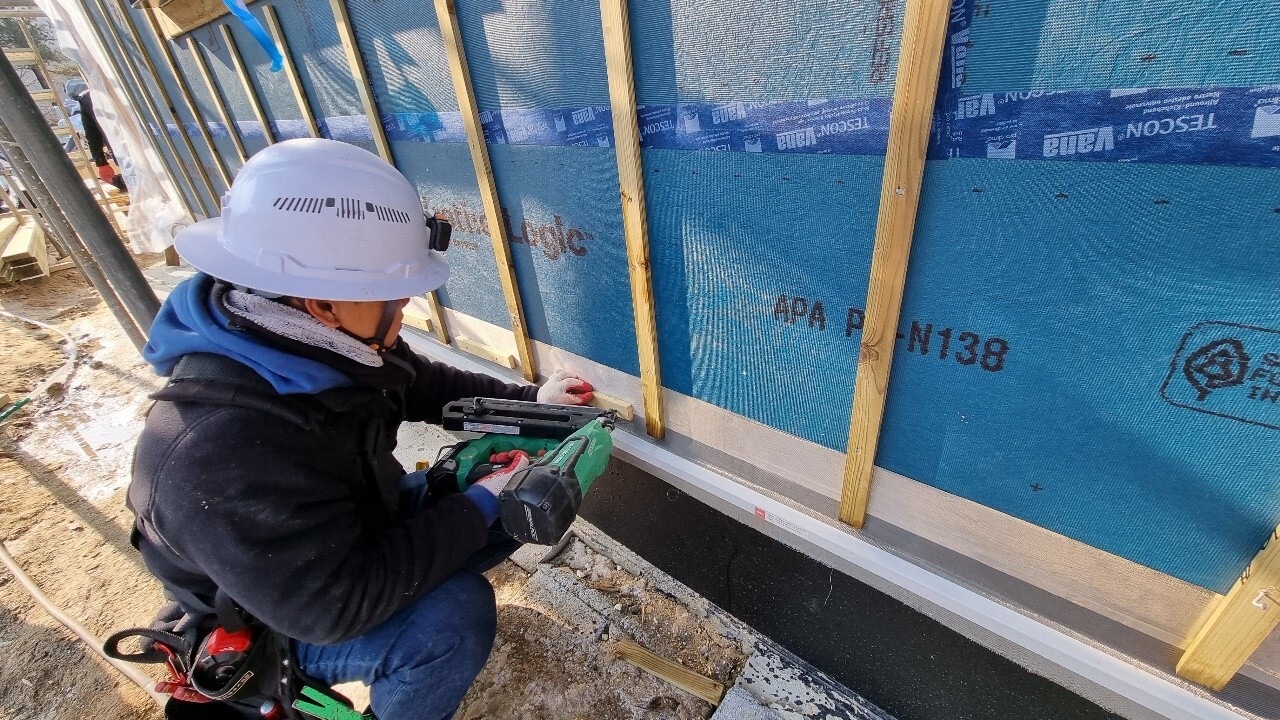

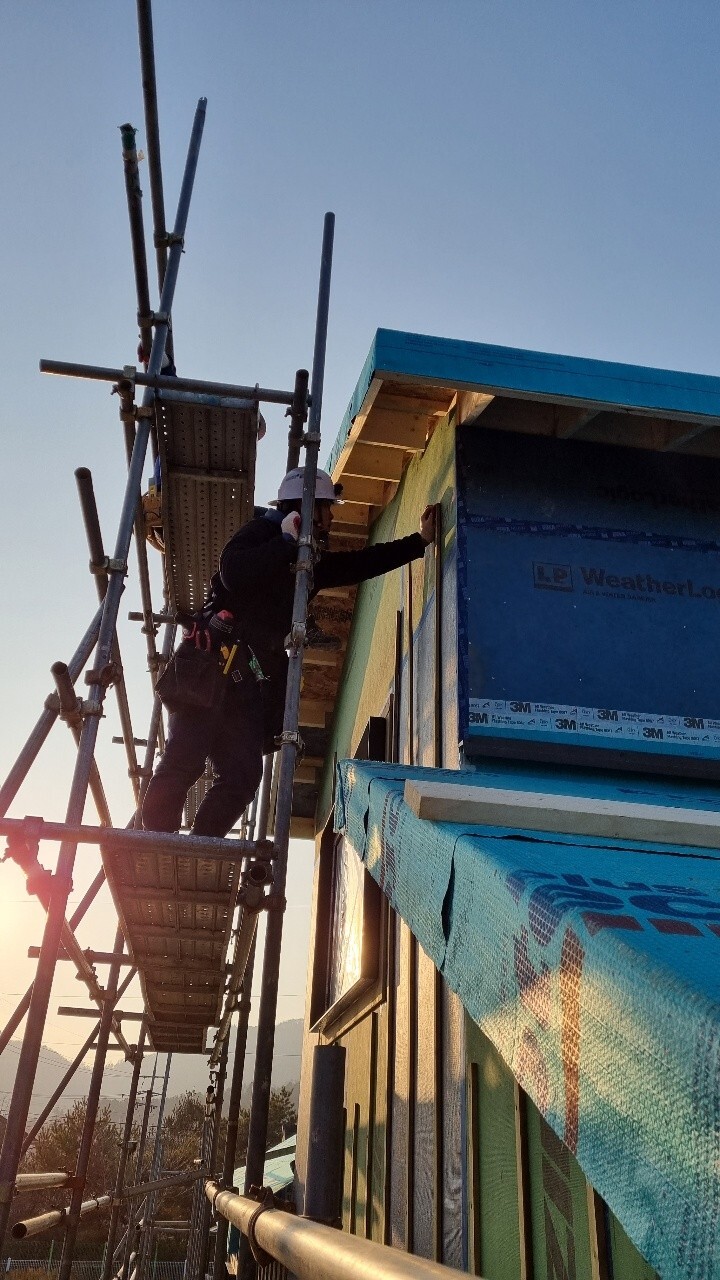

어제에 이어서 레인스크린작업을 하였습니다.

레인스크린은 외장재와 방수합판사이에 공간을 형성시켜

습은 빠르게 자연 건조되게끔 하고, 혹시라도 외부에서 빗물이 침투할경우

빗물이 흘러내려갈 수 있는 공간을 확보하는 것입니다.

치수에 맞게 재단을 하고 시공합니다.

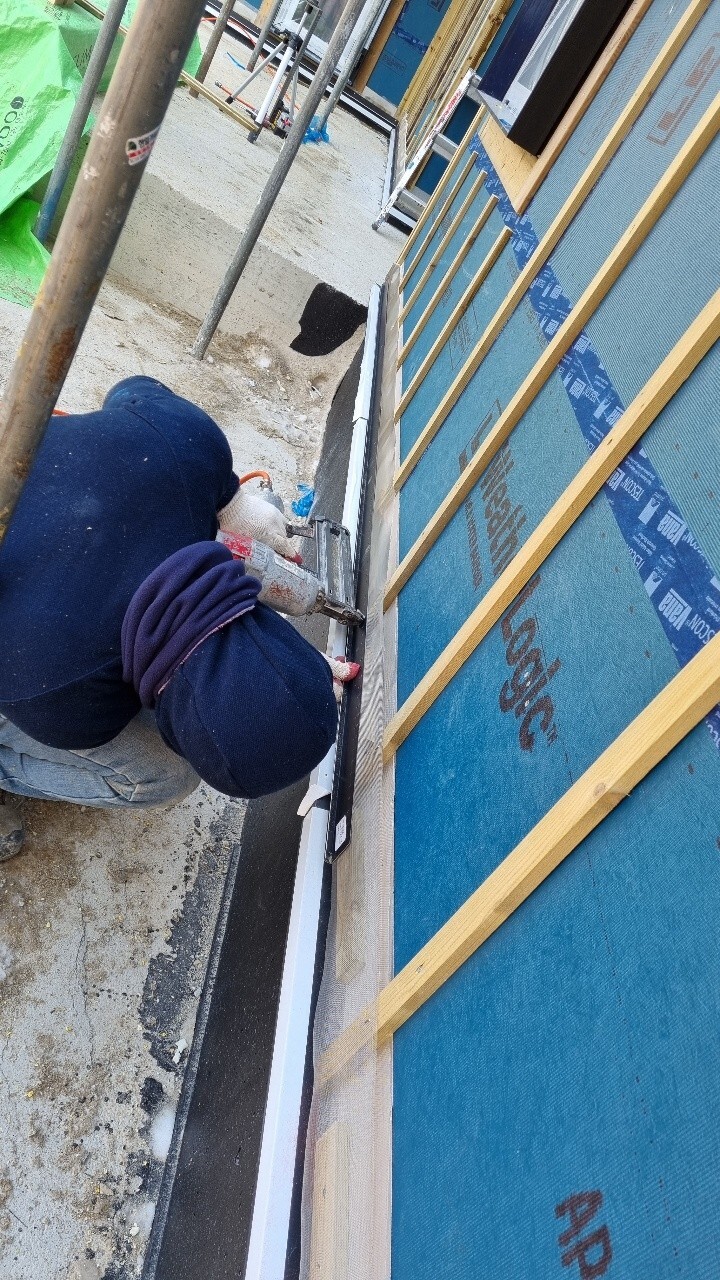

레인스크린 시공 완료된 자리에 타카를 이용하여 버그스크린 올려 고정시켜줍니다.

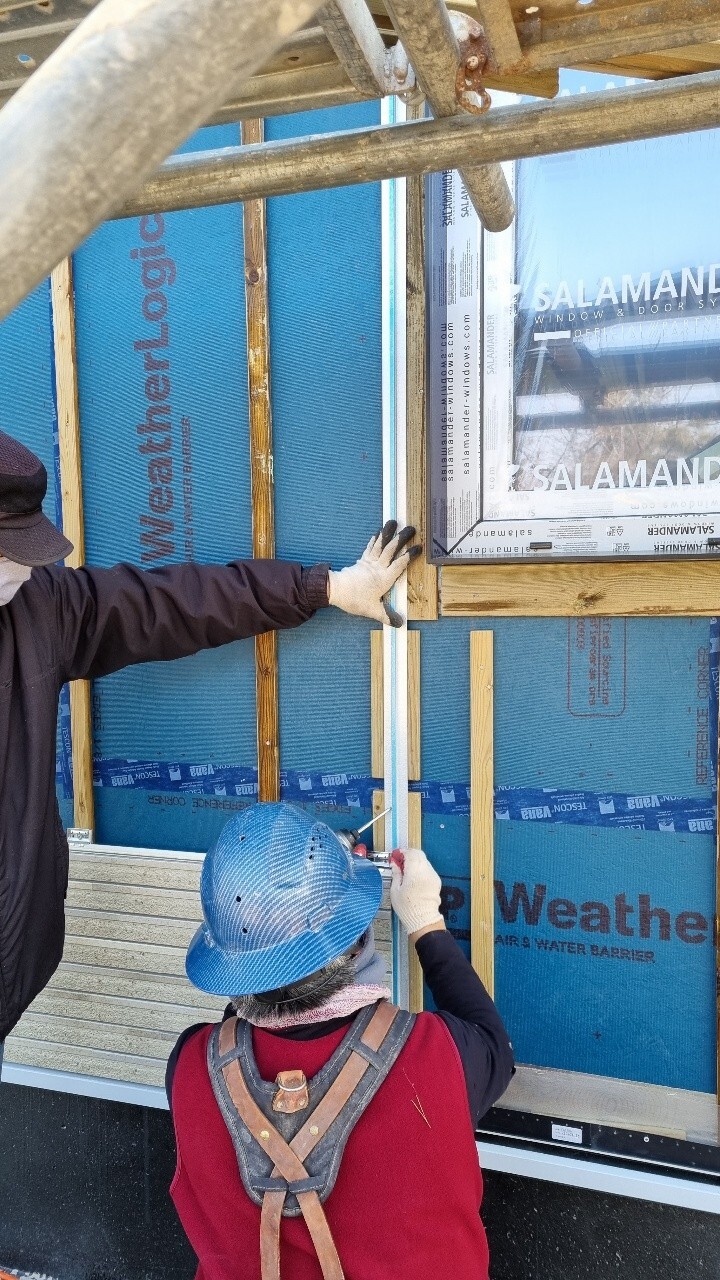

레이저를 이용하여 레벨을 확인하며 스타더 작업에 신중을 더합니다.

​처음 스타터 시공이 제대로 되어야지만 그 다음에 올라가는 세라믹이 같은라인으로 잘 올라가게 되고

​그래야 작업 효율이 올라갑니다.​

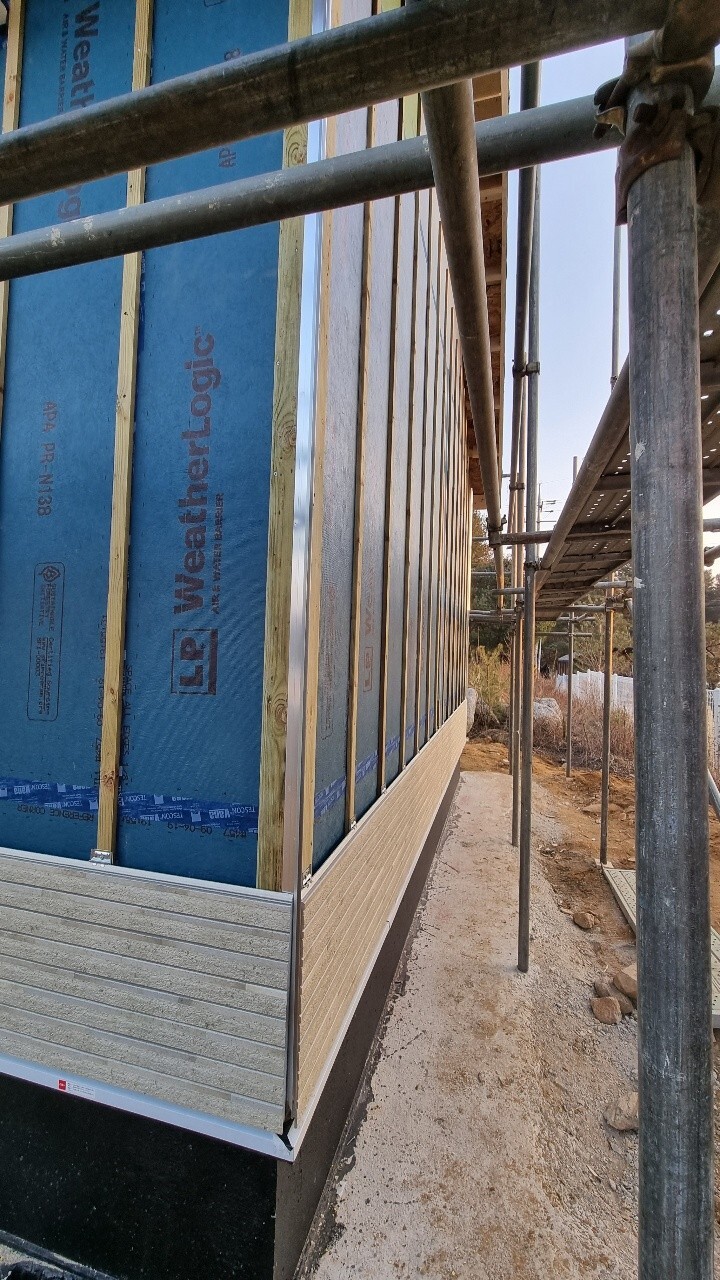

스타더 시공이 완료되면 바로 세라믹사이딩 시공 진행합니다.

세라믹 사이딩시공은 팀장님이 건축주님의 지원을 받아 진행하였습니다.

​세라믹 사이딩은 스터드 위치마다 시공한 레인스크린에 세라믹 사이딩 전용 클립을 끼워 50mm 피스로 고정주면서 단계적으로 올라가면서 작업합니다.

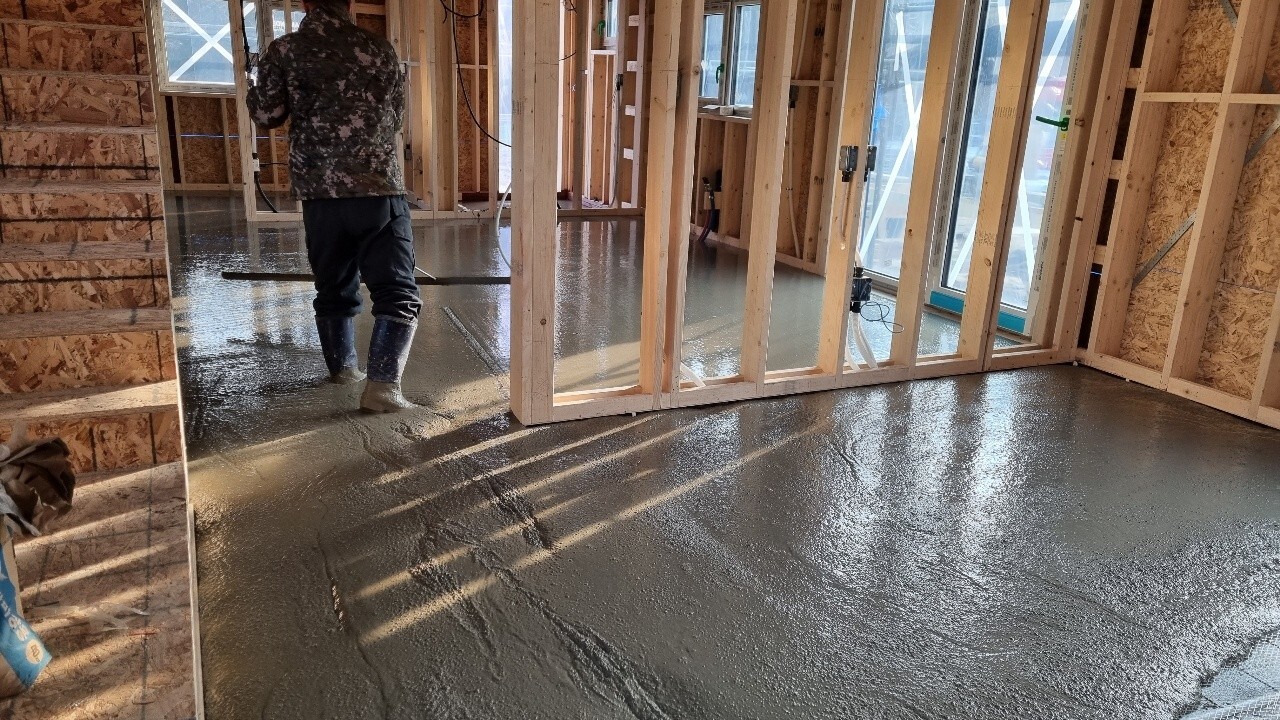

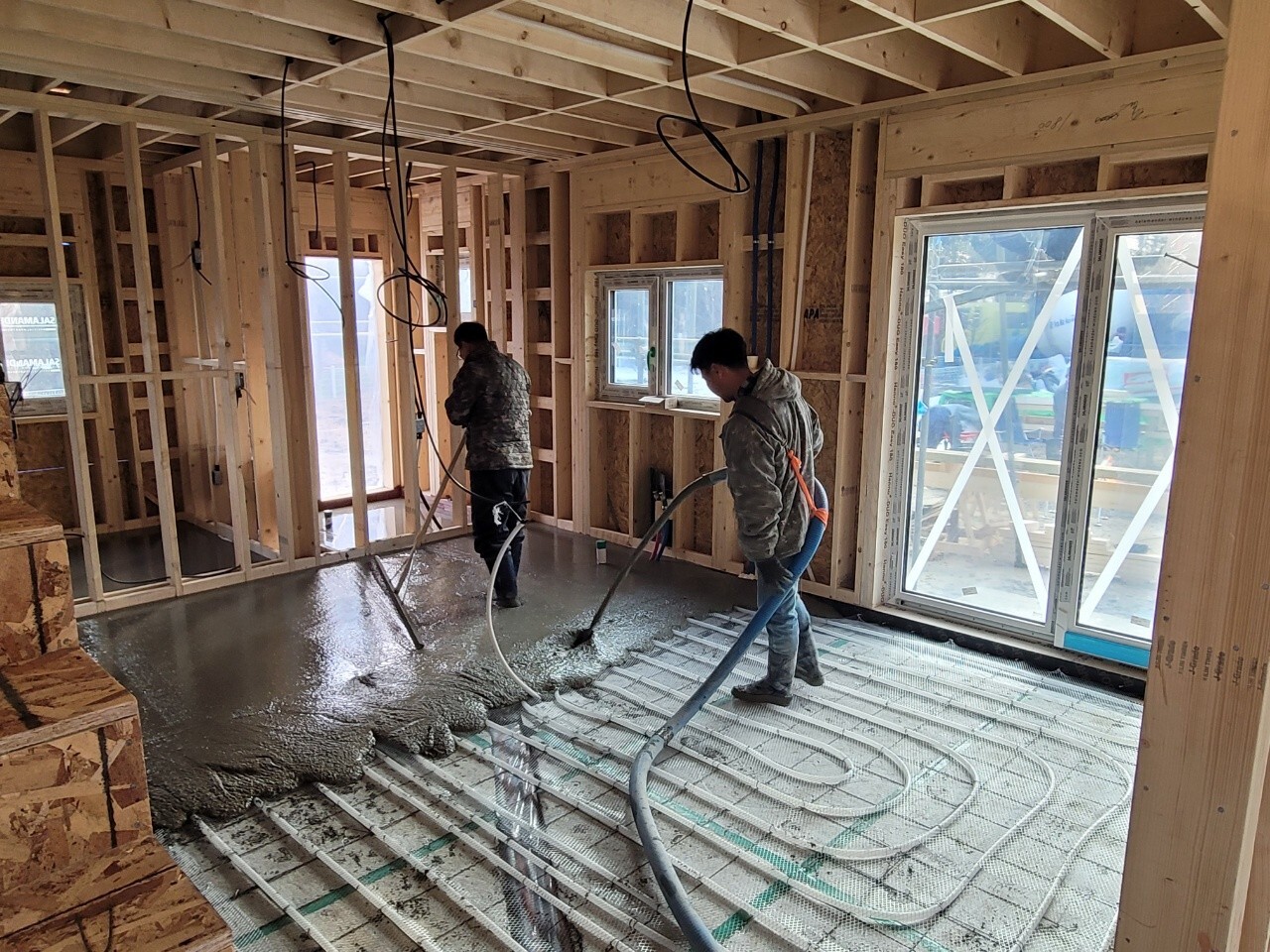

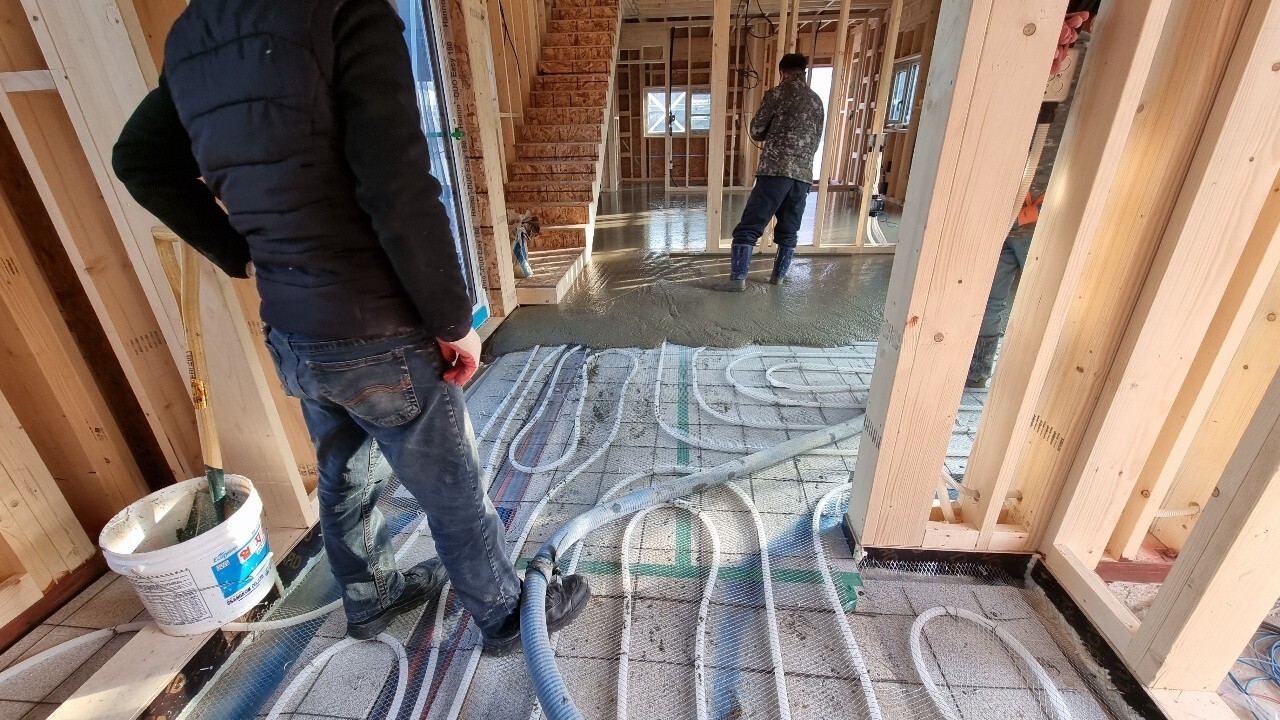

내부 방통타설 진행하였습니다.

​레미콘이용하여 잘 배합된 몰탈을 타설하며, 미리 시공한 방통 합판라인에 맞춰 밀대를 이용해 골고루 펴줍니다.

오늘은 여기까지입니다

팀원 모두 작업하느라 고생하였습니다.

​감사합니다.

'목조주택 시공완료현장 > 2112가평조종 39평' 카테고리의 다른 글

220205 토 [가평 조종] 27일차 세라믹사이딩 시공, 석고보드 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.05
220204 금 [가평 조종] 26일차 세라믹사이딩 시공, 후드벤트 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.04
220203 목 [가평 조종] 25일차 세라믹사이딩 시공, 윈도우시트 골조시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.02.03
220128 금 [가평 조종] 24일차 세라믹사이딩 시공, 현관문 및 방화문 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.28
220127 목 [가평 조종] 23일차 레인스크린 작업, 외날후레싱 작업, 세라믹사이딩 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.28
220125 화 [가평 조종] 21일차 메탈라스망 시공, 아이큐브 하부 후레싱작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.26
220122 토 [가평 조종] 20일차 2층 지붕 합판시공 및 방수시트 작업, 외벽 합판시공, 박공스터드 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.22
220121 금 [가평 조종] 19일차 외벽 테이핑작업, 2층 지붕 서까래 및 합판시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.21
220120 목 [가평 조종] 18일차 계단시공, 외부합판시공, 방통 밑작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.21
220119 수 [가평 조종] 17일차 외부합판시공, 내부목작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.19

댓글
