목조주택 시공완료현장/2111김포하성54평

220112 수 [김포 하성] 44일 자재수령, 석고보드 시공, 문틀 시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 1. 12.

날씨 : 맑음

- 금일 근무자

팀 장 : 서태원 (8시간)

팀 원 : 김수현 (8시간), 최용모 (8시간), 백경운(8시간), 배상헌(8시간)

​지 원 : 강영삼 (8시간)

금일품수 (누계) : 6품 (총237품)

금일 작업현황

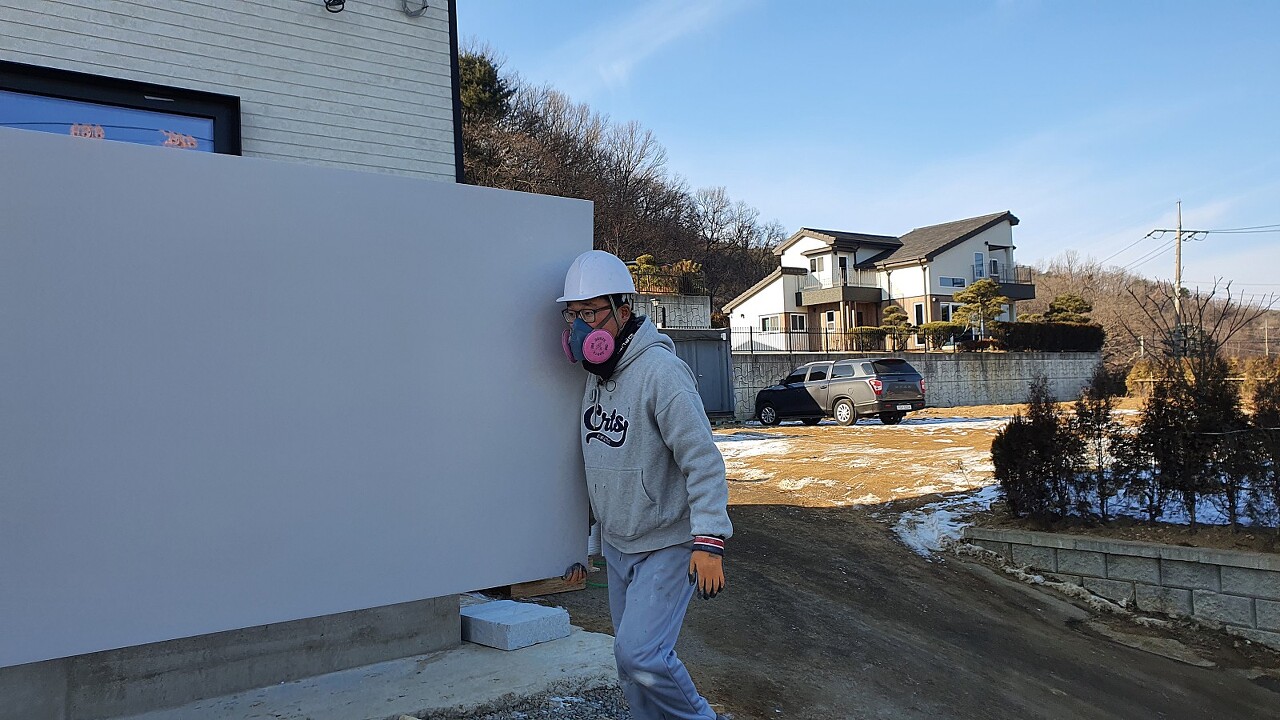

- 석고보드및 문 수령

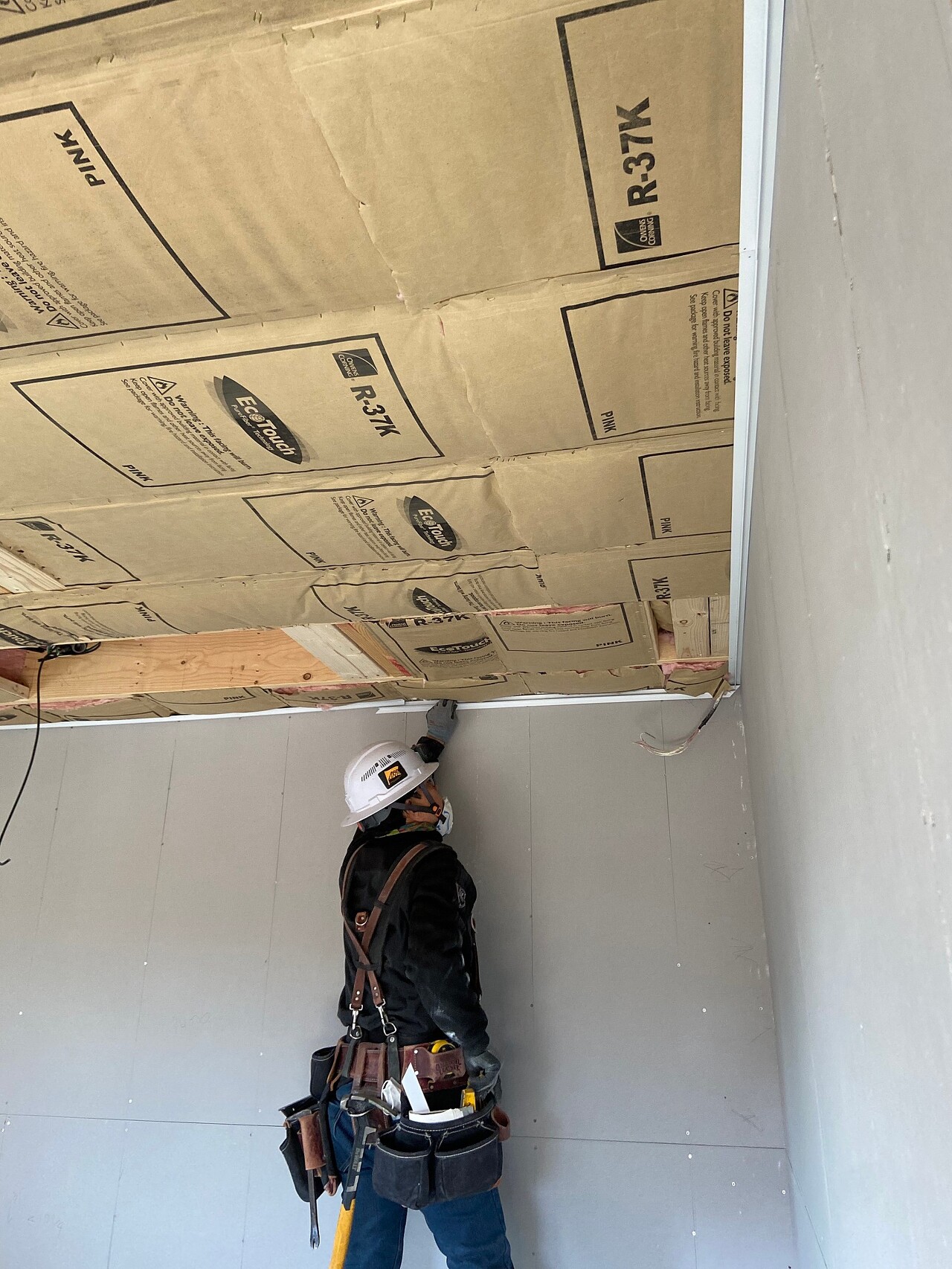

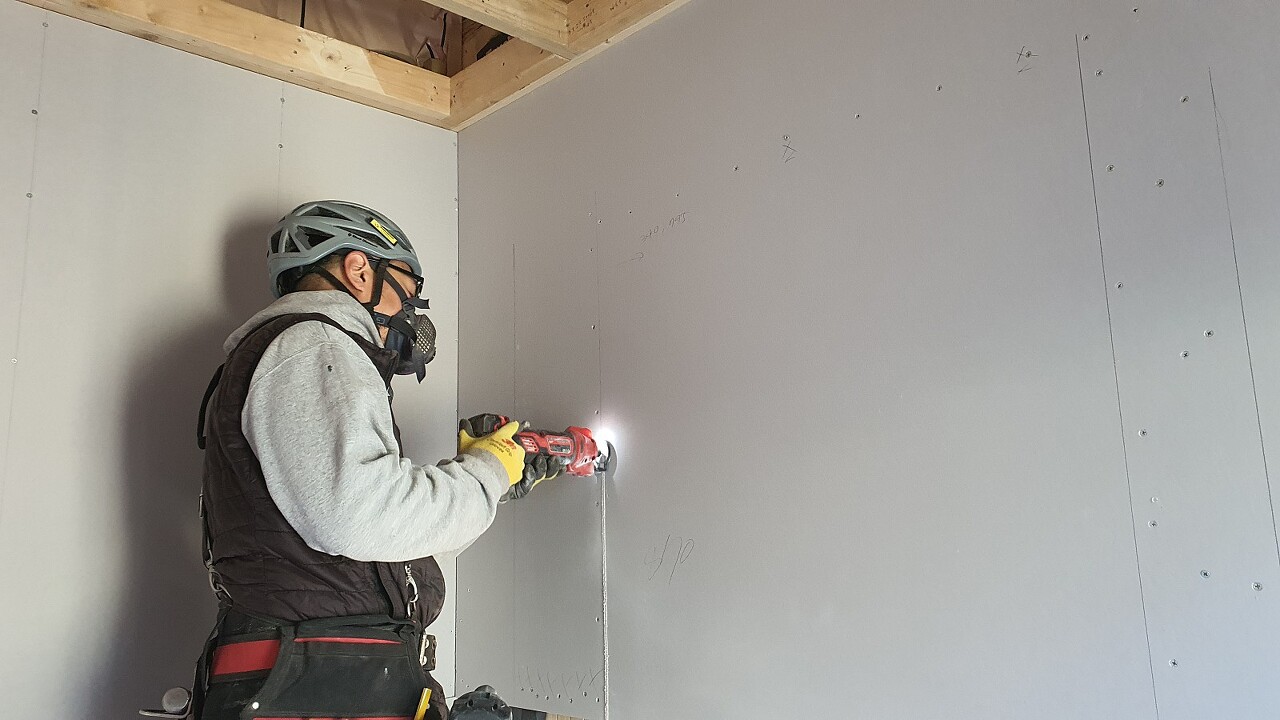

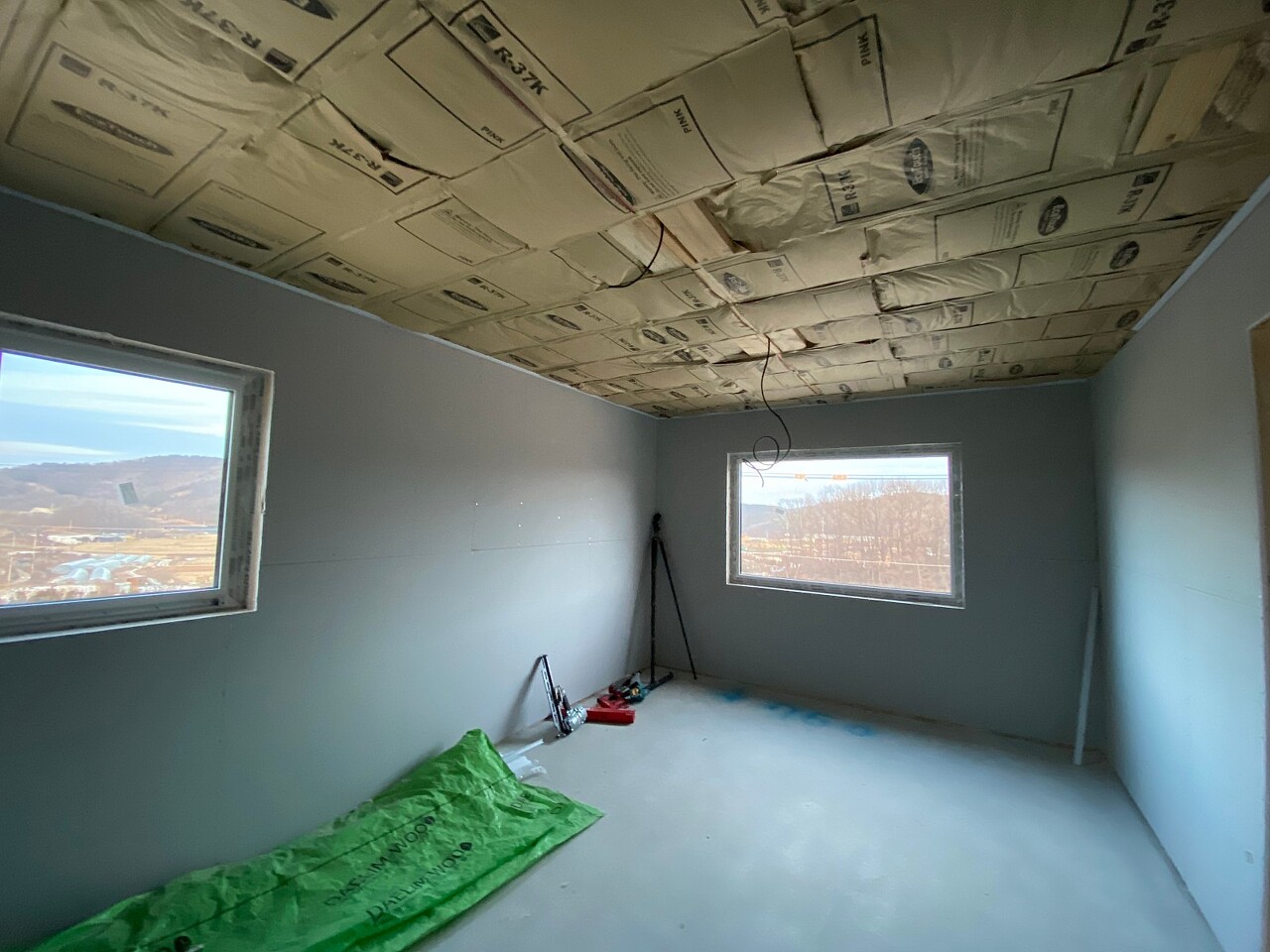

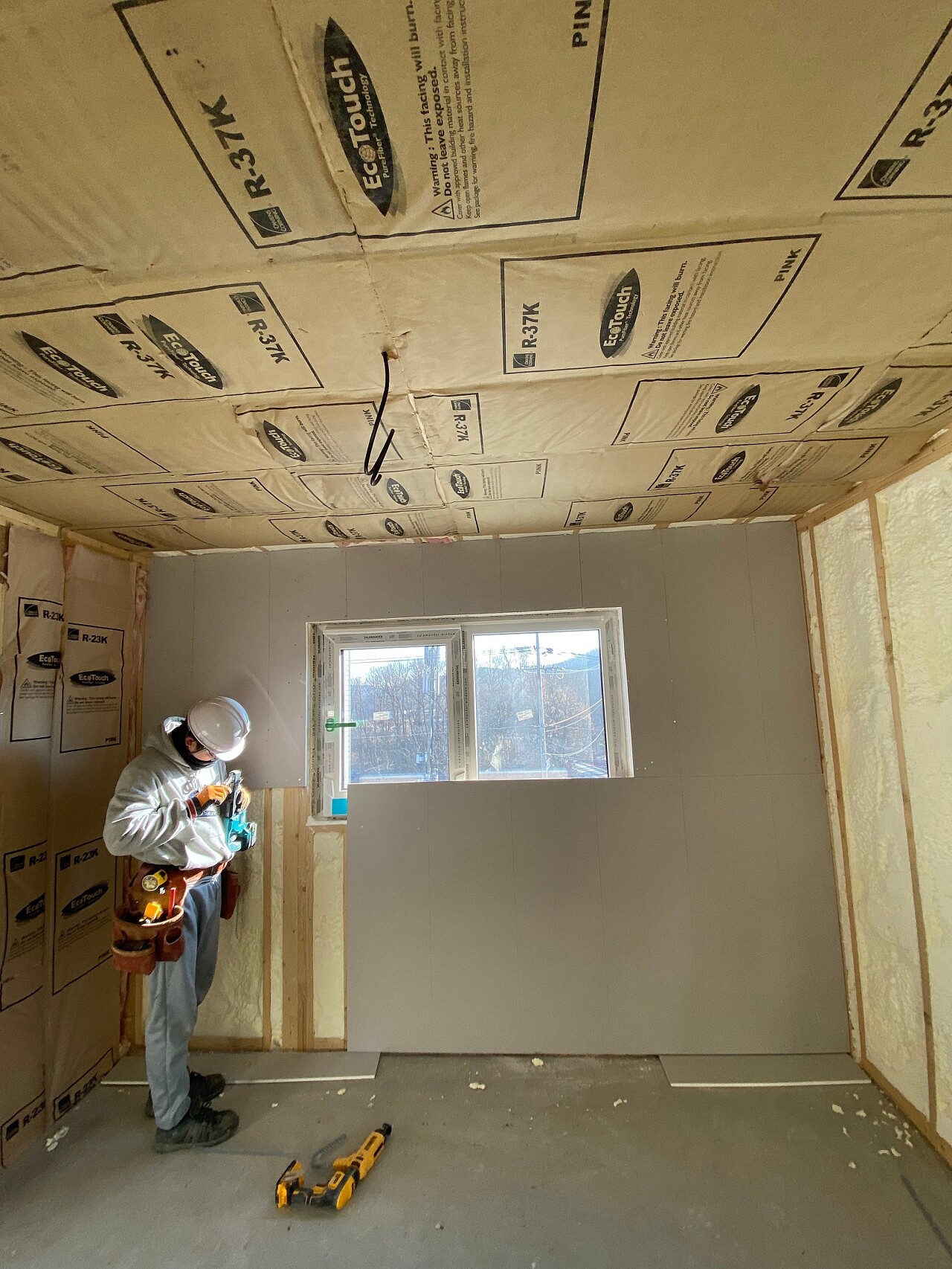

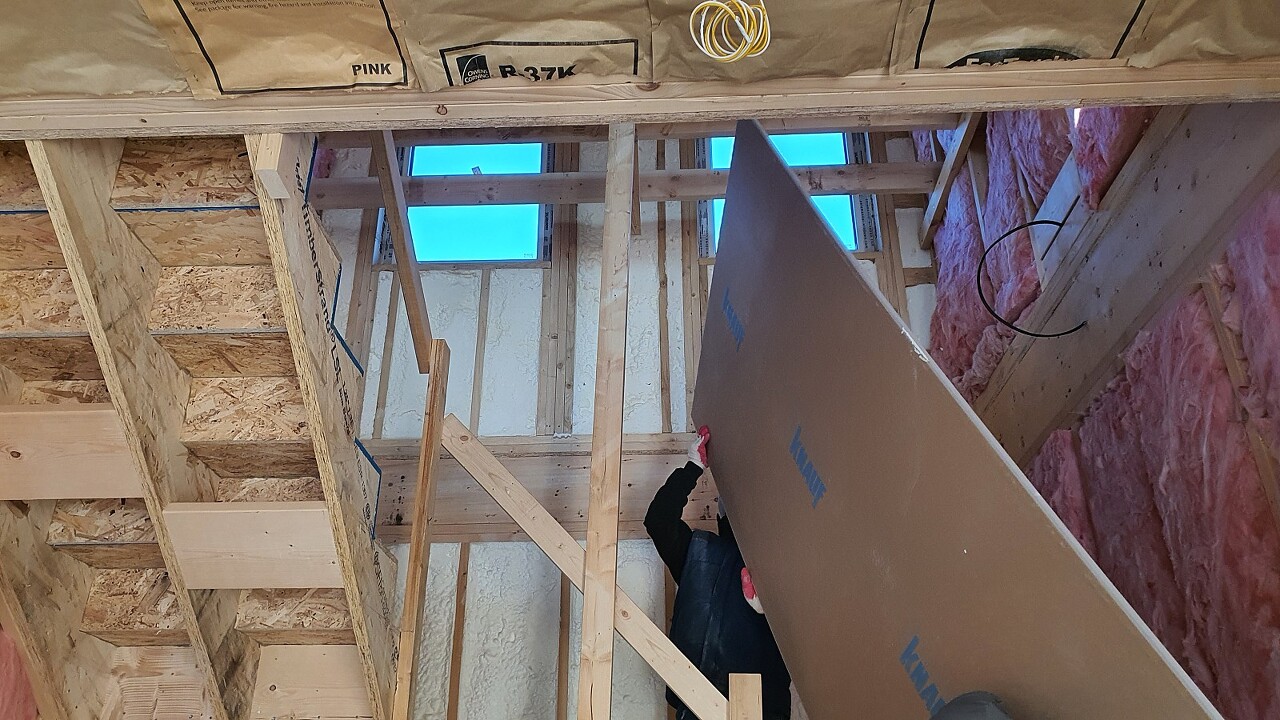

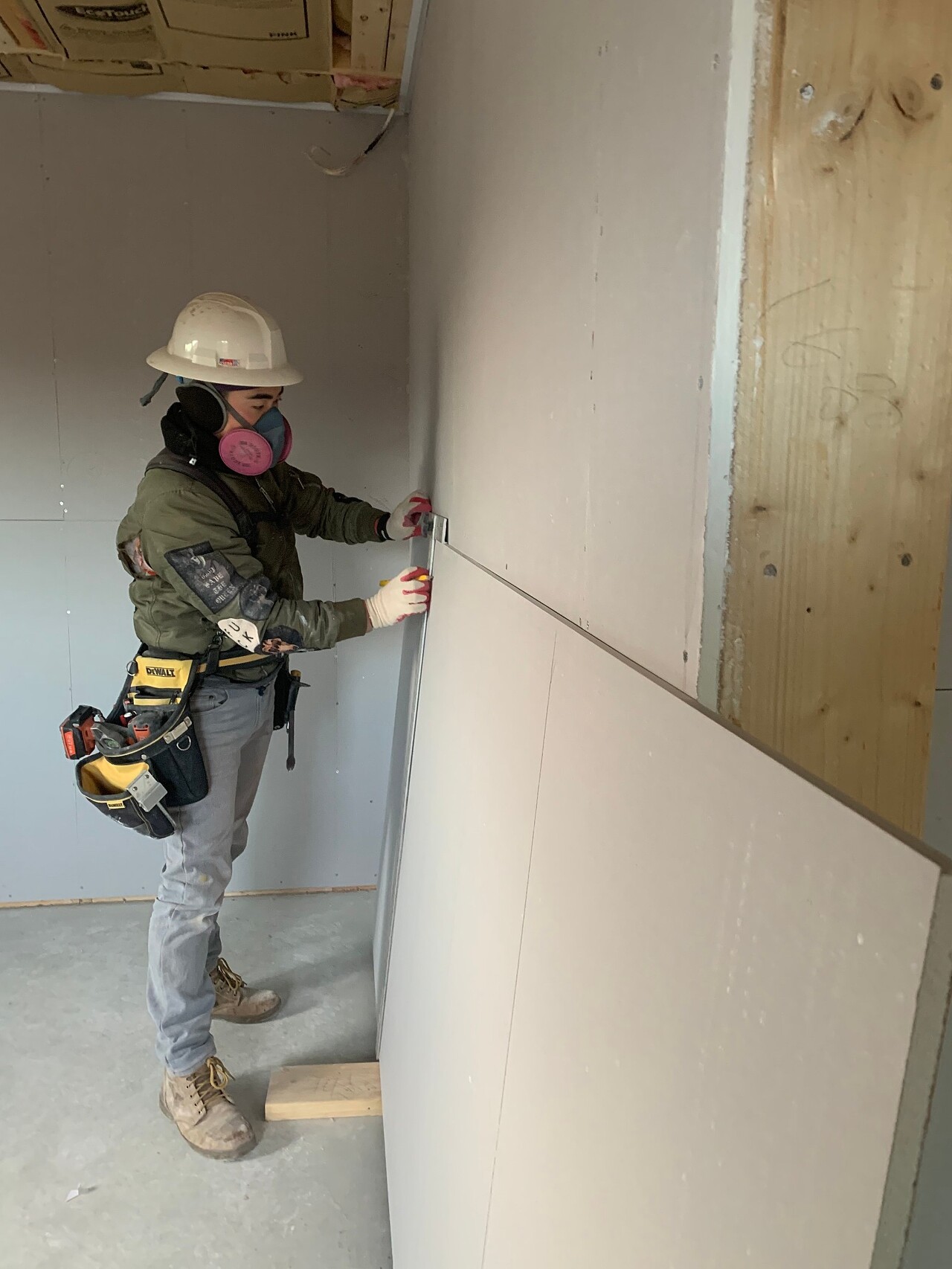

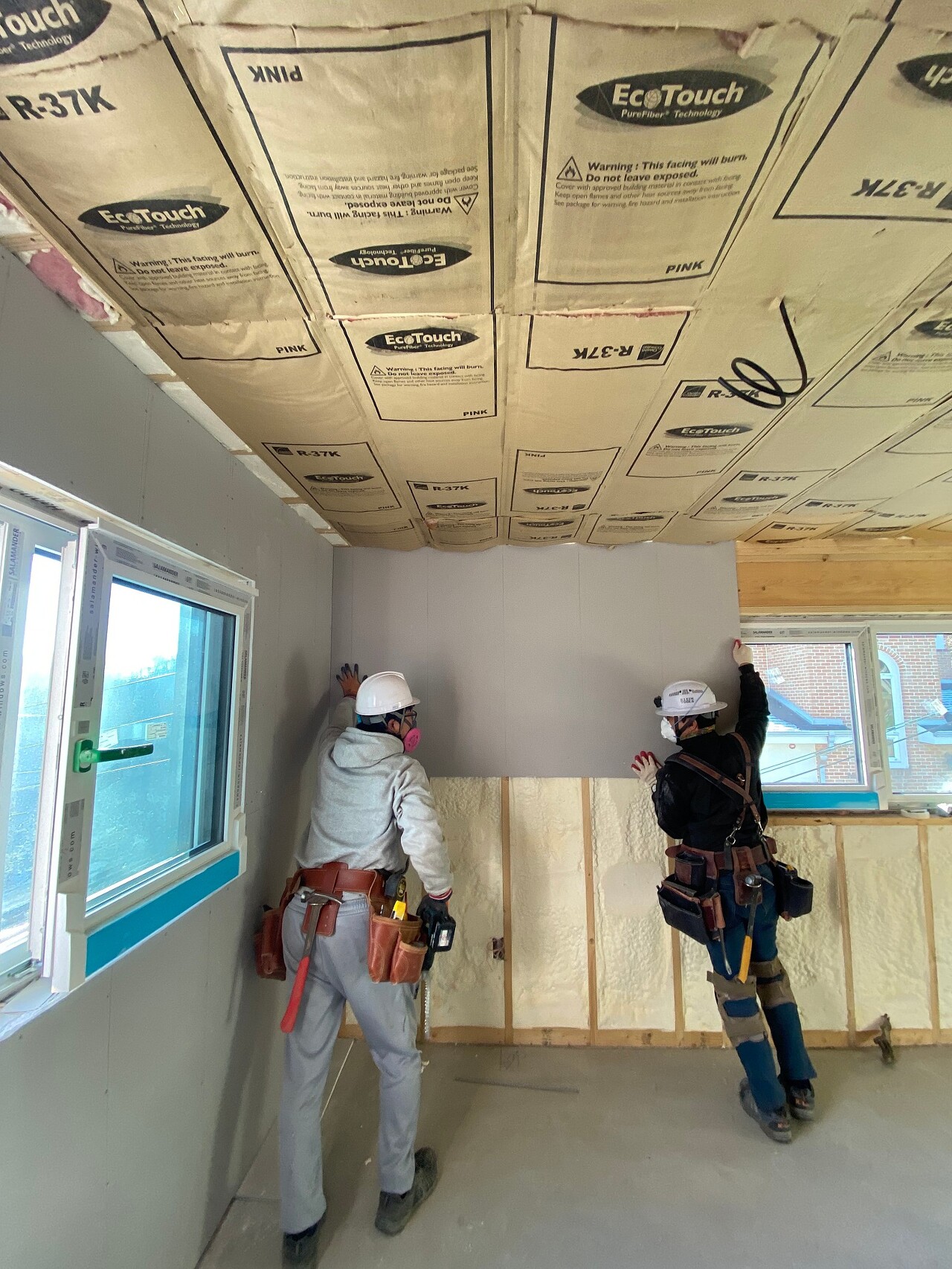

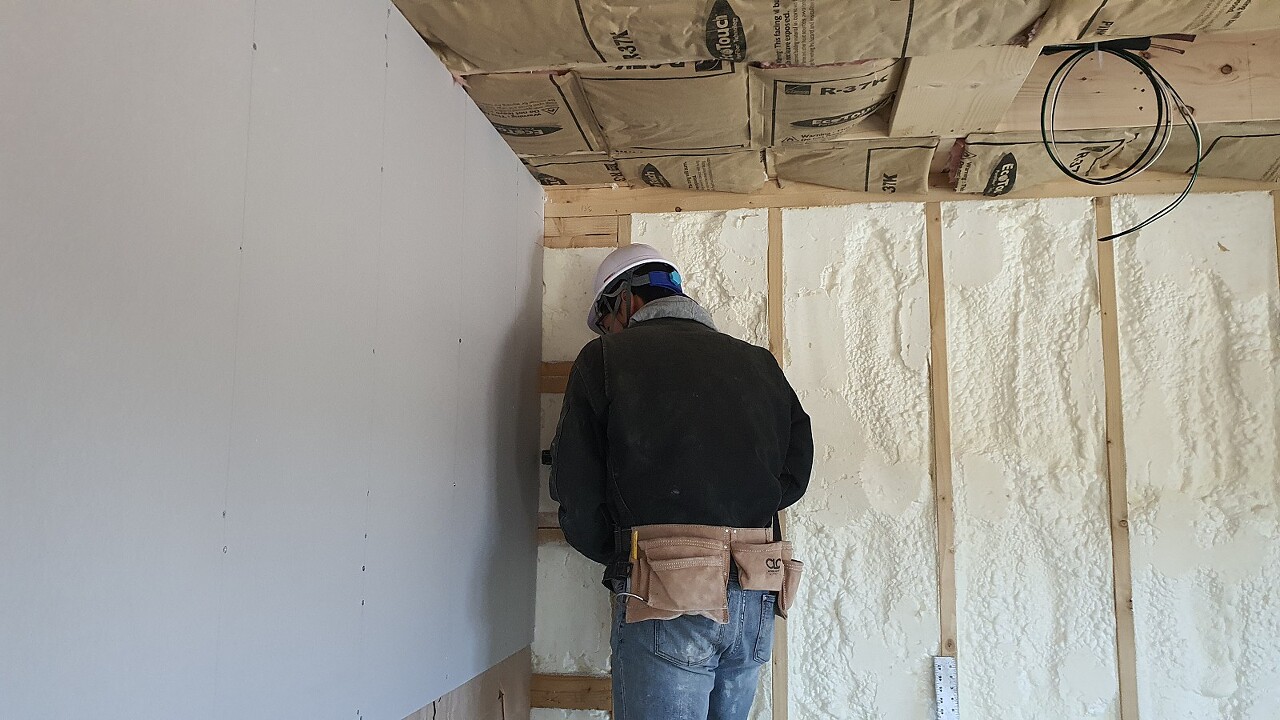

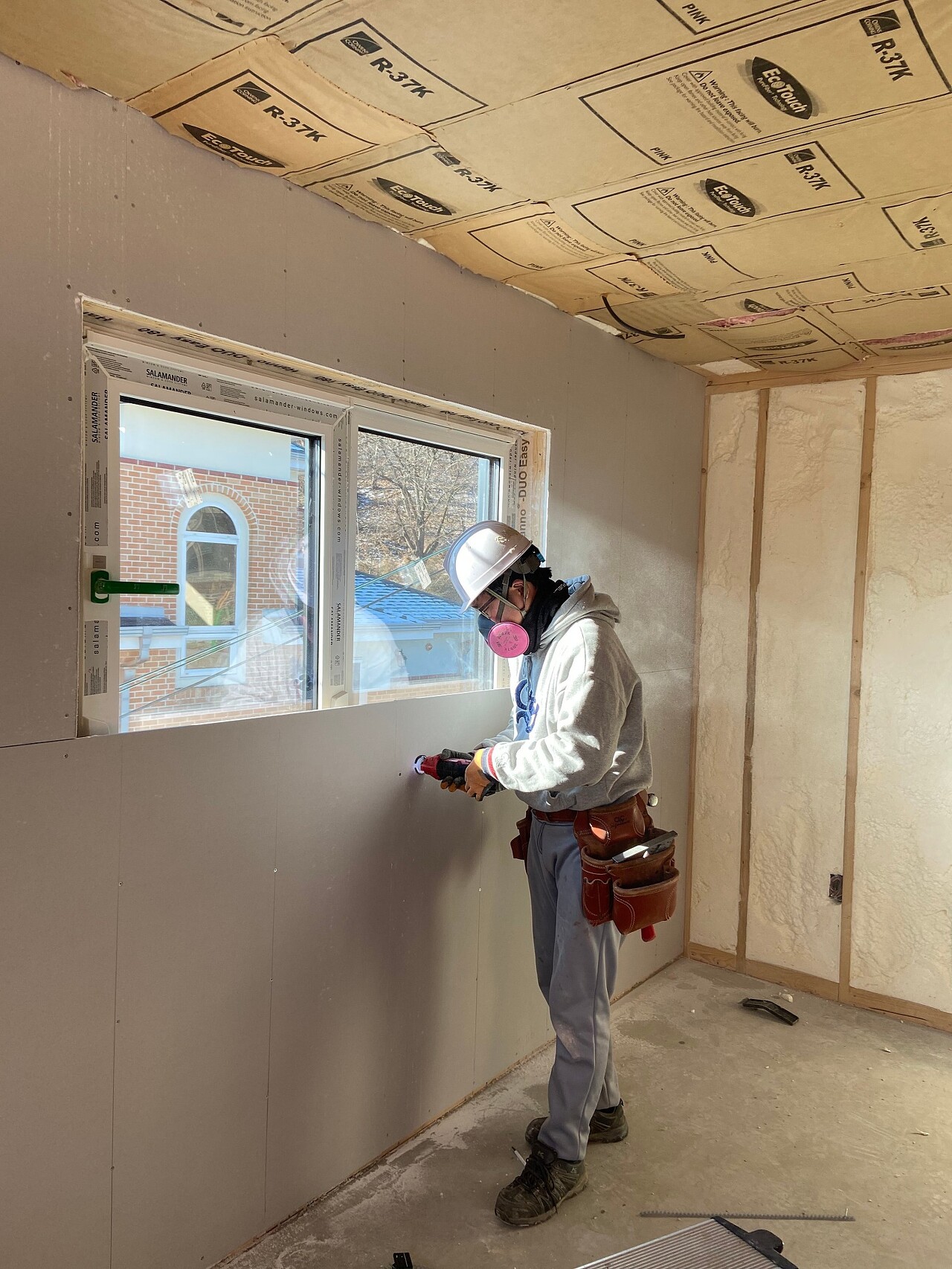

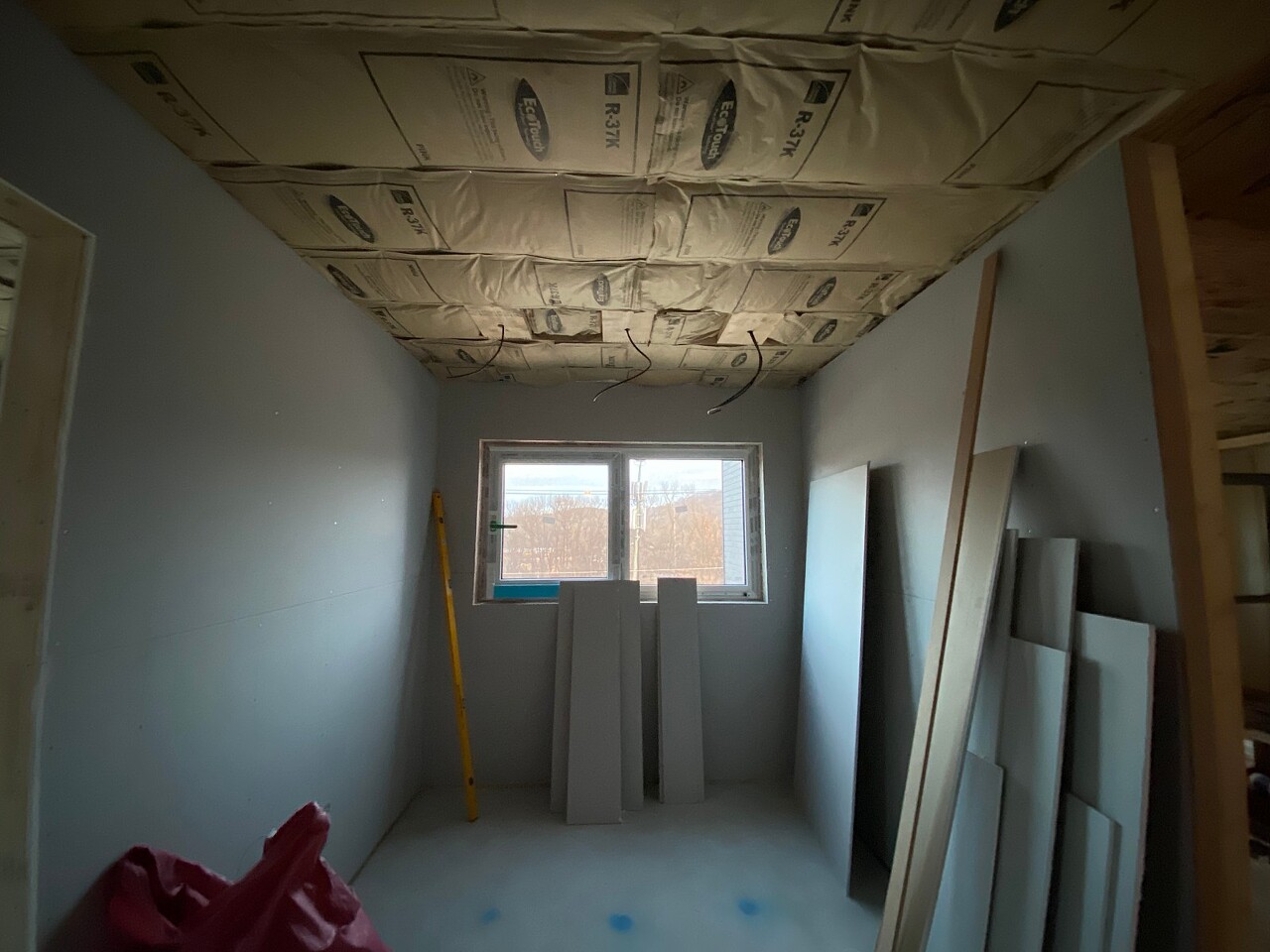

- 석고보드시공

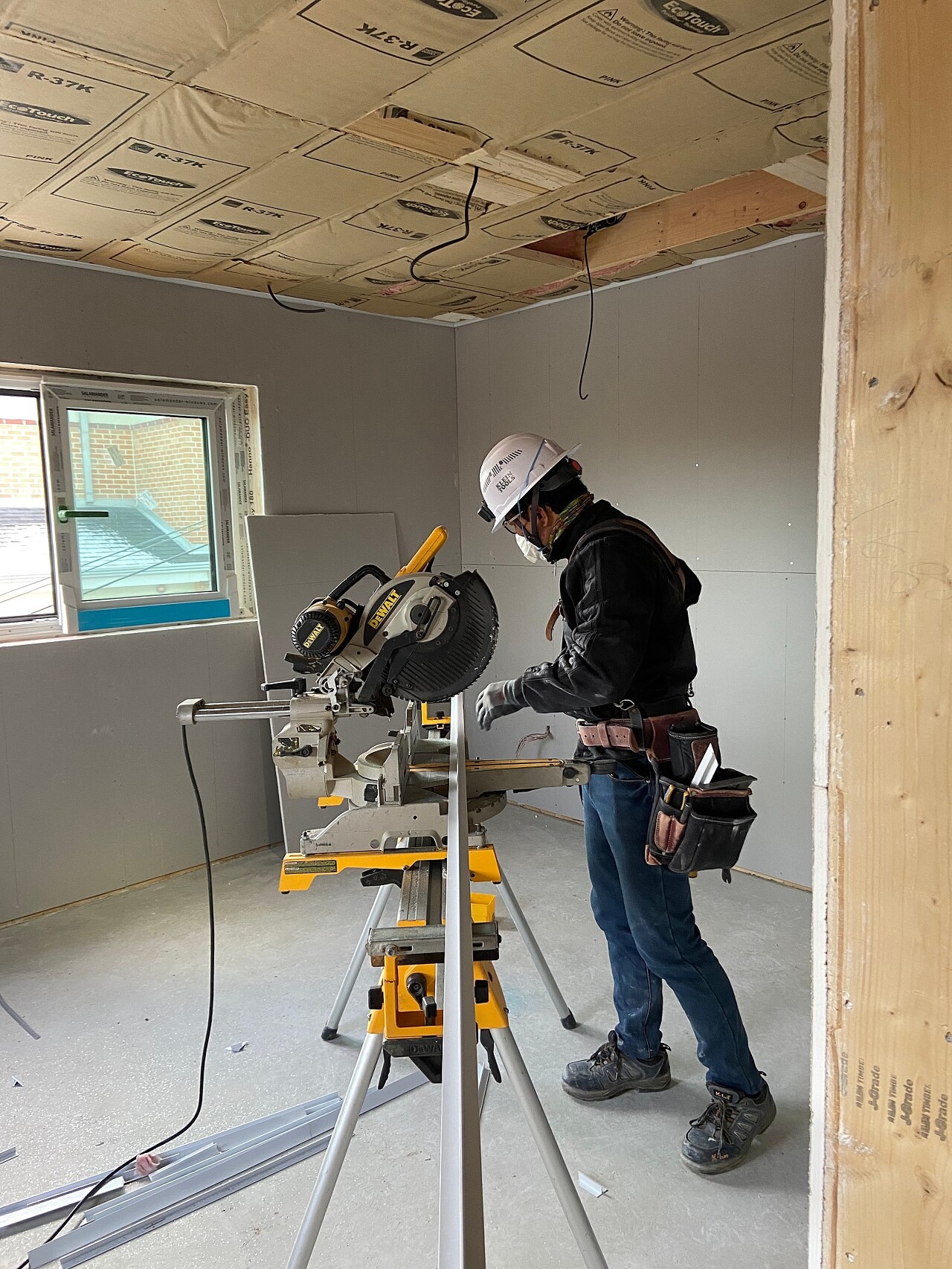

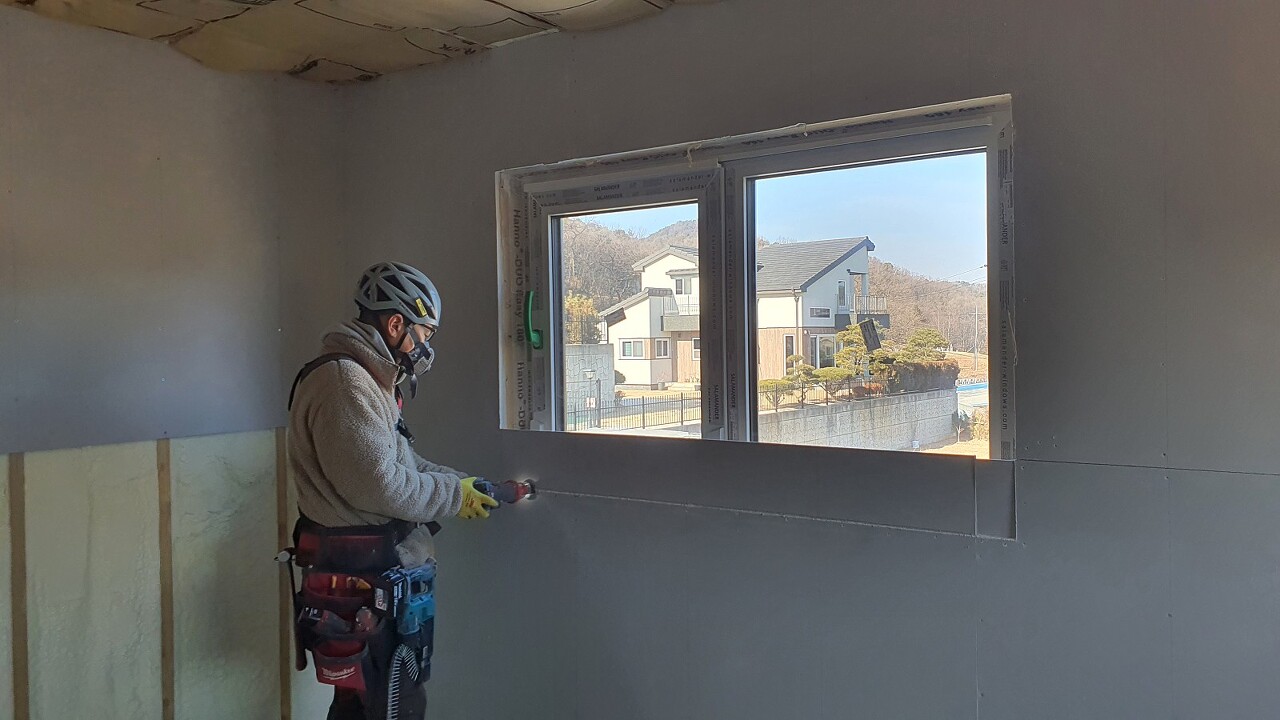

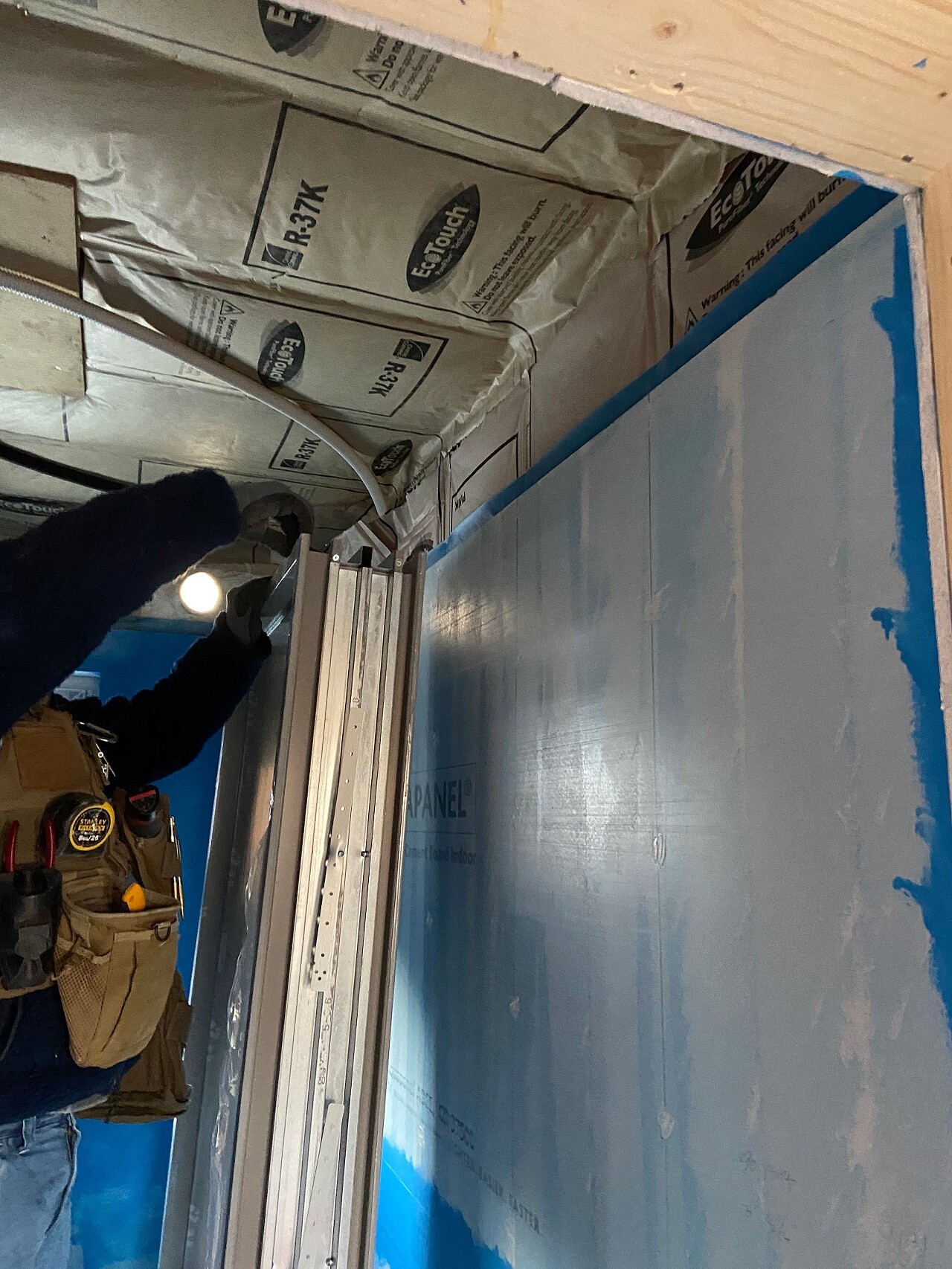

- 문틀 시공

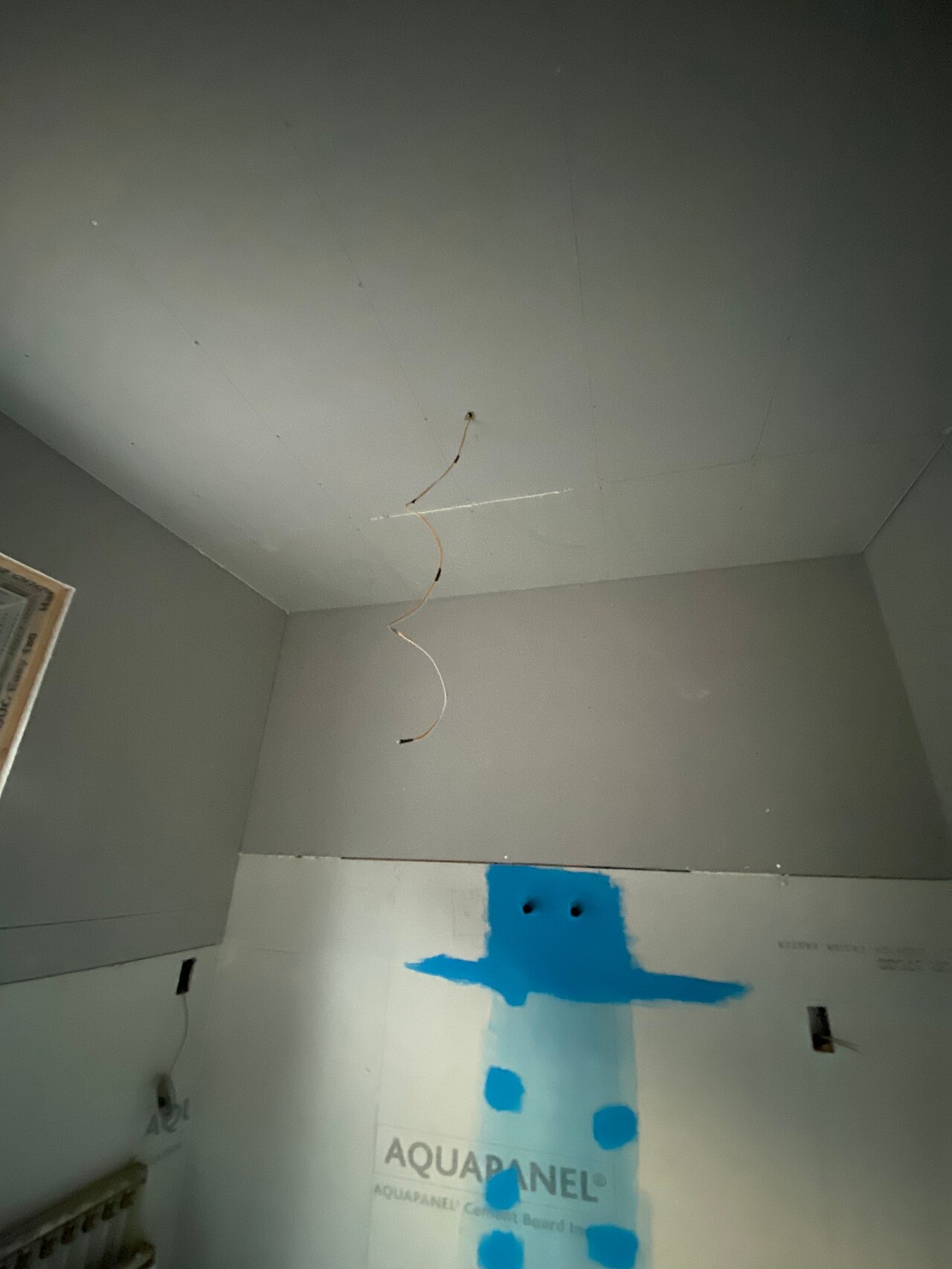

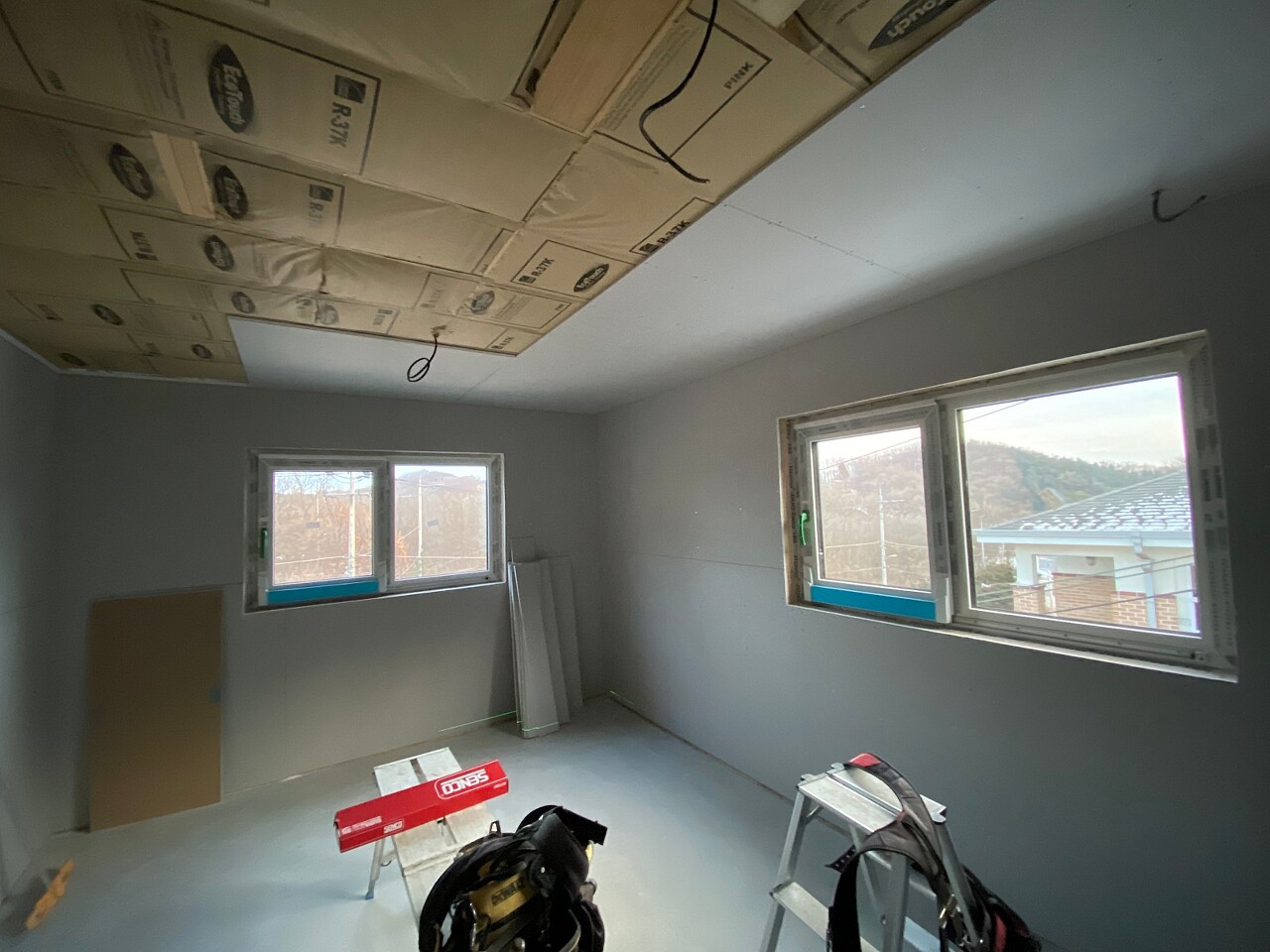

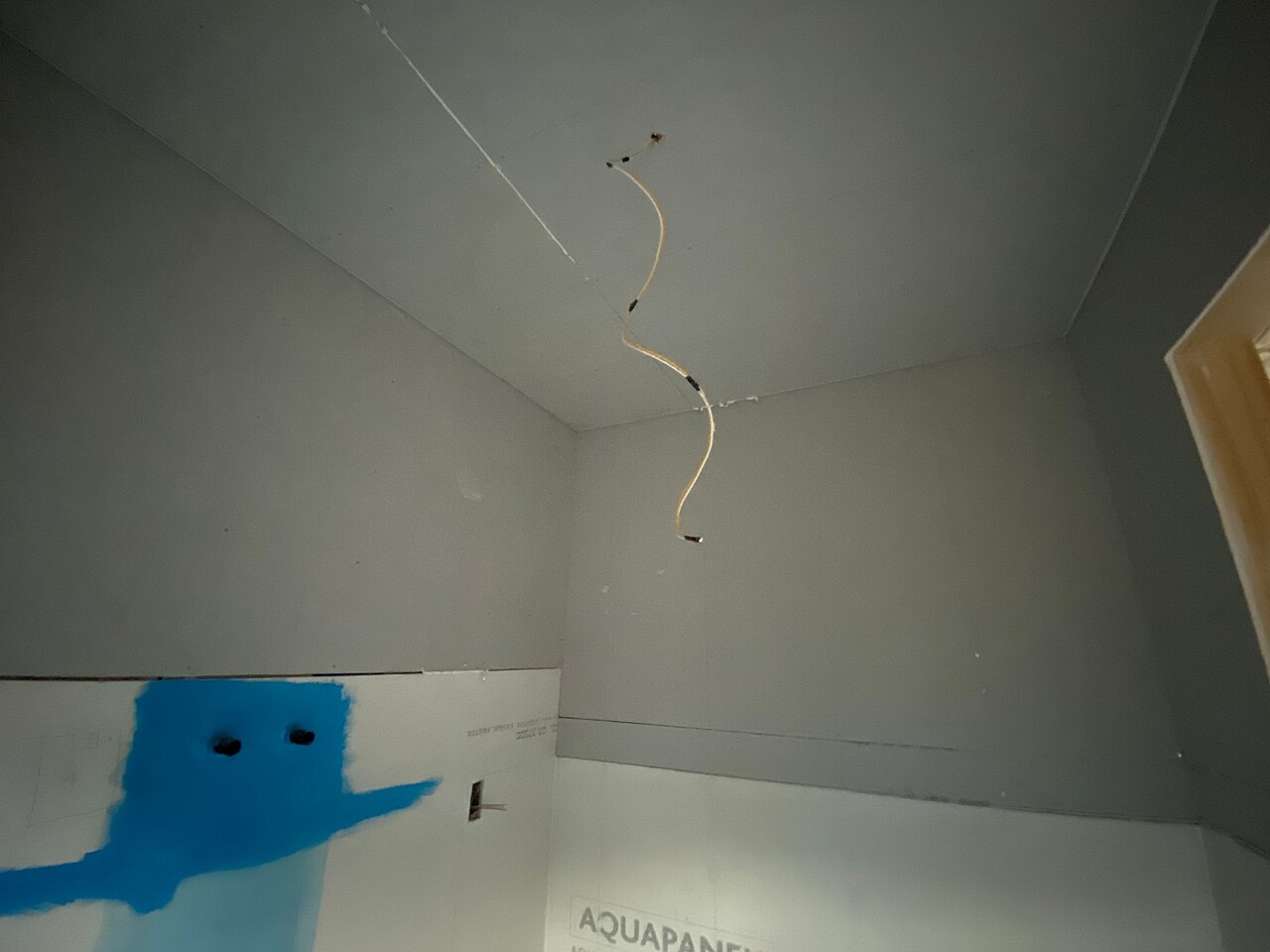

- 마이너스 몰딩시공

내일 예정작업

- 석고보드시공

- 문틀 시공

- 마이너스 몰딩시공

김포하성 44일차 입니다.

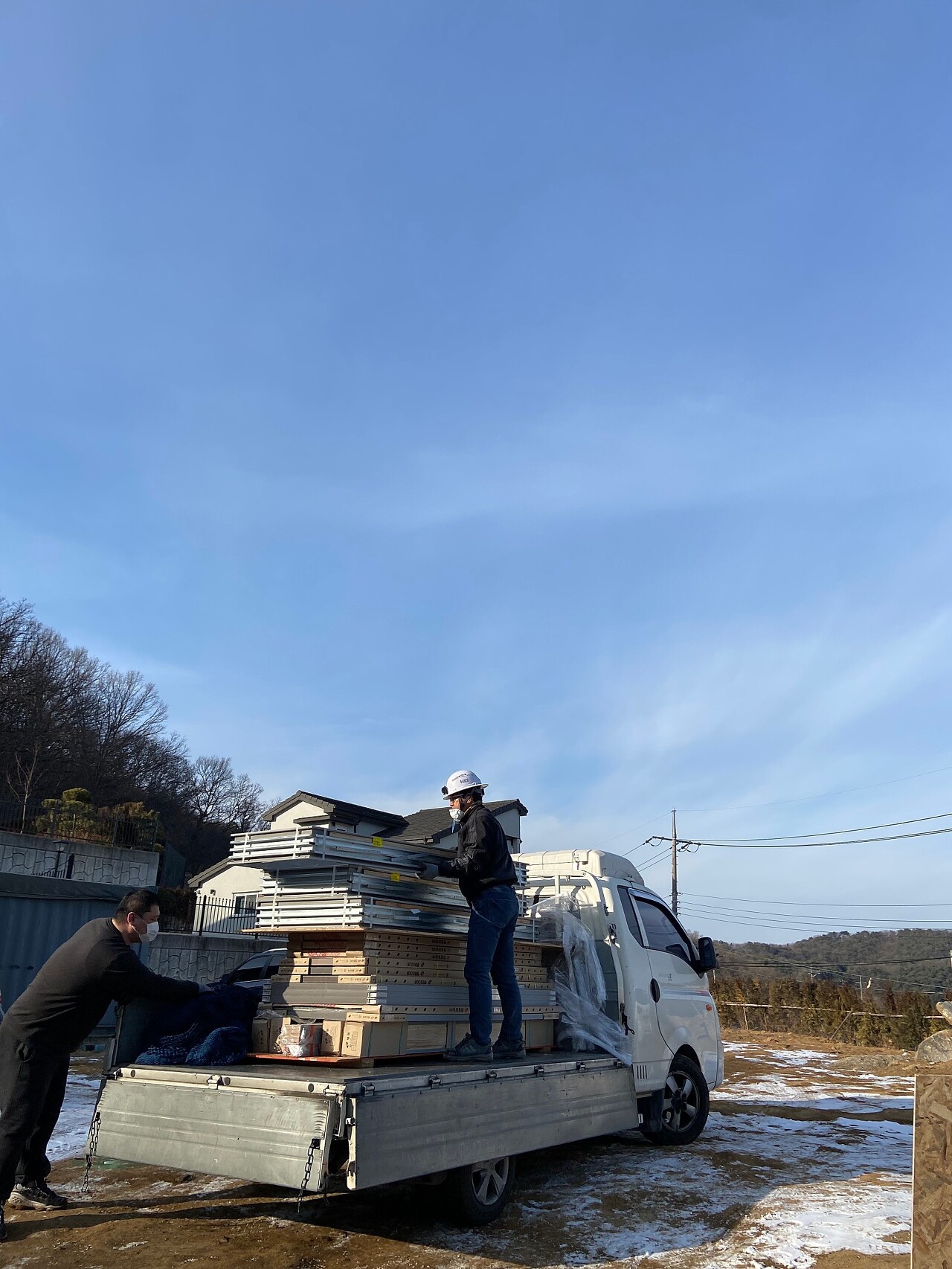

석고보드 수령 하였습니다.

한참을 기다린 석고보드를 드디어 시공 한다는 생각에 이른 아침 부터 준비하여 진행하였습니다.

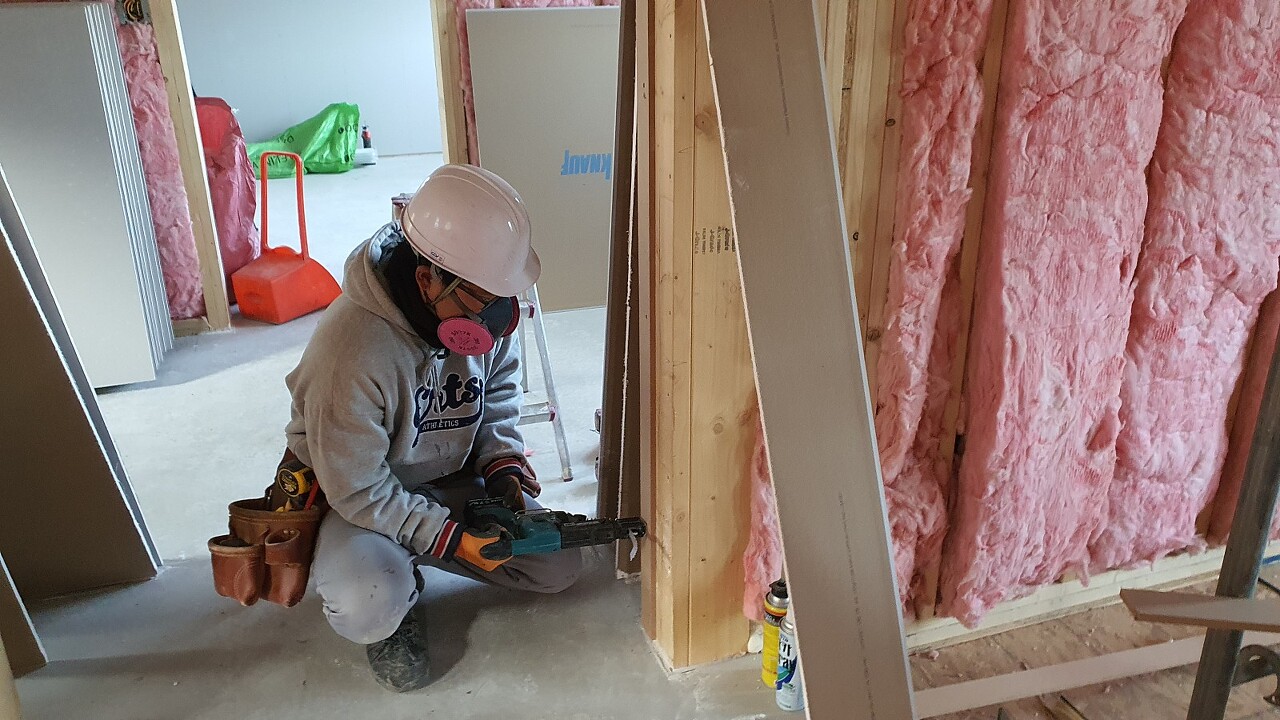

1층과 2층에 석고보드 양중작업 진행하였습니다.

1층 다용도실 타일 작업 관계로 먼저 시공 진행하였습니다.

2층 석고보드 시공 진행 하였습니다.

마이너스 몰딩 시공 진행하였습니다.

오후에는 문틀과 문 수령 하였습니다.

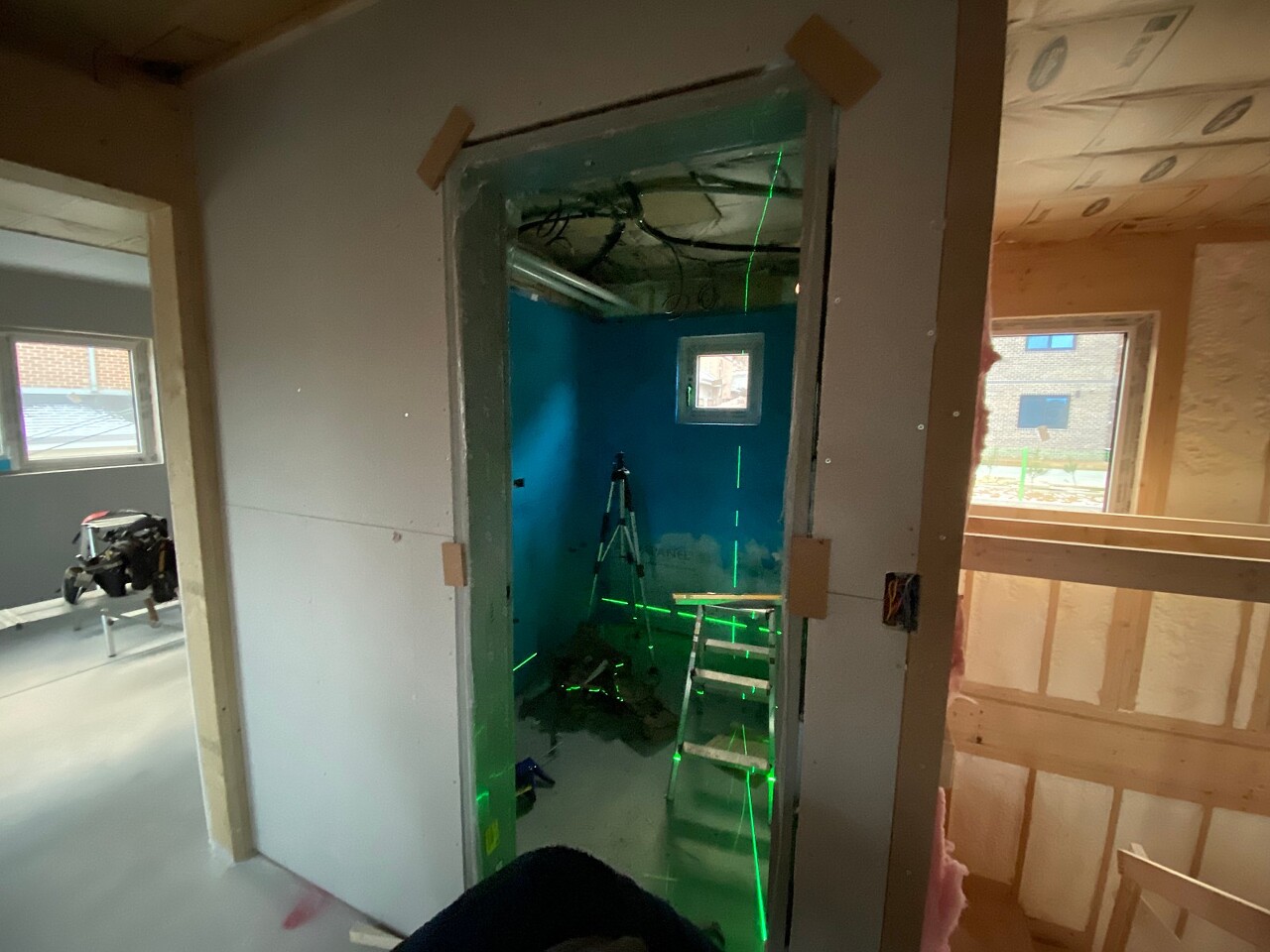

팀장님께서 2층 화장실 부터 문틀 시공 진행해 주셨습니다.

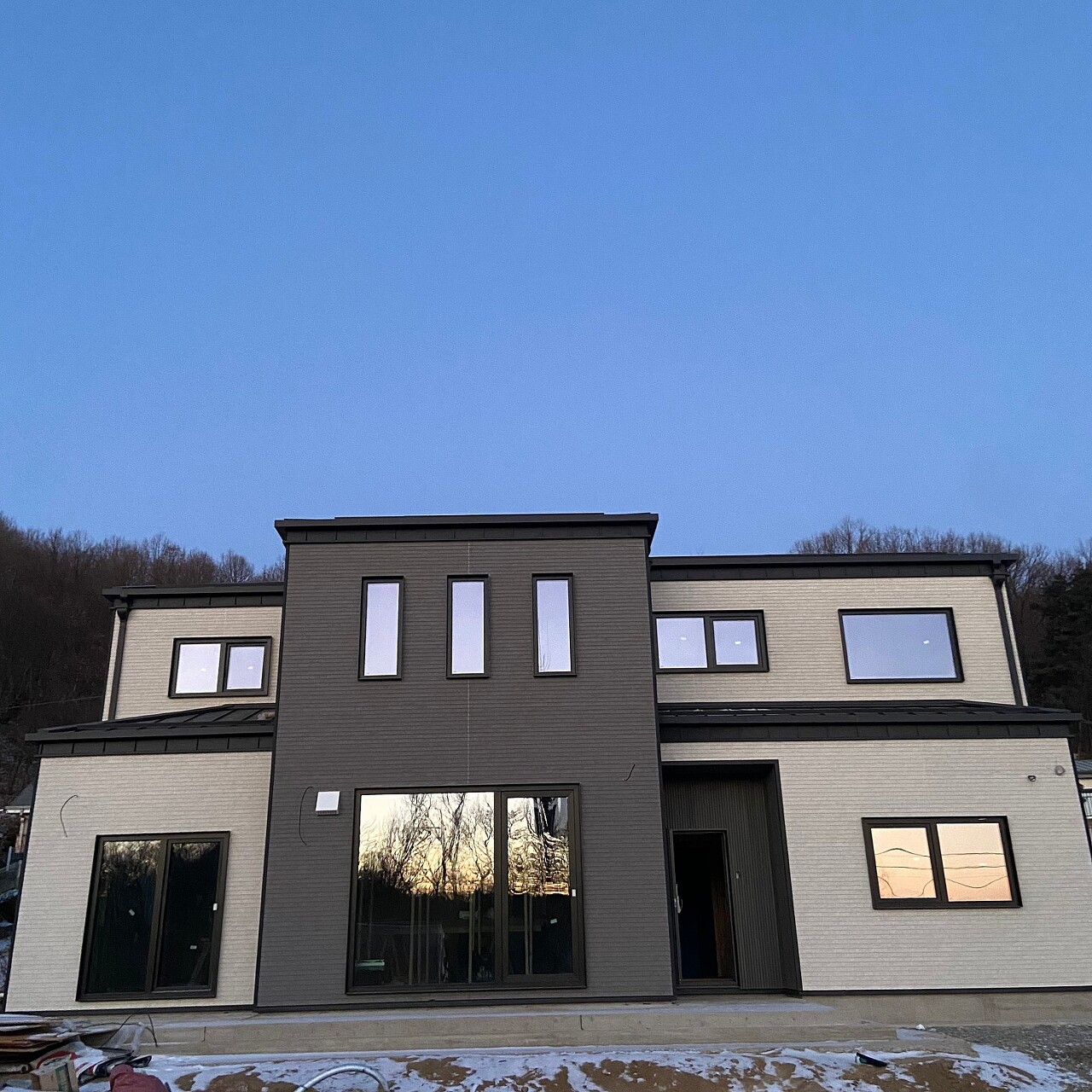

안전비계 해체후 외관 모습입니다.

모던하고 세련된 느낌이 드는 외관이 완성 된 것 같아 만족스러웠습니다.^^

오늘 하루도 현장 정리정돈 및 자재 보양으로 하루를 마무리 하였습니다.

'목조주택 시공완료현장 > 2111김포하성54평' 카테고리의 다른 글

220117 월 [김포 하성] 49일 석고보드 시공, 문틀 시공, 잼보드 시공, 퍼티 및 샌딩 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.18
220116 일 [김포 하성] 48일 석고보드 시공, 문틀 시공, 잼보드 시공, 퍼티 및 샌딩 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.16
220115 금 [김포 하성] 47일 석고보드 시공, 문틀 시공, 마이너스 몰딩 시공, 퍼티 및 샌딩 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.15
220114 금 [김포 하성] 46일 석고보드 시공, 문틀 시공, 마이너스 몰딩 시공, 오토플렉스 시공, 마감재 칠 작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.15
220113 목 [김포 하성] 45일 석고보드 시공, 문틀 시공, 마이너스 몰딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.14
220106 목 [김포 하성] 43일 우레탄 실리콘 충진, 오토플렉스시공, 마감재 가공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.06
220105 수 [김포 하성] 42일 우레탄 실리콘 충진, 오토플렉스시공, 내부목작업, 마감재 가공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.05
220104 화 [김포 하성] 41일 우레탄 실리콘 충진, 오토플렉스시공, , 내부목작업, 마감재 가공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.04
220103 월 [김포 하성] 40일 우레탄 실리콘 충진, 프라이머 시공, 내부목작업, 마감재 가공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.01.03
211230 목 [김포 하성] 39일 아쿠아판넬 시공, 외부실란트충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.12.30

댓글
