목조주택 시공완료현장/2109충주산척45평(다락포함)

211014 목 [ 충주 산척 ] 16일차 방통 밑작업, 하부 후레싱 시공, 버그 스크린 시공, 레인스크린 시공 등 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2021. 10. 14.

날씨 : 햇빛도 적당하고 바람도 적당히 불어오던 날

- 금일 근무자

팀 장 : 이상민 (8시간)

부팀장 : 문성일 (8시간)

팀 원 : 정태영 (8시간), 최승현 (8시간), 천영환 (8시간)

금일품수 (누계) : 5품 (총 70.49품)

금일 작업현황

- 방통 밑 작업

- 하부 후레싱 시공

- 버그스크린 시공

- 레인스크린 시공

내일 예정작업

- 레인스크린 시공

- 세라믹사이딩 스타터 시공

- 설비팀

- 창호팀

멋진 집을 짓기위해 찾아오게 된 충주 산척에서의 16일차 입니다~

오늘은 햇빛이 강렬했지만 그만큼 바람도 선선하여 일하기 좋은 날이었습니다~

모든 팀원이 분주하게 움직이며 작업을 하여 시간가는줄도 몰랐다고 하네요

그 현장 함께 가보시죠!



하루의 시작은 레인스크린 작업 전 스터드 위치를 표시하기 위하여 먹줄을 튀기는 것으로 시작하였습니다~

레인스크린의 상자리가 될 부분으로 정확한 위치를 체크하여 작업합니다

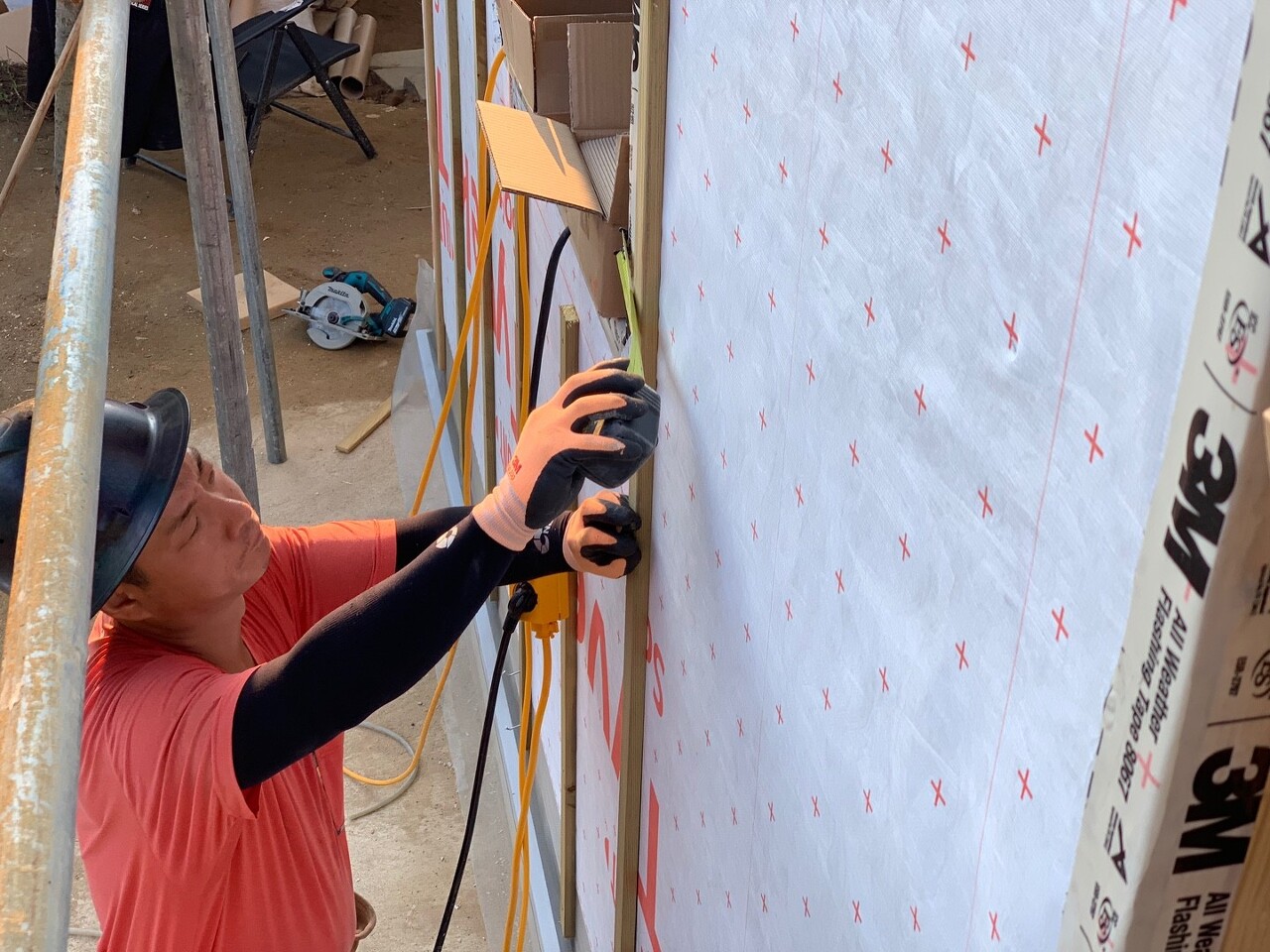

외부 타이벡 테이핑 작업을 하였습니다

타이벡 전용 테이프를 이용하여 이음매 부분과 타카로 고정시킨 부분을 테이프로 붙여줍니다

물이 스며 들어올수 있으니 물끊기를 하여 아래에서 위 방향으로 작업하였습니다

따님 방 계단 시공을 하였습니다

계단 스트링거를 LSL(공학목재)을 가공 후 시공하였습니다

역시나 디딤판 T&G 합판 시공 시 글루를 발라주면서 시공합니다!

시공 후에는 델타피스를 이용하여 단단히 고정시켜 줍니다

하부 후레싱 시공을 하였습니다

시공 후에 후레싱 위에 있는 테이프를 외부 타이벡으로 덮어 붙여주므로 더욱 완벽한 물끊기를 하게 됩니다!

코너 부분은 후레싱을 잘 접어 주어가며 시공합니다!

방통 밑작업을 진행하였습니다

방통(방바닥통미장) 시에 콘크리트의 수분이 벽체에 스며들지 않게 하기 위하여 태고 합판(방수합판)을 이용하여 막아주는 작업 입니다.

태고 합판(방수 합판)을 방통 높이에 맞추어 켜 준 후 레이저를 이용하여 정확한 높이에 시공합니다



물이 스며들지 않게 우레탄 폼으로 틈새를 매꾸어 주었습니다!

버그스크린을 시공하였습니다

스테인리스 재질로 되어있어 녹을 방지하고 레인스크린 사이에 벌레의 유입을 차단하여 줍니다~

레인스크린 작업을 해 주었습니다

- 레인스크린 작업

외장재와 타이벡(합판) 사이에 공간을 확보하여 습을 빠르게 자연 건조 될 수 있도록하며, 혹 외부에서 빗물이 침투 할 경우 흘러내려갈수 있는 길을 만들어 주기 위해 시공 하여 줍니다.



오늘 저희 하루는 여기까지입니다~

내일은 레인스크린을 마무리 짓고 세라믹 사이딩 준비 작업인 스타터 시공에 들어 갈 예정입니다

또한 설비팀, 창호팀과 함께 일하게 되어 엄청 분주한 하루가 되겠네요~

팀원분들 오늘도 수고하셨습니다!



'목조주택 시공완료현장 > 2109충주산척45평(다락포함)' 카테고리의 다른 글

211021 목 [ 충주 산척 ] 21일차 세라믹 사이딩 시공, 창호 실리콘 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.10.22
211020 수 [ 충주 산척 ] 20일차 세라믹 사이딩 시공, 창호 실리콘 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.10.20
211019 화 [ 충주 산척 ] 19일차 세라믹 사이딩 시공, 현관 디딤판 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.10.20
211018 월 [ 충주 산척 ] 18일차 레인스크린 시공, 세라믹 사이딩 시공 , 설비팀 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.10.20
211015 금 [ 충주 산척 ] 17일차 레인스크린 시공, 창호 시공(창호팀 외주), 설비팀 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.10.15
211012 화 [ 충주 산척 ] 15일차 방수 시트 시공, 계단 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.10.12
211011 월 [ 충주 산척 ] 14일차 2차 자재 수령, 이중 지붕 시공, 방수 시트 시공 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.10.11
211010 일 [ 충주 산척 ] 13일차 외부합판 시공, 외부 타이벡 시공, 개구부 테이핑 작업 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.10.10
211009 토 [ 충주 산척 ] 12일차 외부합판 시공, 외부 타이벡 시공, 전기팀(외주) 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.10.10
211008 금 [ 충주 산척 ] 11일차 내부목작업, 철물 시공, 전기팀(외주) 등 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.10.08

댓글
