□ 날씨 : 맑아요
□ 근무자
- 팀 장 : 김성현
- 부팀장 : 서종문
- 팀 원 : 김혁진, 서원교(백신), 오창훈
□ 금일품수(누계): 4품(142.5)
□ 작업현황
- 내부개구부 트림어

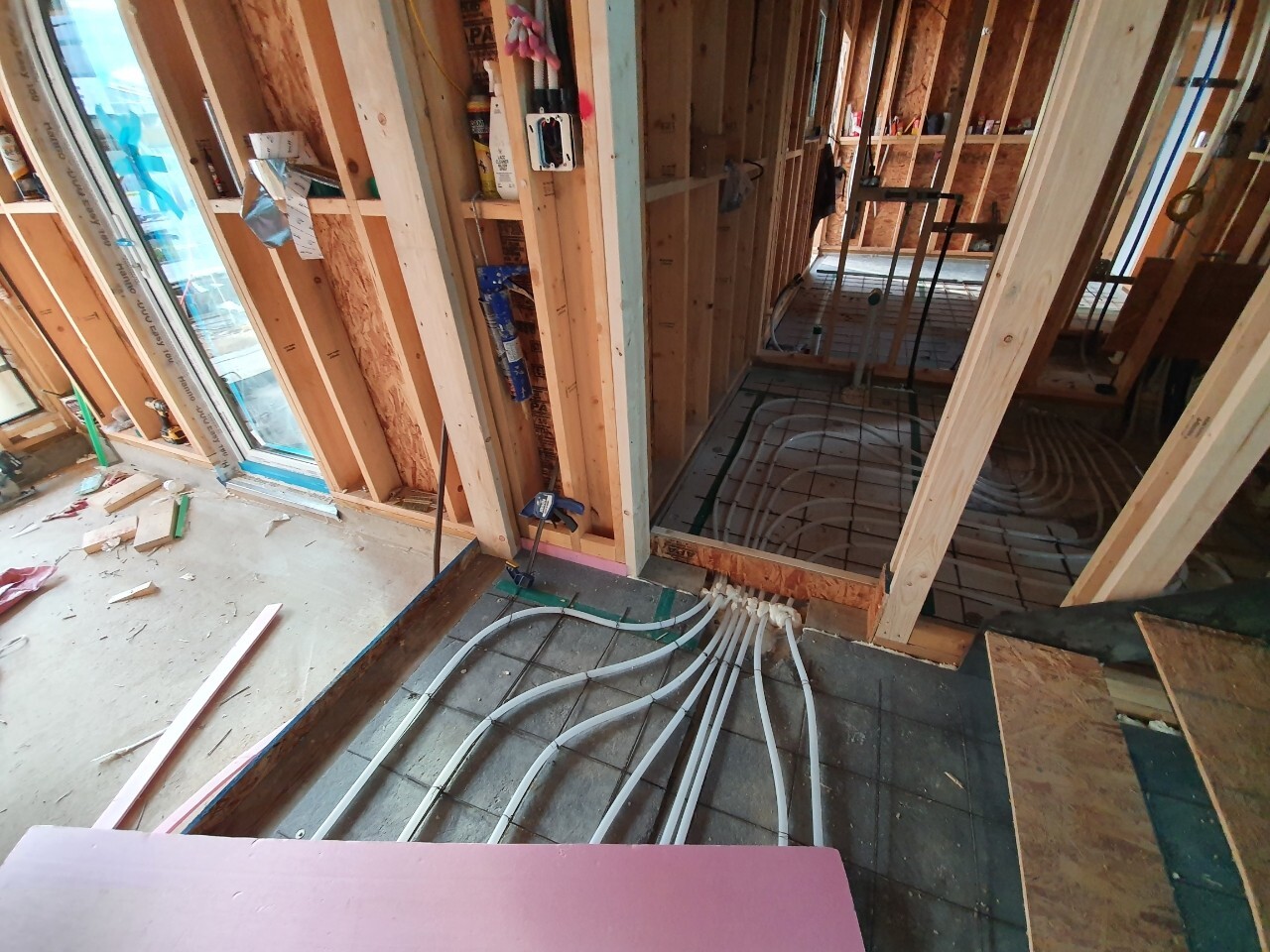

- 보일러파이프위 철망깔기
- 현관옆 유리 설치
- 징크선작업
□ 명일 예정작업
- 방통
연휴때 설비팀은 마무리를 했네요
추가자재일부받고
남은자재 반품했습니다.
징크팀은 조적전 사전작업으로 후레싱등 시공했습니다.
내부문에 트림어등 시공했습니다.
현관문옆에 유리시공되었습니다.
철망을 깔고 있습니다.
'목조주택 시공완료현장 > 2107화성송산그린시티2 (6-4-6)87평' 카테고리의 다른 글
211001~2_[화성송산2]_38~9일차_단열재, 조적_[수호천사하우징][목조주택][전원주택] (0) | 2021.10.02 |
---|---|
210930_목_[화성송산2]_37일차_단열재, 조적_[수호천사하우징][목조주택][전원주택] (0) | 2021.10.01 |
210928_화_[화성송산2]_35일차_단열재_[수호천사하우징][목조주택][전원주택] (0) | 2021.09.29 |
210927_월_[화성송산2]_34일차_하이크래딩,코킹_[수호천사하우징][목조주택][전원주택] (0) | 2021.09.28 |
210924~6_[화성송산2]_31~3일차_외장,단열재수령등_[수호천사하우징][목조주택][전원주택] (0) | 2021.09.26 |
210917_금_[화성송산2]_29일차_세라믹사이딩등_[수호천사하우징][목조주택][전원주택] (0) | 2021.09.18 |
210916_목_[화성송산2]_28일차_세라믹사이딩등_[수호천사하우징][목조주택][전원주택] (0) | 2021.09.17 |
210915_수_[화성송산2]_27일차_2층방수시트등_[수호천사하우징][목조주택][전원주택] (0) | 2021.09.17 |
210913_월_[화성송산2]_25일차_타이벡,설비개시_[수호천사하우징][목조주택][전원주택] (0) | 2021.09.14 |
210912_일_[화성송산2]_24일차_합판점검 및 타이벡등_[수호천사하우징][목조주택][전원주택] (0) | 2021.09.14 |
댓글
