목조주택 시공완료현장/2106홍천화촌 37평

210730 금 [홍천 화촌] 31일차 석고보드 시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2021. 7. 30.

날씨 : 맑음

​- 금일 근무자​

​팀 장 : 서태원(9시간)

부팀장 : 오경택(9시간)

팀 원 : 정태영(9시간), 최용모(9시간), 백경운(9시간)

​금일품수 (누계) : 5.6(총150.3품)

금일 작업현황

- 화장실 아쿠아 패널 시멘트 보드 시공

- 화장실 우레탄 실리콘 방수 작업

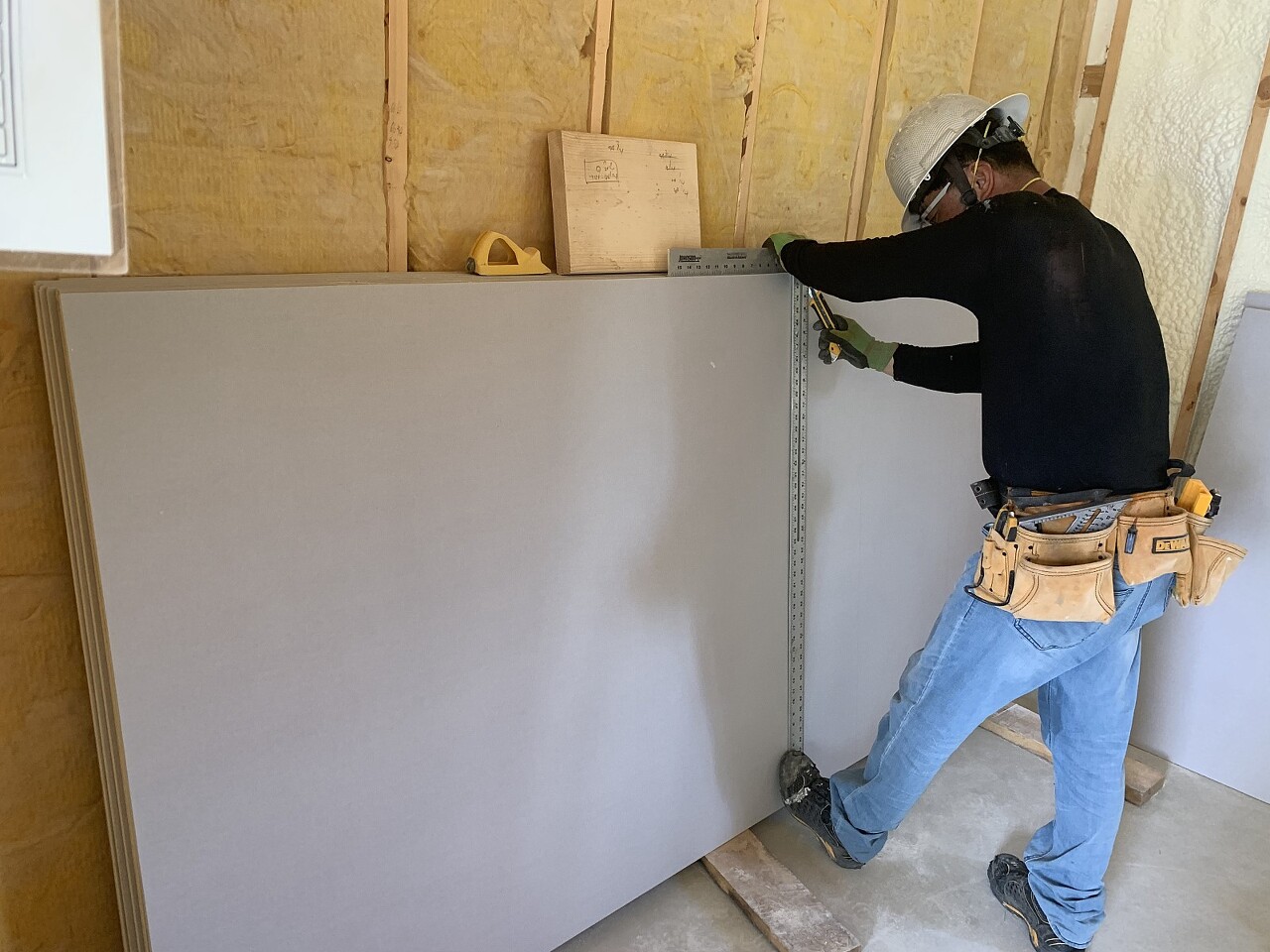

- 석고보드 시공

- 포켓도어 시공

내일 예정작업

- 휴무

홍천 화촌 31일차 입니다.

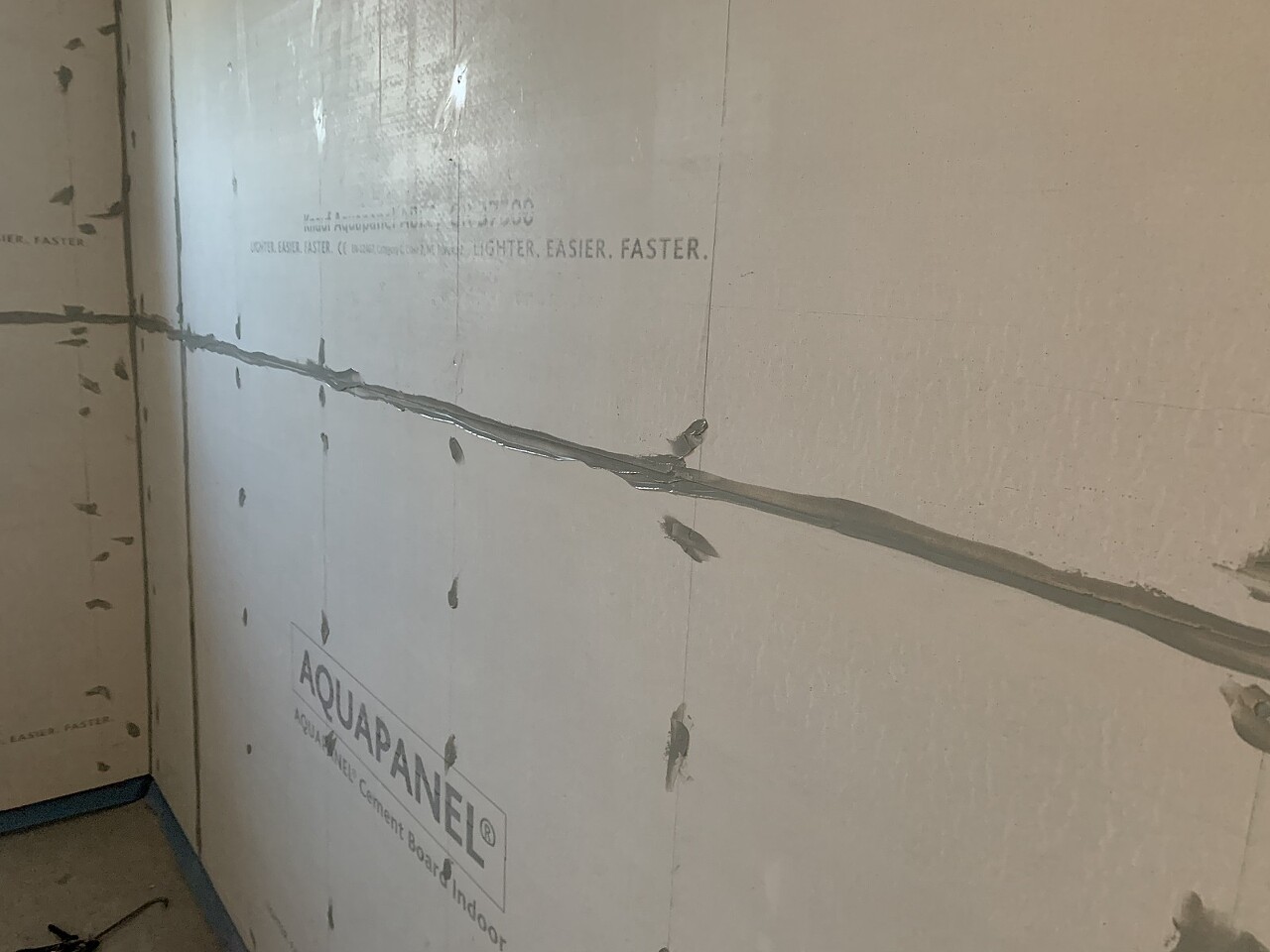

화장실 아쿠아 패널 시공이 진행 되었습니다.

2인 1조로 화장실 3개소 모두 시공 하였습니다.





아쿠아 패널 시공 후

팀장님께서 게스트룸 화장실

우레탄 실리콘 작업 진행 해주셨습니다.

이음매, 코너, 피스자리

모두 우레탄 실리콘 처리 하였습니다.



화장실 창호 부분도

아쿠아 패널 시공 후 우레탄 실리콘 처리 하였습니다.





다용도실과 드레스룸 포켓도어 시공 하였습니다.



다용도실 석고보드 및 아쿠아 패널

시공 진행 되었습니다.

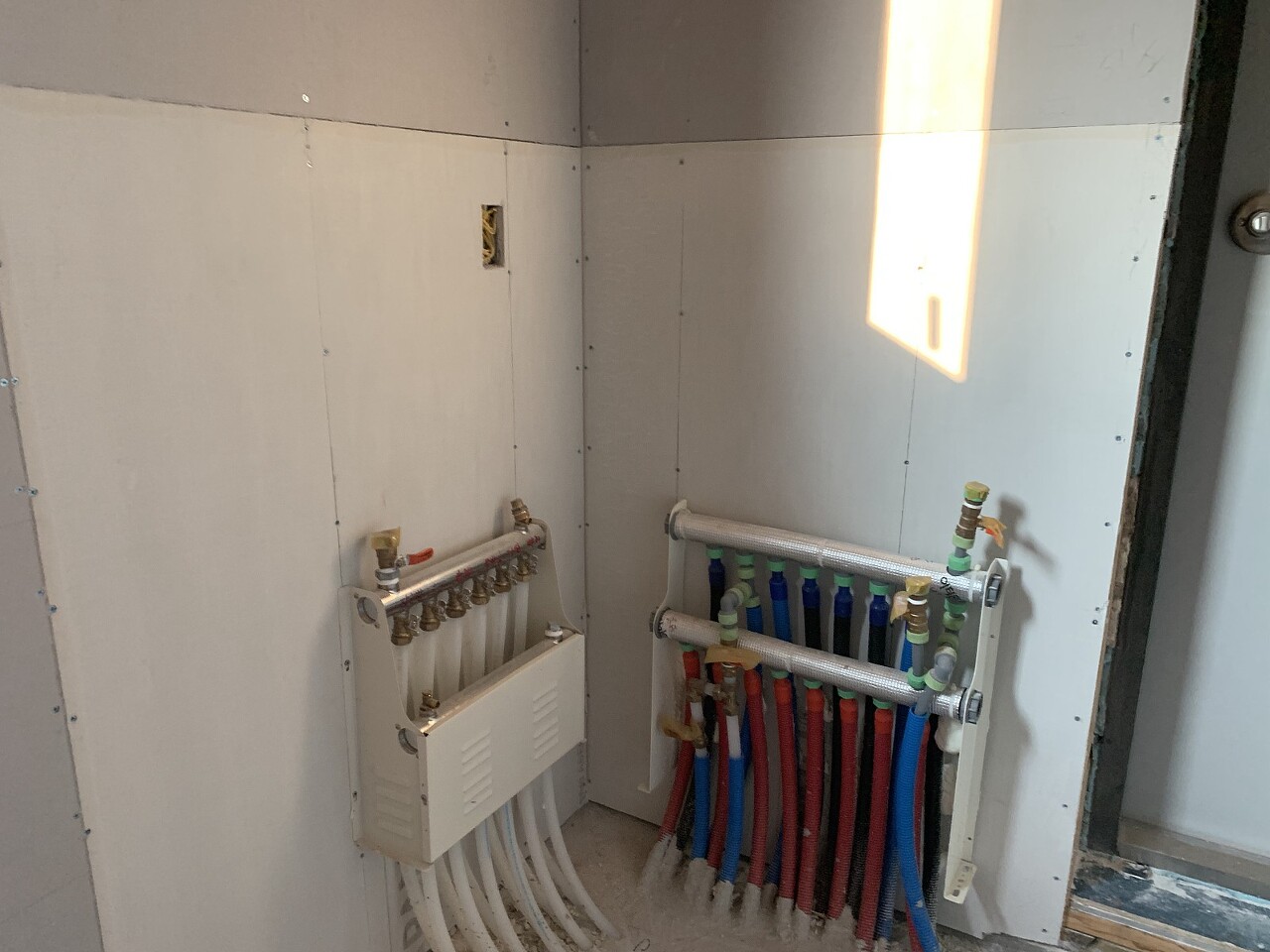

다용도실 배관 부분 아쿠아 패널 시공 하였습니다.

홍천 화촌에서

오늘 하루도 마무리 되었습니다.

무더운 날씨이지만

건축주님의 섬김으로 수호천사하우징팀

모두 건강히 시공 중 입니다.

감사합니다.^^


[출처]
210730 금 [홍천 화촌] 31일차 석고보드 시공 [수호천사 하우징] [직영건축] [목조주택] (수호천사하우징) | 작성자 vagabonder



수호천사하우징 : 네이버 카페

고단열 목조주택 전문시공은 수호천사하우징에서~~~

cafe.naver.com



'목조주택 시공완료현장 > 2106홍천화촌 37평' 카테고리의 다른 글

210806 금 [홍천 화촌] 36일차 석고보드 시공 및 퍼티, 잼보드, 문선 몰딩 시공 기타 마감 및 내부 목작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.08.06
210804 수 [홍천 화촌] 35일차 석고보드 시공 및 퍼티, 잼보드 시공, 기타 마감 및 내부 목작업, 타일 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.08.05
210803 화 [홍천 화촌] 34일차 석고보드 시공, 마이스 몰딩 시공, 다락 석고보드 퍼티, 다락 접이식 사다리 시공, 내부 목작업, 타일 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.08.03
210802 월 [홍천 화촌] 33일차 석고보드 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.08.03
210801 일 [홍천 화촌] 31일차 석고보드시공[수호천사 하우징] [직영건축] [목조주택]  (0) 2021.08.02
210729 목 [홍천 화촌] 30일차 화장실 기밀 방습지 시공, 석고보드 시공, 석고보드 퍼티, 마이너스 몰딩, 내부 목작업 [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.07.29
210728 수 [홍천 화촌] 29일차 내부 목작업, 단열재 충진, 화장실 기밀 방습지 시공, 석고보드 시공, 열회수 환기장치 시공​ [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.07.29
210727 화 [홍천 화촌] 28일차 내부 목작업, 단열재 충진, 화장실 기밀 방습지 시공​ [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.07.28
210724 토 [홍천 화촌] 27일차 세라믹 사이딩 전용 실란트 시공, 내부 목작업, 방킬라이 시공, 수성 연질폼 준비 작업 및 시공[수호천사 하우징] [직영건축] [목조주택]  (0) 2021.07.25
210723 금 [홍천 화촌] 26일차 내부 목작업, 방킬라이 시공, 마감재 재단 및 샌딩, 안전 비계 철거, 수성 연질폼 준비 작업[수호천사 하우징] [직영건축] [목조주택]  (0) 2021.07.23

댓글
