날씨 : 폭염주의보
- 금일 근무자
팀 장 : 정수호 (7시간)
부팀장 : 손호현 (7시간)
팀 원 : 문성일 (7시간), 김용귀 (7시간), 이인재 (7시간), 이재경 (7시간)
지 원 : 팀장 이상민 (7시간)
금일품수 (누계) : 6.125품 (총 51품)
- 금일 작업현황
- 가새작업
- 림조이스트 시공
- 천장 장선 시공
- 내부 목작업
- 외부합판시공
내일 예정작업
- 외부합판시공
- 장선블로킹시공
- 서까래시공
- 내부 목작업
화성 송산그린시티 안전하고 재미있게 집 짓기 8일차 입니다 .
사진과 함께보시죠!

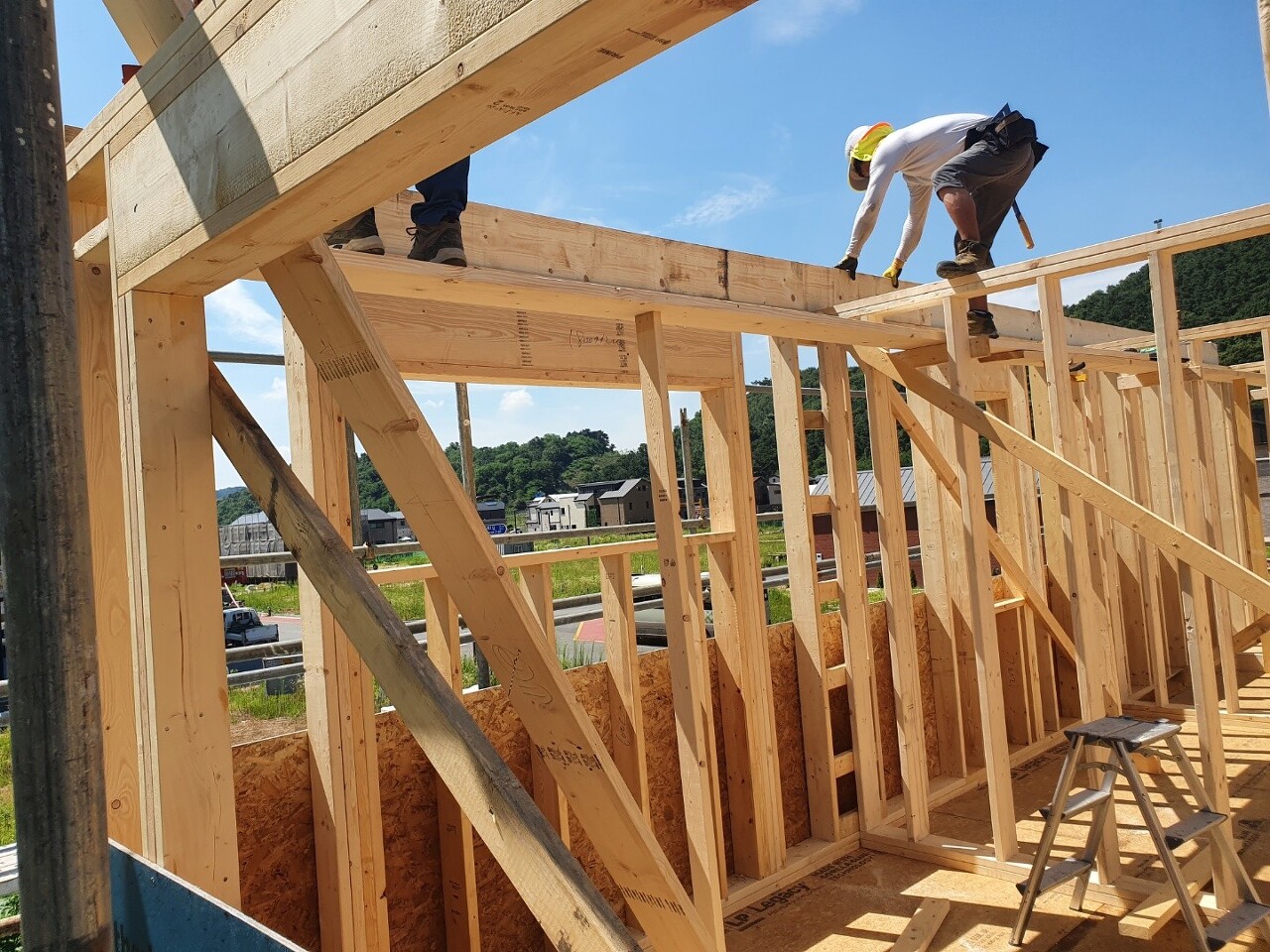

어제 2층 모든 벽체가 세워진 후 오늘 가새작업 진행하였습니다.
레이저 레벨기를 이용해 벽체의 수직을 확인하고,
구조재를 벽체의 대각 길에 맞게끔 재단 후 먼저 탑 플레이트, 더블 탑 플레이트에 고정시켜주고,
벽체의 수직을 맞추어 바텀 플레이트와 머드씰 , 그리고 스터드에 고정해줍니다 .
벽체의 가새는 합판시공 전까지 유지됩니다.
장선 시공 전 벽체와 벽체를 연결하는 철물 TP49 - Tie Plates 시공 하였습니다
기존의 못만을 이용한 시공보다 더욱 강력한 결속력을 가집니다 .
혹여나 더블 탑 플레이트 간의 벌어짐을 방지하기도 합니다.
철물 시공 전 더블 탑 플레이트 사이의 이음매는 우레탄 폼으로 기밀해주었습니다
철물 시공 후
빠르게 림 조이스트 시공하고, 장선 시공 진행하였습니다 .
림 조이스트는 외벽선에 정확히 맞추어 시공하고,
림조이스트(끝막이 장선) 시공할 때는 파이프 클램프를 사용하여 더블 탑 플레이트에 완전 밀착하여 시공 진행합니다 .
날이 많이 덥긴 했지만
장선이 단순한 구조라서, 빠르게 시공 진행하였습니다.
열심히 시공중인 사진입니다!
시공 마무리 되었습니다! 시공엔 상민팀장님, 부팀장님 수고해주셨습니다.
외부 합판 작업도 계속 이어집니다.
합판과 합판이 만나는 부분은 약 3mm 의 여유를 두어 시공하였습니다 .
이렇게 3mm의 여유를 두어 합판을 시공하는 이유는 합판이 습도나, 온도에 따라서 팽창 수축하는데 ,
합판을 너무 맞물려 시공하면 합판이 팽창할 시 합판이 파손될 수 있기 때문입니다 .
개구부 타공이 완료된 부분은 3m 후레싱 테이프를 사용하여 개구부 테이핑 작업 진행하였습니다.
외부합판 시공이 끝난 벽체는 웨더로직 전용 테이프를 사용하여 ,
합판과 합판의 이음매를 테이핑처리 할 예정입니다.
오늘은 여기까지입니다.
무더위에 많이 힘들지만 최선을 다해 시공합니다!!
오늘도 고생많으셨습니다.
감사합니다.
