목조주택 시공완료현장/2002화순청풍 40평

20329(일)<화순청풍 공정 34일차>석고보드 마무리,내부퍼티 작업,방킬라이 시공,도어 시공,잼보드 작업[수호천사하우징][수호천사닷컴][목조주택][전원주택]

by 수호천사하우징 2020. 3. 30.

전라도 화순 청풍 사랑으로집짓기 현황입니다





일요일도 쉬지않고 달려봅니다!!



금일근무자

팀장 : 서태원(9)

부팀장 : 정지원(9)

팀원 : 이승수(9).이상민(9)

금일품수(누계품수) : 4.5품(170.7품)



오늘 작업 현황 :

- 석고보드 시공

- 내부퍼티 작업

- 방킬라이 작업

- 잼보드 작업



내일 예정 작업 :

- 내부퍼티 작업

- 방킬라이 작업

- 잼보드 작업









외부 방킬라이 마감 시공모습입니다

마감 간격 및 패턴에 신경쓰며 차근차근 예쁘게 시공중입니다

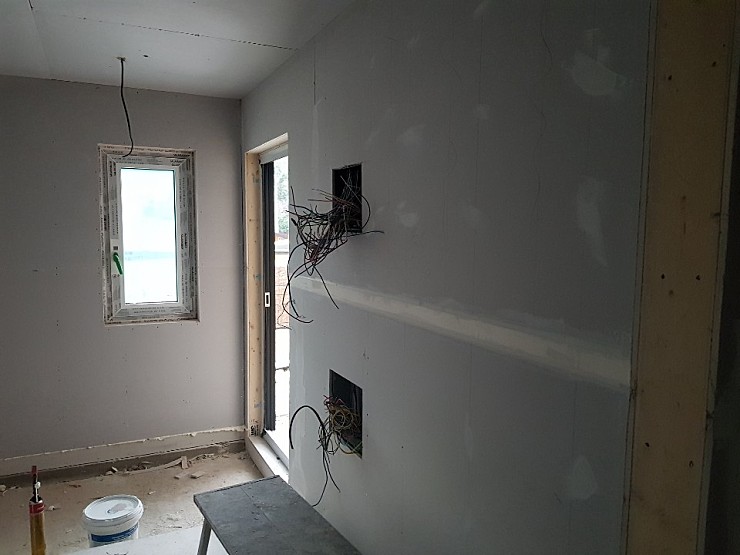

내부 도어 시공모습입니다









내부 퍼티 시공모습입니다

타공부위 및 모든면의 단차를 맞추고 있습니다







잼보드 재단 및 트리머로 가공 후

샌딩작업까지 마친 모습입니다

내일 조립 후 시공예정입니다





오늘작업내용은 여기까지입니다

내일도 열심히 달려보겠습니다!!







수호천사하우징 : 네이버 카페

고단열 목조주택 전문시공은 수호천사하우징에서~~~

cafe.naver.com



'목조주택 시공완료현장 > 2002화순청풍 40평' 카테고리의 다른 글

200403(금)<화순청풍 공정 39일차>아트월 작업,내부 천장 몰딩작업 마무리,내부 도어작업,계단 마감작업(외주 설비팀)[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.04.04
200402(목)<화순청풍 공정 38일차>아트월 작업,내부 천장 몰딩작업,잼보드 작업 마무리(전기팀,설비팀)[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.04.02
200401(화)<화순청풍 공정 37일차>내부퍼티 작업,내부 천장 몰딩작업,잼보드 작업,내부 도어작업[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.04.01
20331(화)<화순청풍 공정 36일차>내부퍼티 작업,방킬라이 시공,잼보드 작업,내부 도어작업[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.03.31
20330(월)<화순청풍 공정 35일차>내부퍼티 작업,방킬라이 시공,잼보드 작업(외주타일팀)[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.03.31
20328(토)<화순청풍 공정 33일차>석고보드 시공.외부 코킹 마무리.방킬라이시공. 도어 시공.[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.03.29
20327(금)<화순청풍 공정 31일차>석고보드 시공. 도어 시공.[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.03.27
[공유] 20325(수)<화순청풍 공정 31일차>석고보드 시공.외부 코킹작업.[수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.03.25
20324(화)<화순청풍 공정 30일차>석고보드 시공.외부 코킹작업.징크팀 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.03.25
20323(월)<화순청풍 공정 29일차>인슐레이션 시공.세라믹사이딩 시공.욕실방수.외부작업.징크팀 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.03.23

댓글
