목조주택 시공완료현장/2004 강화내가 58평

200530(토)[강화내가28일차] 방통블럭킹, 계단 배부골조 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]

by 수호천사하우징 2020. 6. 1.

강화군 내가현 고려지(高麗池)팬션 신축 현황입니다

날씨: 맑음

금일근무자
- 팀 장 : 서태원
- 부팀장 : 정지원
- 팀 원 : 이승수, 이상민(휴무)오창훈

금일품수(누계) :4품/(121.96품)

금일작업현황

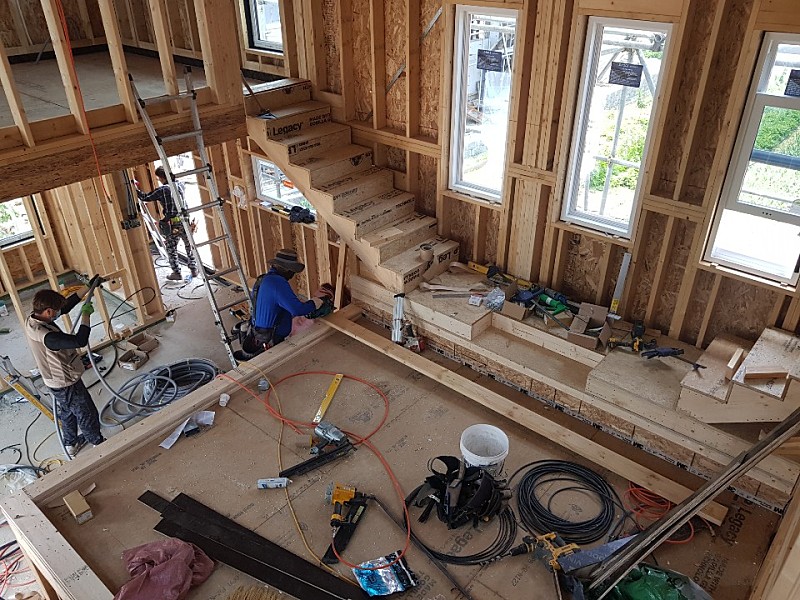

- 계단시공
- 방통블럭킹 시공 - 전기배선작업(전기팀)
- 설비배관작업(설비팀)

명일예정작업
- 세라믹사이딩작업

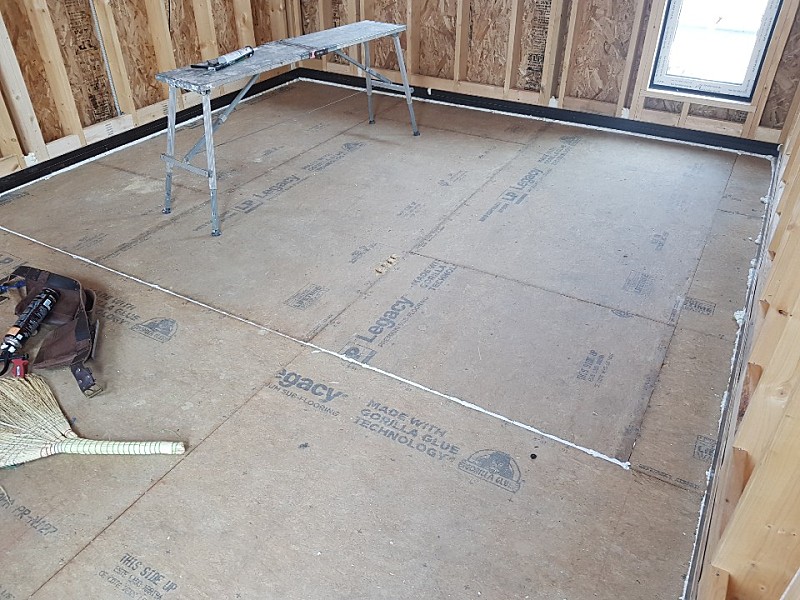

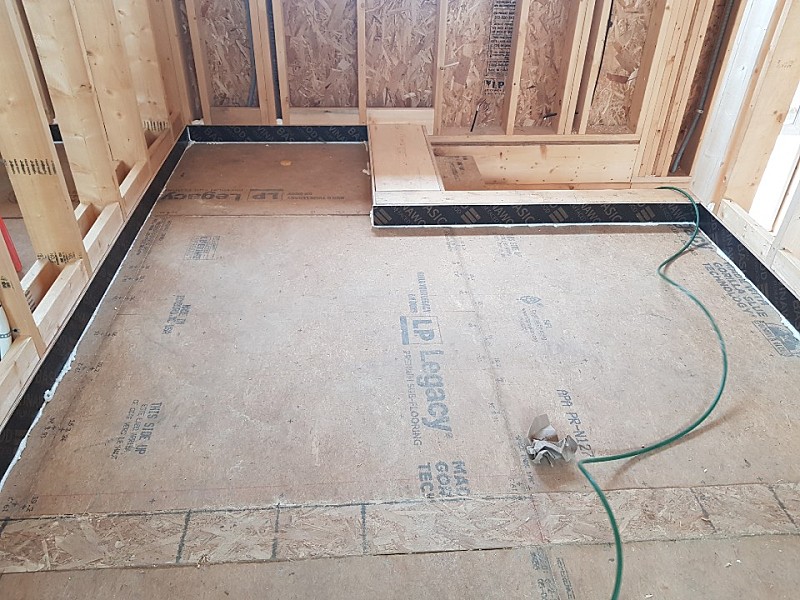

계단부와 1.5 층의 방통 높이에 맞춰 구조목과 합판을 이용하여 방통라인을 잡아줍니다. 시멘트 몰탈이 들어가는 부분은 방수합판으로 추가 보강해줍니다.

방수합판하단부 및 배관 주위는 우레탄실리콘으로 매워 추가시공을 해줘 하부 인슐레이션을 보호해줍니다.

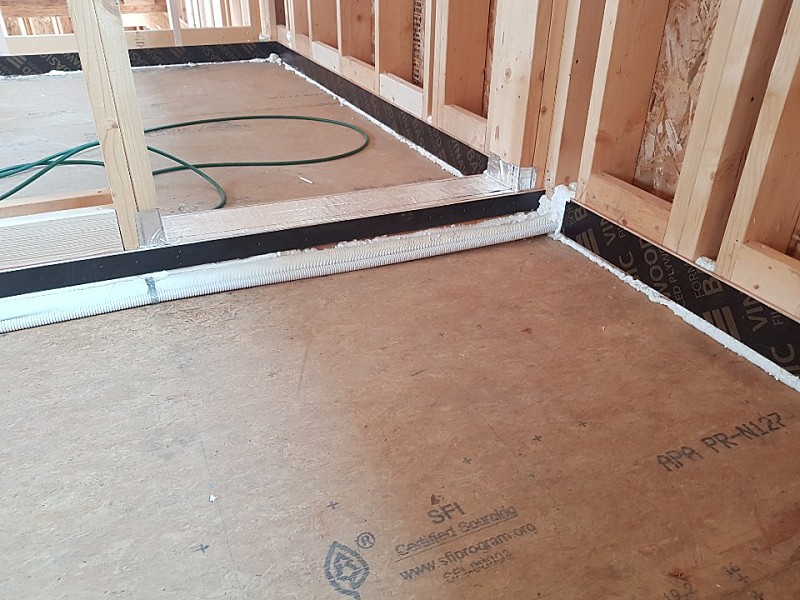

레거시 합판이 방수성능을 가졌어도 이음매 부분을 폼으로 보강해서 방수성능을 더욱 완벽하게 보강합니다. 레거시 합판 하단부는 인슐레이션으로 보온재를 시공했기 때문에 방통전 미리 보강조치를 취합니다.

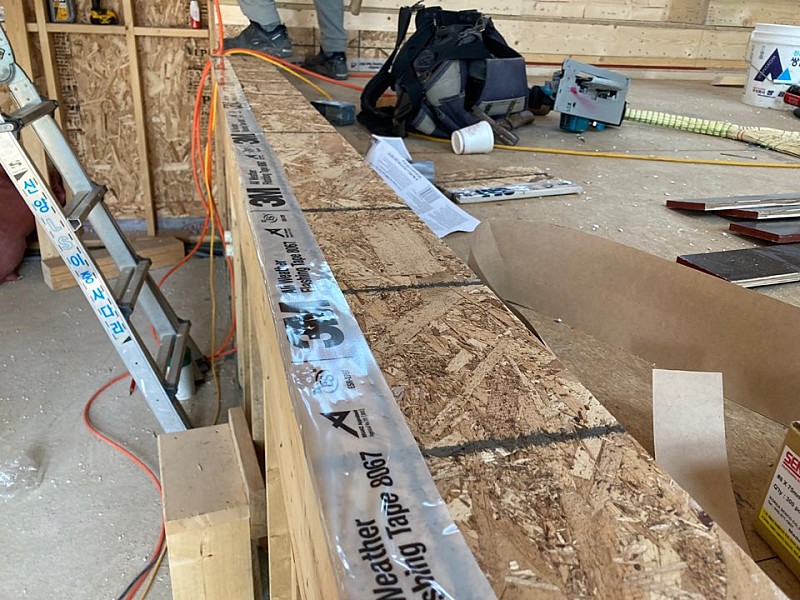

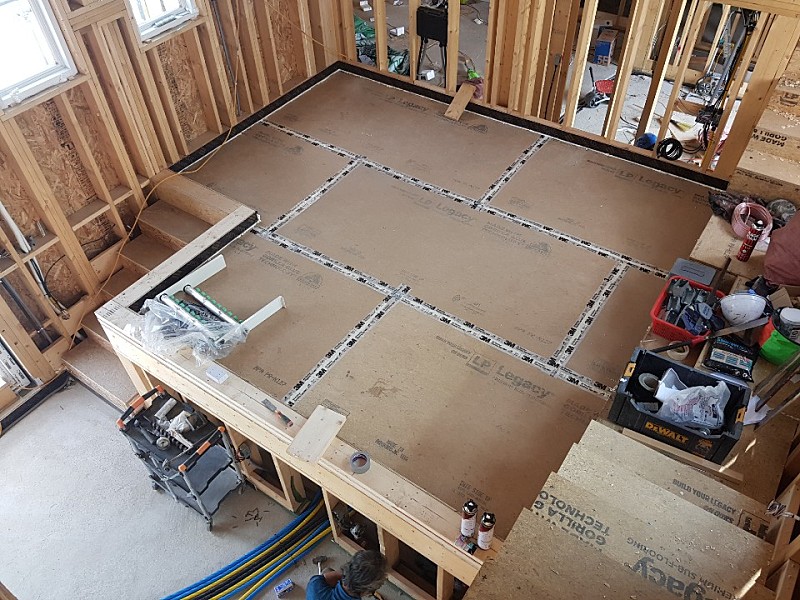

그위 또 다시 3M방수 테이프를 시공합니다.

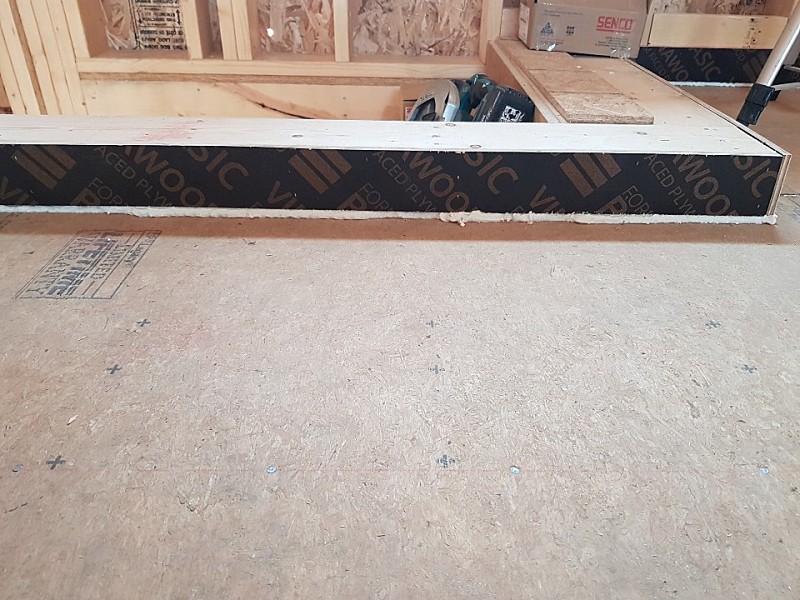

1.5층 계단 시작부 입니다. 역시 합판 보호를 위해 방수테이프를 먼저 두른 후 골조에 시공합니다.

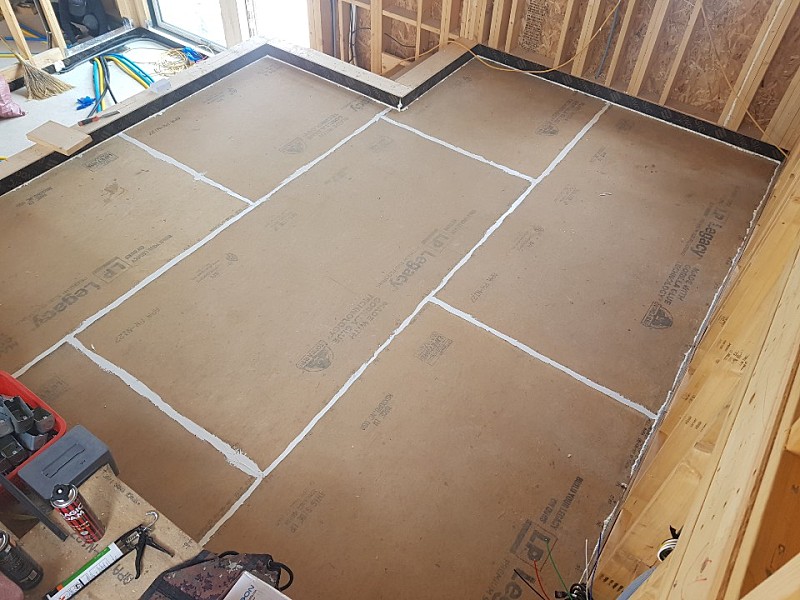

문턱의 높이가 방통의 기준선이 되기 때문에 방수테이프로 보강합니다.

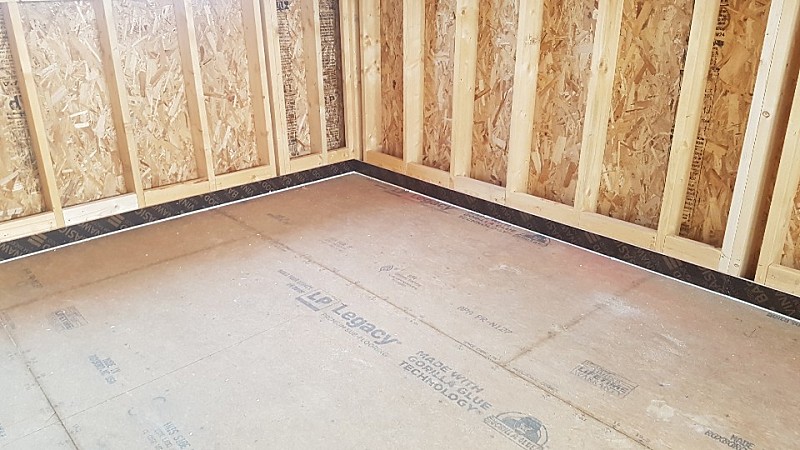

배관 설비의 모습입니다. 일반 콘트리트와 달리 2중배관을 기본으로 시공합니다.

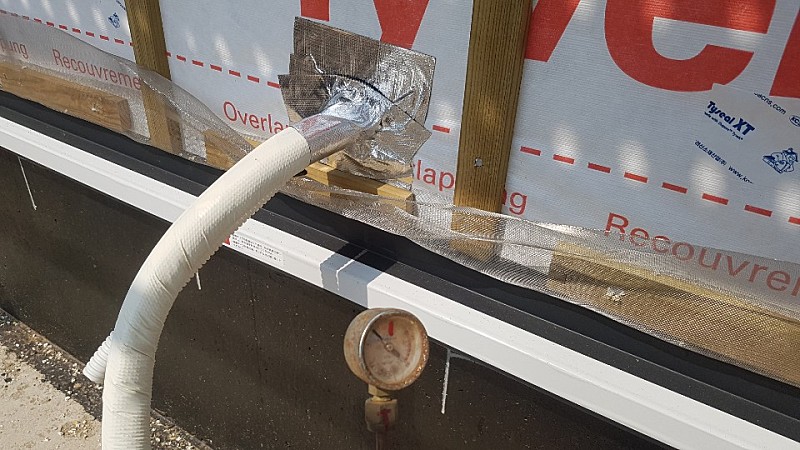

외부로 나온 에어컨 배관의 모습입니다. 이지씰로 틈새를 막아며 아래의 게이지는 배관 시공 후 질소을 충전하고 게이지를 달아 가압테스트 중입니다.

오늘까지 방통에 대한 내부 작업이 완료 되었습니다. 시간이 걸리더라도 꼼꼼한 시공이 향후 문제를 미연에 방지 한다고 봅니다. 모든 시공은 수호천사하우징 시방서 대로 시공한 것입니다. 같은 내용 지루 하셨을 텐데 봐주셔서 감사합니다.

'목조주택 시공완료현장 > 2004 강화내가 58평' 카테고리의 다른 글

2000606(토)[강화내가33일차] 세라믹사이딩시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.06.07
2000605(금)[강화내가32일차] 속은 촉촉하게 방통 겉은 빠삭하게 세라믹 사이딩 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.06.06
2000604(목)[강화내가31일차]세라믹사이딩과 징크의 만남 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.06.05
2000603(수)[강화내가30일차] 세라믹사이딩, 스타터, 현관문, 징크 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.06.03
2000601(월)[강화내가29일차] 세라믹사이딩, 스타터 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.06.02
200529(금)[강화내가27일차] 방통블럭킹, 계단 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.05.30
200528(목)[강화내가26일차]레인스크린, 인슐레이션시공 및 레거시 합판 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.05.28
200527(수)[강화내가25일차]하부후레싱,버그스크린, 내부계단, 레인스크린, 방통블럭킹 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.05.28
200526(화)[강화내가24일차] 창호시공, 눈썹지붕 및 디자인월 타이벡 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.05.27
200525(월)[강화내가23일차] 눈썹지붕 및 디자인골조 시공, 창호 씰 시공, [수호천사하우징][수호천사닷컴][목조주택][전원주택]  (0) 2020.05.25

댓글
