인제 남면 사랑으로집짓기 35일차 현황입니다.
비로인해 많이 습한 하루였습니다
6월19일 오늘하루도 수호천사화이팅~~!!으로 시작해봅니다
금일근무자
팀장 : 서태원(9시간)
팀원 : 서종문(9시간).오경택(9시간).문성일(9시간).이승수(9시간)
금일품수(누계품수) :5품(177품)
금일작업현황
- 티브릭 시공
- 세라믹사이딩 시공
- 방통시공
- 징크시공
명일예정작업
- 티브릭 시공
- 세라믹사이딩 시공
- 스마트소핏 시공

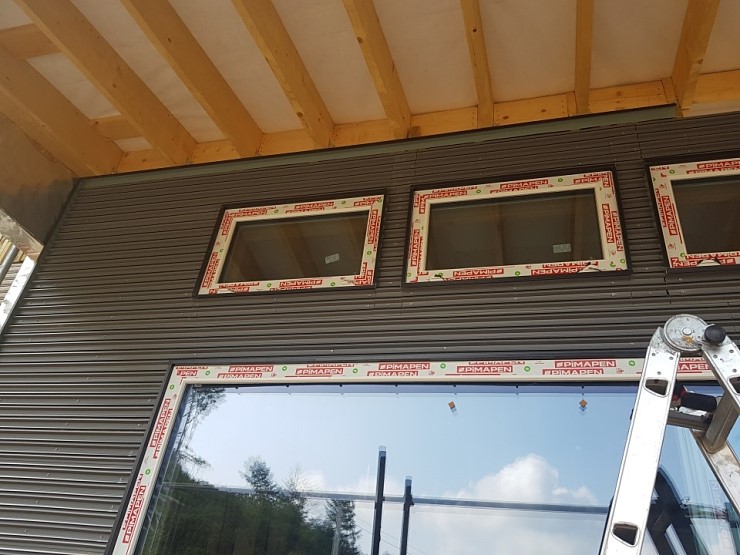

전면부 포치부분 티브릭시공을 하기위하여 창호전체 후레싱작업과
재료분리가 되는 부분에 후레싱시공을 해주었습니다 하지작업을 하기 위하여
스타트부분 레이저 레벨기로 수평을잡아 반듯하게 올라갔습니다
티브릭을 하나씩 잘 끼워넣어 깔끔하게 마감하면 될거같습니다
조적과 만나는 모든부분은 90%정도 시공이 완료 되었습니다
배변부 우측 방확문이 있는곳에 안쪽으로는 아이큐브퓨제를 시공하였고

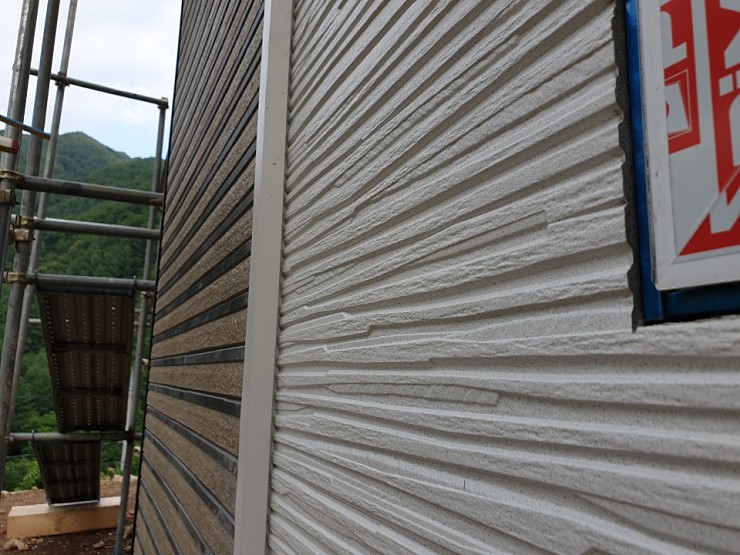

배면부 돌출되는 부분은 세라믹사이딩으로 후레싱으로 재료분리를 한 후
시공하였습니다 돌출되는부분과 아이큐브퓨제가 만나는 부분에
사진과같이 하얀색 후레싱을 시공해주었습니다 배면부 아이큐브퓨제는 90%시공되었고
좌측면부 세라믹사이딩은 80% 시공이 완료되었습니다
방통(방전체통미장) 작업이 아침일찍부터 작업이 시작되었습니다
방통레벨라인 잡은 그대로 방통팀장님께서 잘 신경써주어 이쁘게 잘 시공이 되었습니다
발코니부분도 미장작업이 완료되었습니다 방통이 잘 나올거같습니다

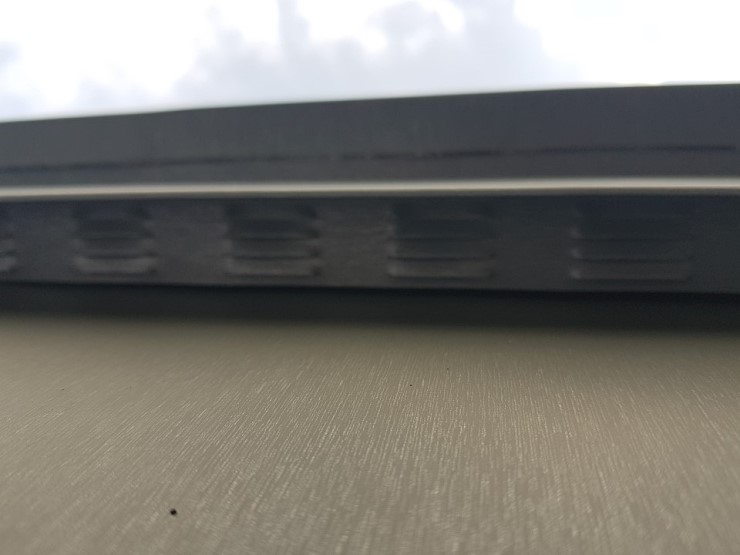

징크팀 지붕시공이 시작되었습니다 지붕 벤트부분에 징크팀에서 마감을 해주었습니다
지붕이 징크마감이기때문에 팀장님께서 따로 벤트부분을 몇번이나 강조하며
요청한 부분입니다 집은 공기의 흐름이 없다면 그 집은 집이라 할 수 없기에
벤트부분은 생명이라고 생각합니다 다른 시공없체는 대부분 이런식으로
벤트를 하지 않는 팀들도 많다고 생각합니다 별거 아닌거 같은 이런 작은숨구멍이
집 수명을 좌지우지 합니다 방수.벤트.수직과 수평은 생명입니다
내일도 힘내어 외장작업에 최선을다하겠습니다
오늘도 수고해준 팀원들 고생하셨습니다
수호천사하우징 화이팅~!!! 안전제일!!
