나주시 왕곡면 신원리 수경이 할머니(부팀장)네 행복한집짓기 36일차 현황입니다. |
매우덥네요... |
금일근무자 |
팀장 : 정수호(9시간) |
팀원: 손호현,정지원,우자유,정태영 가각9시간 근무 |
금일품수(누계품수) : 5.6품(167.1품) |
금일작업현황 |
- 석고퍼티&샌딩작업중 |
- 다용도실,서재 히노끼 루바시공 |
- 2층 화장실 도어시공 |
- 계단시공 |
- 외부설비,전기 마무리 - 정화조 설치 - 화장실 2개소 후드시공 - 화장실2개소 도기시공(월요일) - 보일서시공(월요일) |
명일예정작업 |
- 석고퍼티&샌딩 작업 마무리 |
- 히노끼 루바시공 마무리 |
- 서재 자작나무합판시공 및 책꽂이 시공 |
- 천정몰딩 시공 |
석고 퍼티작업도 거의 마무리 단계입니다.
작업하기 어려운구간만 일부 남았네요.

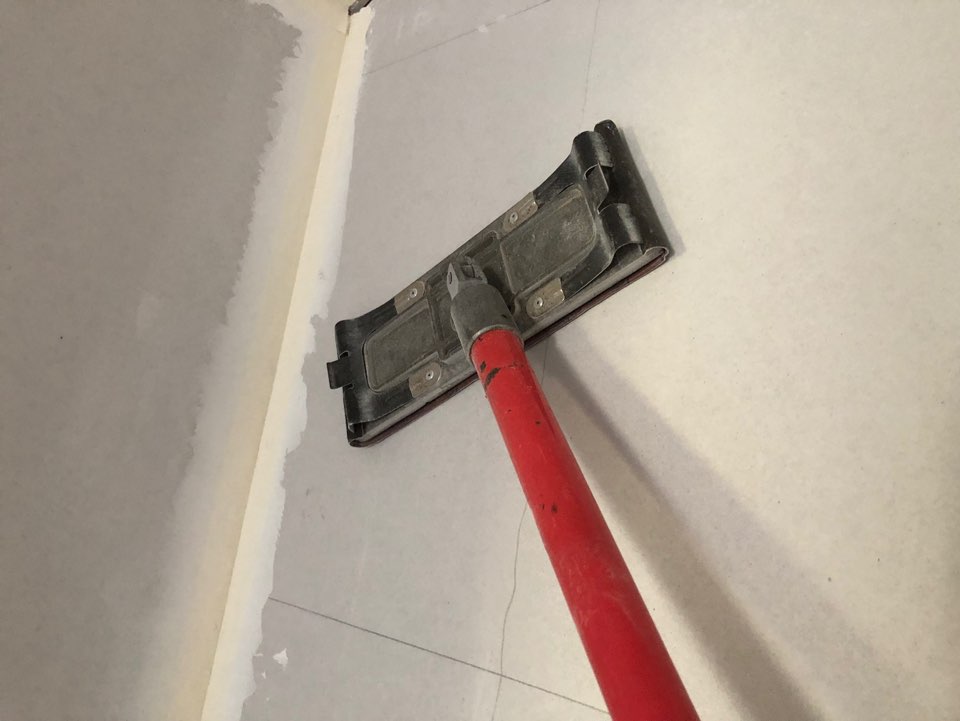

석고샌딩작업 스타트....내일이면 석고 샌딩작업도 마무리 되겠습니다.
계단 마지막 디딤판을 제작 시공 마무리했습니다.
다용도실 상부를 히노끼루바로 시공했습니다. 투습방수지를 시공후에 루바시공..
다실 및 서재로 쓰일 공간입니다. 천정루바시공...벽체는 자작나무합판으로 시공, 책꽂이시공 예정입니다.
외부설비 및 전기인입작업 진행..
계량기까지 전기 인입작업 마무리 했습니다.
도기등도 선택을 잘 하신것같습니다...깔끔하고 예쁘네요.
현장철수날짜가 얼마 안남았네요.
마지막 마깜까지 최선을 다하겠습니다.
감사합니다.
