250714 (월) 보성1호(조성) 29일차 석고보드 시공, 징크팀 시공 등 [수호천사하우징] [직영건축] [목조주택]
2506 보성 1호(조성) 55평

날씨 : 맑음
팀 장 : 이상민 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 정태영 (8시간), 천영환 (8시간) 김종협 (8시간), 이경용 (8시간), 이강희 (휴무)
금일 품수(누계) : 6 품 (215.625품)
금일 작업현황

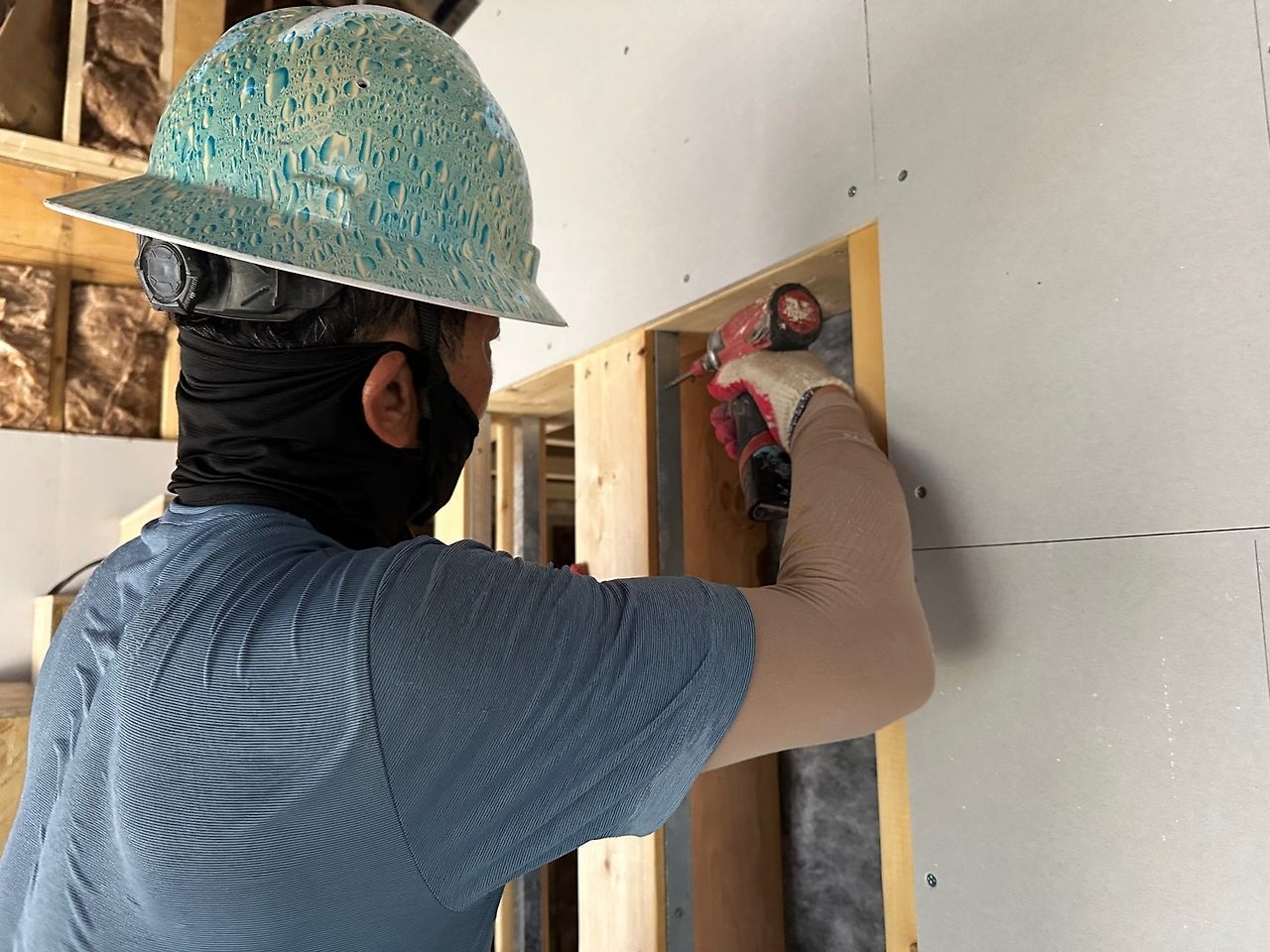

- 석고보드 작업
- 화장실 테이핑 작업
- 포켓도어 철물 보강 작업
- 징크팀 시공
내일 예정작업
- 석고보드 시공
- 징크팀 시공
안녕하세요!! 보성 1호 (조성) 현장에서 29일차 시작합니다!

오늘부터 징크팀이 합류하여 지붕 마감작업이 진행되었습니다.

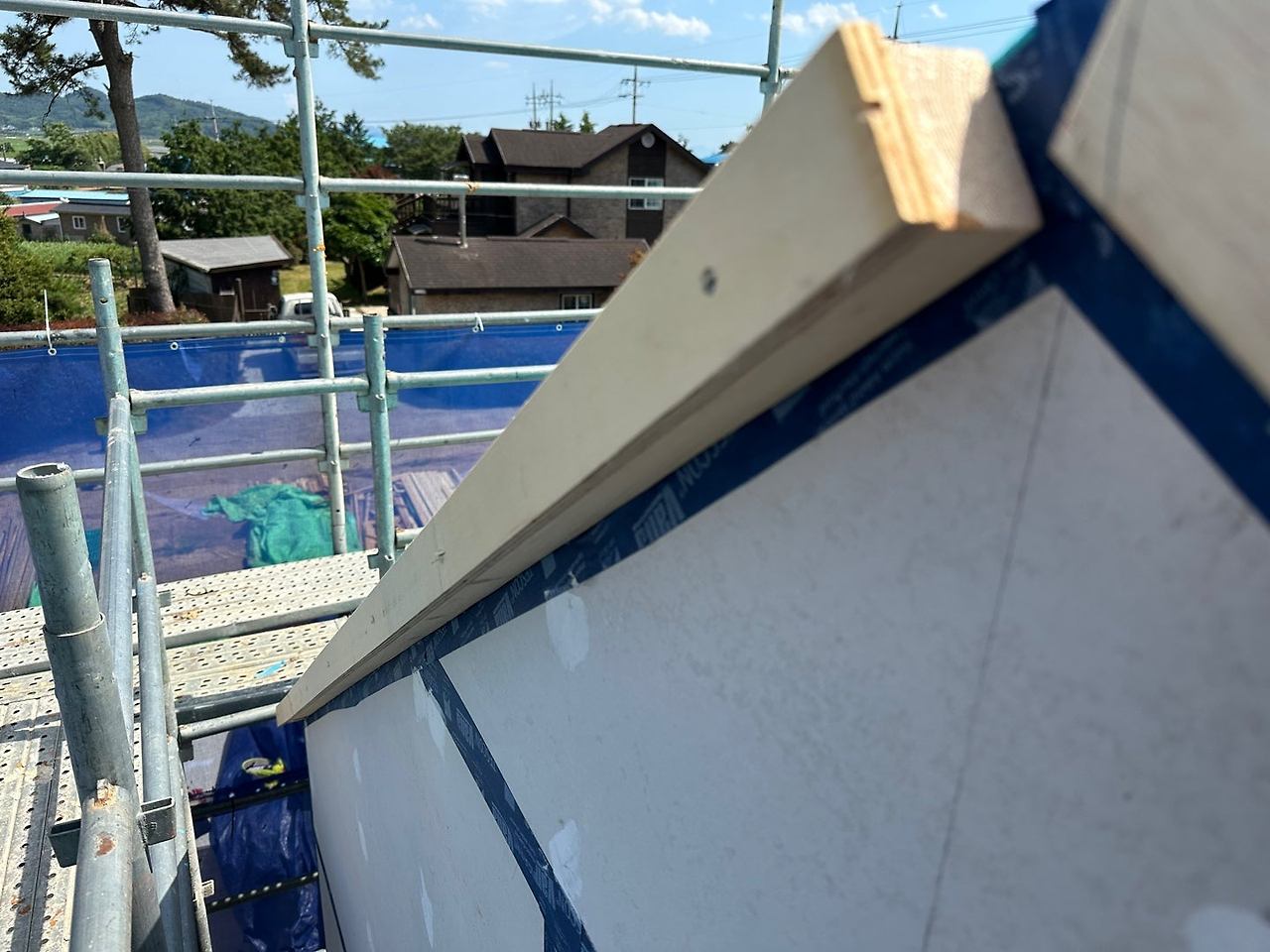

징크팀과의 협의 후 지붕마감을 위해 지붕 테두리에 목작업을 진행하였습니다~

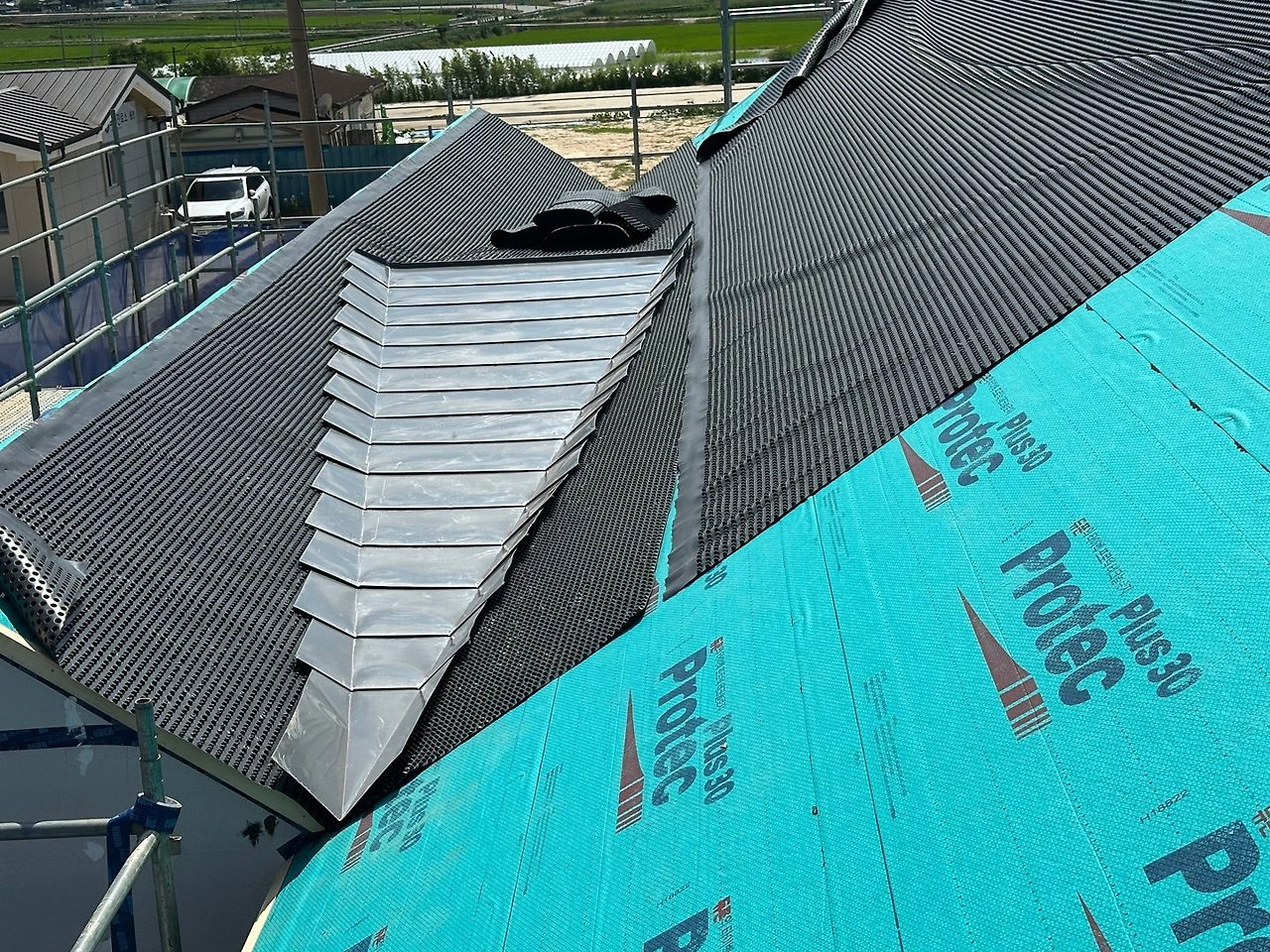

지붕 테두리 목작업이 완료 된 후 징크팀의 시공이 본격적으로 시작되었네요~~
징크팀의 시공은 계속해서 진행될 예정입니다!

한편 내부에서는

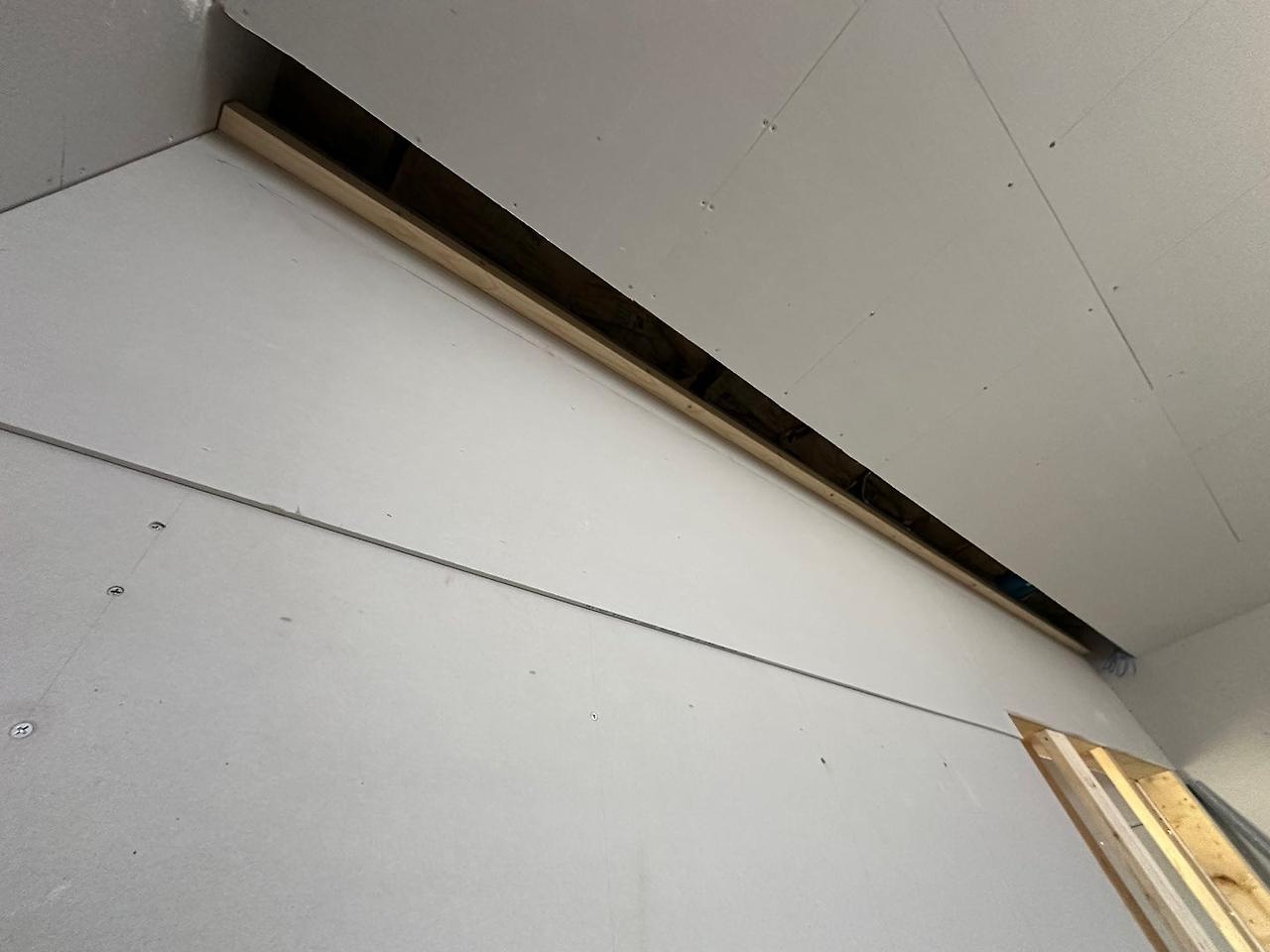

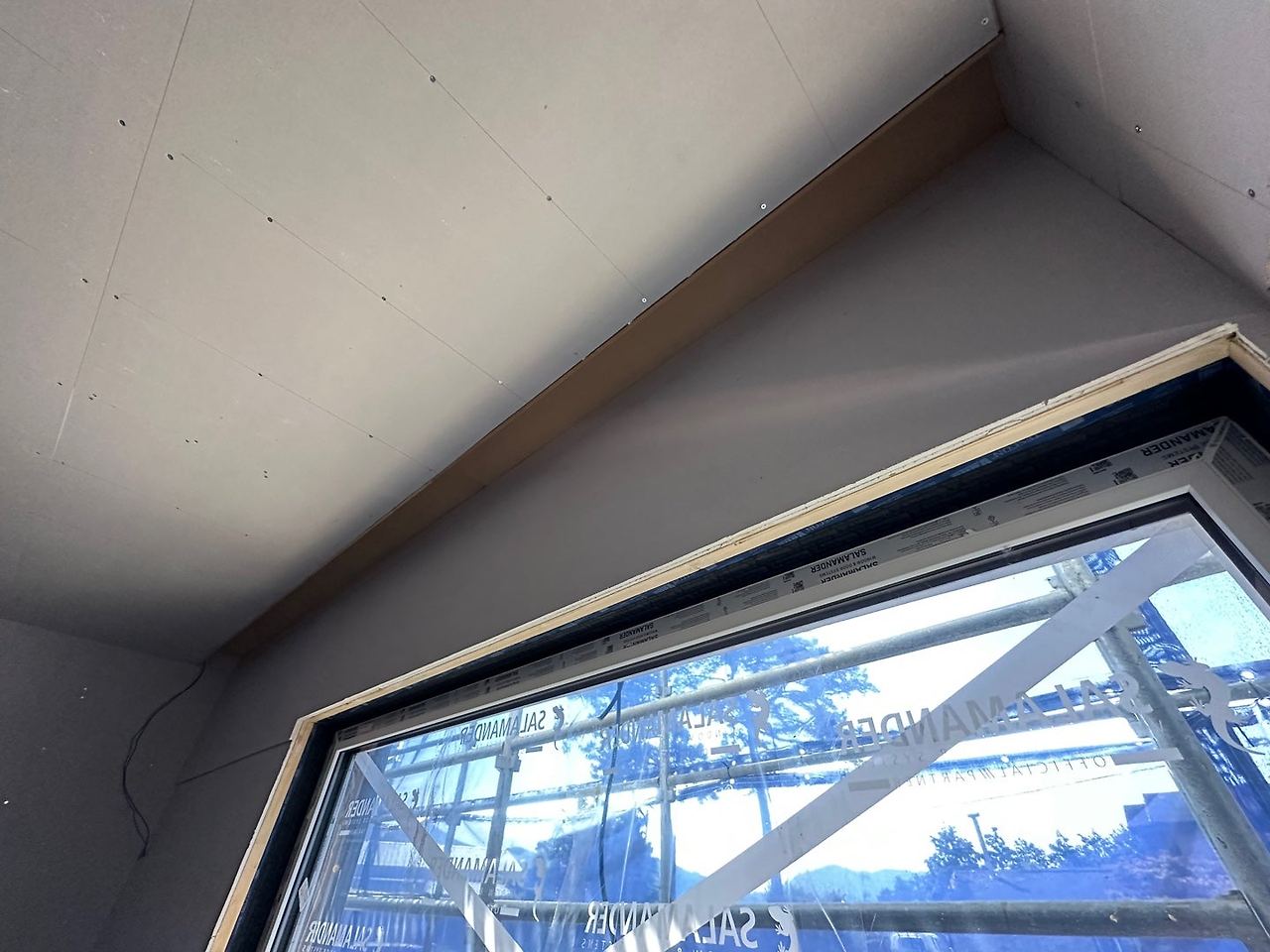

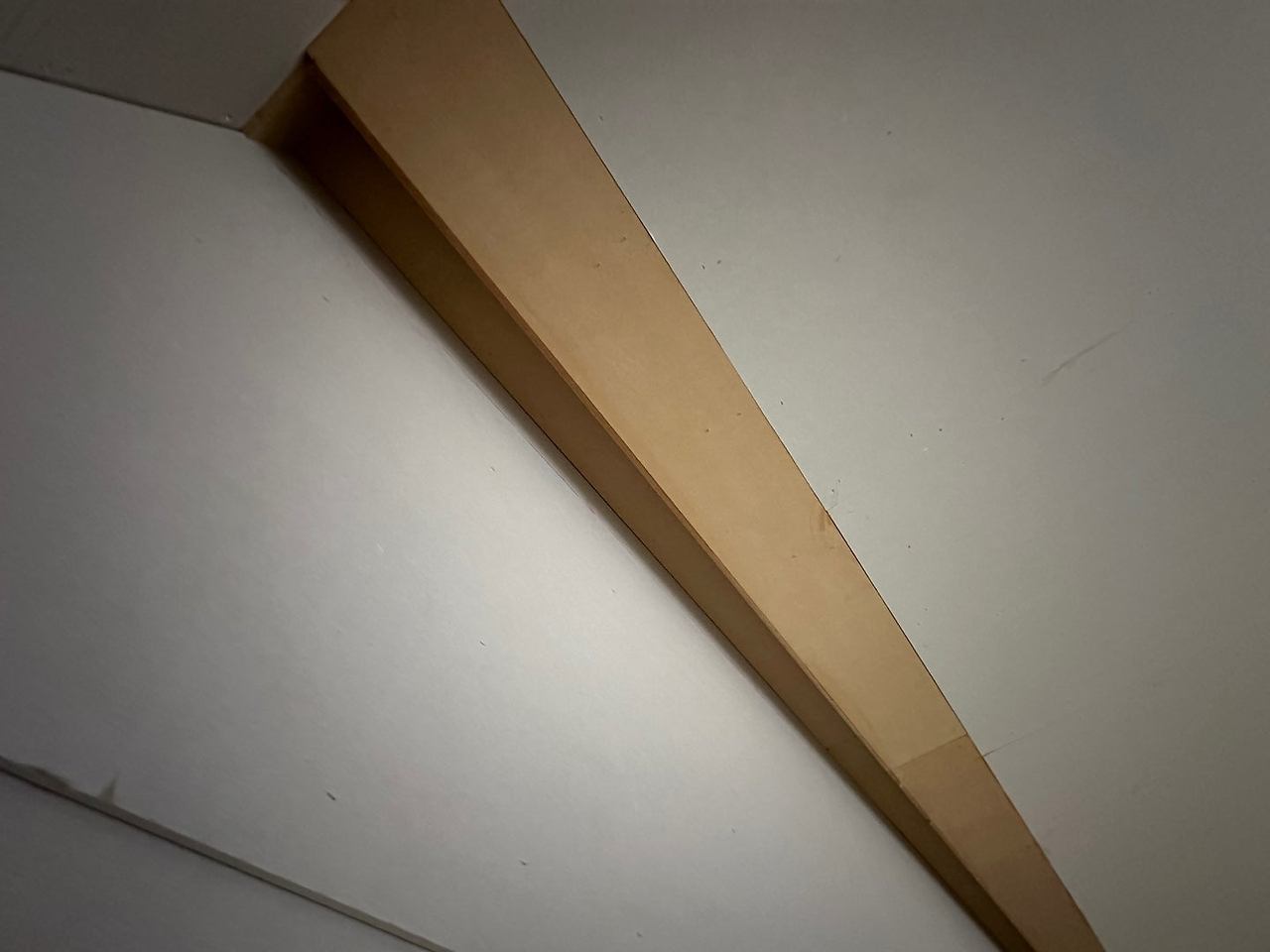

1차 석고보드 작업 후 2차 석고보드 작업인 2P(두겹의 석고보드시공)에 앞서 라인 조명이 설치될 곳에 MDF 시공을 진행하였습니다.

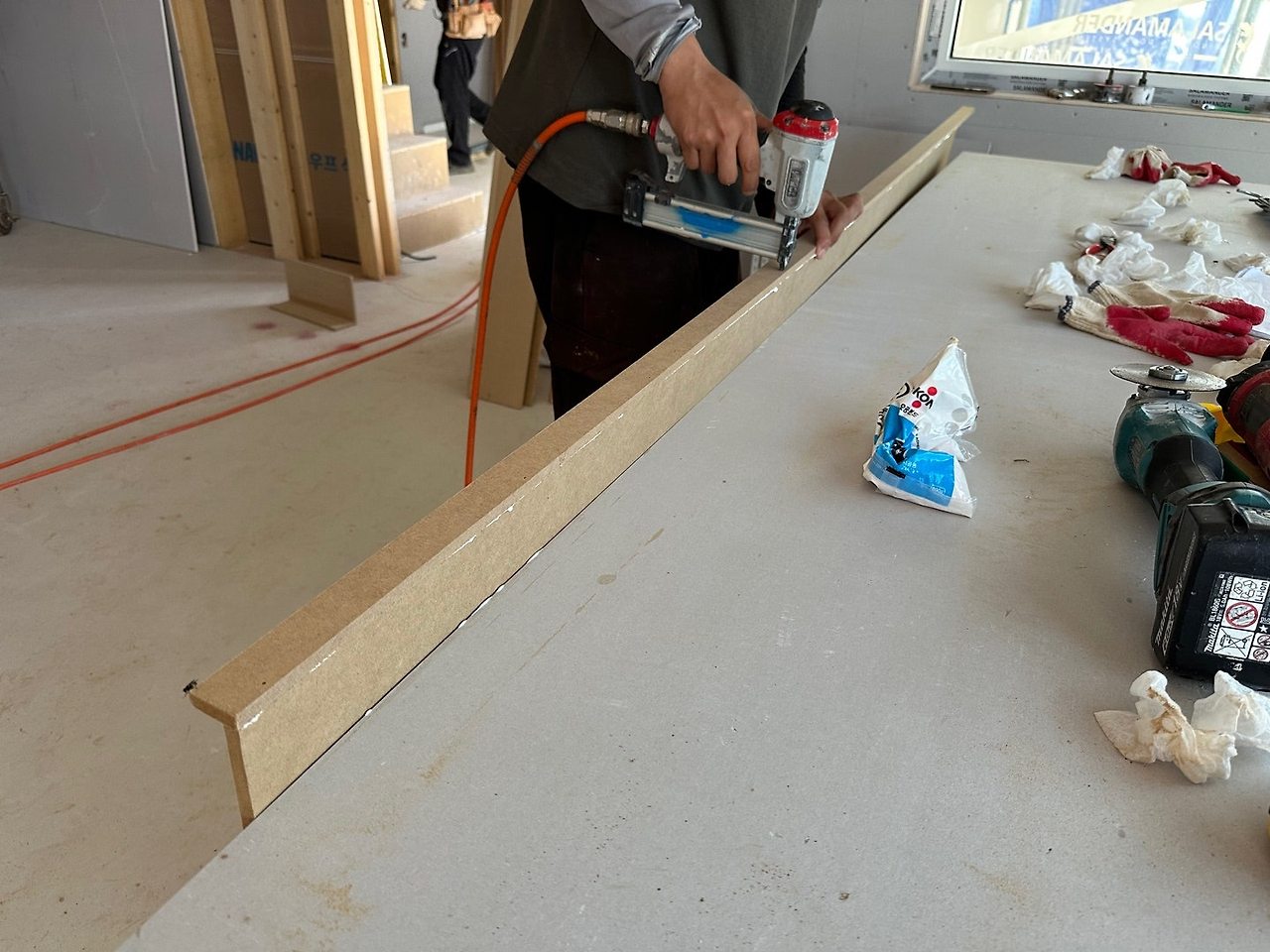

시공의 편의성을 위하여 미리 MDF를 본드 및 타카로 조립하여 시공 준비를 하였습니다.

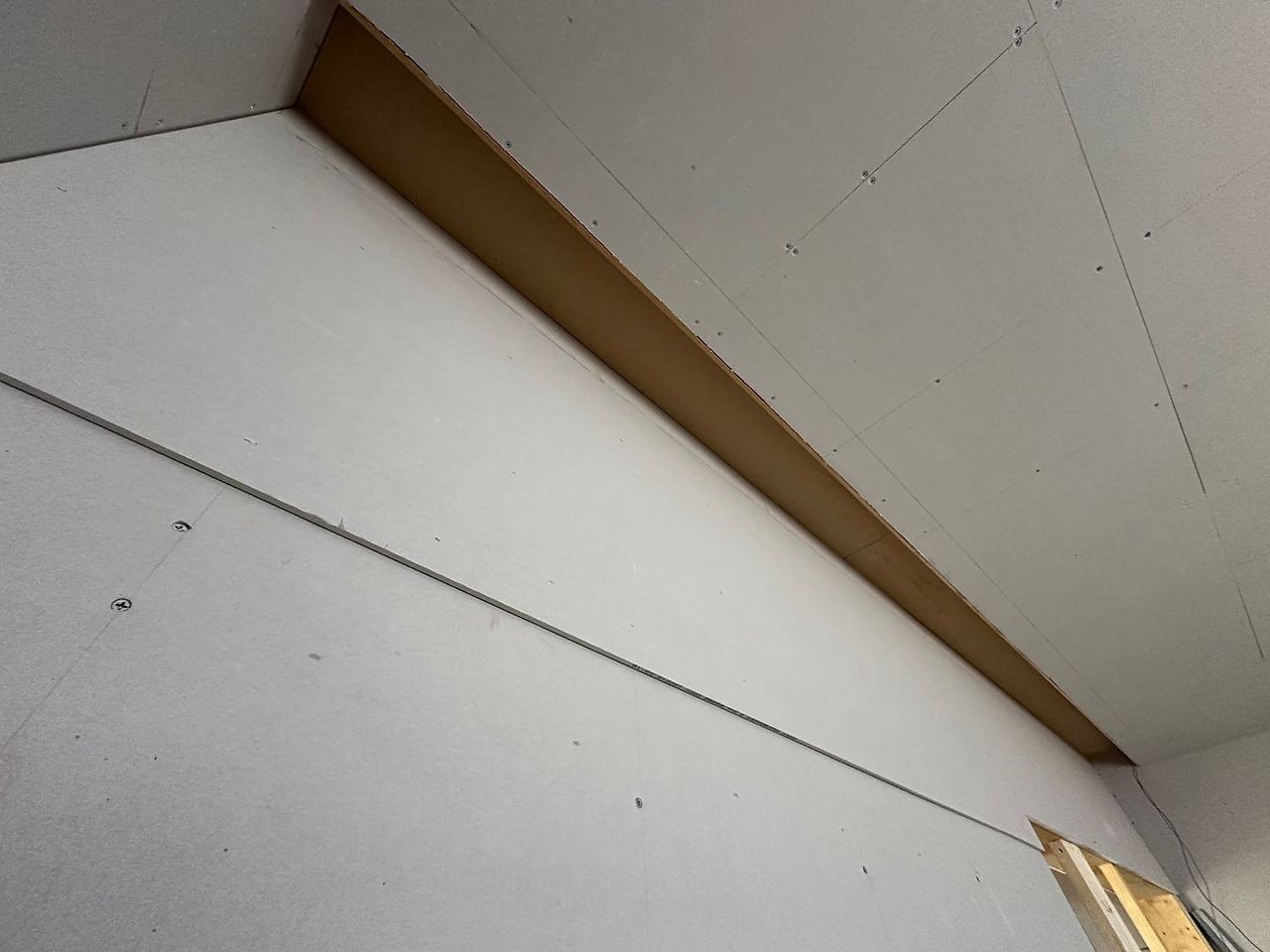

조립된 MDF를 치수에 맞춰 본드 도포 후 타카로 임시고정을 해줍니다.

MDF 사전 준비가 끝난 후 천장 2P 시공이 진행되었습니다.
2P 시공은 도장을 하기 위해 면을 최대한 고르게 잡아주기 위하여 진행됩니다.
그리하여 2P 시공시에는 1P 시공과 달리 본드 도포 후 타카로 임시고정하는 시공방법으로 진행됩니다.

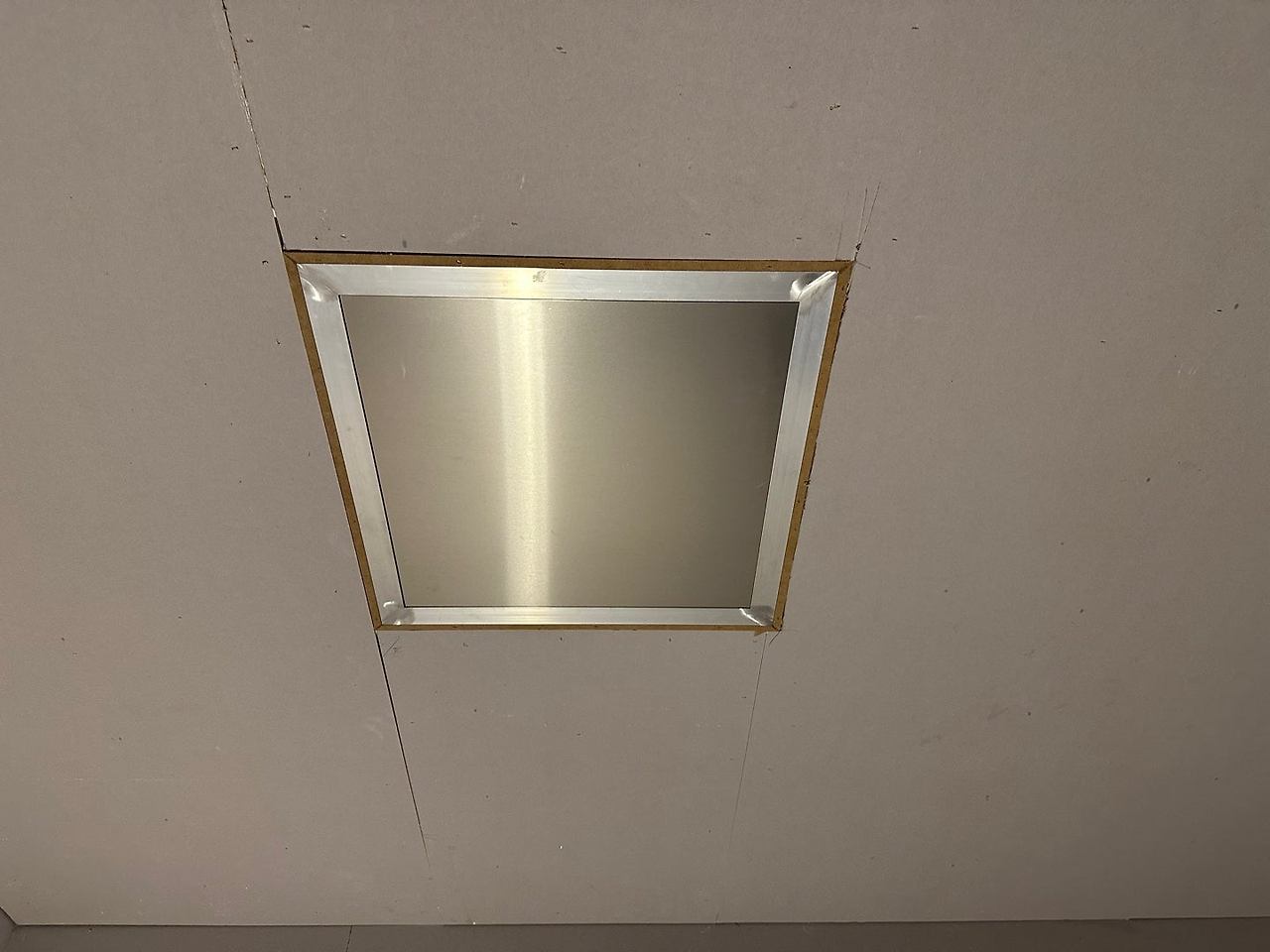

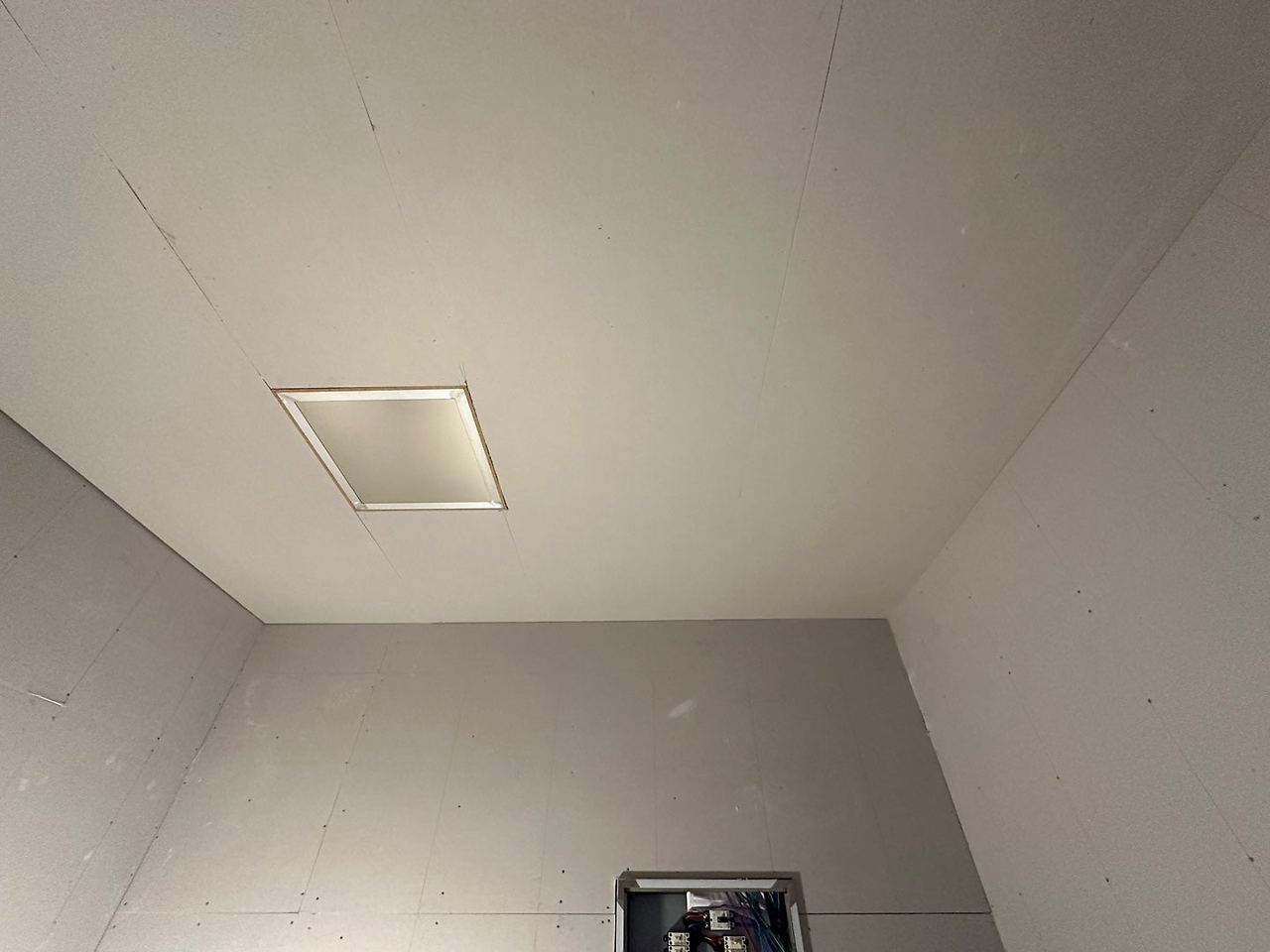

그리고 2P 시공과 동시에 점검구도 함께 시공하였습니다.
점검구도 마찬가지로 본드 도포 후 타카로 고정시켜주었습니다.

깔끔하게 시공된 모습을 보니 기분이 절로 편안해집니다.

오늘로써 천장 2P 시공은 마무리 되었습니다.
다른 한편에서는

포켓도어 철물 보강 작업이 진행되었습니다.
포켓도어의 구조목마다 L자형태의 철재자재를 시공하여 혹시 모를 목재의 변형을 막아주었습니다.

그리고 화장실 기밀 테이핑 작업도 꼼꼼하게 진행되었습니다.
