250703(목) [양양4호(강현B)] 44일차 다운 실링 및 가벽 작업 및 석고 보드 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]
2504 양양4호(강현B ) 107평

날씨: 흐림
-금일 근무자
팀 장 : 문 성 일 (8시간)
부 팀 장: 최 영 광 (8시간)
팀 원 : 조 길 환 (8시간), 김 완 태 (8시간), 신 혁 (8시간)
지 원 : 문 병 선 (8시간), 노 채 헌 (8시간), 최 정 현 (8시간)
금일품수 (누계) : 8 품 (총 289.125품)
금일 작업 현황
- 다운 실링
- 가벽 작업
- 석고 보드 시공
다음 예정작업
- 다운 실링
- 내부 목작업
- 다락 석고 보드 시공
양양 4호 강현B 44일차
7월에 들어서며 체감되는 무더위 속에
값진 땀방울을 쏟아내며 완성될 집을
지어나가고 있습니다.
오전 일과를 시작하며 다락공간으로 모두 같이 석고 보드 양중을 끝낸 뒤
다운 실링, 석고 보드 시공, 가벽 작업 크게 세팀으로 나누어
작업을 시작했습니다.

어제와 같이 에어컨이 들어설 자리를 오픈 해주며 다운실링 작업이 진행되었습니다.

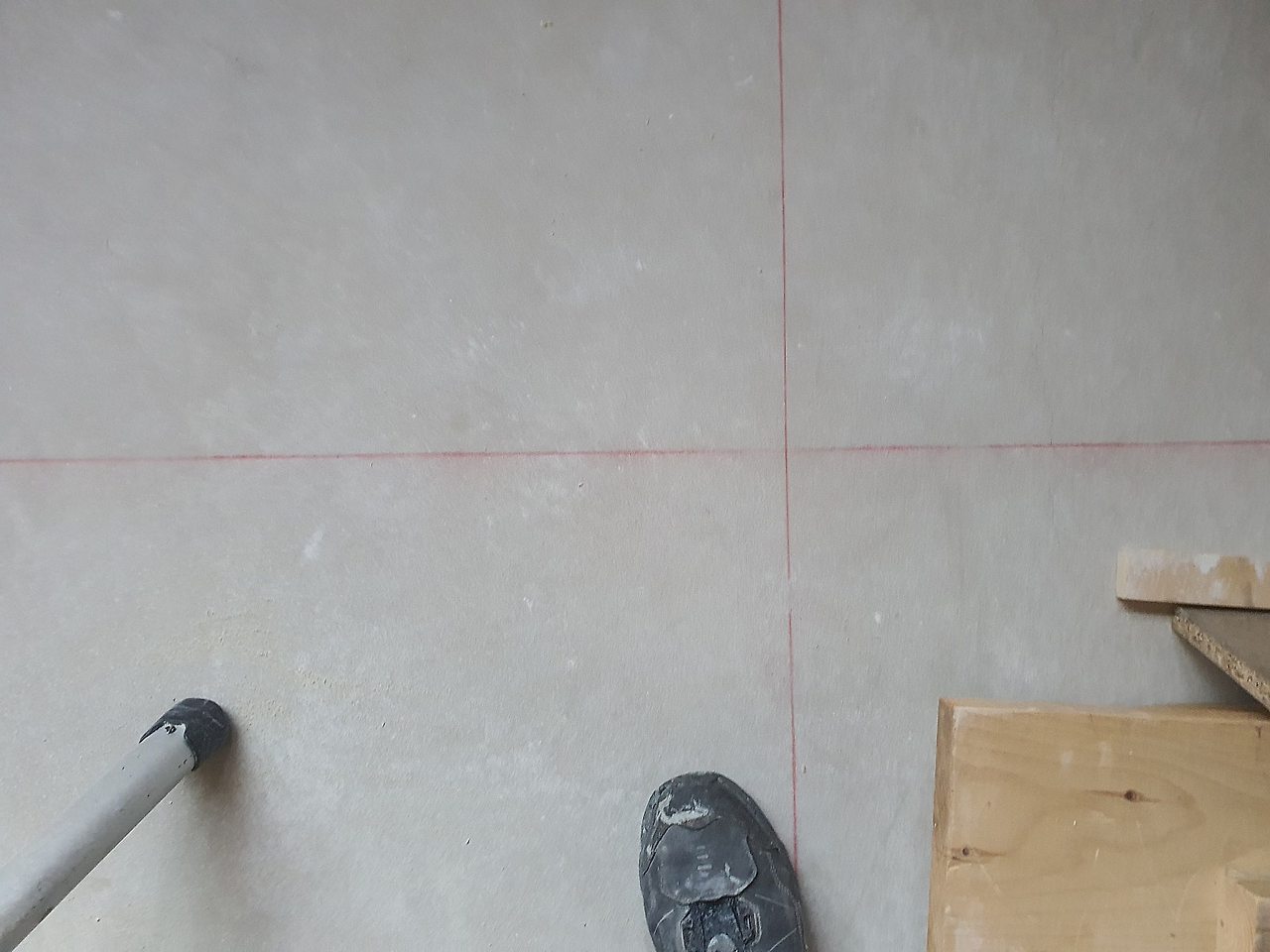

거실 우물 천장 작업에 앞서 레이아웃 작업이 진행되었습니다.
레이아웃은 모든 작업의 기준으로 이후 작업이 어긋나지 않도록
확실히 표시하여 줍니다.

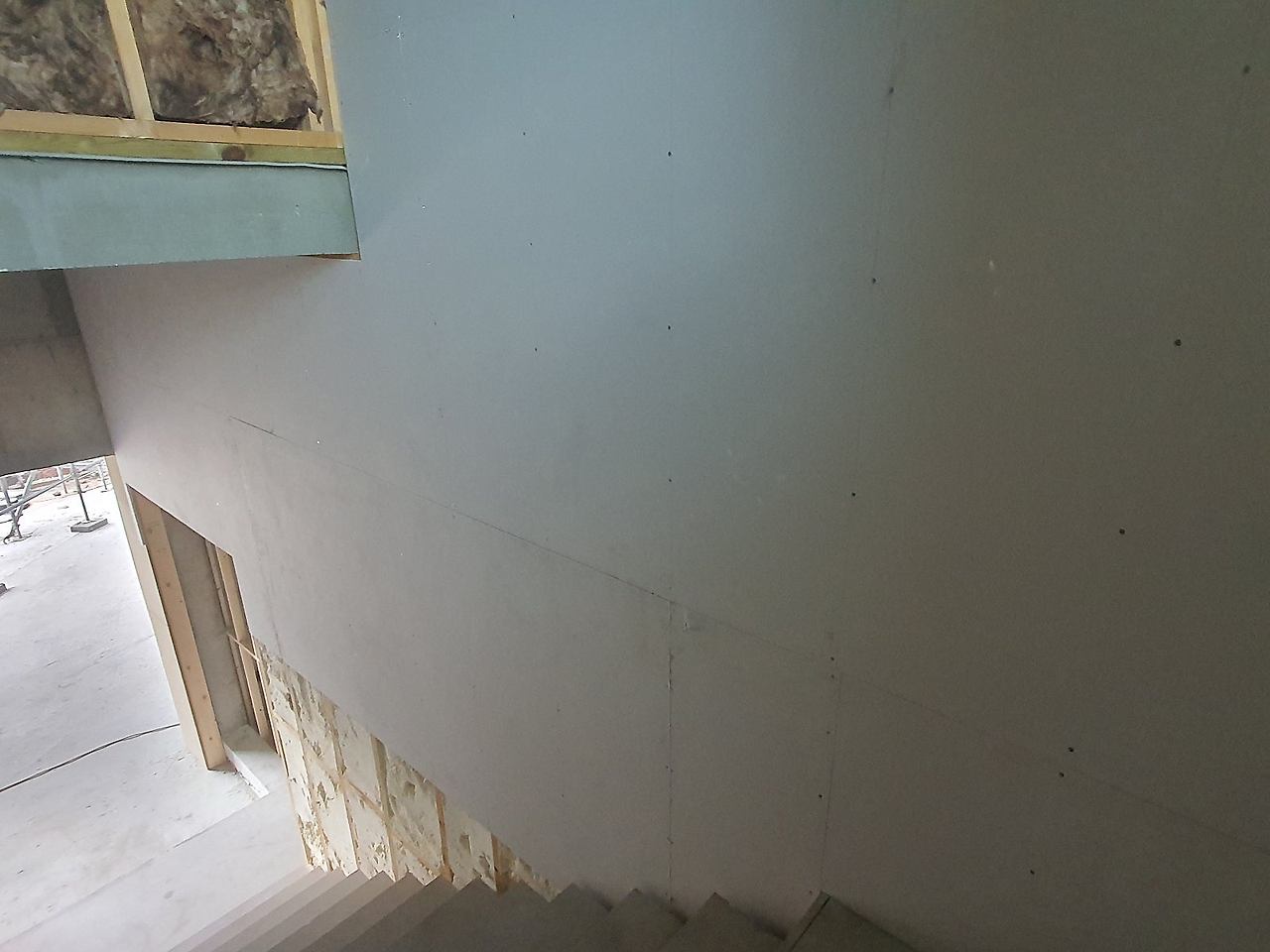

동시에 석고 보드 시공과 더불어 마이너스 걸레받이 작업이 진행되었습니다.

1층에 가벽이 세워졌습니다.
이 벽체는 공간을 분리해주며 이후
신발장의 역할을 하게될 예정입니다.

내일 진행될 천장 페인트 작업을 위해 말끔히 정리해준 뒤
금일 작업을 끝마쳤습니다.
완성될 집의 모습이 떠오르며 설레여 옵니다.
매일같이 간식거리를 사들고 현장을 찾아와
일까지 도와주시고 가시는 건축주님께 감사인사 드리며
오늘 하루를 마무리 하겠습니다.
더위 조심하시고 늘 건강하십시오.
감사합니다.
