250702(수) [양양4호(강현B)] 43일차 다운 실링 및 내부 목작업 및 화장실 방수 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]
2504 양양4호(강현B ) 107평

날씨: 맑음
-금일 근무자
팀 장 : 문 성 일 (휴무)
부 팀 장: 최 영 광 (8시간)
팀 원 : 조 길 환 (8시간), 김 완 태 (8시간), 신 혁 (8시간)
지 원 : 문 병 선 (8시간), 노 채 헌 (8시간), 최 정 현 (8시간)
금일품수 (누계) : 7 품 (총 281.125품)
금일 작업 현황
- 다운 실링
- 화장실 방수 작업
- 내부 목작업
다음 예정작업
- 다운 실링
- 내부 목작업
- 다락 석고 보드 시공
양양 4호 강현B 43일차
저녁 여덟시가 넘어서도 해가 지지않고
새벽 여섯시의 태양이 따갑게 느껴지는 것이
진정 여름이 오고있구나 생각이 듭니다.
무더위에 별 탈 없으시길 기원하며
저희도 힘을내어 오늘 시공을 이어갔습니다.

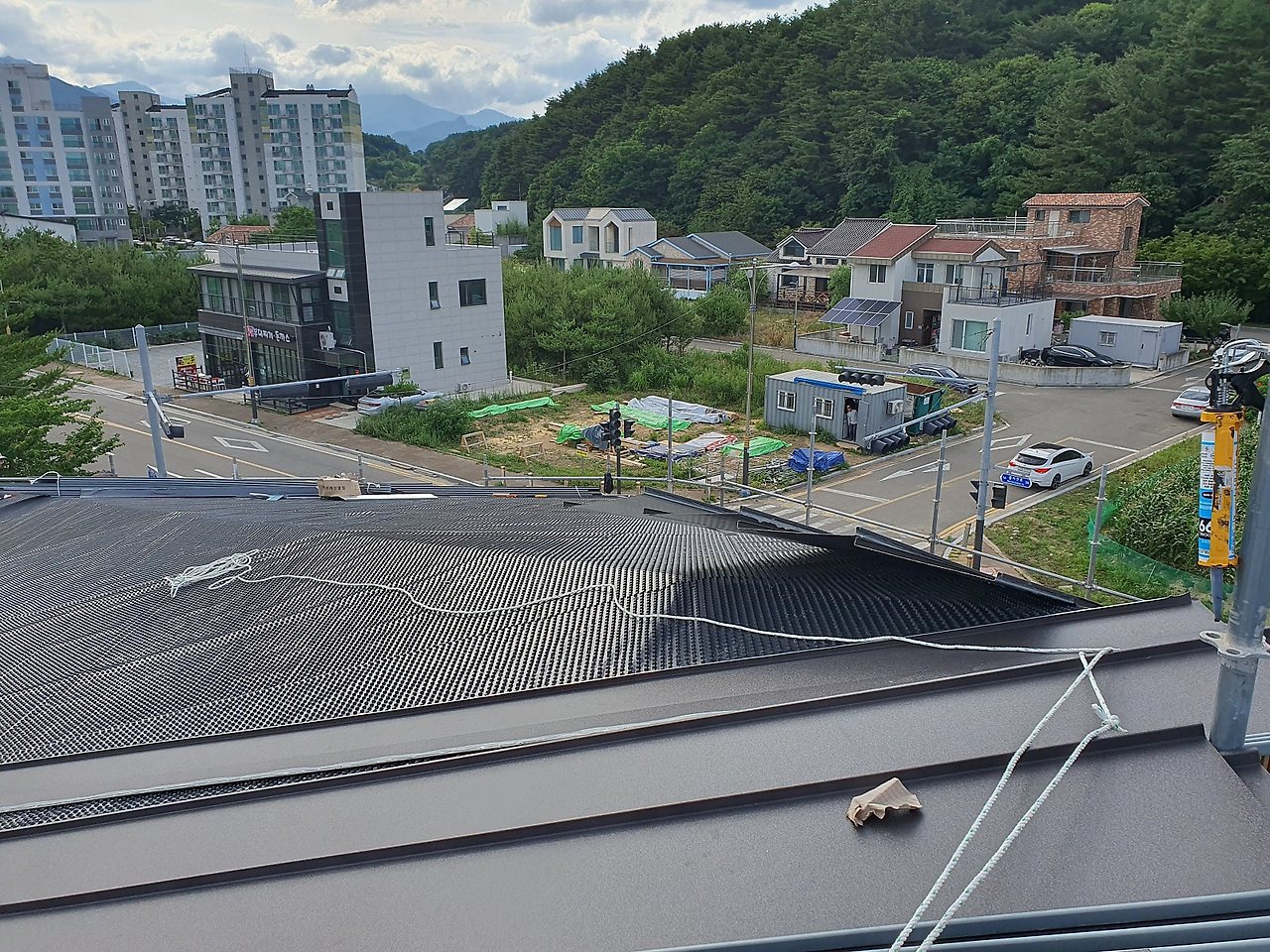

엘리베이터가 들어설 공간에 레이저 레벨기로
기초 벽면과 수직 수평을 맞춘 뒤
벽체를 세워주었습니다.

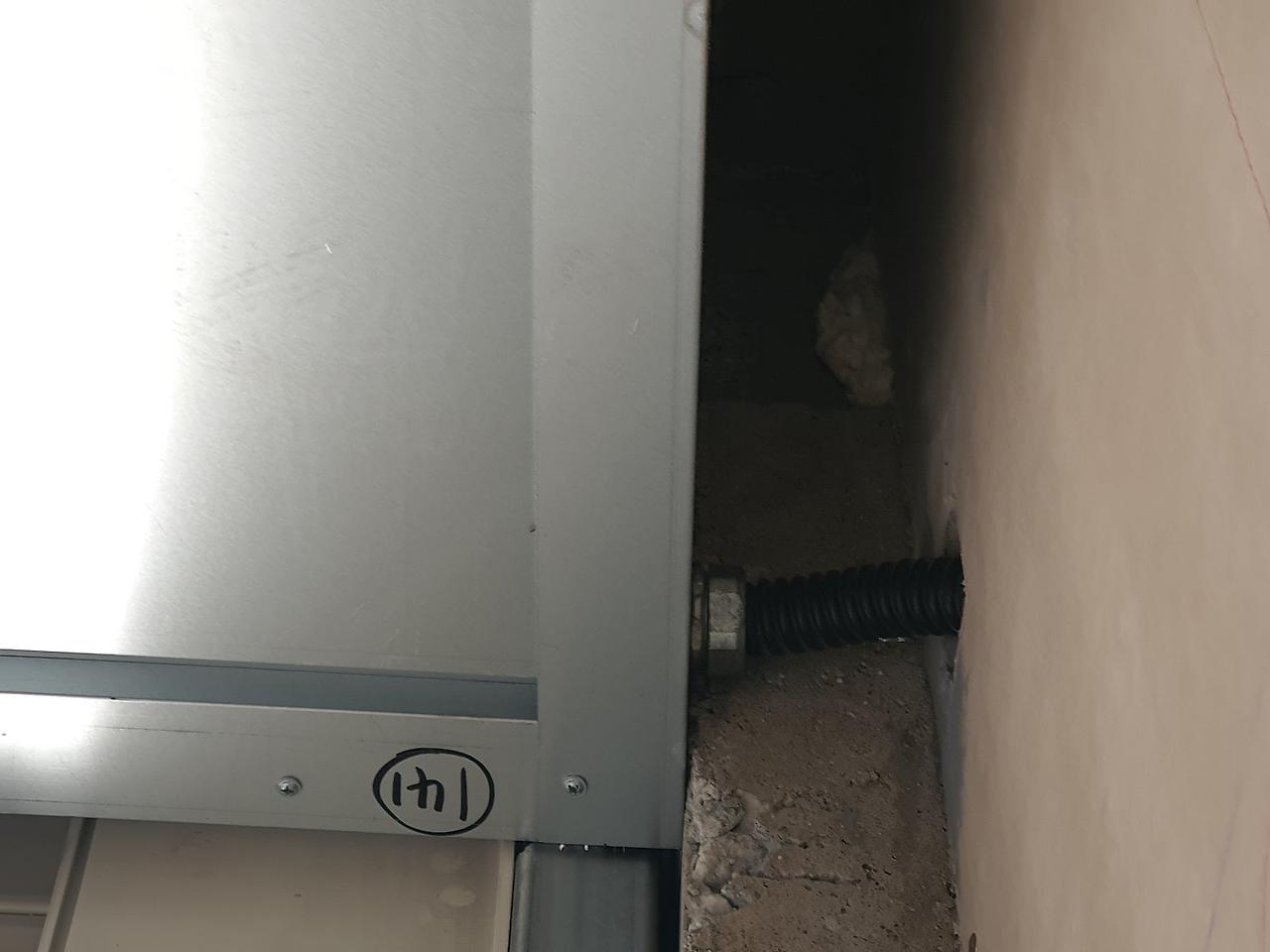

블로킹 작업으로 스터드와 스터드 사이,
벽체와 외벽을 결합하여 견고하게 잡아주고
수직을 맞춘 뒤 못을 박아 고정해주었습니다.

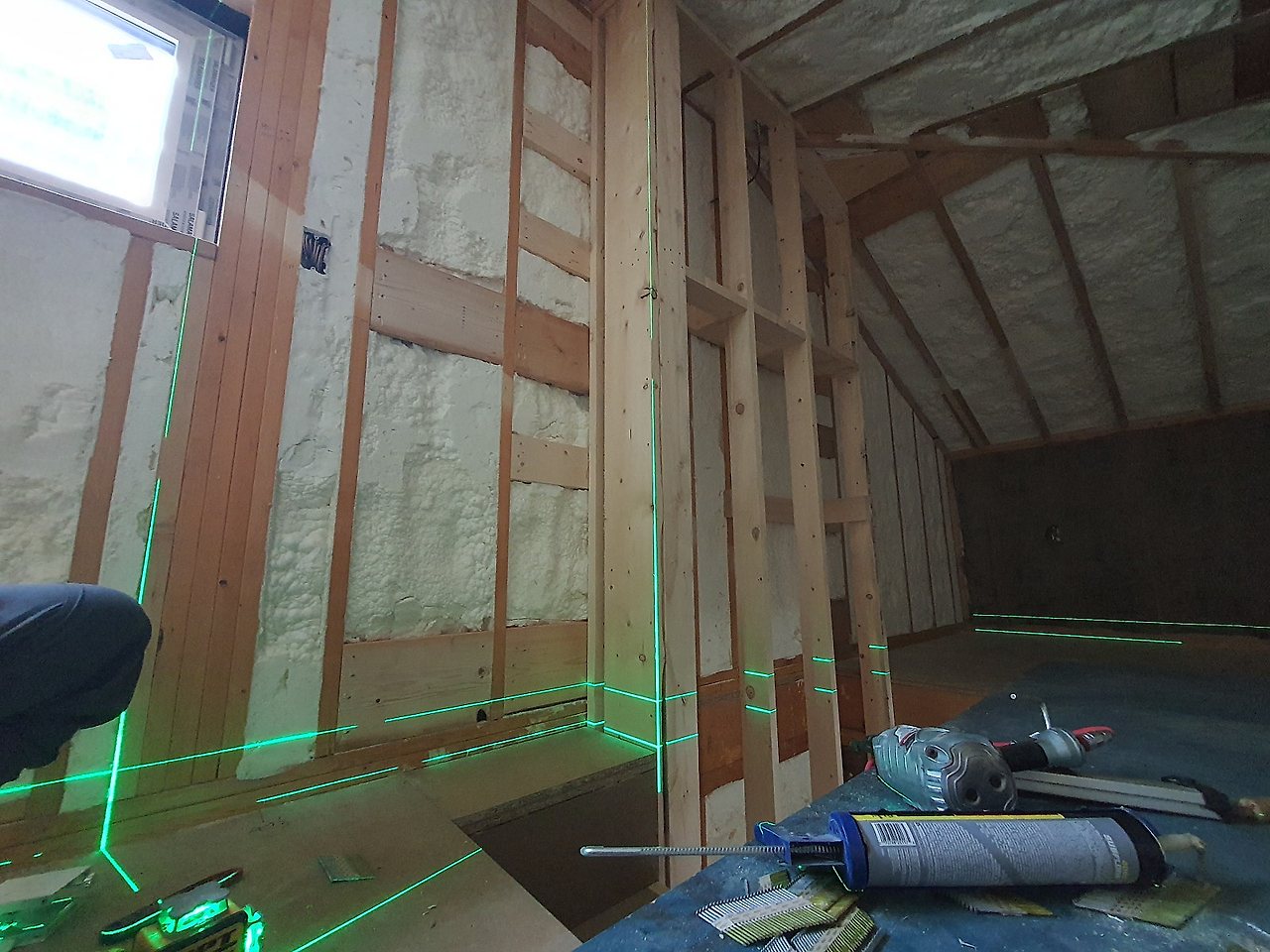

다운 실링 작업이 진행되었습니다.
천장을 낮추어 배관, 배선등의 작업 공간을 내어주며
그러므로 깔끔한 인테리어 연출에 도움을 줍니다.


에어컨이 들어설 공간에 상을 내주어 오픈시켰습니다.

창호 위치의 석고 보드를 오픈 시켜주었습니다.

1층 기초 벽면에 시멘트 보드 시공을 진행하였습니다.
시멘트보드는 내구성과 마감성이 뛰어나
외벽 마감의 기초재로 쓰이기 용이합니다.


전선과 배관 위치에 맞게 재단 해주었습니다.




화장실 세곳과 다용도실에 대한
도막 방수 작업이 완료되었습니다.



본격적인 징크 시공 전
방수 시트와 징크 사이 델타 멤브레인이 시공된 모습입니다.
징크 시공이 시작되면서 징크팀의 시공도 후반부로 접어들 예정입니다.

오늘도 이렇게 작업이 완료되었네요.
체감이 되어오는 여름 날씨에 다들 건강에 유념하시고
완공되는 모습까지 함께 지켜봐주시길 바랍니다.
감사합니다.
