목조주택 시공현장/2506 보성조성 55평

250617 (화) 보성1호(조성) 12일차 단열재 시공, 인텔로 시공 [수호천사하우징] [직영건축]

수호천사하우징 2025. 6. 17. 23:42

2506 보성 1호(조성) 55평

날씨 : 맑음

소 장 : 정수호 (8시간)

부팀장 : 손호현 (8시간)

팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간), 이강희 (8시간)

지 원 : 이상민 팀장 (휴무), 정태영 (8시간)

금일 품수(누계) : 7품 (94.75품)

금일 작업현황

- 단열재 시공

- 인텔로 시공

내일 예정작업

- 계단 시공

- 인텔로 시공

오랜만의 휴식을 마치고

새로운 한 주가 힘차게 시작되었습니다.

재정비된 마음으로 다시 현장에 나서니

하나하나 쌓여가는 과정이 더욱 기대됩니다.

이번 주도 안전하고 알찬 시공이 이어지길 바랍니다!

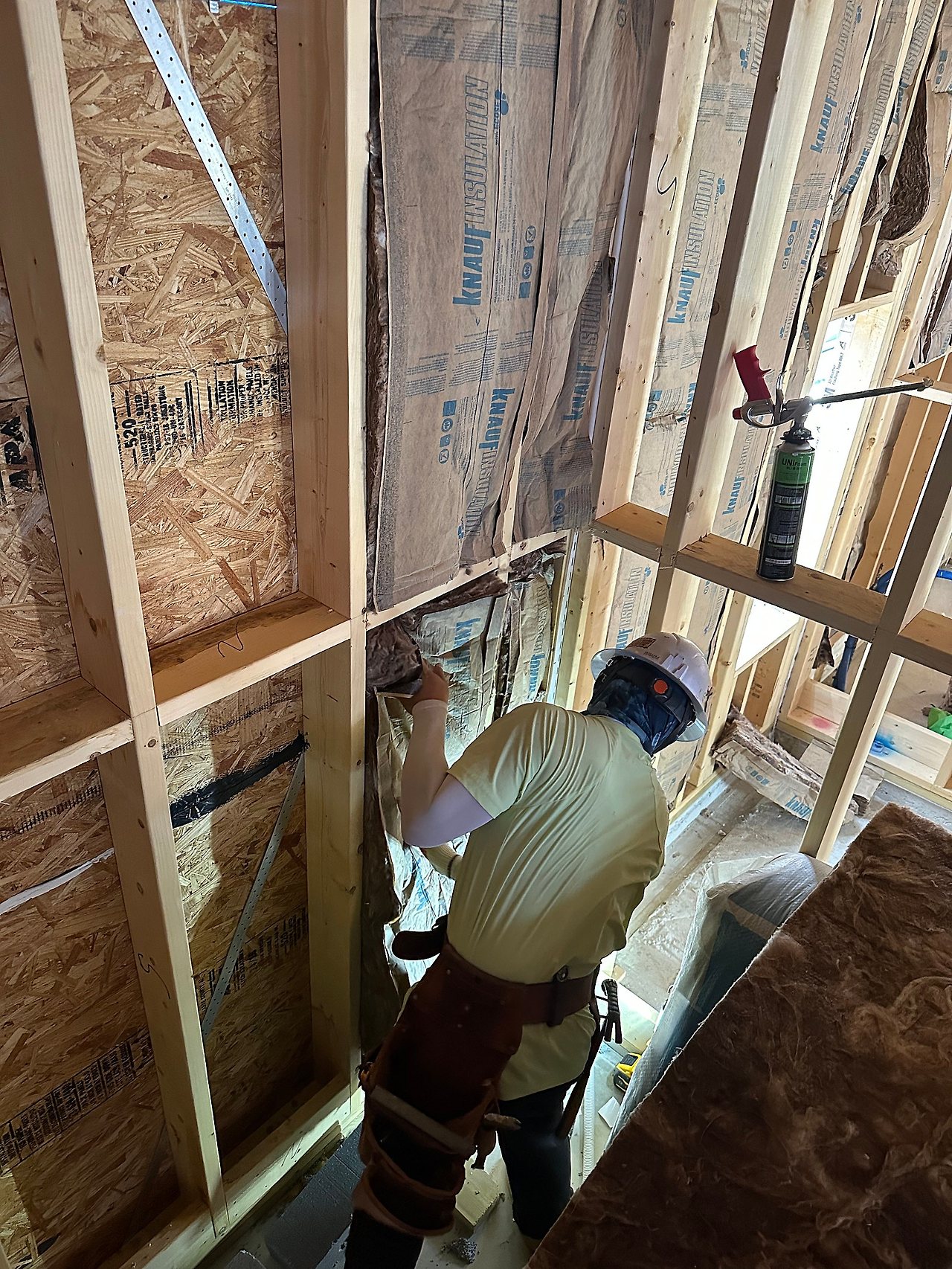

1층 외벽 단열재 작업을 진행했습니다.

주말 사이 내린 비로 인해 자재와 구조물의 습도를 꼼꼼히 확인한 뒤

구석구석 세심하게 단열재를 채워넣었습니다.

단열 성능은 물론, 향후 마감 공정에도 영향을 주는 중요한 작업인 만큼

더욱 신중하고 정성껏 시공했습니다.

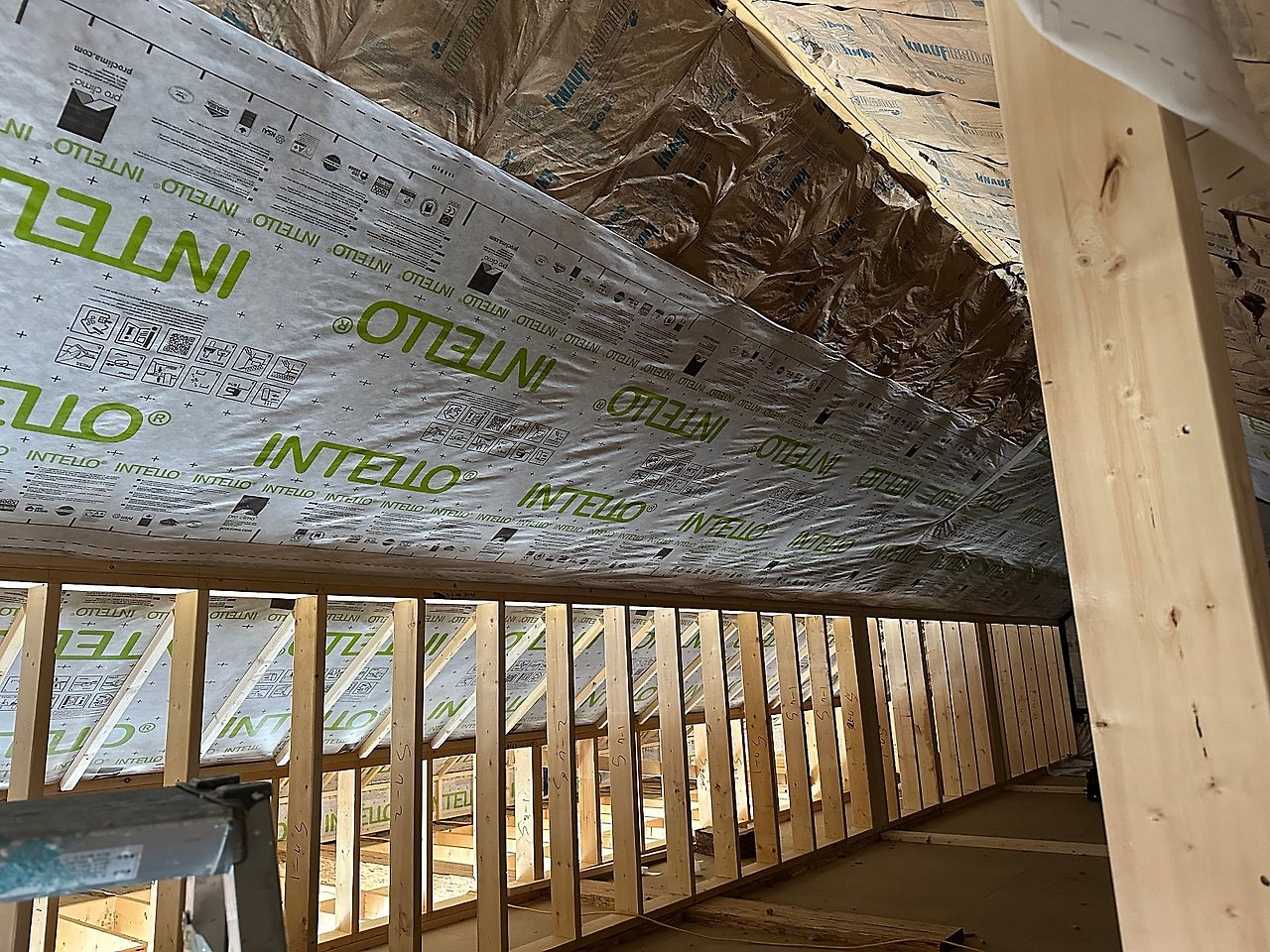

지난주 단열재 작업을 마친 2층에선 인텔로 시공이 한창입니다.

단열재 위로 가변형 투습방습지인 인텔로를 꼼꼼하게 덧대어

계절에 따라 달라지는 습도에 유연하게 대응할 수 있도록 시공 중입니다.

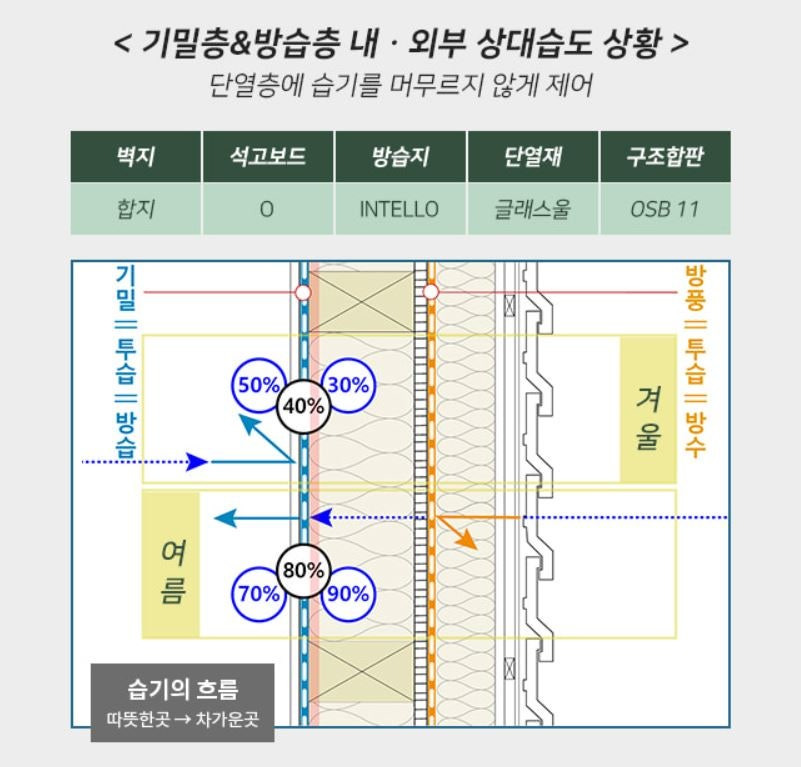

실내 결로를 막고 단열 성능을 극대화하기 위한 중요한 공정인 만큼,

작은 틈 하나 없이 정밀하게 이어붙이는 데 집중하고 있습니다.

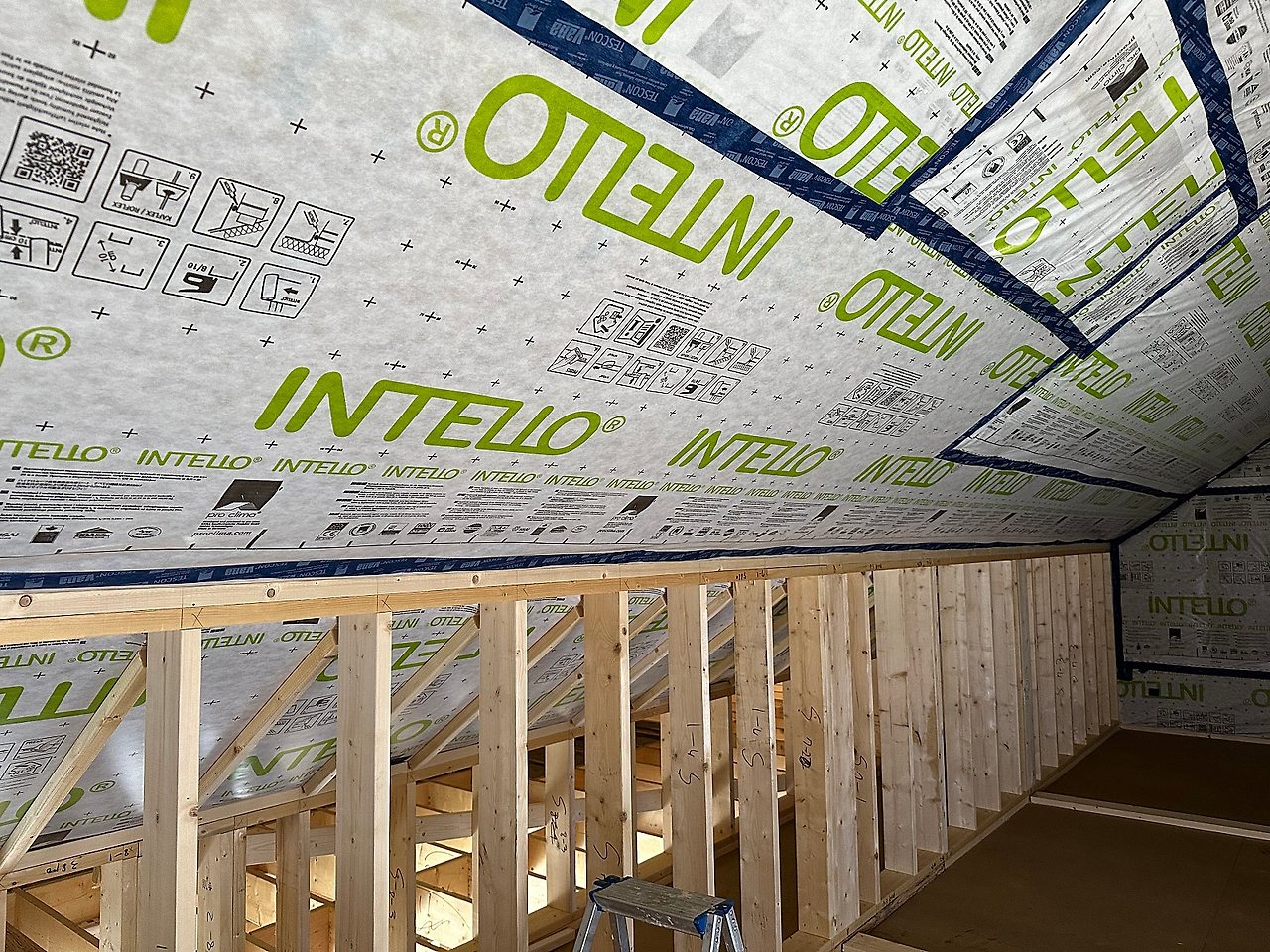

단열재 작업을 마친 1층도 인텔로 시공에 들어갔습니다.

벽면마다 단열재 위에 인텔로를 덧대며,

습기와 외부 공기 유입을 철저히 차단할 수 있도록 작업을 진행 중입니다.

이 과정을 통해 계절별 습도 변화에 효과적으로 대응하면서

실내 공기질과 에너지 효율까지 고려한 시공이 이루어지고 있습니다.

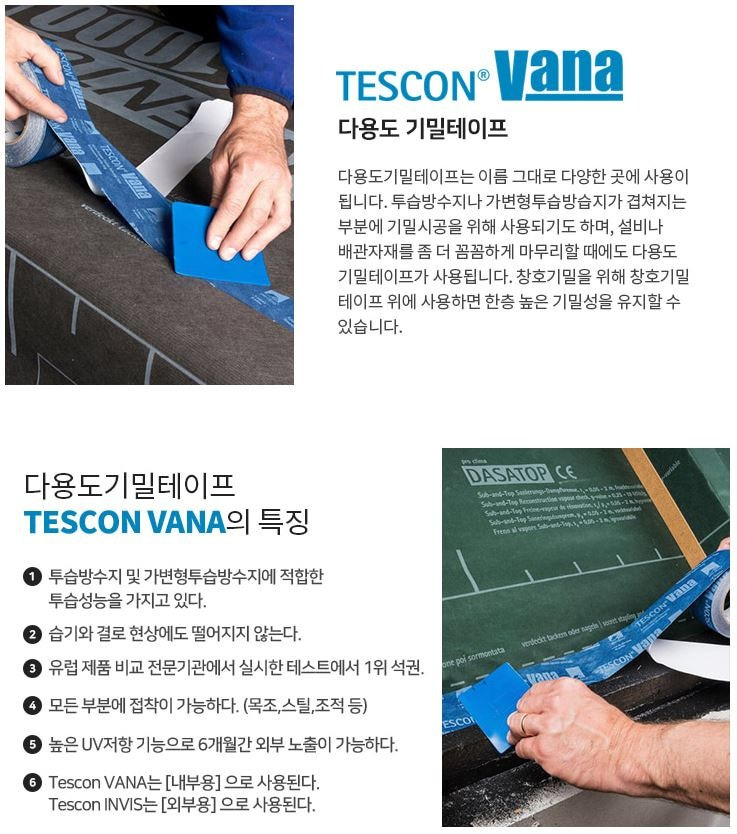

인텔로 고정 부분과 연결 부위에는 기밀테이프를 사용해 마감했습니다.

작은 틈 하나도 놓치지 않기 위해 인텔로 시공 후

모든 이음새와 스테이플 고정 부위에 기밀테이프를 꼼꼼히 부착했어요.

이렇게 해야 습기 차단 효과가 극대화되고,

장기적으로도 단열 성능이 안정적으로 유지됩니다.




오늘의 작업은 여기까지입니다.

깔끔하게 마무리하고 퇴근합니다.

내일도 좋은 컨디션으로 다시 뵙겠습니다.

감사합니다!
