목조주택 시공현장/2502 안성고삼 57평

250423 (수) [안성 고삼면 가유리] 39일차, 마이너스 걸레받이 시공, 욕실 및 화장실 투습방수지 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

수호천사하우징 2025. 4. 24. 20:38

2502 안성2호(고삼)57평

날씨: 맑음

​-금일 근무자-

팀 장 : 이상민(8시간)

부팀장 : 문병선(8시간)

팀 원: 정태영(8시간), 노채헌(8시간), 최정현(8시간)

지 원: 최영광(8시간), 김완태(8시간), 이경용(8시간)

금일품수 (누계) : 8품 (총 258.5품)

금일 작업 현황

- 마이너스 걸레받이 시공

- 내부 목작업

- 욕실 투습방수지 시공

다음 작업 현황

- 3차 자재 수령

- 마이너스 걸레받이 시공

- 천장 몰딩 시공

- 석고보드 시공

- 아스팔트 프라이머 시공

안녕하세요. 안성 고삼면 가유리에서 39일차 작업을 시작하였습니다.

3일간의 재충전의 시간을 가진후 힘차게 하루 일과를 시작하였습니다.

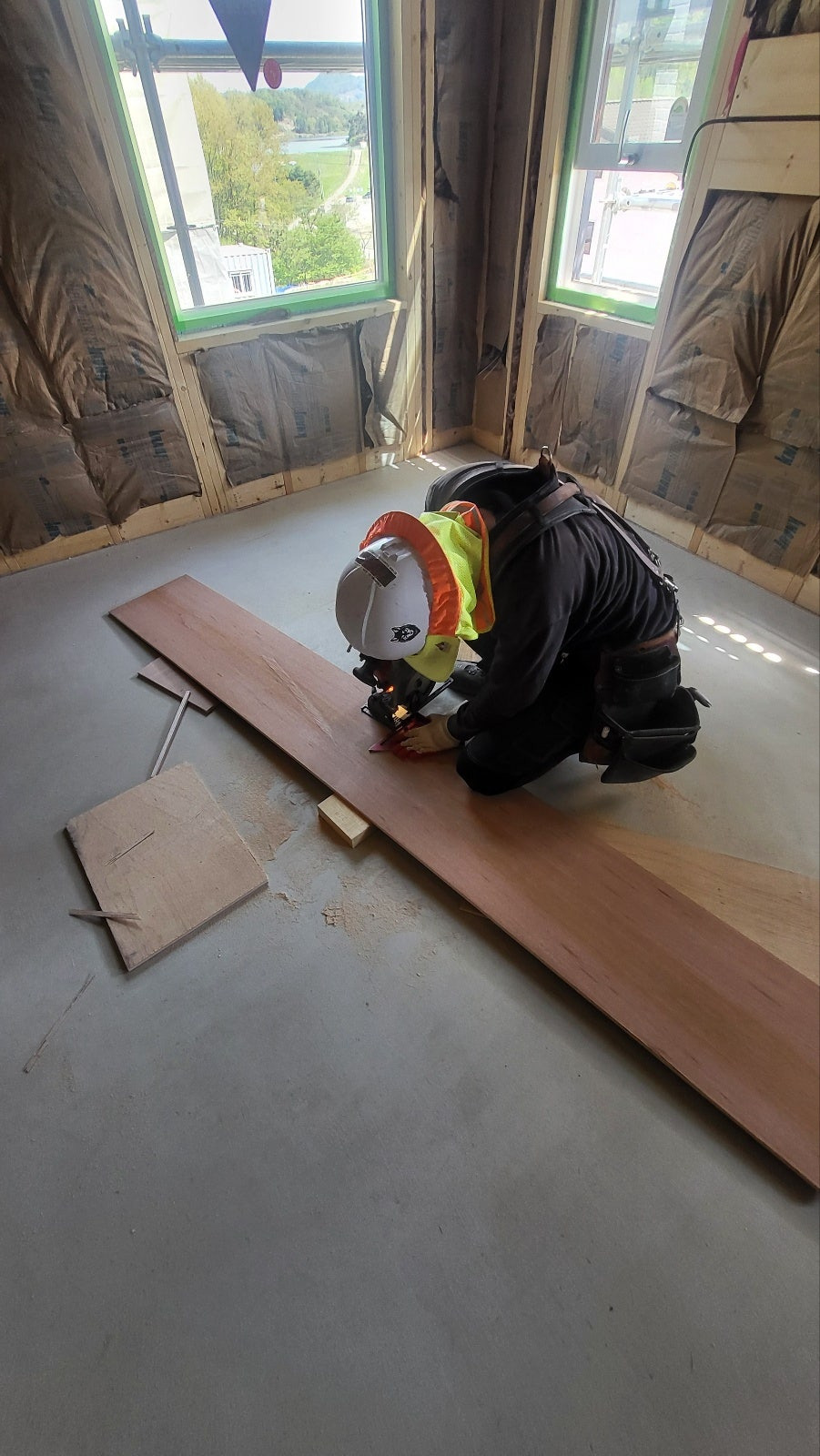

오늘은 다음 공정인 석고보드 시공을 위해 마이너스 걸레받이 시공을 진행하였습니다.

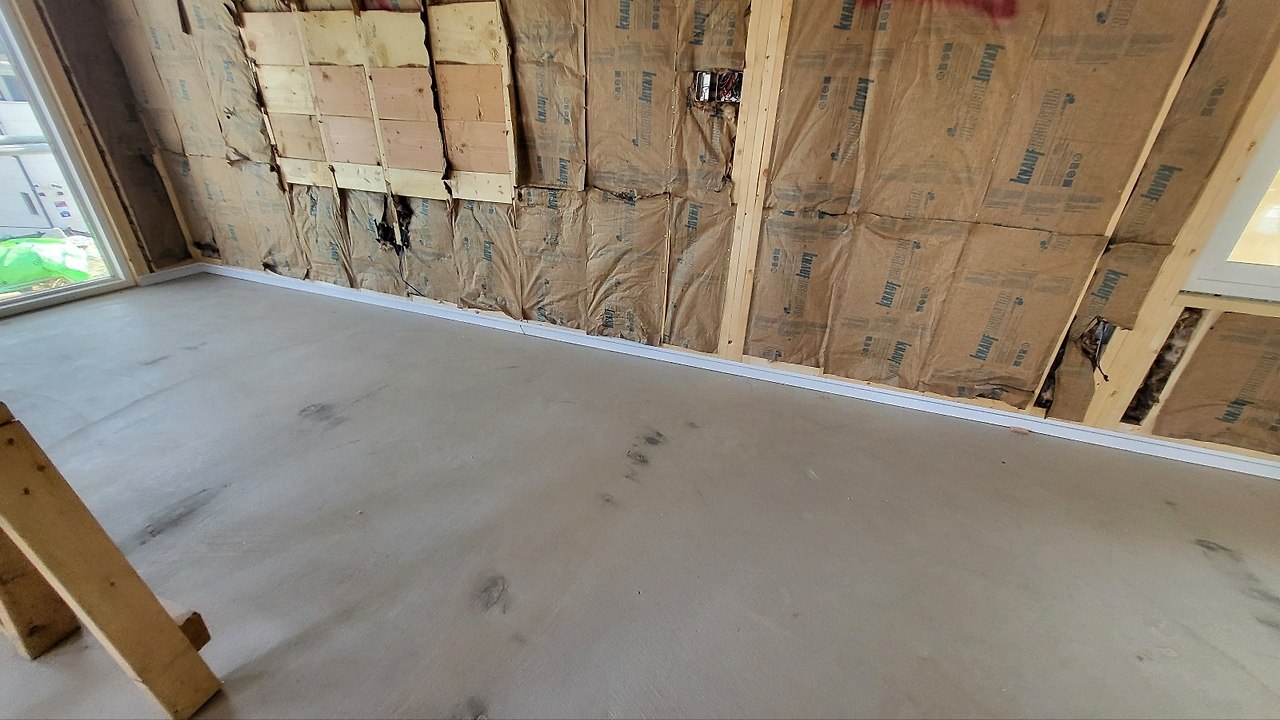

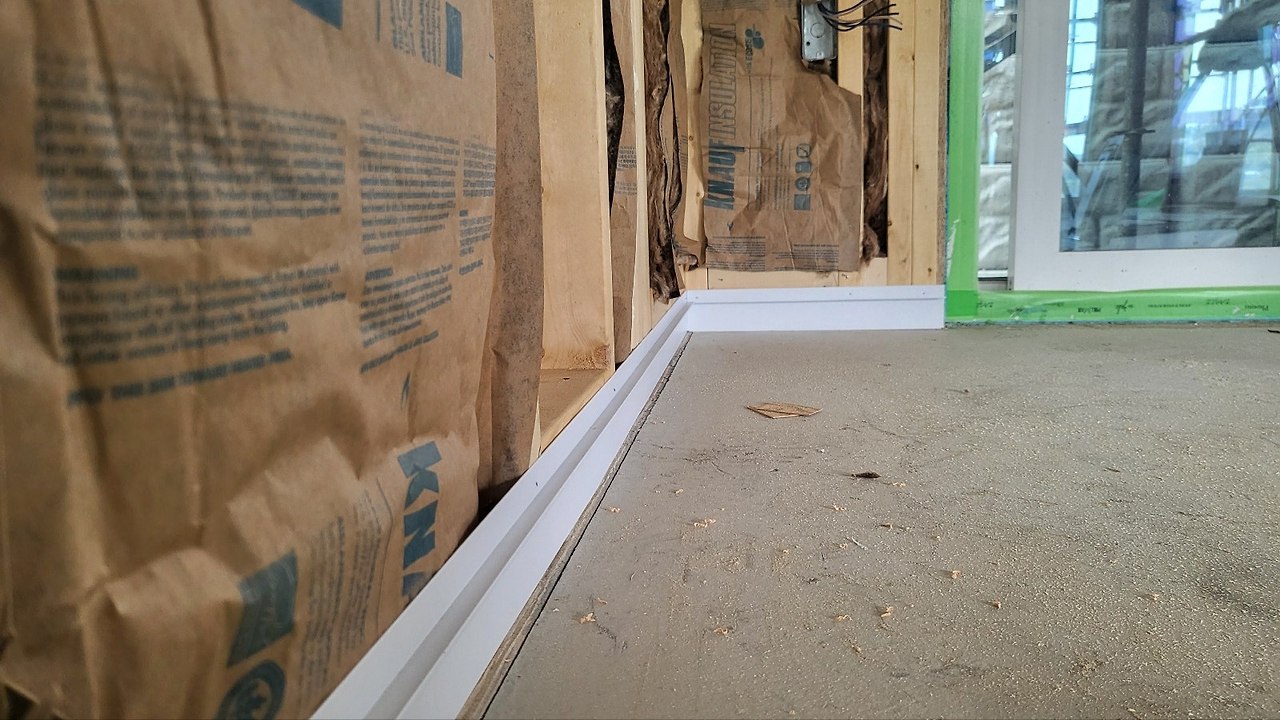

걸레받이가 시공되는 바닥부분의 평탄화 작업을 하는 모습

석고보드 시공 순서는 마이너스 걸레받이 시공->석고 벽체 시공-> 천장 몰딩 시공-> 천장 석고 시공 순으로 진행됩니다.

마이너스 걸레받이는 벽체 석고시공시 벽체석고의 하중을 지지해주는 역할도 하고 석고시공후 도배 마감시 아랫면을 깔끔하게 마감할수 있게 해주는 역할을 합니다.

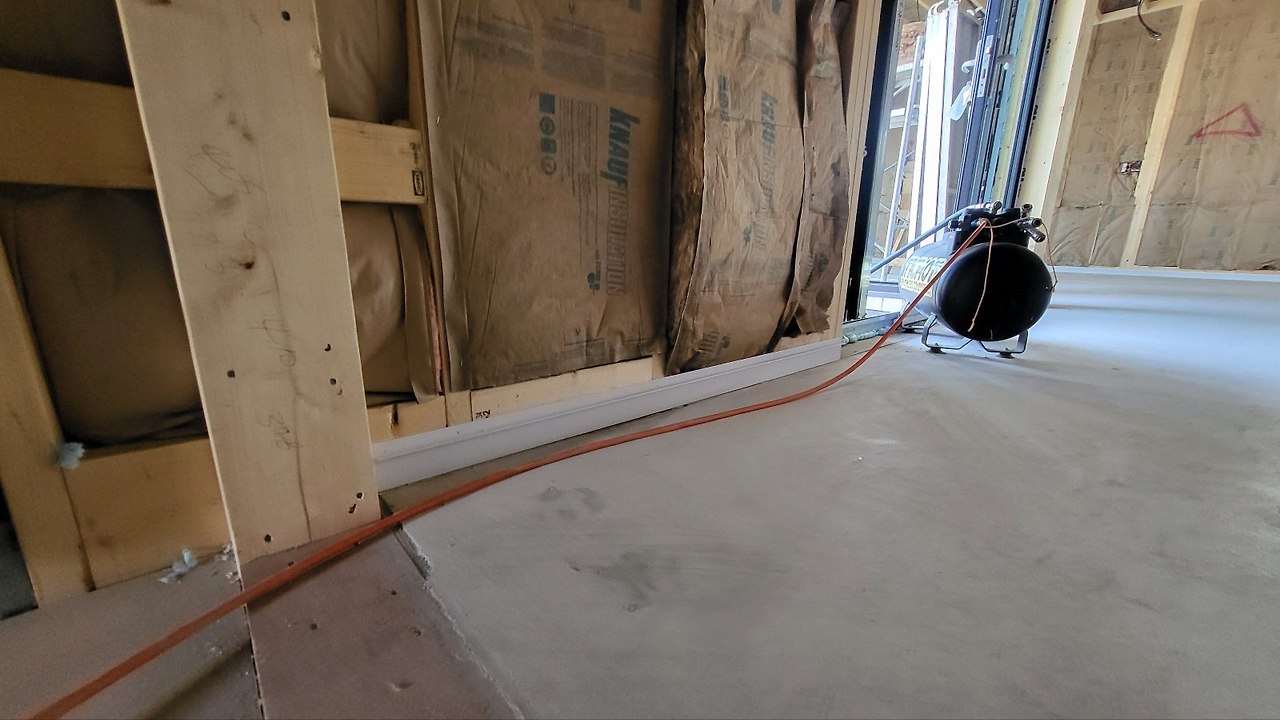

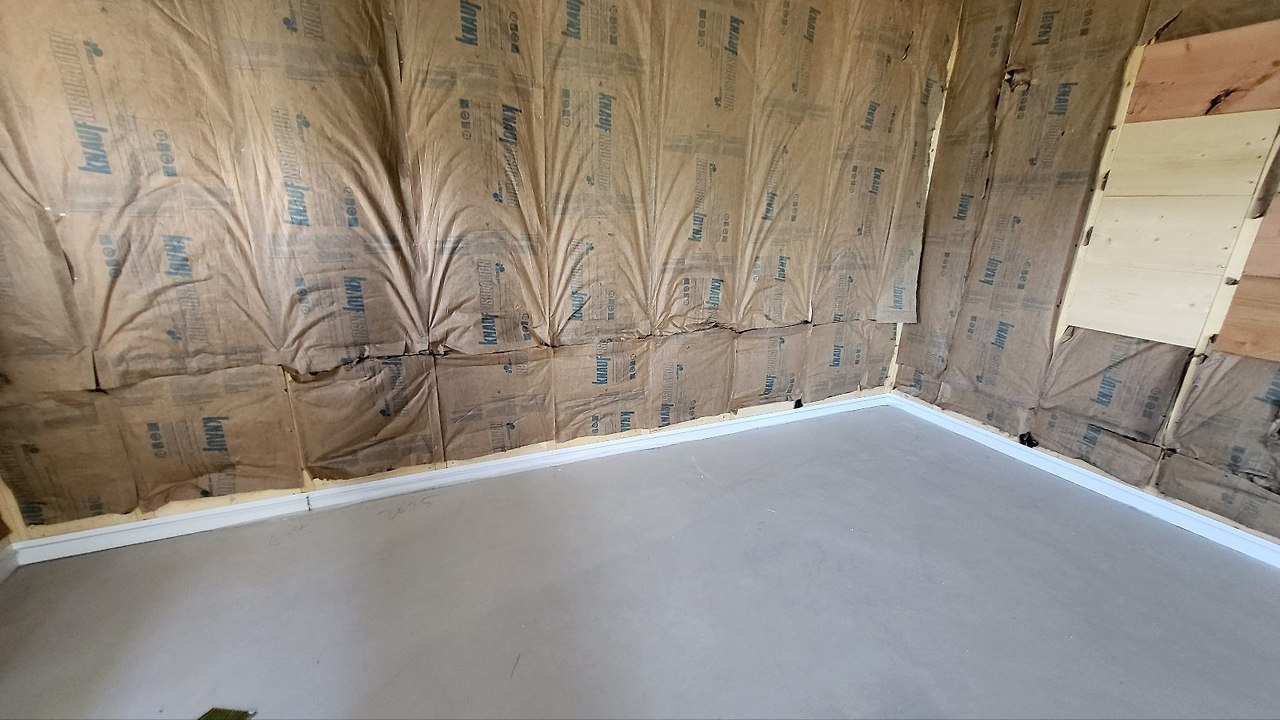

마이너스 걸레받이 시공은 1층은 완료하였고 2층도 진행중에 있습니다.

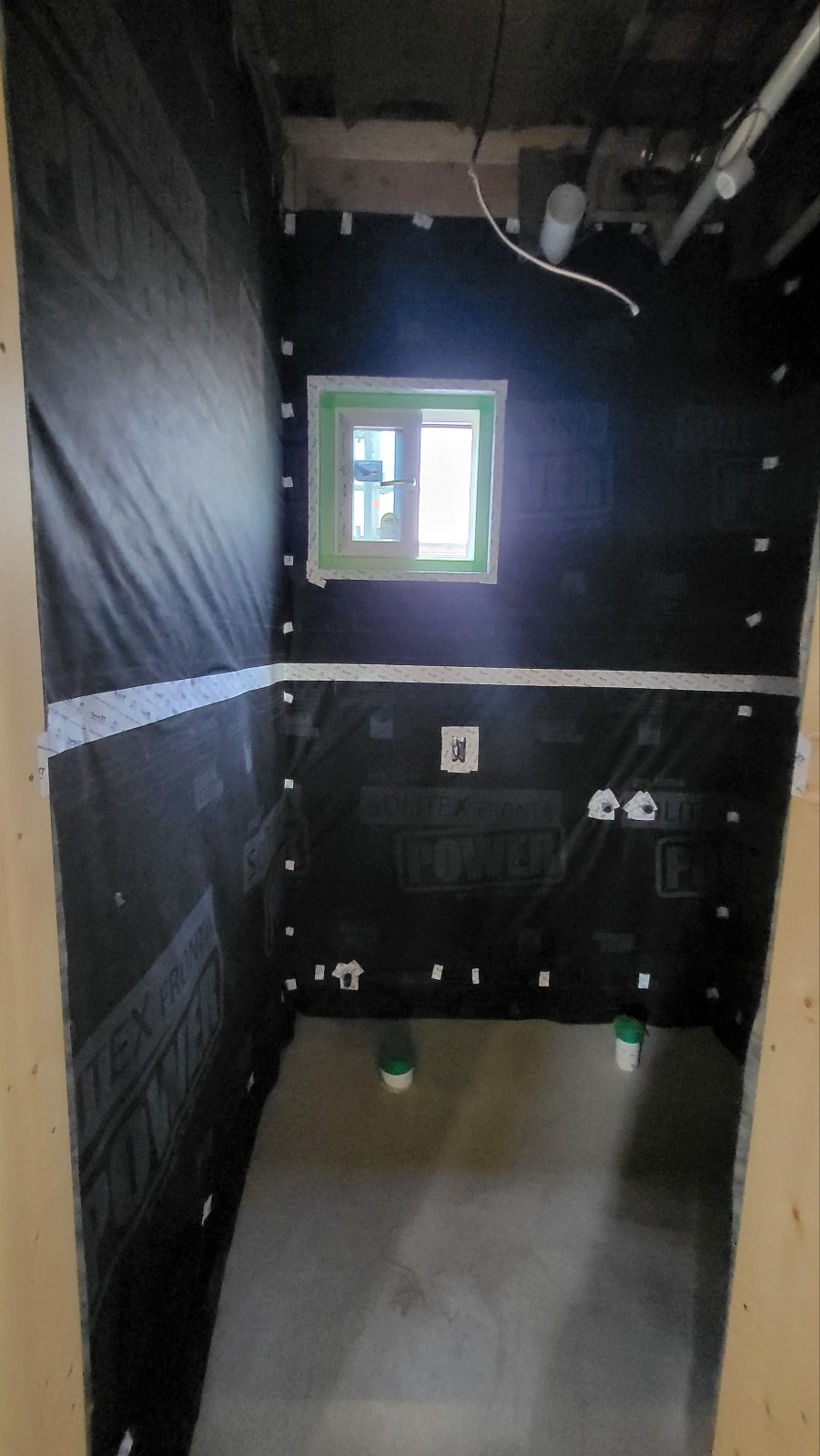

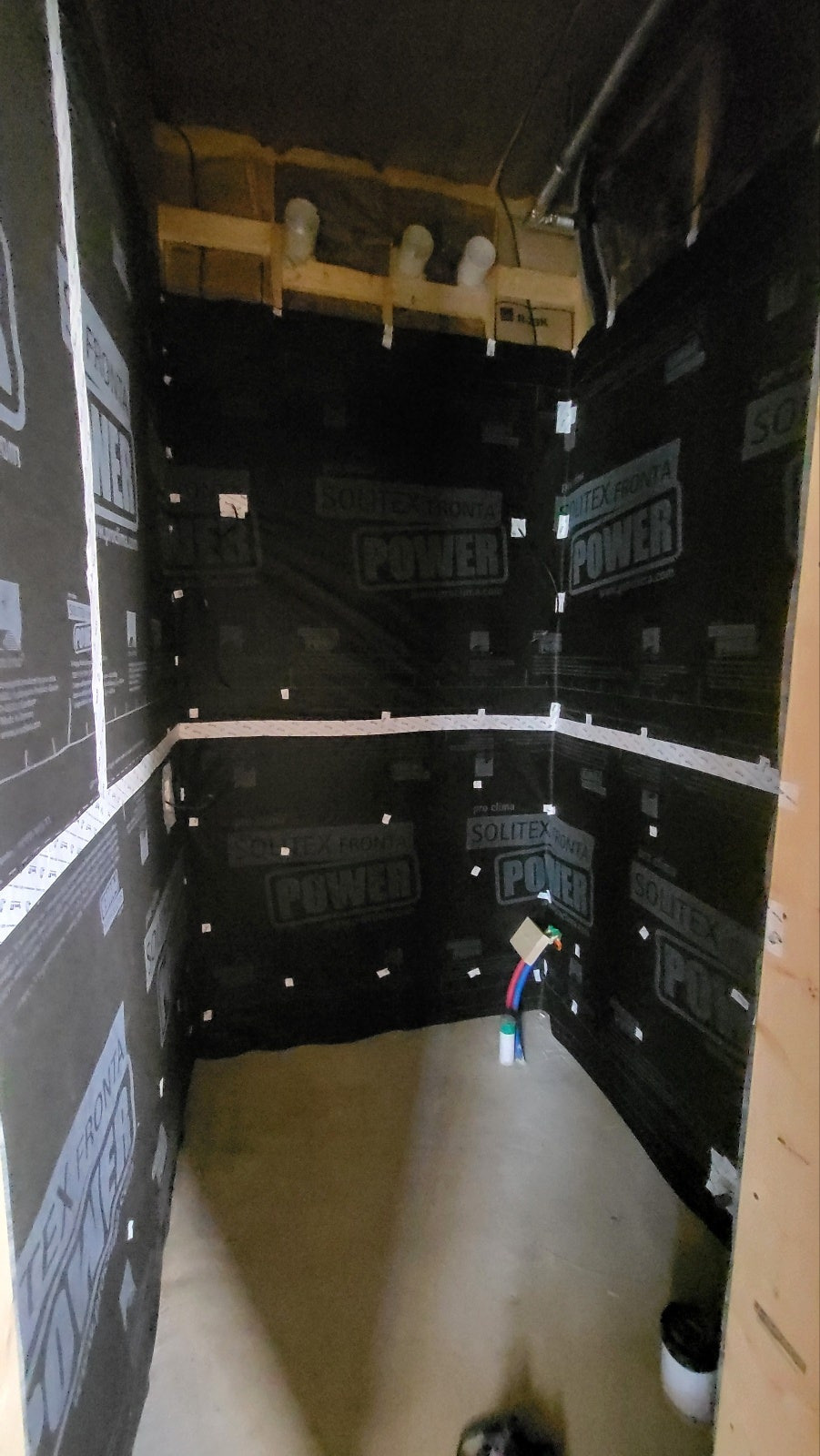

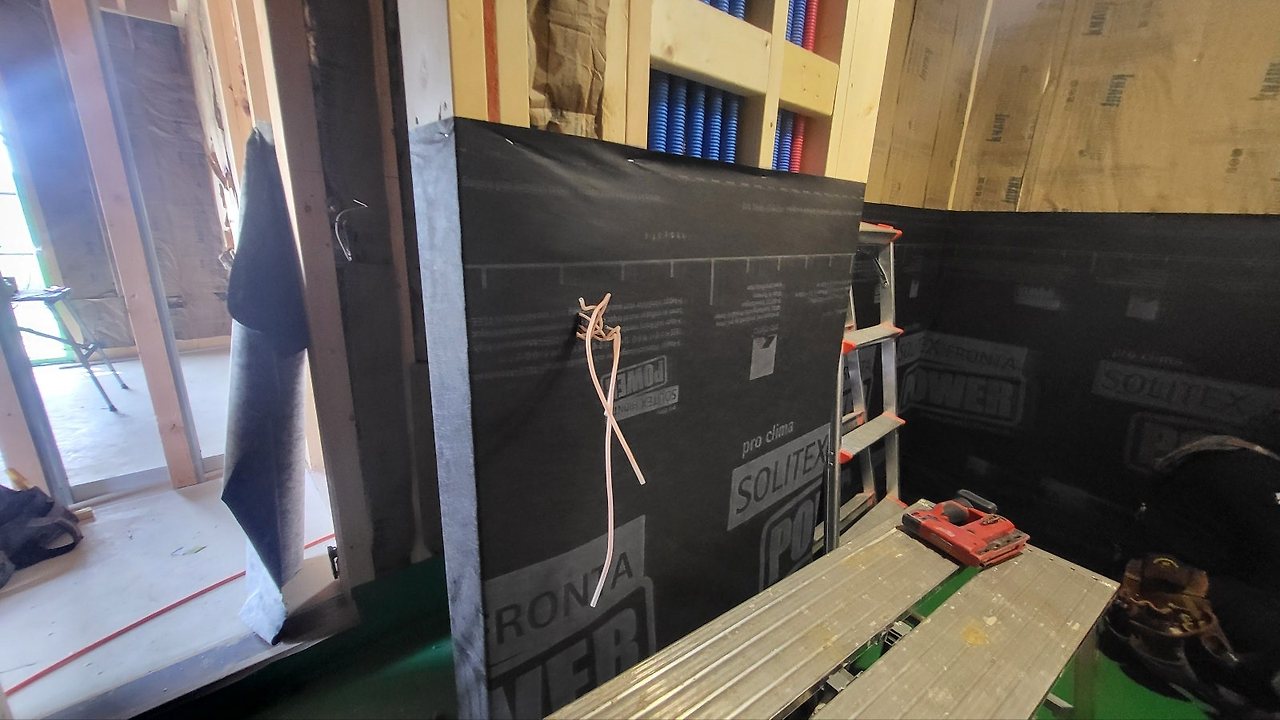

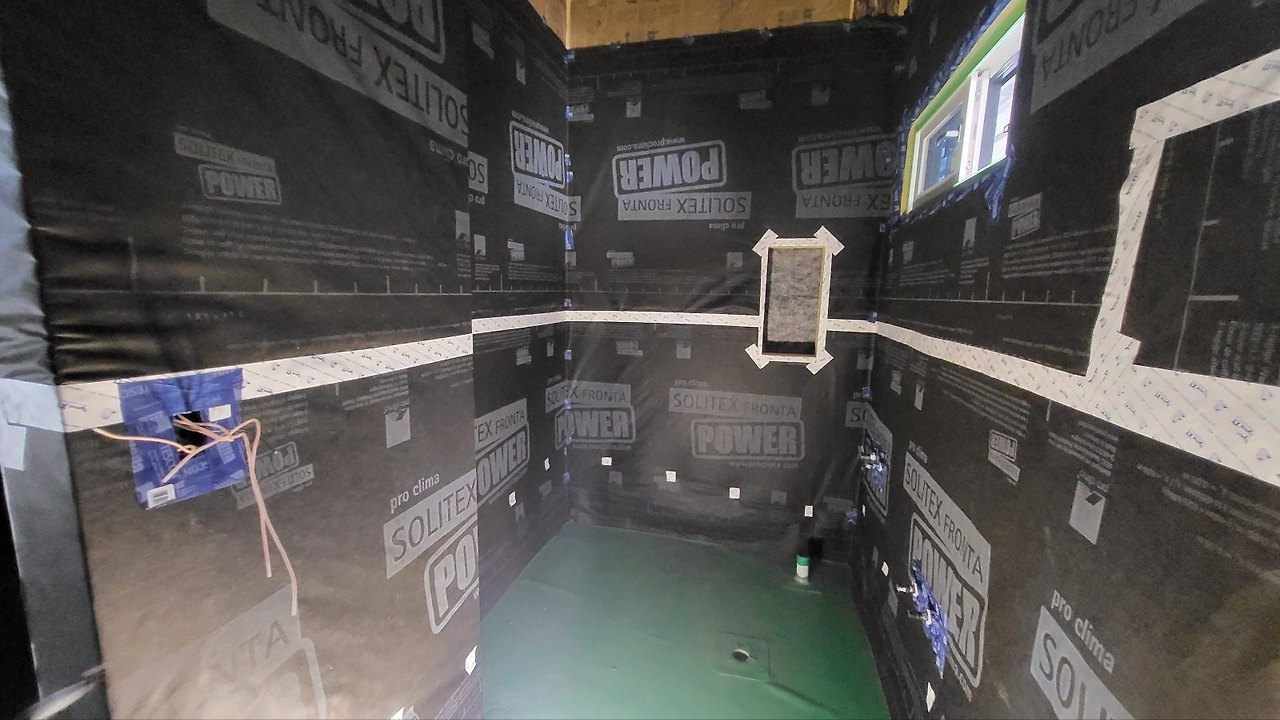

물을 자주 사용하는 공간인 욕실과 화장실에 투습방수지 시공을 진행하였습니다.

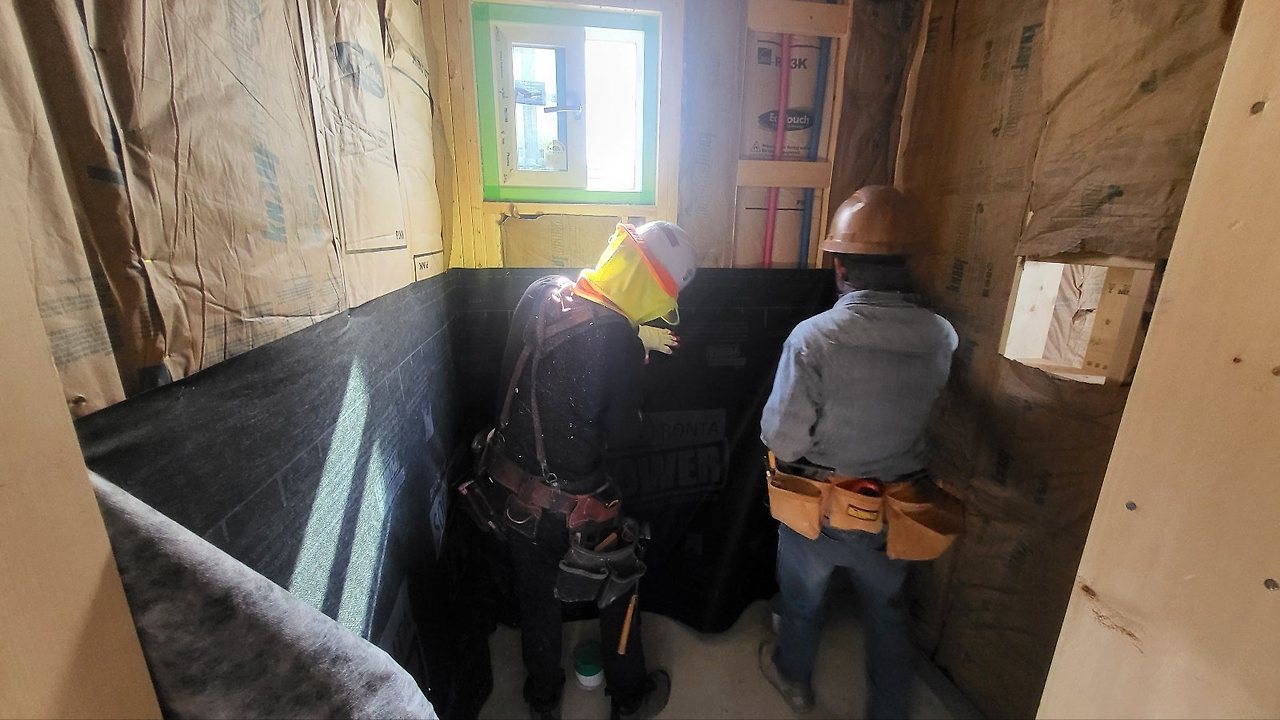

욕실 및 화장실 방수 시공은 시트 방수 시공 -> 투습방수지 시공 -> 기밀 테이핑 -> 방수 석고 보드 시공 -> 나사못 및 이음매 실리콘 메움 -> 도막 방수 -> 타일 마감 순으로 진행됩니다.

욕실 및 화장실 투습방수지 시공은 기밀테이핑 까지 완료되었고 내일 석고자재 수령후 방수 석고 보드 시공을 진행할 예정입니다.

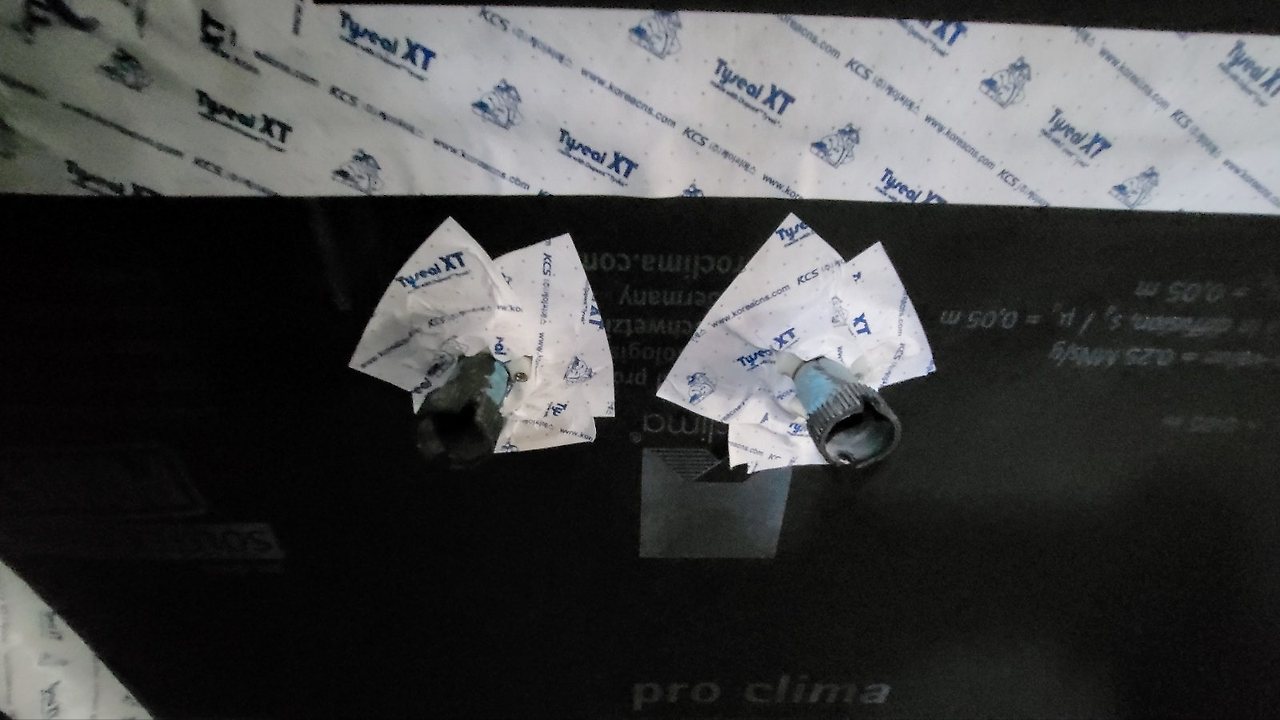

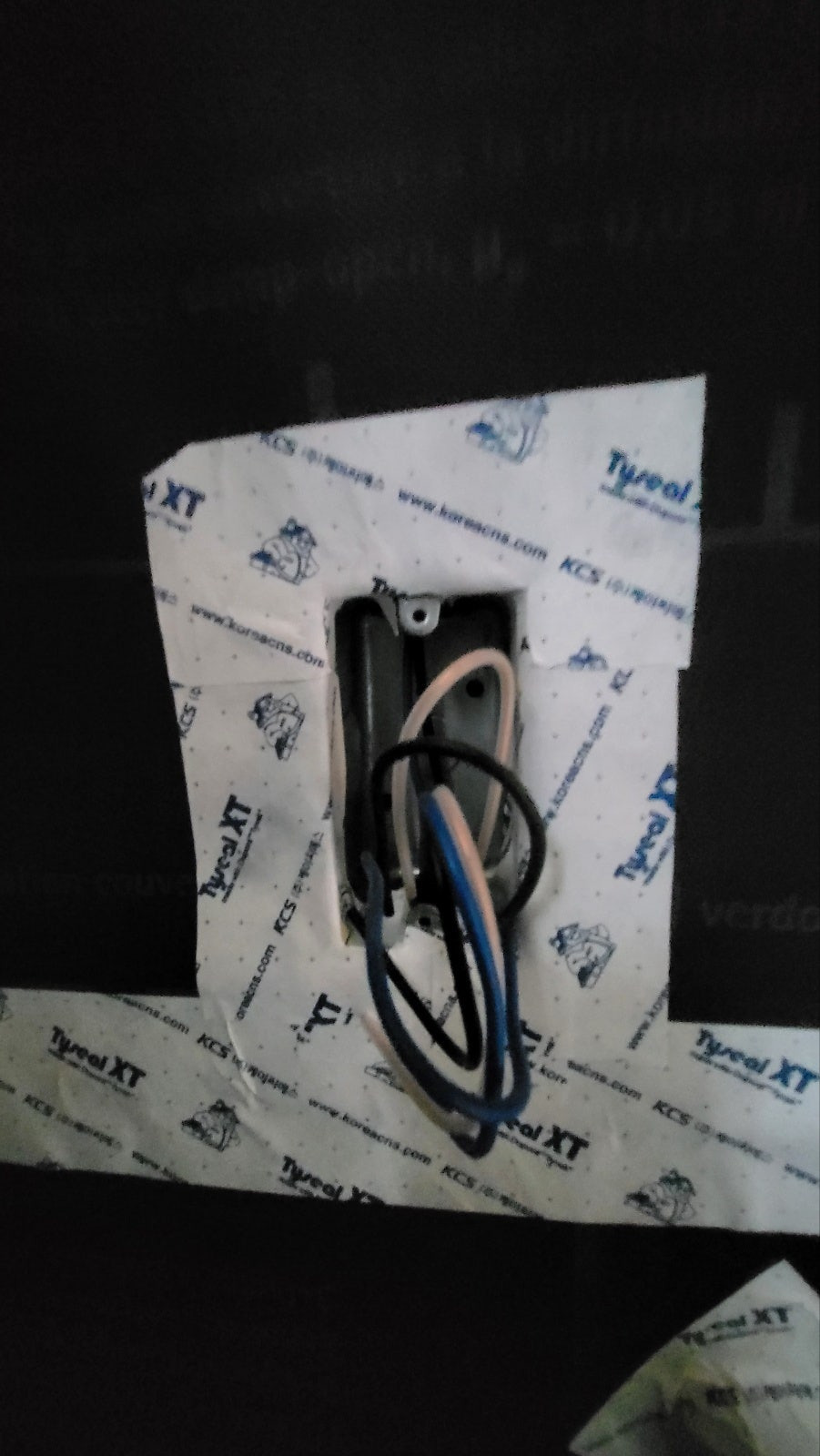

욕실 배관 및 전기 주변도 물이 새지 않도록 틈새를 꼼꼼하게 기밀 테이핑 작업을 진행하였습니다.

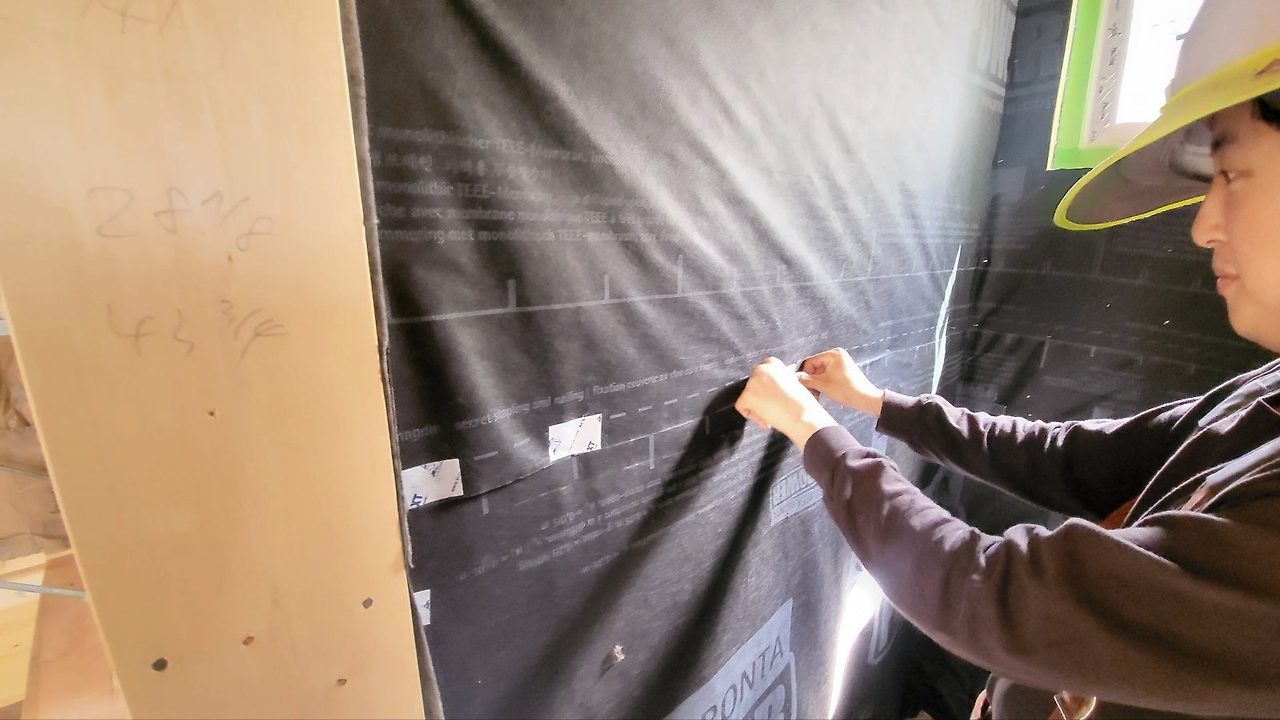

이음매 및 타카로 고정한 부분을 기밀하기 위한 테이핑 작업도 진행되었습니다.

내부 기밀 테이핑 작업도 물끊기를 고려하여 아래에서 위쪽 방향으로 진행하였습니다.





내부 벽체가 꺽이는 부분이 많은 공간은 추후 시공의 원활함을 위해

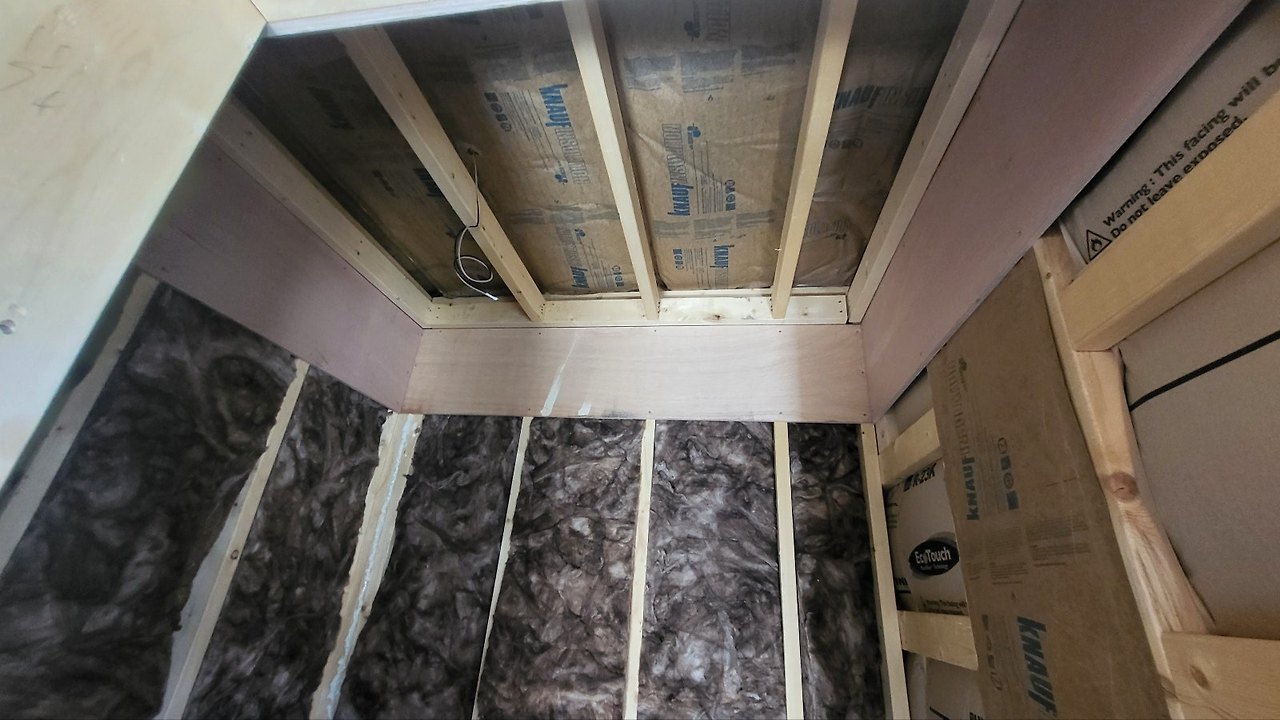

면을 잡아주기 위한 합판 시공도 진행하였습니다.

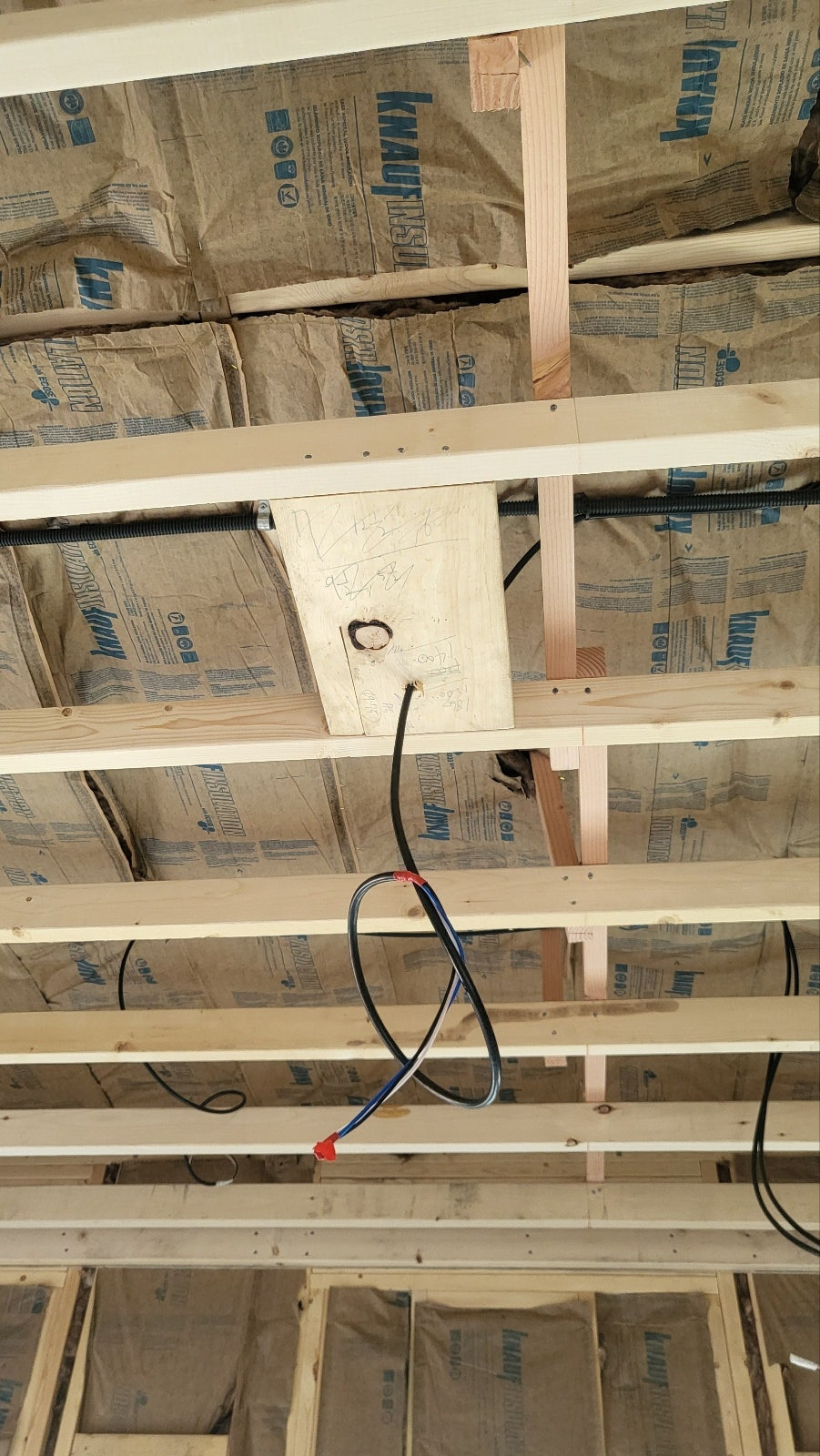

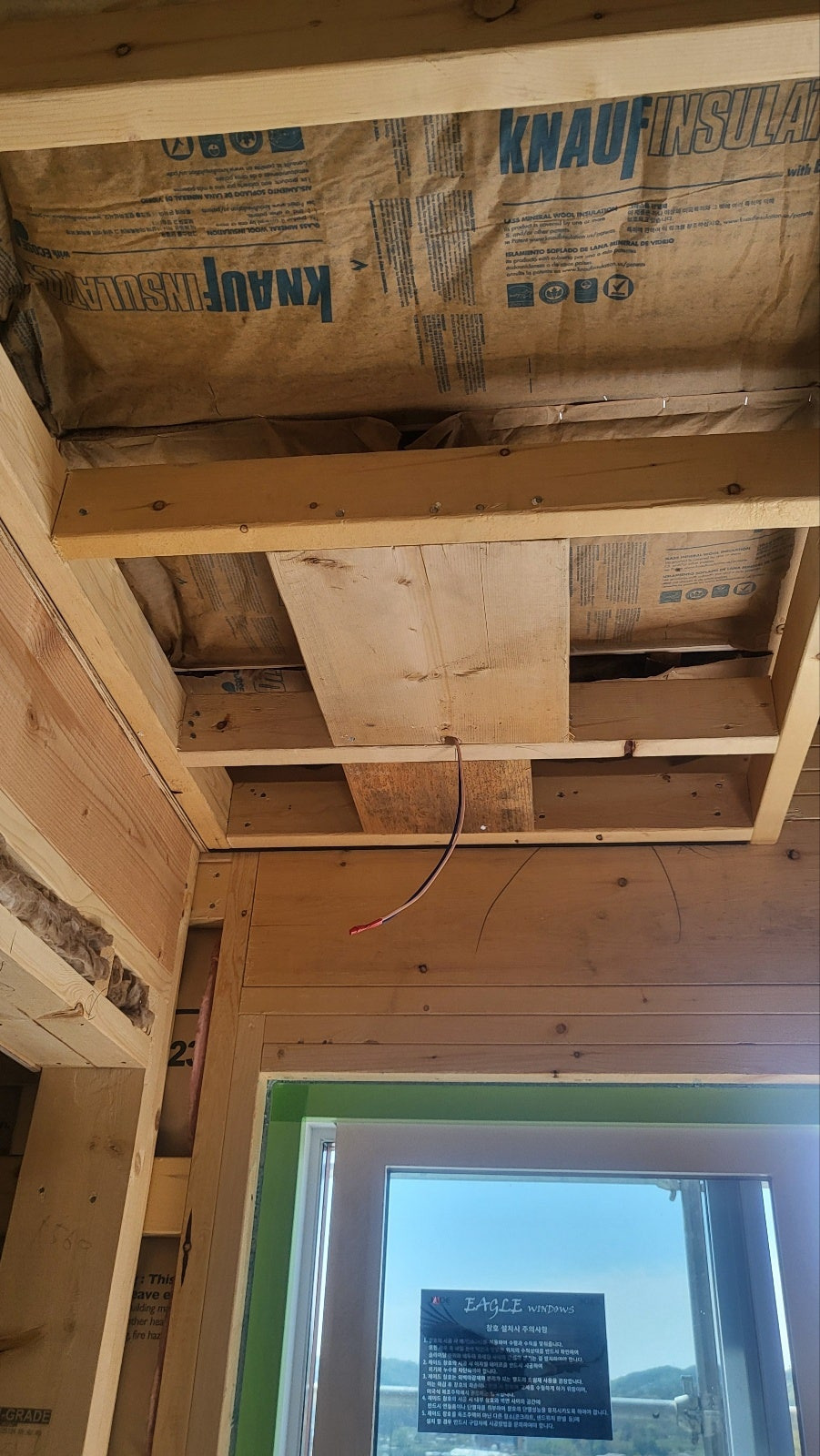

전등이 설치되는 자리의 상작업도 진행하였습니다.




오늘 시공은 여기까지 입니다.

편안한 밤 되시길 바랍니다.

감사합니다.
