목조주택 시공완료현장/2401 군산송풍동 60평

240108 (월) [군산 송풍동] 6일차 시스템 비계 설치, 임시 발판 제거 작업, 2층 벽체 조립 및 세우기, 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

수호천사하우징 2024. 1. 9. 08:46

날씨: 맑음

​-금일 근무자

팀 장 : 정수호 (8시간)

부팀장: 손호현 (8시간)

팀 원 : 문병선 (8시간), 김종협 (휴무), 조길환 (8시간), 이경용 (8시간), 황근하 (8시간)

지 원 : 문성일 (8시간), 이상민 (8시간), 정태영 (8시간), 천영환 (8시간), 최영광 (8시간)

​​​

금일품수 (누계) : 11.0 품 (총 59.0 품)

​금일 작업 현황

- 윈도우씰, 크리플스터드, 트리머 등 재단

- T&G 바닥 합판 시공 마무리 (완료)

- 2층 벽체 헤더 제작

- 2층 벽체 조립 및 세우기

- 계단 시공

다음 예정작업​

- 서까래, 릿지보드 등 재단

- 2층 벽체 조립 및 세우기

- 계단 시공

- 기단부 하부 후레싱

​군산 송풍동 6일차

안녕하세요, 전라북도 군산시 송풍동에서 안전하고 멋진 집짓기 6일차 시작합니다.

오늘 아침에는 시스템 비계가 설치되었습니다.

2층 이상 작업이 시작되면서 안전하고 빠르게 작업하기 위한 필수 요소입니다.

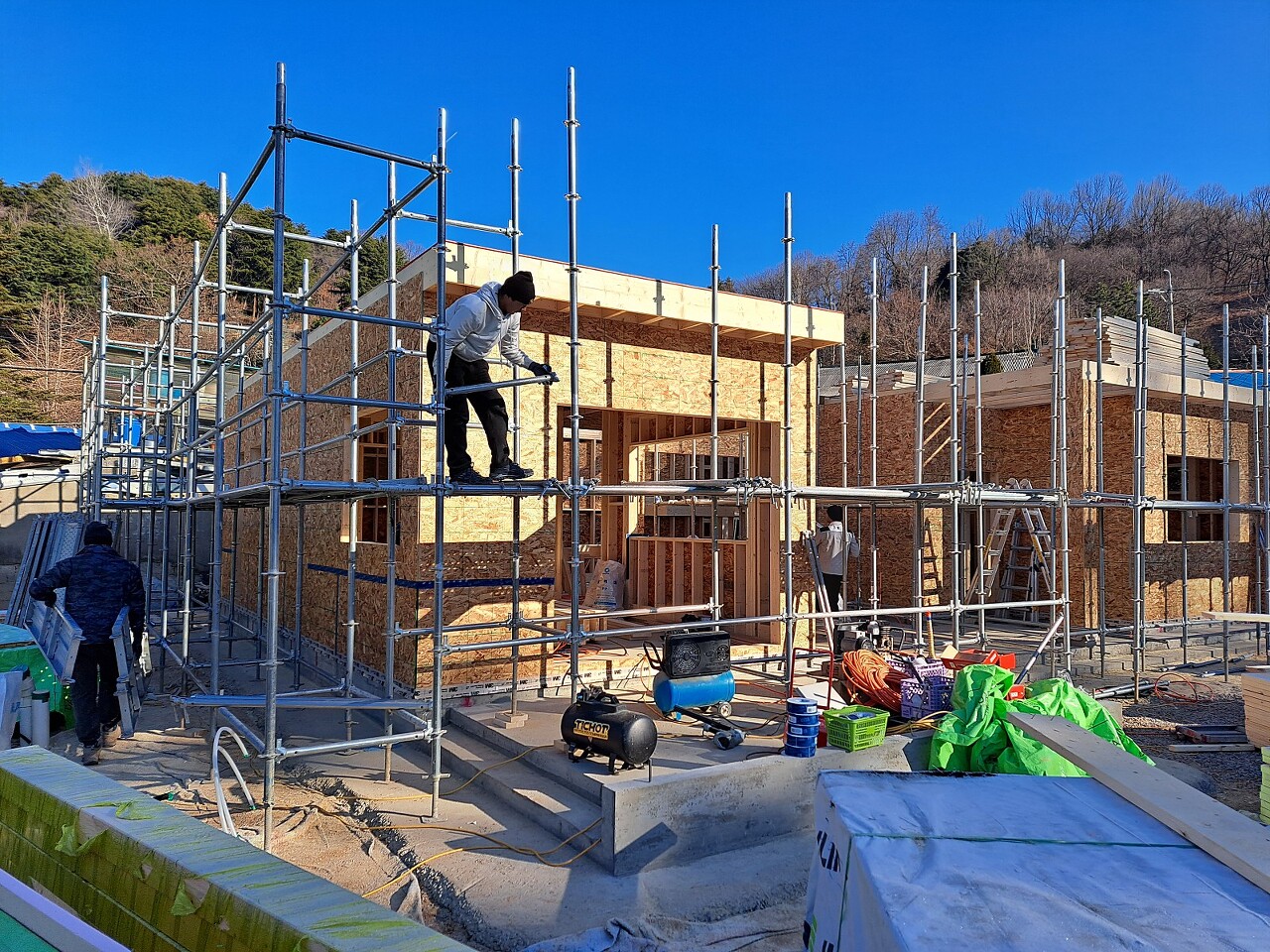

시스템 비계 설치중인 모습

시스템 비계 설치중인 모습

2층 벽체를 조립하기 위해 벽체에 들어가는 헤더 조립 작업도 부지런히 진행하였습니다.

헤더 조립중인 모습

헤더 조립 시에도 각 면을 맞추고 부재의 휨새를 확인하여 조립하였습니다.

또한, 외벽에 들어가는 헤더의 경우는 단열 작업을 진행하여 제작하였습니다.

2층 바닥 T&G 합판 시공을 빠르게 마무리하고 2층 토대 작업부터 진행합니다.

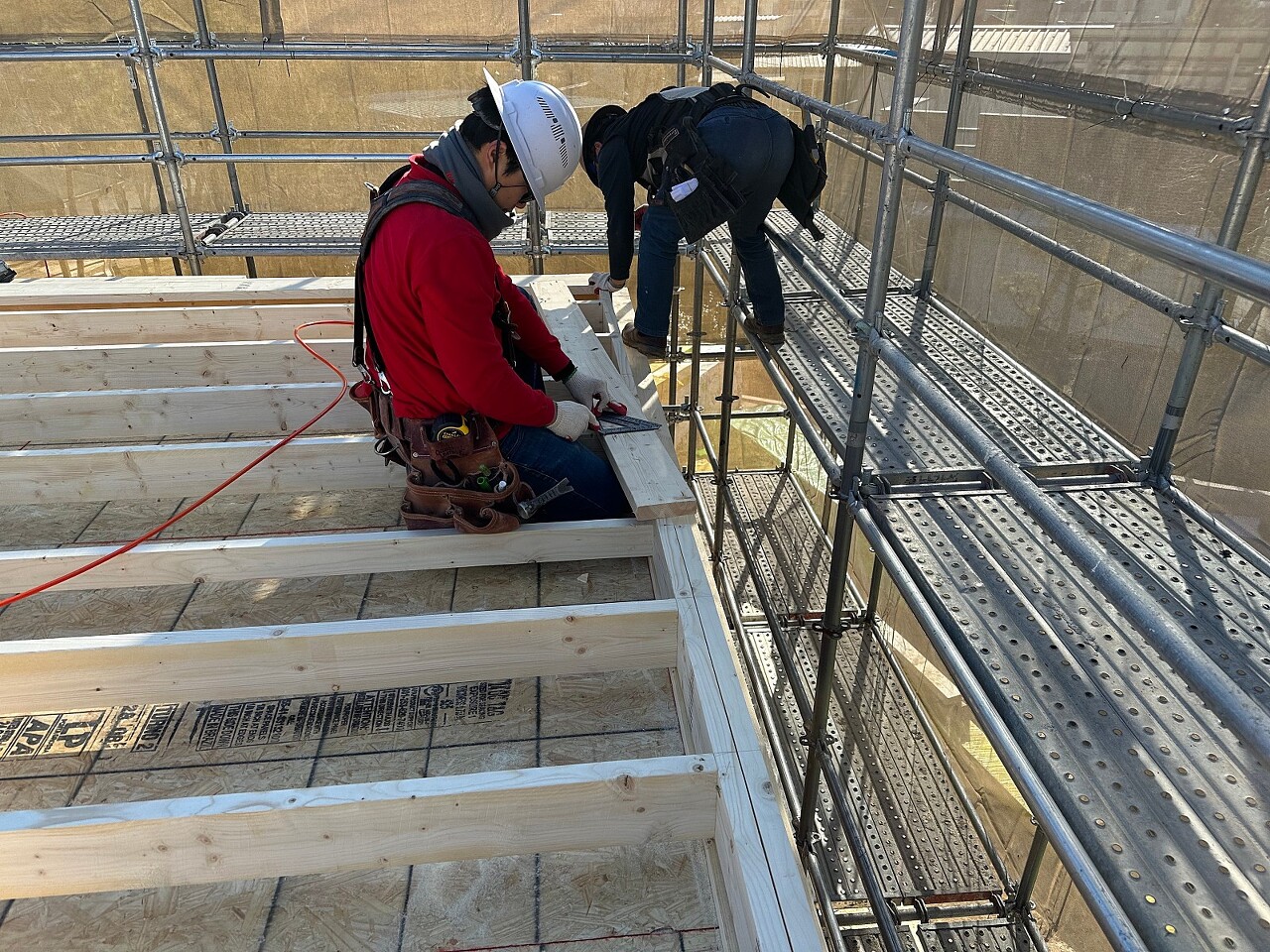

2층 토대 작업중인 모습

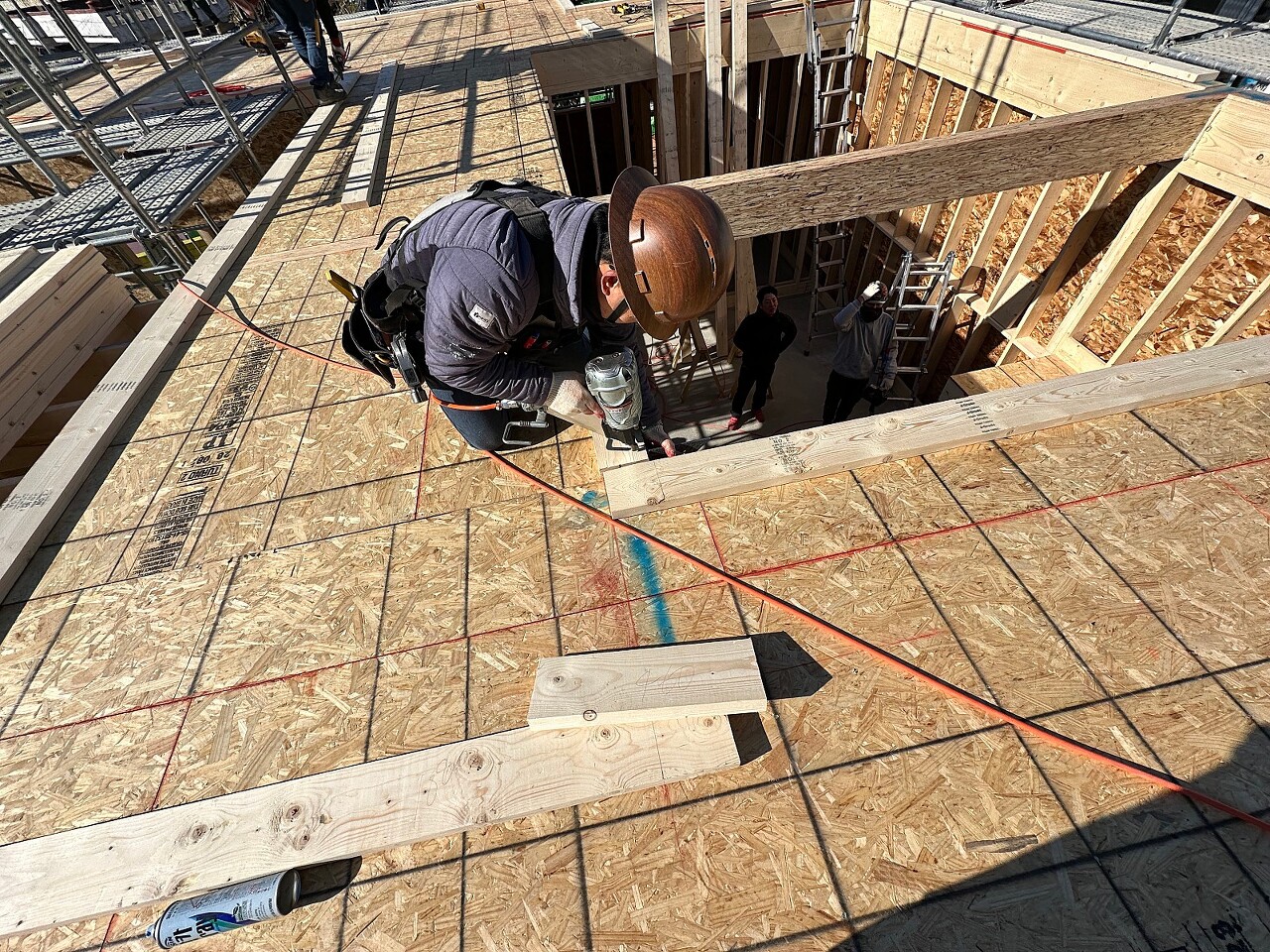

토대 작업이 이루어지는 동안 벽체 조립의 시작인 플레이트 레이아웃 작업이 이루어졌습니다.

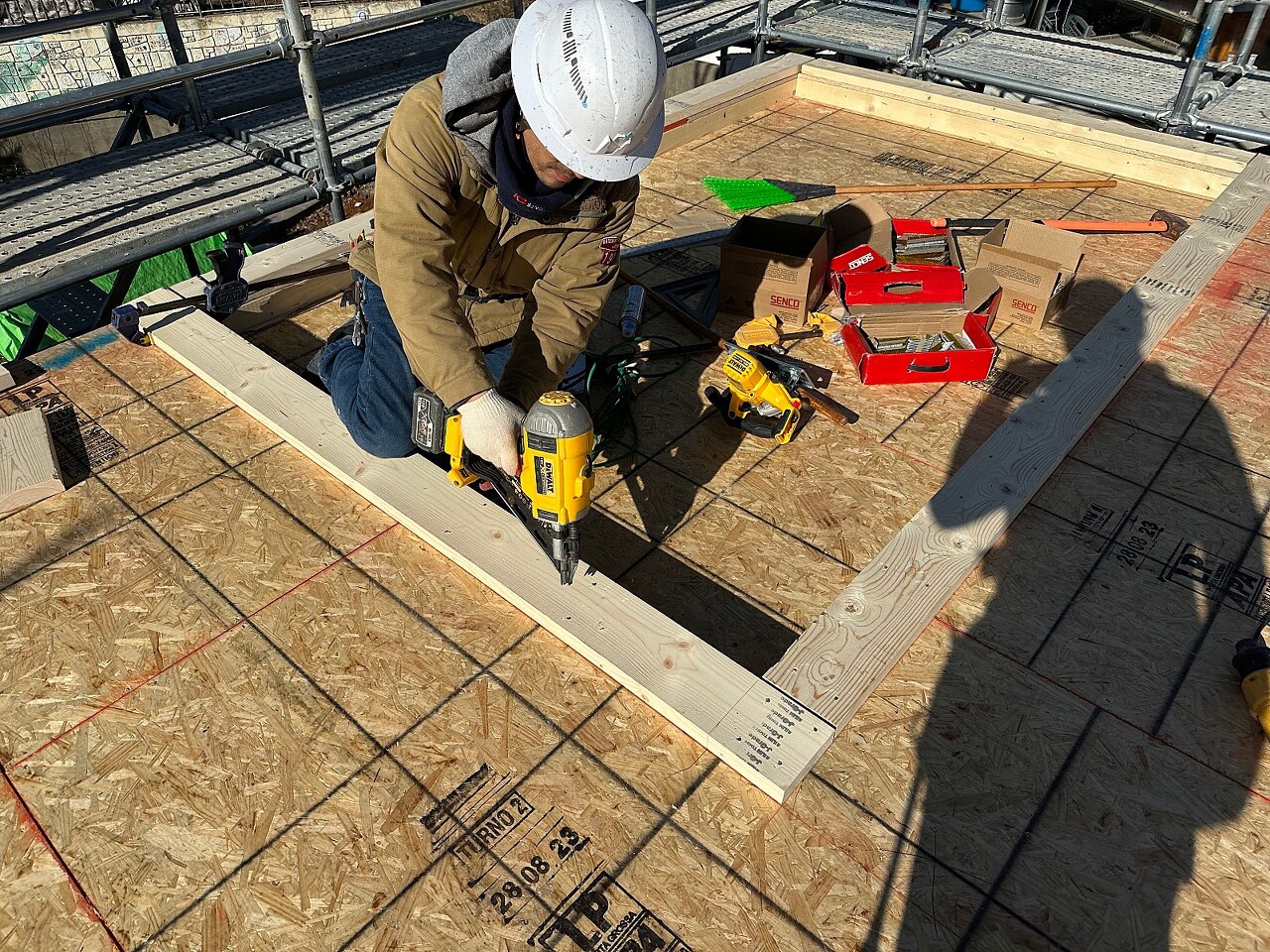

플레이트 레이아웃 작업중인 모습

플레이트 레이아웃은 벽체 조립의 기준이 되는 작업으로 매우 정밀하게 이루어져야 합니다.

플레이트와 스터드, 헤더, 코너 등 벽체의 기본 부재들이 준비되면 조립을 시작합니다.

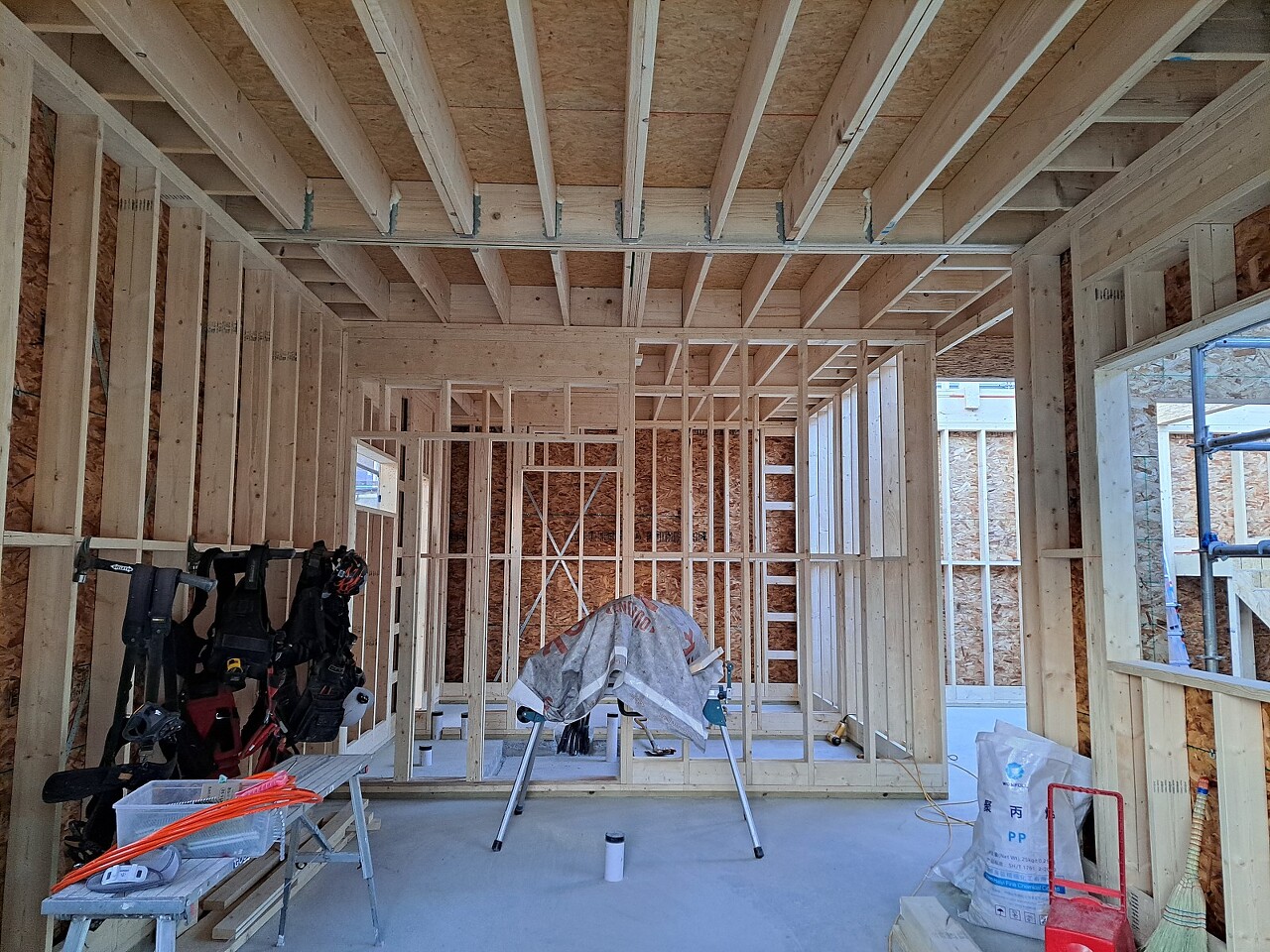

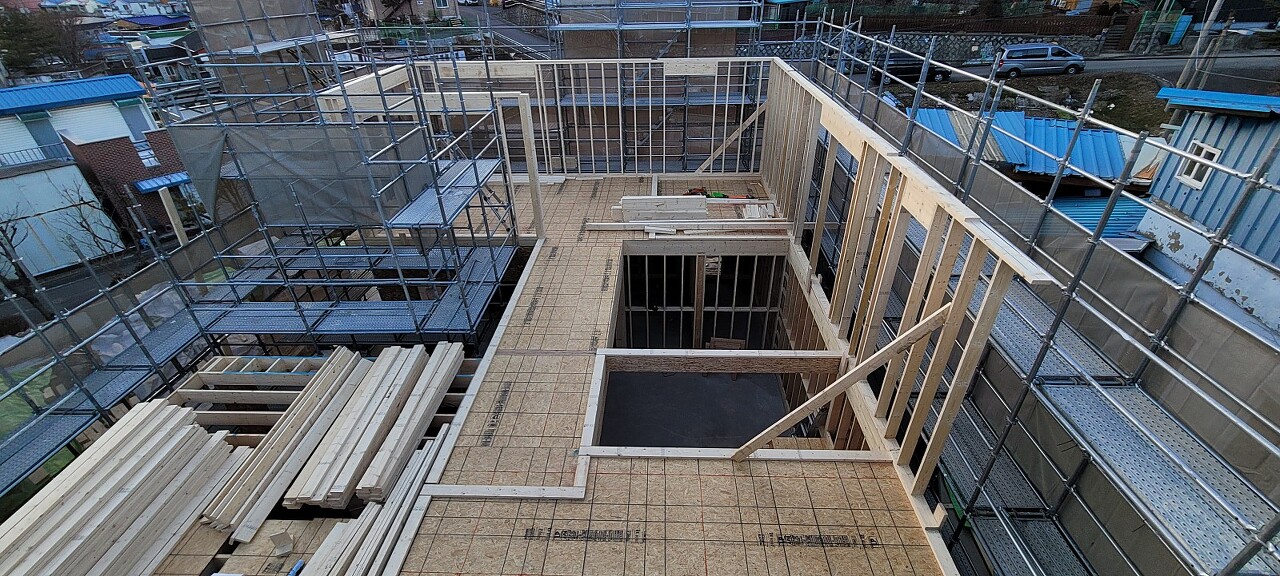

벽체 조립을 진행중인 모습

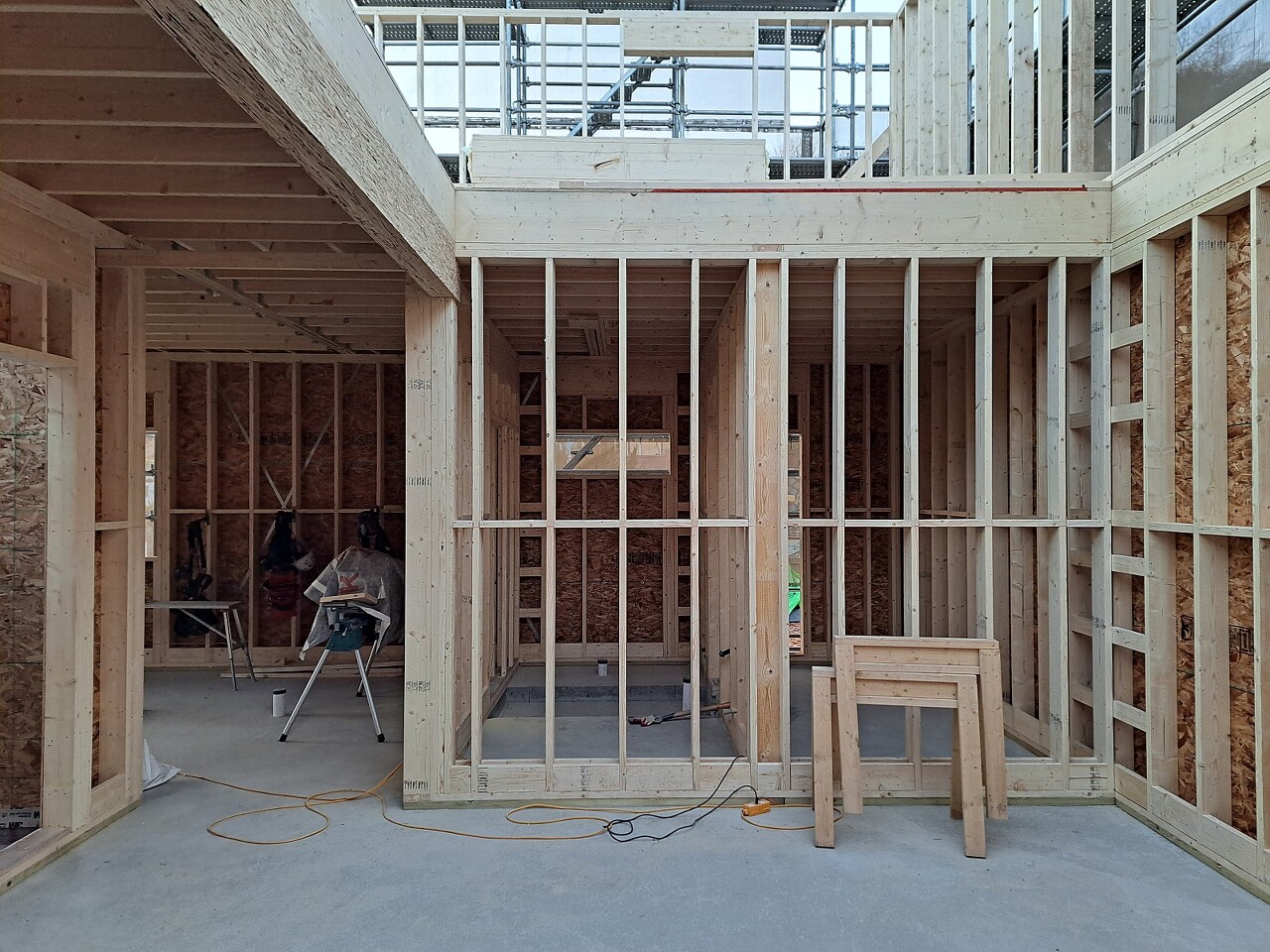

벽체가 하나씩 조립되어 세워졌습니다.

오늘 작업은 2층 외벽 중 60% 정도 완료되었습니다.

아래는 오늘 작업 완료된 벽체의 모습입니다.

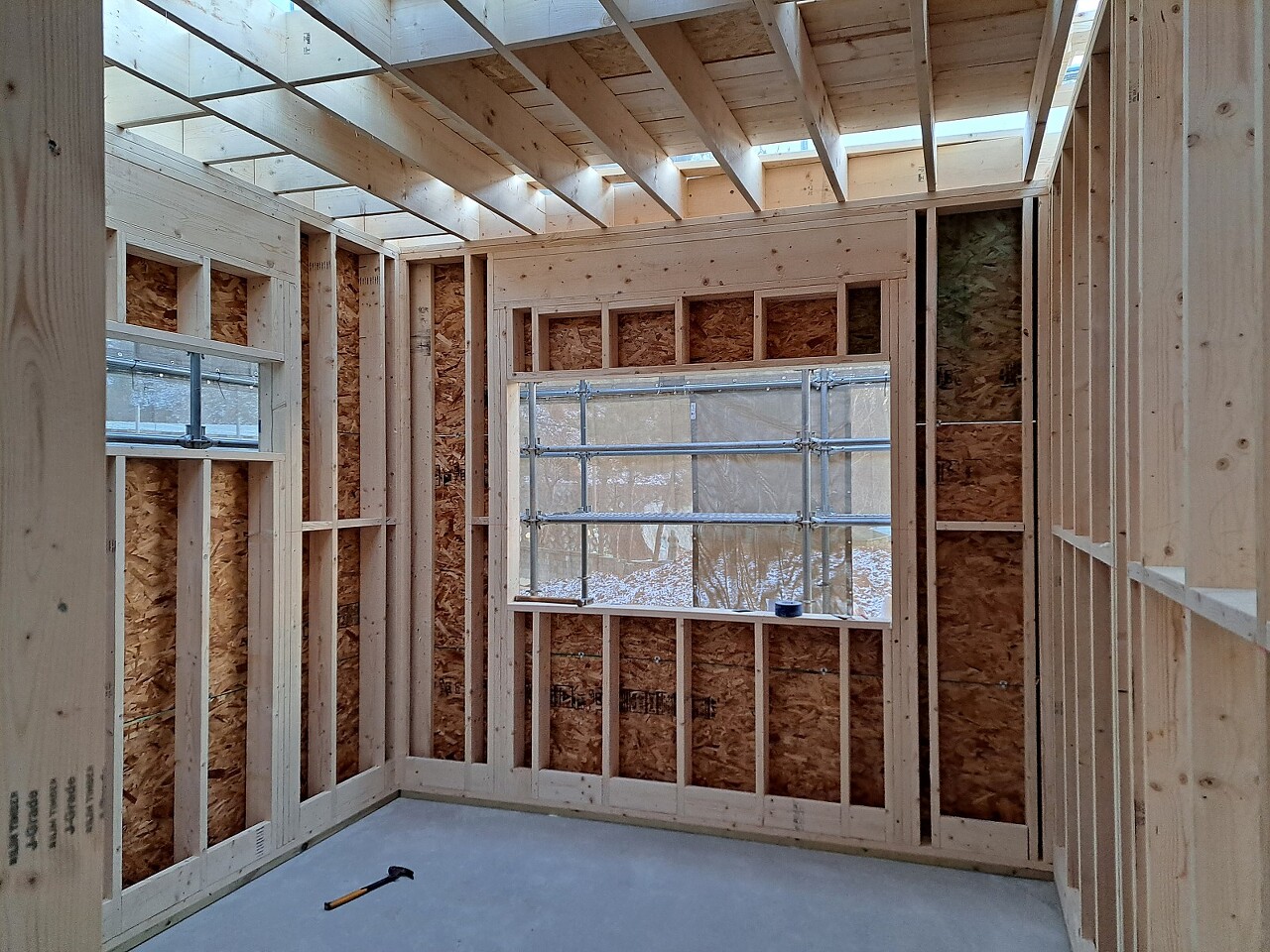

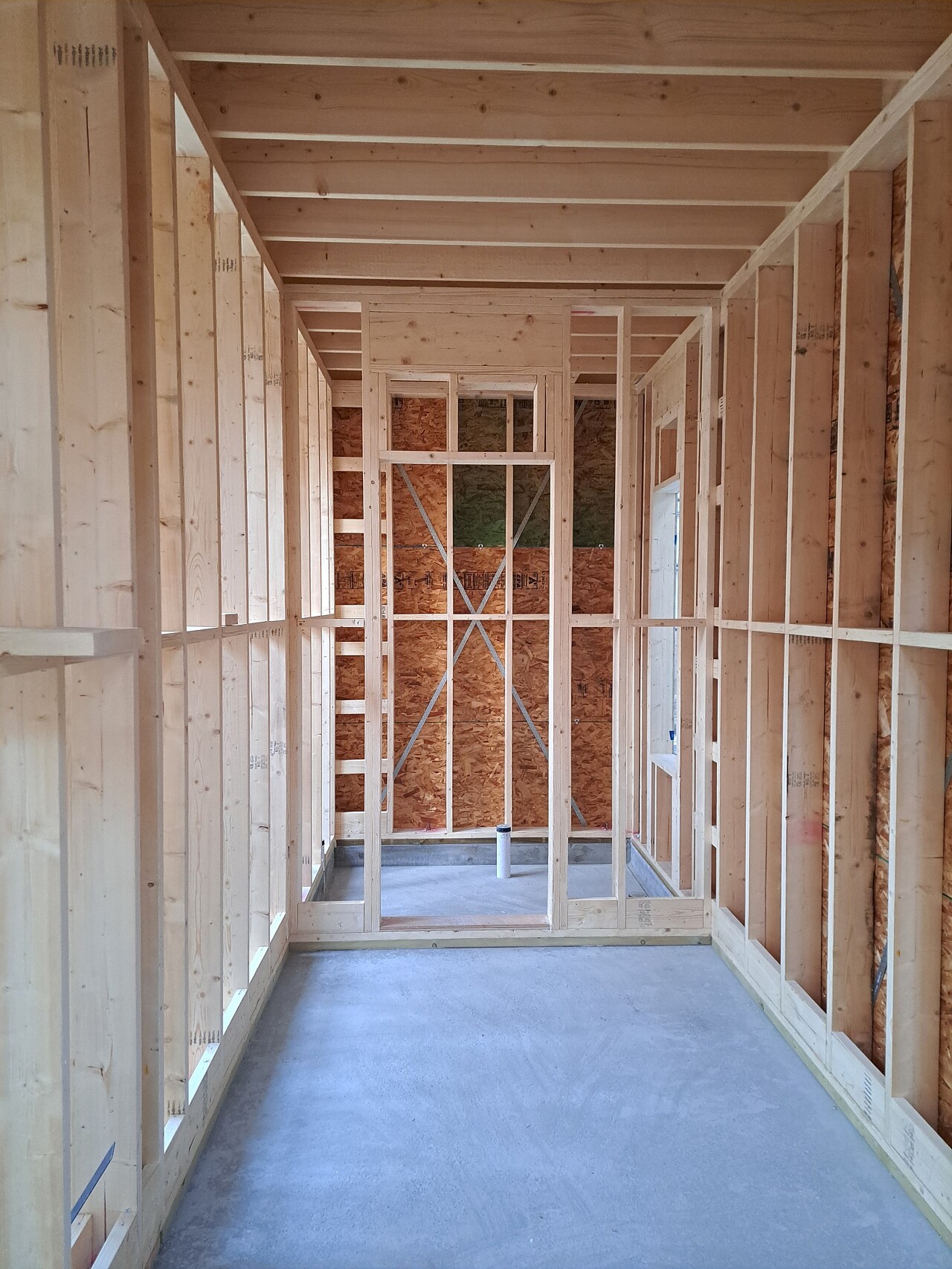

오늘 진행한 벽체 작업 최종 모습

1층에서는 계단 시공이 동시에 진행되었습니다.

계단 스트링거 재단 중인 모습

오늘까지 진행된 계단 모습

1층 벽체 합판 및 2층 T&G 시공까지 완료되어 1층에 설치되었던 안전 발판과 임시 가새는 제거 작업을 진행하였습니다.

안전 발판과 임시 가새가 제거된 1층 모습

안전 발판과 임시 가새가 제거되고 나니 1층 본연의 모습이 그대로 드러납니다.

오늘 작업은 여기까지입니다.

편안한 저녁 보내시고 내일 다시 찾아뵙겠습니다.

감사합니다~!
