220930 금[강릉사천] 20일차 이중지붕 합판작업 ,이중지붕 방수시트 작업,벽체 합판작업, 방통라인 작업 등 [수호천사 하우징] [직영건축] [목조주택]
수호천사하우징을 유튜브 채널에서 만나보세요.

날씨 : 맑음
- 금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 :오경택 (8시간), 이주형 (8시간), 최영광 (8시간), 김종협 (8시간)
지 원 :문병선(8시간)
금일품수 (누계) : 7.0품 (총 146.00품)
- 금일 작업현황
- 이중지붕 합판작업
- 이중지붕 방수시트 작업
- 벽체 합판시공
- 방통라인 작업
- 에어컨 시공(외주 시공팀)
- 창호 시공(외주 시공팀)
다음 예정작업
- 공방 이중지붕 합판작업
- 공방 이중지붕 방수시트 작업
- 공방 벽체 투습방수지 작업
- 방통라인 작업
- 창호 시공
- 에어컨 시공
오늘은 강릉 사천에서 안전하고 재미있게 집 짓기 20일차 입니다.
9월의 마지막 하루 오늘도 힘찬 하루였습니다.
오늘은 2층지붕 방수시트까지 모두 마무리 지었습니다.비가 내려도 이젠 두려울게 없습니다.

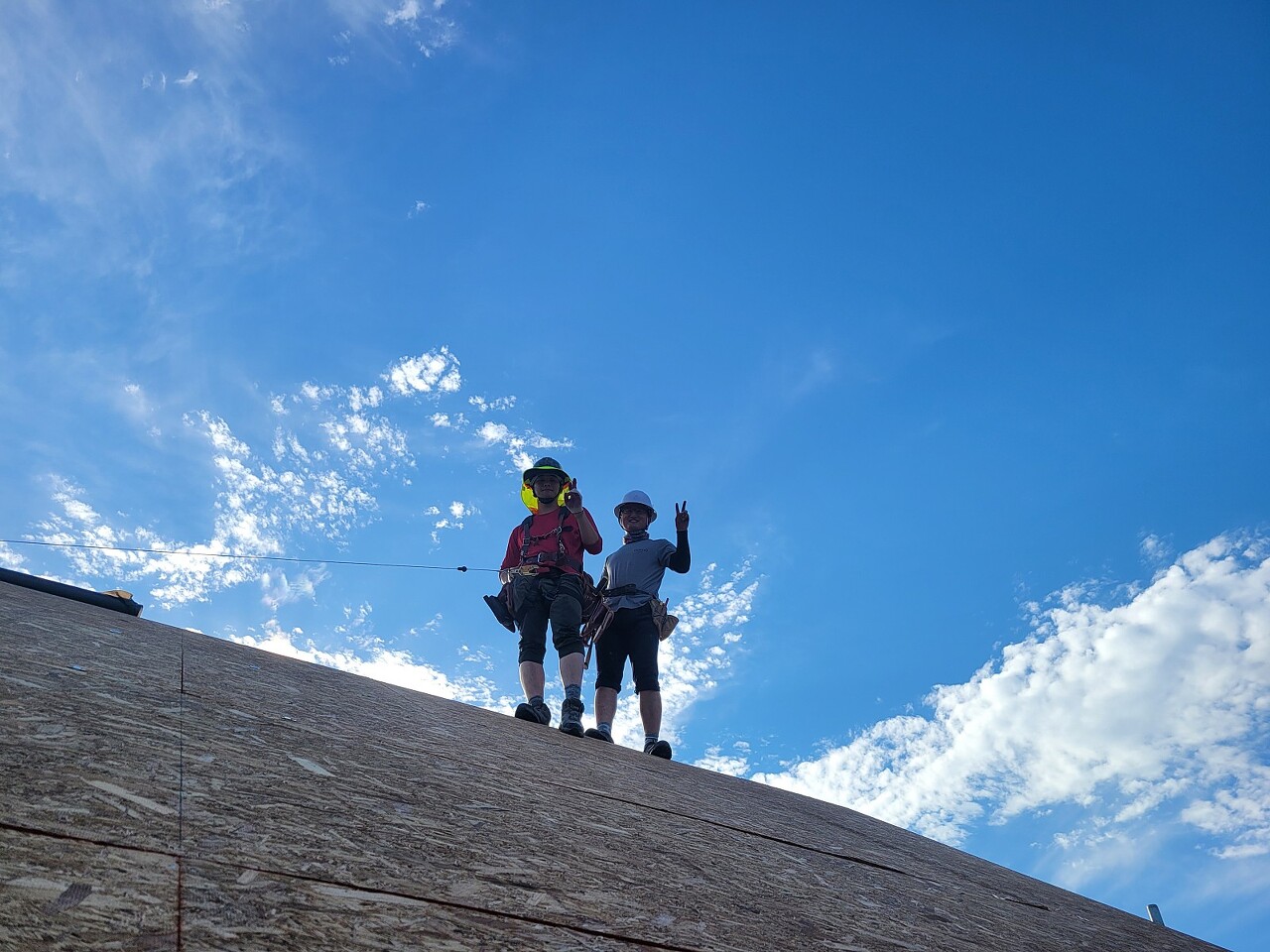

이번현장 지붕의 각도는 35° 입니다.안전시공을 위하여 안전불럭을 착용하였습니다.

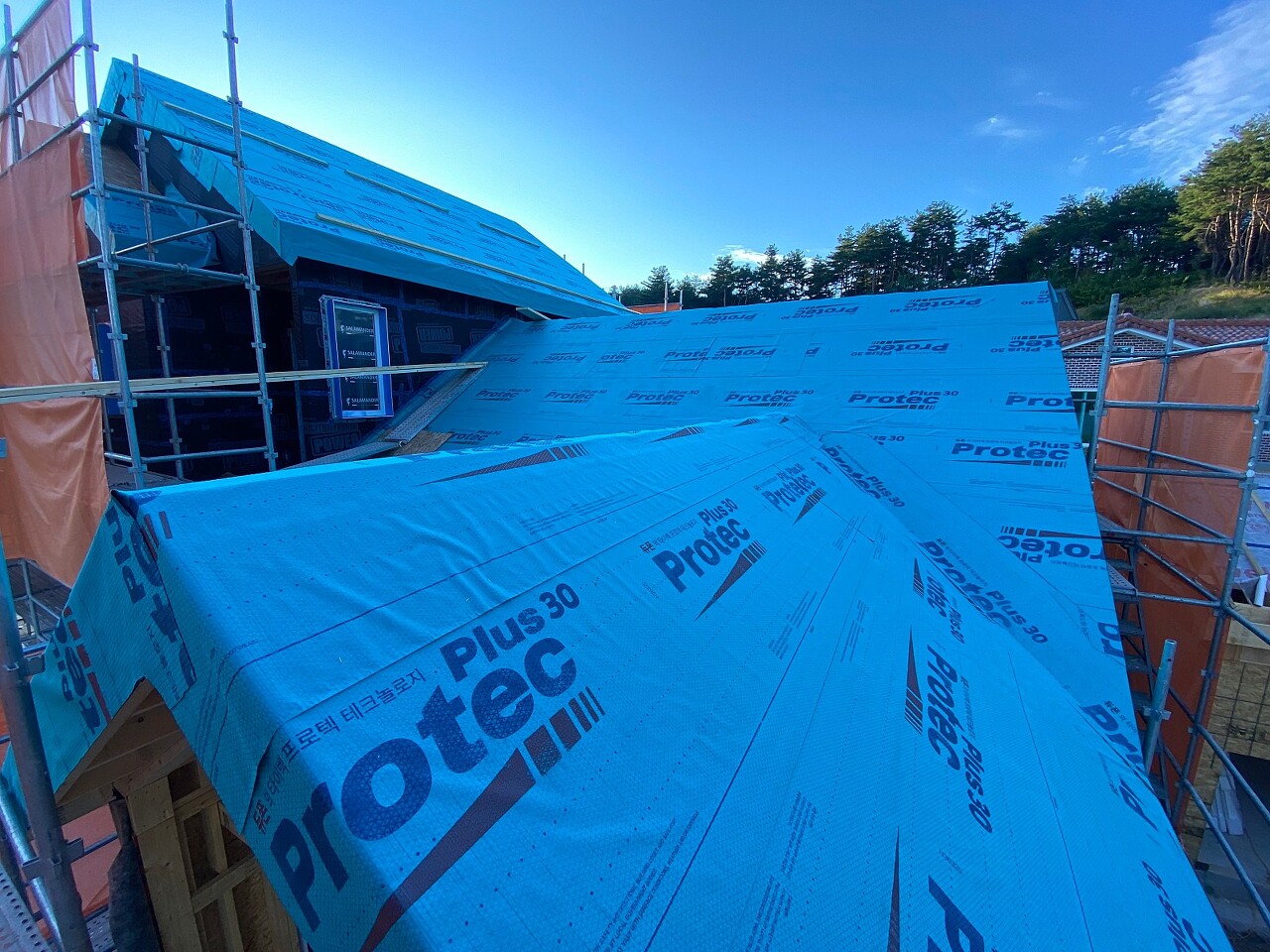

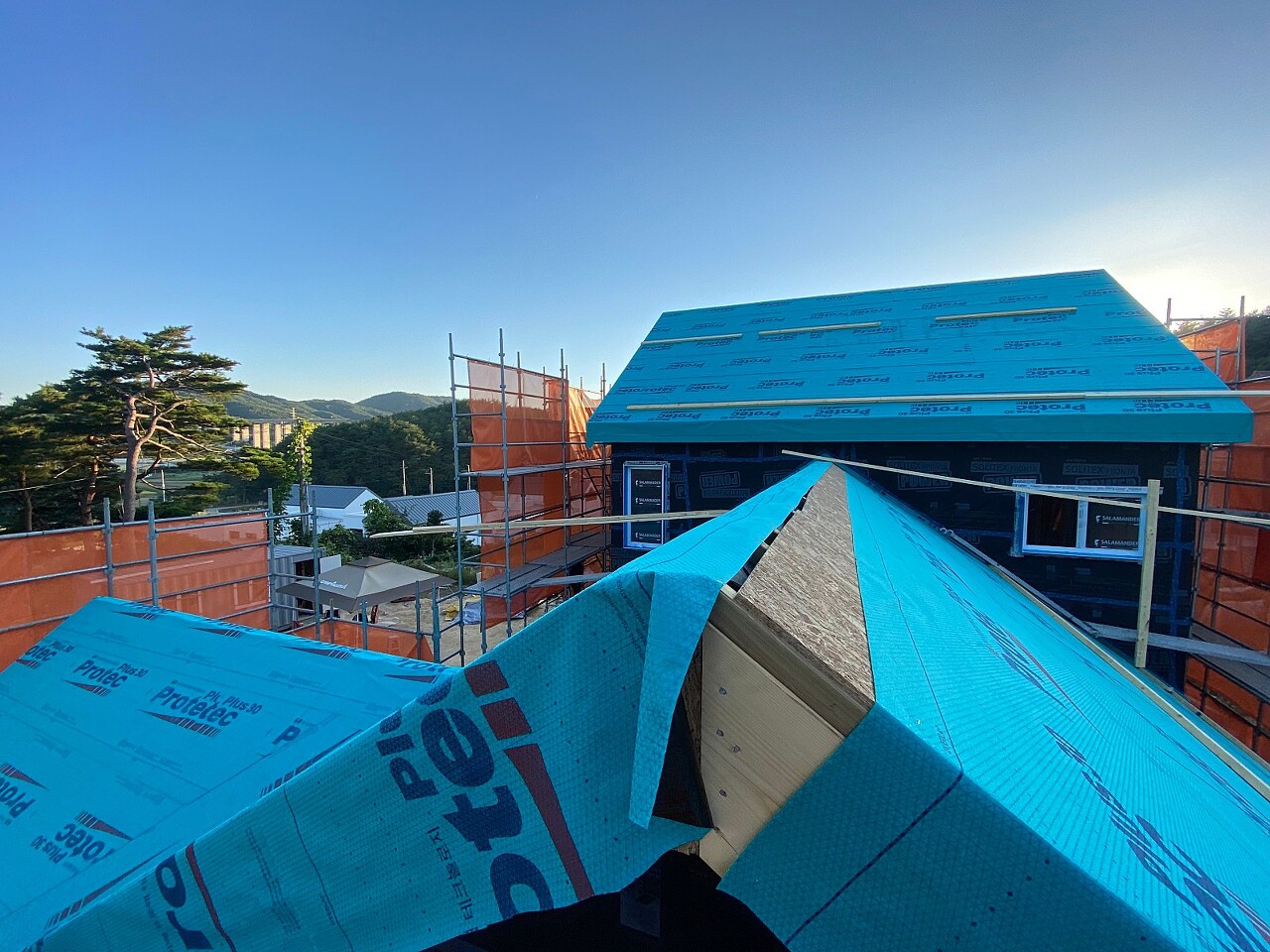

지붕합판을 마무리 한 뒤에 방수시트 시공을 진행하였습니다.

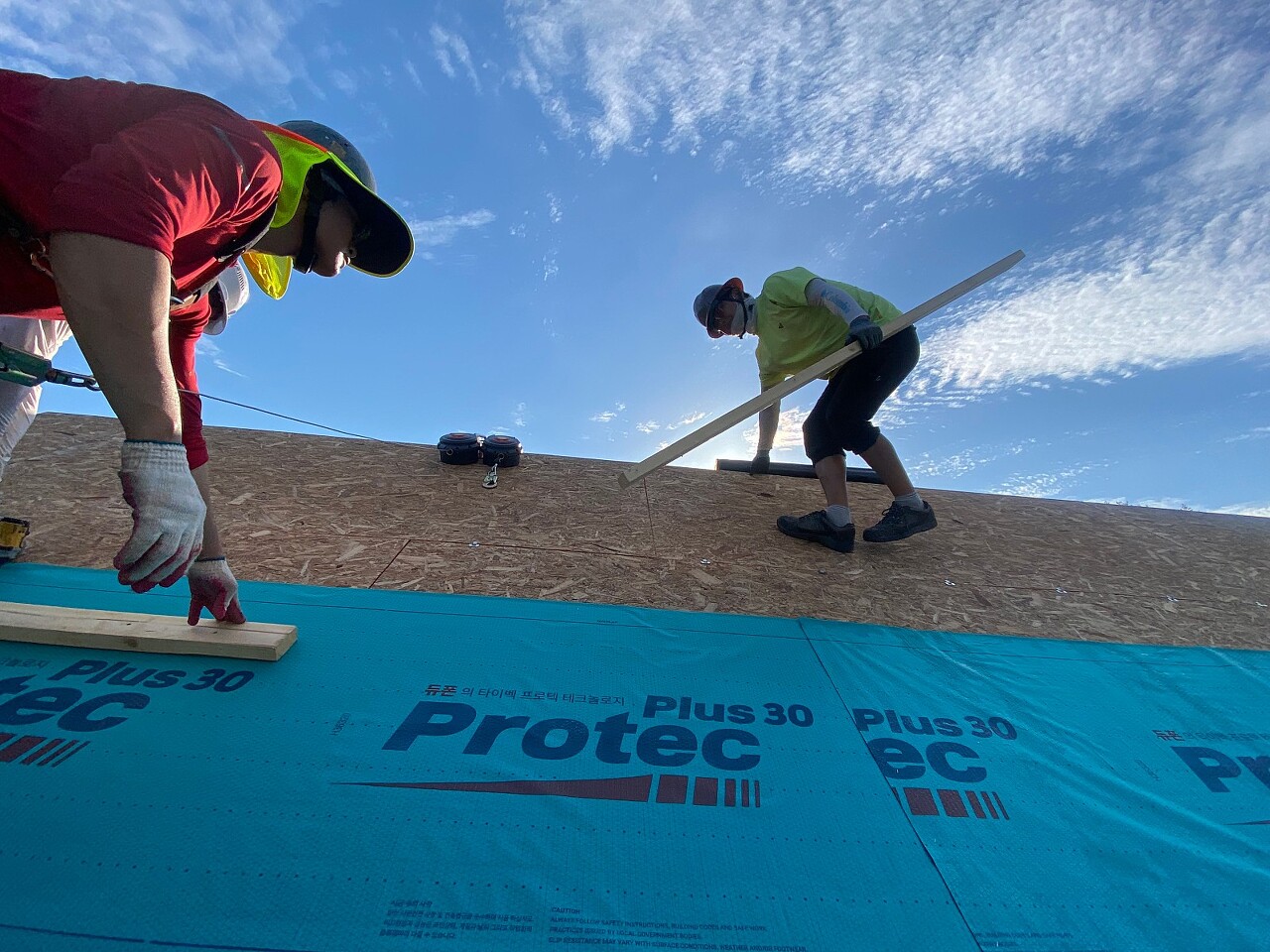

방수시트의 첫 장은 서브 페이샤까지 다 덮이도록 기준먹을 놓고 시공을 합니다.

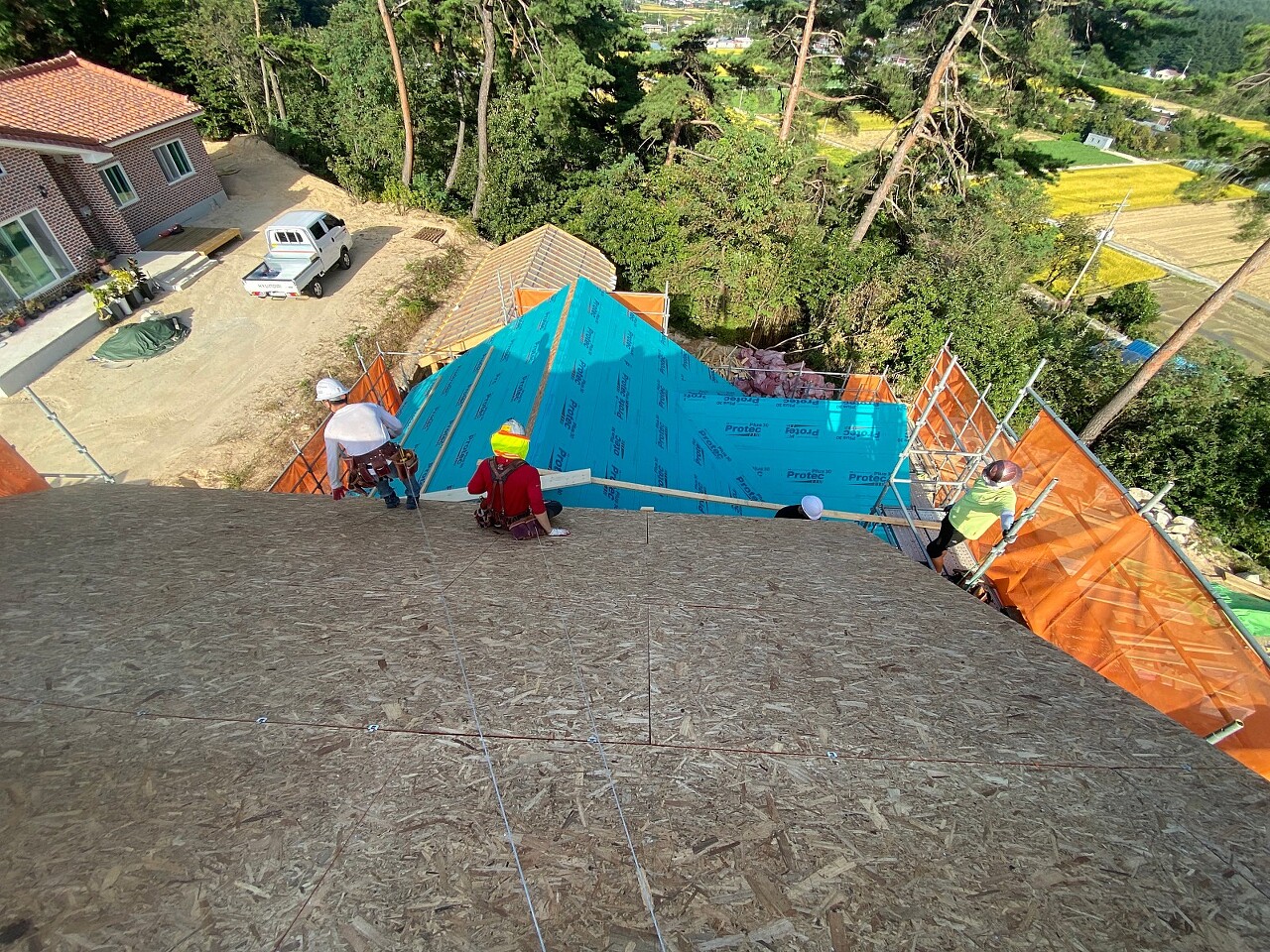

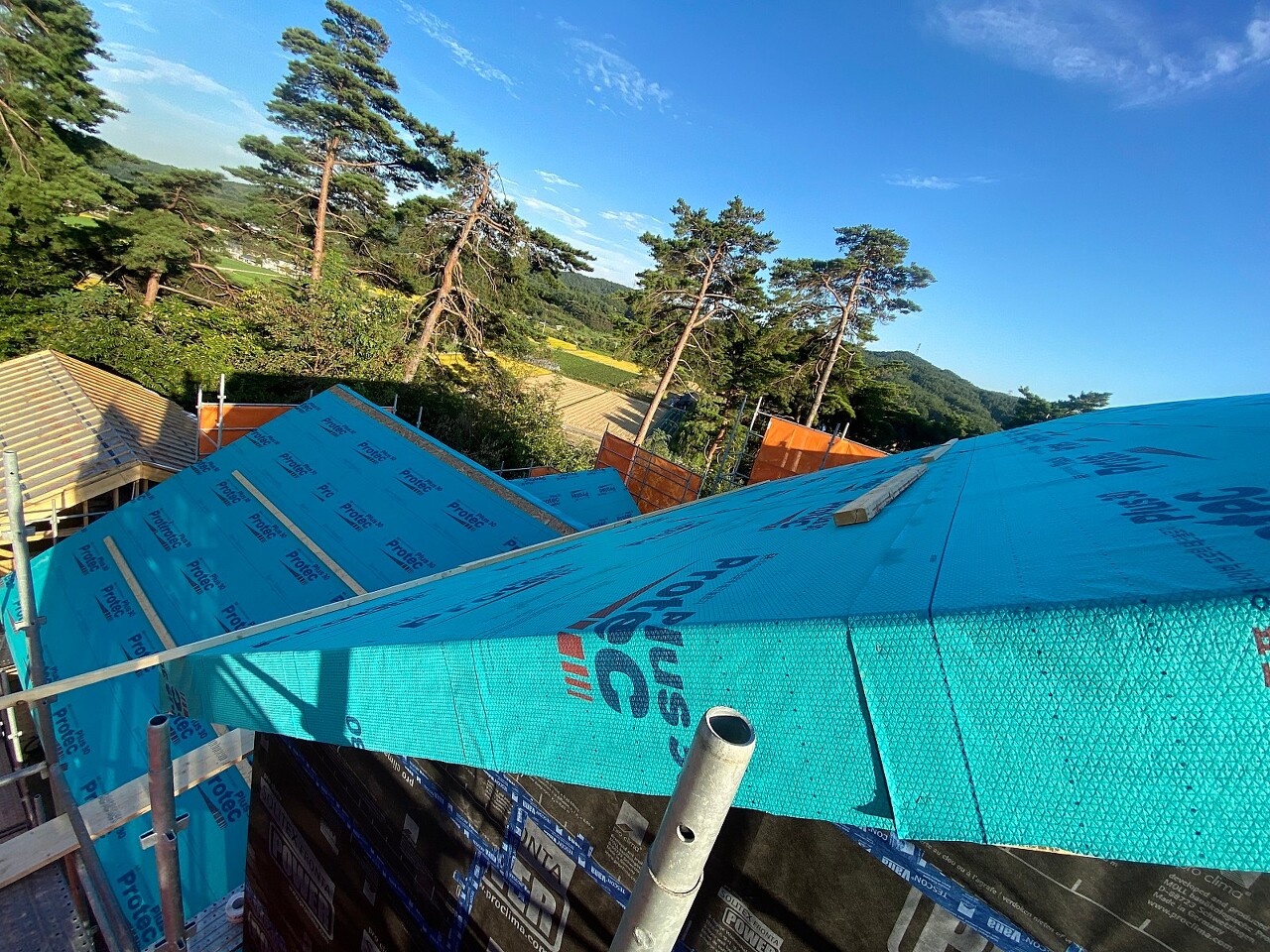

방수시트가 좌우로 이어서 시공 할때는 500mm 이상 오버랩 시공하였고
방수시트가 위 아래로 겹쳐지는 부분은 100mm 이상 오버랩 하여 시공 하였습니다.

안전한 시공을 위해 발판 설치를 하면서 방수시트 작업을 하였습니다.

방통을 타설할 때 목재로 콘크리트나, 습이 스며드는 경우가 있는데

이를 방지해주기 위하여 방통 라인에 맞추어 방수합판을 시공해줍니다 .

우선 내수합판을 크기에 맞춰 재단합니다.

레이저 레벨기를 이용하여 , 타설될 방통의 높이에 맞추어 방수합판을 시공합니다.

오늘 남은 박공쪽 벽체도 투습방수지 및 기밀 테이프까지 마무리 지었습니다.

오늘은 여기까지입니다.
깨끗이 현장청소하고, 하루를 마무리합니다.
팀원 모두 고생하셨습니다.
감사합니다.
