목조주택 시공완료현장/2205제천왕암동 40평

220610 금 [제천 왕암동] 19일차 ​- 레인 스크린, 버그 스크린, 창호 후레싱 [수호천사 하우징] [직영건축] [목조주택]

수호천사하우징 2022. 6. 10. 23:09

날씨 : 구름

- 금일 근무자

팀 장 : 서태원 (8시간)

부팀장 : 백경운 (8시간)

팀 원 : 최병균 (8시간), 최용모 (8시간), 김현석 (8시간)

금일품수 (누계) : 5품 (총 112.75품)

<금일 작업현황>

- 현관문 설치

- 버그스크린

- 레인스크린

- 창호 후레싱

<내일 예정작업>

- 휴일

안녕하세요~!

'제천 왕암동' 19일차 입니다.

오늘은 어제 비가와서 그런지 안개가 자욱하게 끼었습니다.

아침 일찍 나와서 회의하고 일 진행하였습니다.

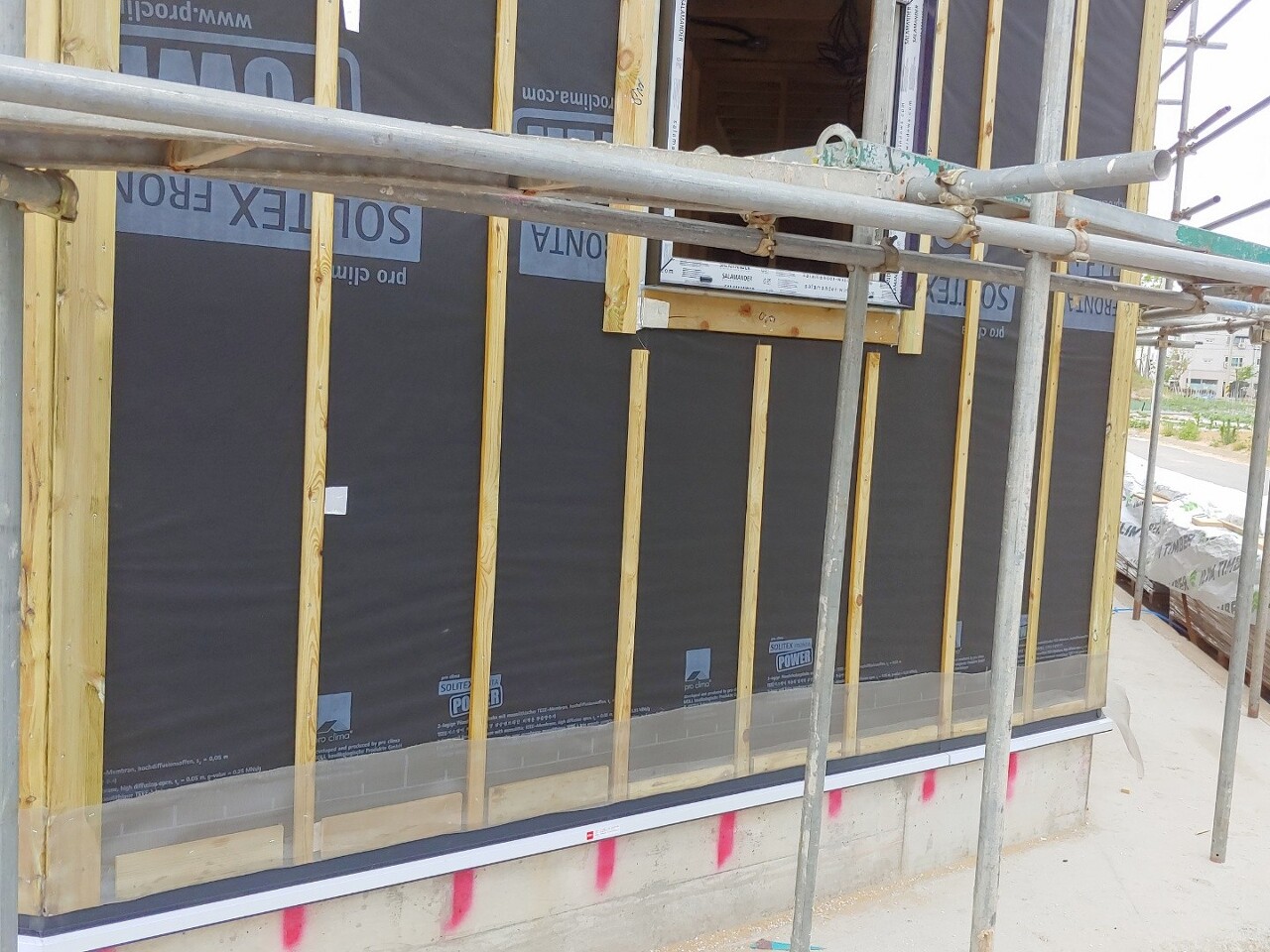

하부후레싱 작업 완료 후, 버그 스크린도 마찬가지로 쭈욱 둘러서 시공하였습니다.

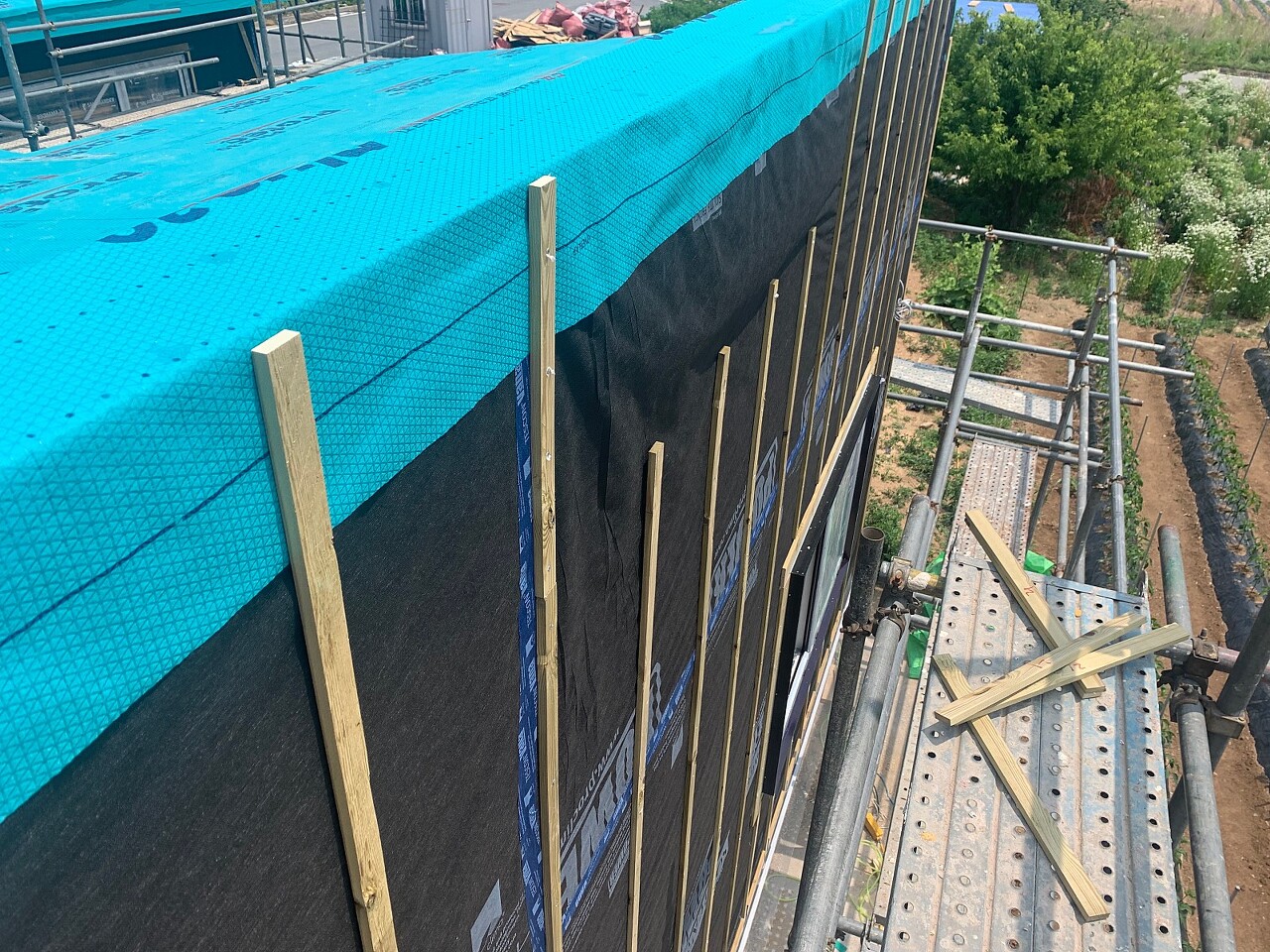

방부목재로 레인스크린 시공 진행하였습니다.

외부로 나오는 전기의 경우 상작업도 미리 해 두었습니다.

뒤에 상이 없거나, 배관이 지나가는 등 못박기가 어려운 부분은 피스로 단단히 고정해 주었습니다.

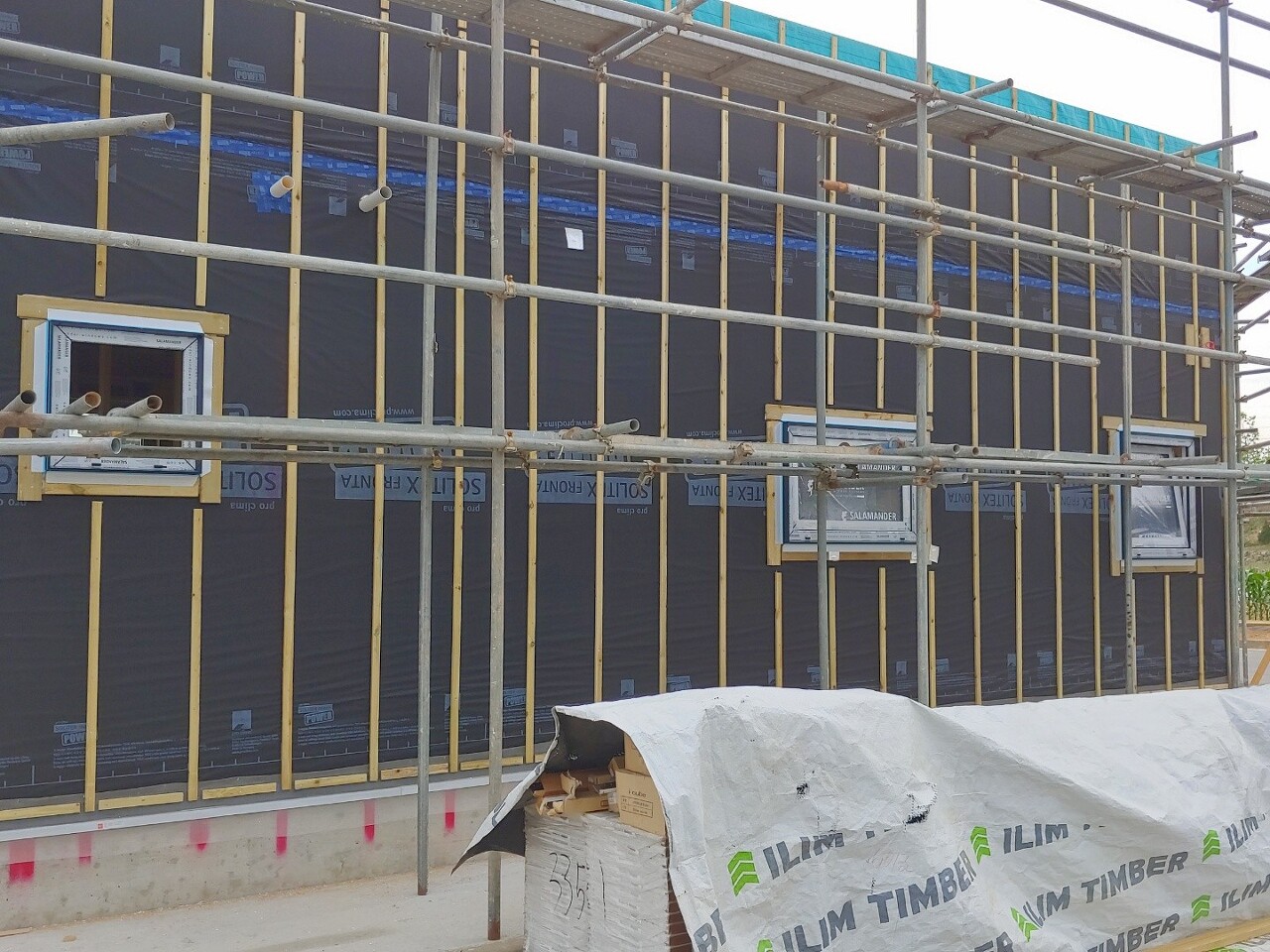

창호 후레싱도 시공진행하였습니다.

후레싱의 튀어나온 부분은 세라믹 사이딩 시공 후에, 실리콘마감 예정입니다.

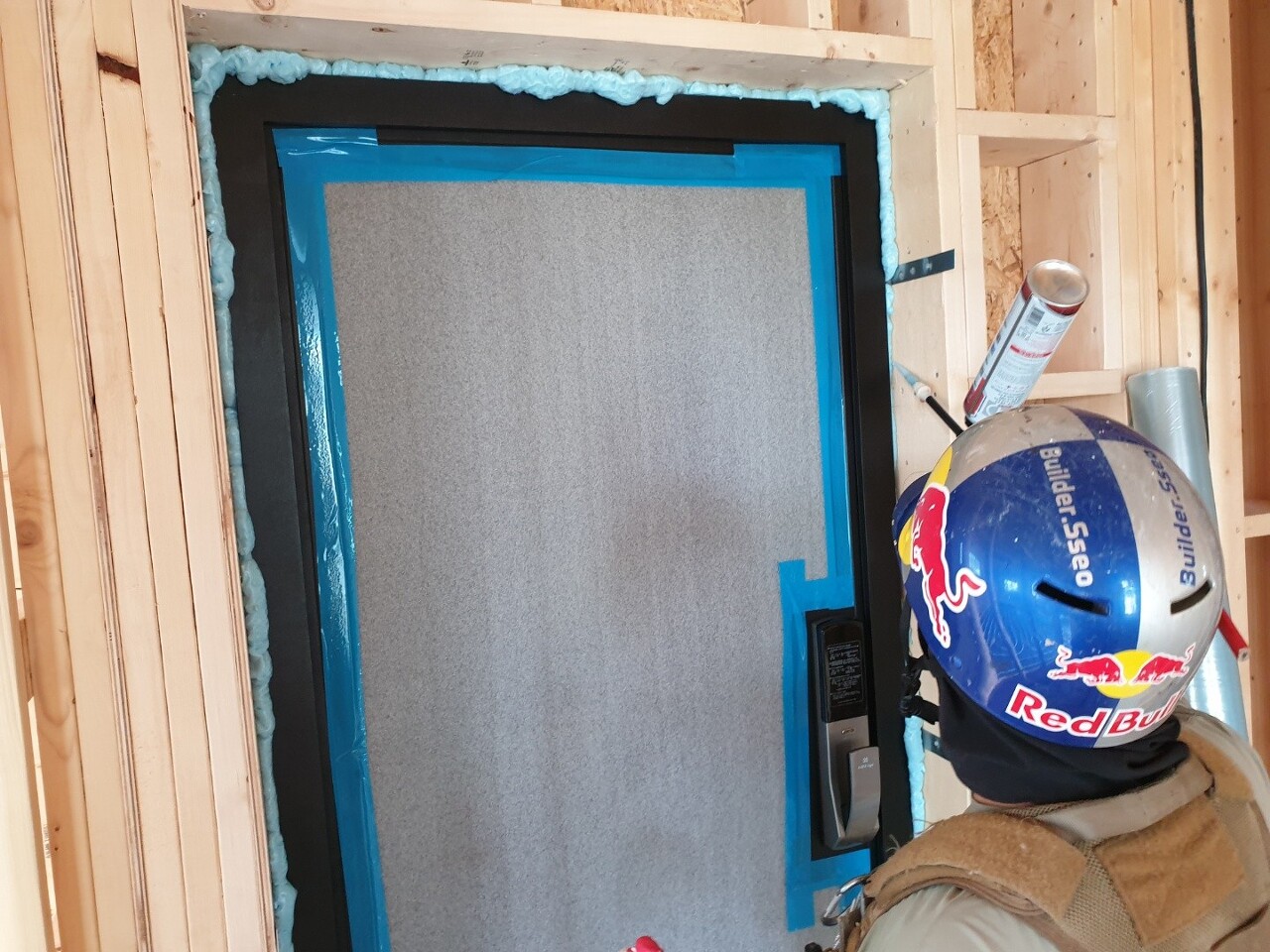

현관문은 팀장님께서 직접 시공하셨습니다.

특히 밖에서 보았을 때, 폼을 쏴준 곳 위에 이지씰로 꼼꼼하게 시공하여 기밀성까지 신경쓰면서 시공하였습니다.

작업 마친 후 현장정리 깔끔히하고 퇴근하였습니다.

주말동안 푹 쉬고 월요일날 뵙도록 하겠습니다.
