목조주택 시공완료현장/2205용인양지 48평

220610 금 [용인 양지] 10일차 1층 계단 골조 시공 완료, 미니월 시공, Rafter 재단 중, 다락 바닥 합판 T&G 시공 [수호천사 하우징] [직영건축] [목조주택]

수호천사하우징 2022. 6. 10. 23:15

▶ 날씨 : 흐림

▶ 금일 근무자

팀장 : 문성일 (8시간)

부팀장 : 오경택 (8시간)

팀원 : 이주형 (8시간), 한규호 (8시간), 김진홍 (8시간), 이선용 (8시간)

▶ 금일품수 (누계) : 6품 (총 57.375품)

▶금일 작업현황

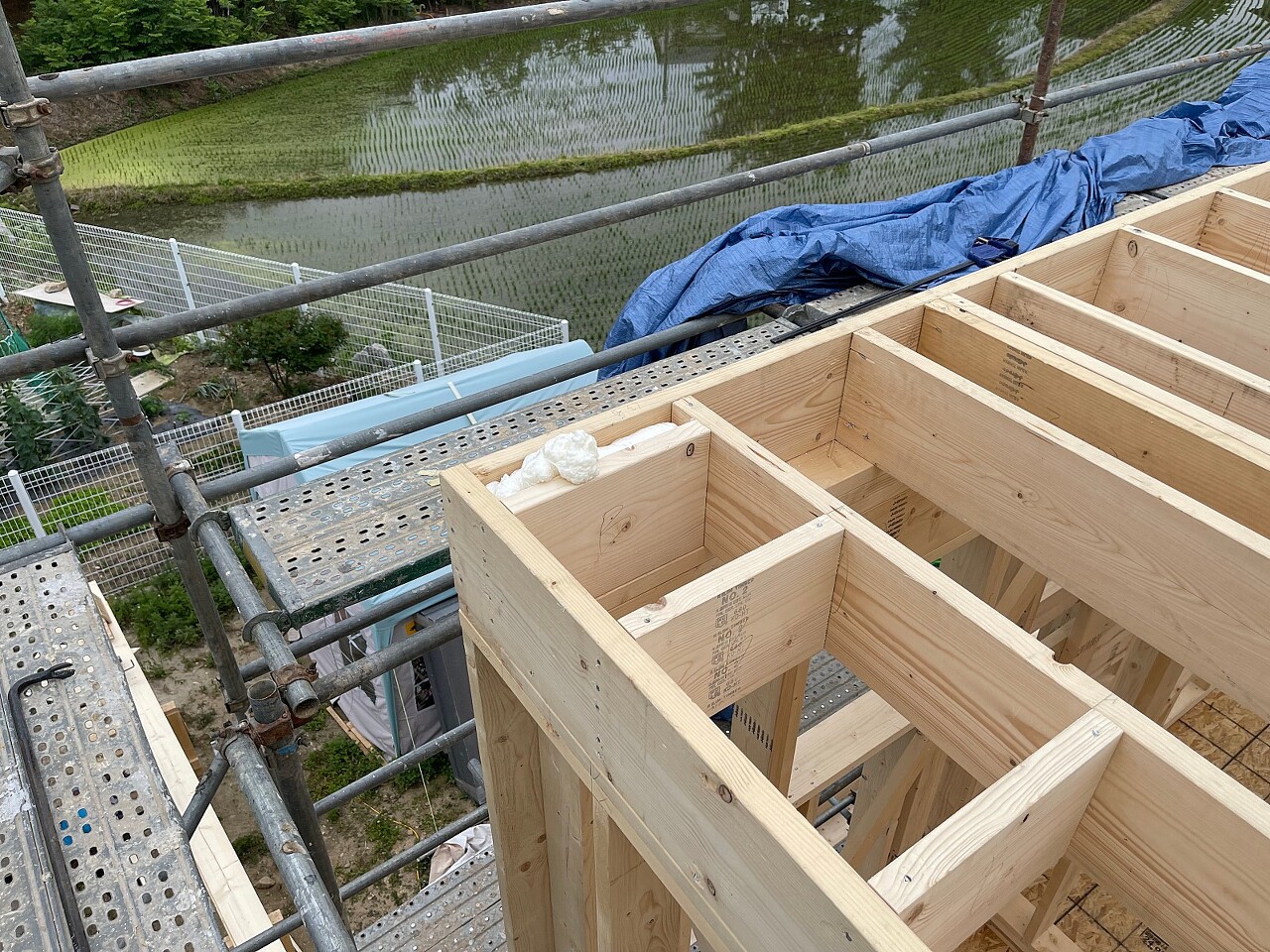

​- 1층 계단 골조 시공 완료

- 미니월 시공 완료

- Rafter 재단 중

- 릿지보드 제작 완료

- 다락 바닥 합판 T&G 시공

▶내일 예정작업

- 블러킹 작업

- Rafter 시공

- 2층 계단 골조 시공

오늘 본격적으로 다락 시공이 이루어 졌습니다.

미니월 시공이 이루어졌고

계단 골조 시공 진행 하였습니다.

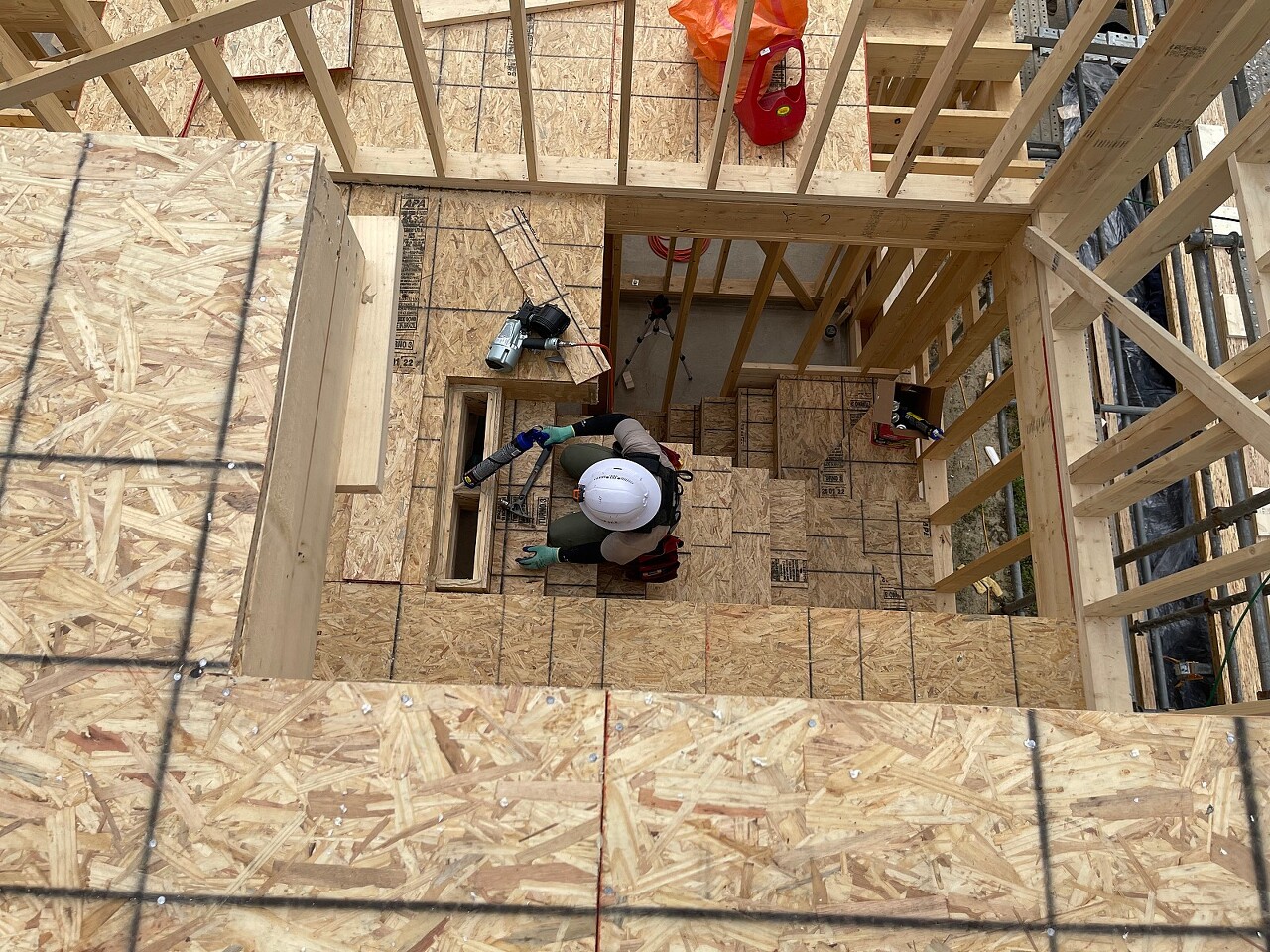

1층 계단 골조 시공 완료하였습니다.



단열하기 힘든 곳은 미리 EPS 와 우레탄 폼으로 단열 진행하였습니다 .



내일 Rafter 시공을 위한 릿지 보드 제작 완료 하였습니다.

공학용 목재인 패러램 입니다.

현재 Rafter 재단 중에 있습니다.

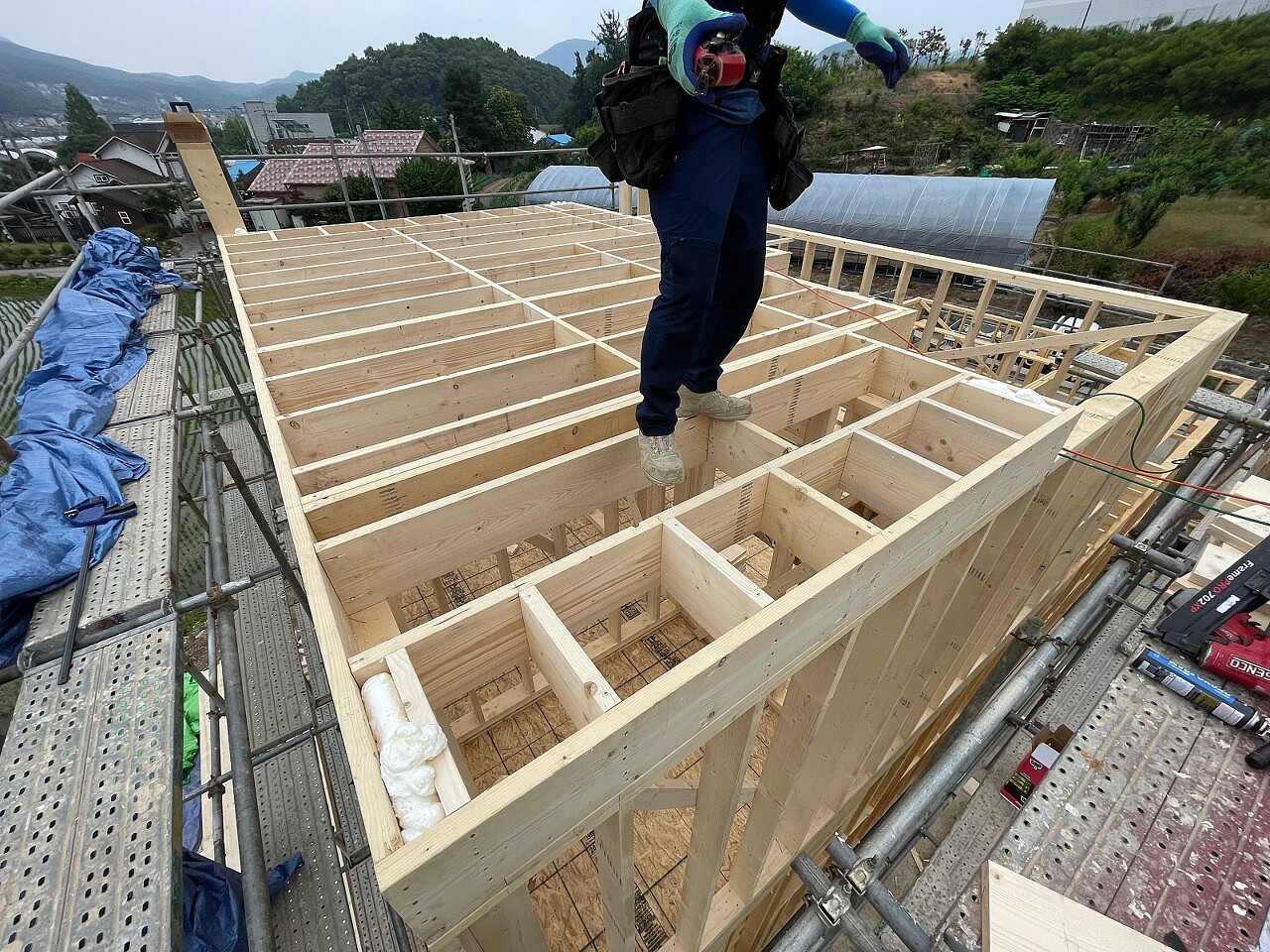

장선 블로킹 시공이 끝나고, 다락 T&G 시공 진행하였습니다 .

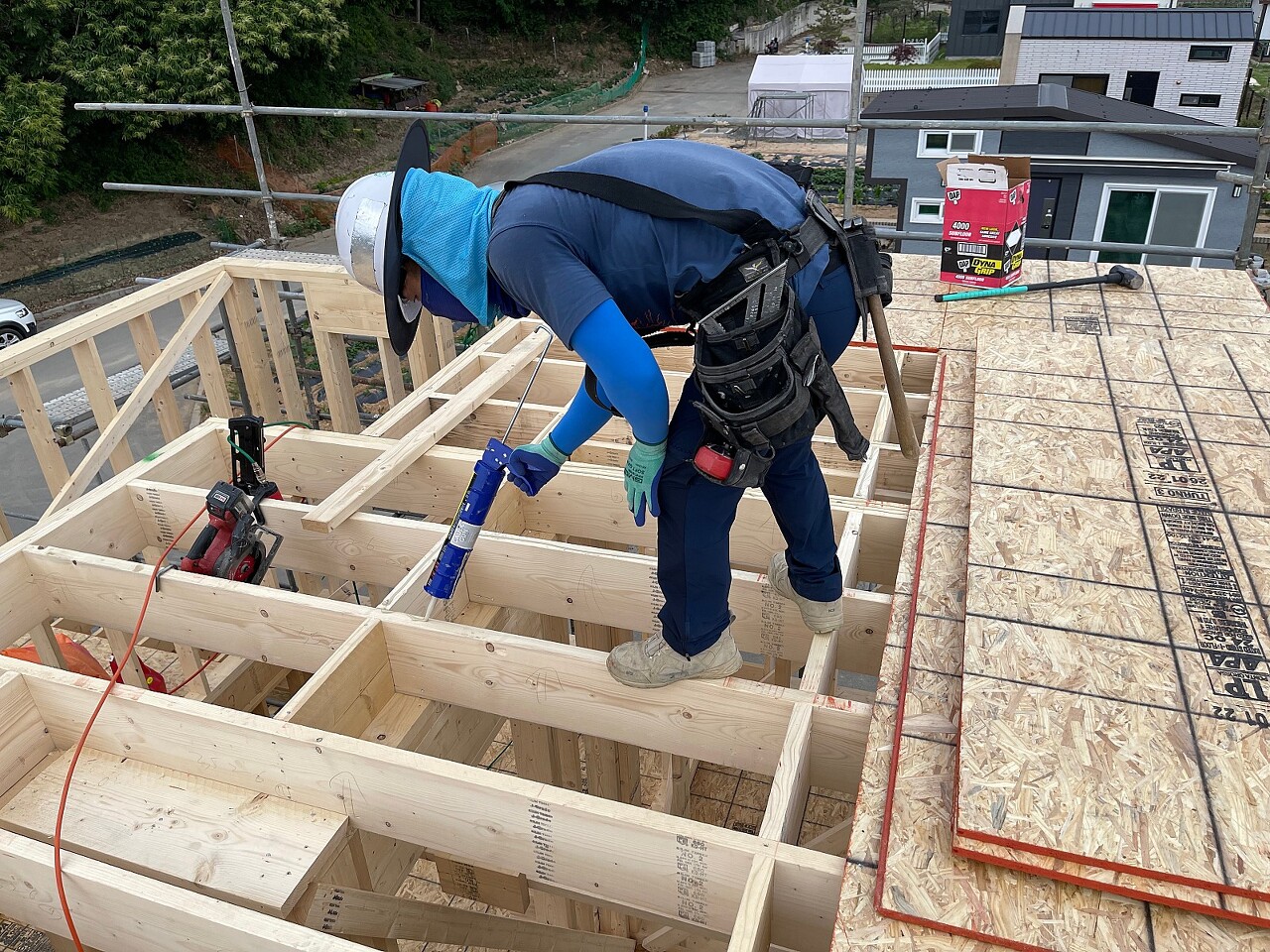

T&G 합판을 시공할 때 목재와 합판간의 접착력을 높이기 위하여 목재용 접착제인 '글루'를 꼼꼼하게 발라주었습니다.

다락부분 벽체 시공까지 진행하였습니다 .

내일 다락월 시공을 마무리하고

서까래가 세워지면 또 다른 멋진 모습이 아닐까 싶습니다!



오후에 비 소식이 있어 꼼꼼히 보양 후 귀가 하였습니다.

오늘은 여기까지입니다.

내일은 드디어 서까래 시공이 이루어질 예정입니다.

오늘도 수고 많으셨습니다. ^^

감사합니다.
