목조주택 시공완료현장/2203김천농소 72평

220514 토[김천농소] 37일차 레인스크린 시공, 세라믹사이딩 시공 [수호천사 하우징] [직영건축] [목조주택]

수호천사하우징 2022. 5. 15. 06:02

날씨 : 하루종일 맑음

- 금일 근무자

팀 장 : 이상민 (8시간)

부팀장 : 이재경 (8시간)

팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)

​금일품수 (누계) : 5품 (총 172.625품)

금일 작업현황

- 레인스크린 시공

- 세라믹사이딩 스타터 시공

- 세라믹사이딩 시공

​​

다음 예정작업

- 세라믹사이딩 시공

김천 농소에서의 37일째입니다.

하루종일 무더운 하루입니다.

쌀쌀한 초봄부터 시작했는데, 어느새 5월의 한가운데에 접어들었습니다.

제대로 걷지도 못하던 스리도 어느새 훌쩍 커서 자기집 울타리를 뛰어넘을 때가 된 것 같습니다.

(하지만 자기 뜻대로 쉽게 될 인생.. 아니 견생이 아니죠. ㅎㅎㅎ)

그만큼 집 짓는 시간도 꽤 많이 지났습니다.

어느새 세라믹사이딩 준비 및 시공에 집중하는 때가 되었습니다!!

물론 그 전에 마무리 지어야 할 일이 아직 많이 있습니다.

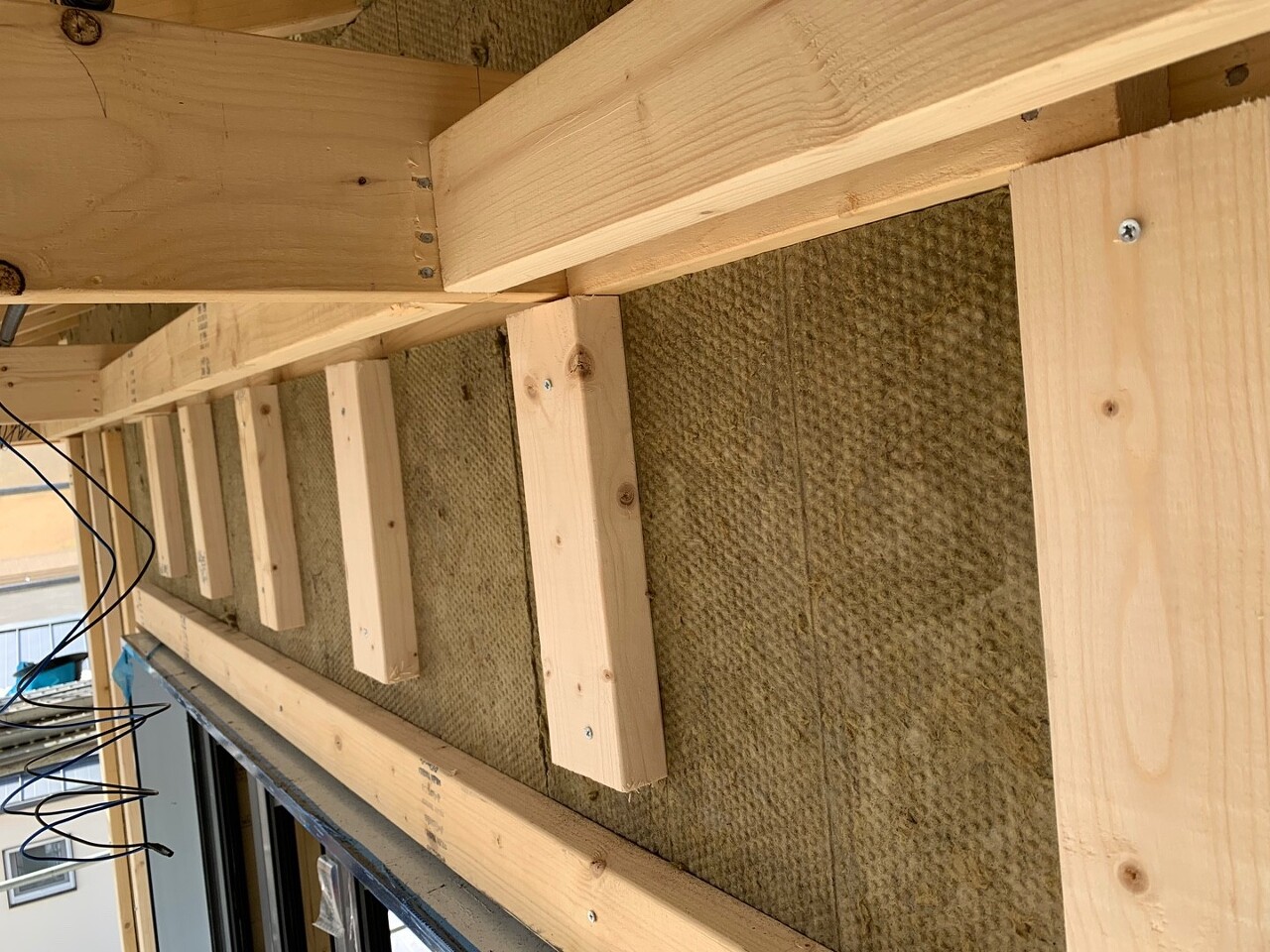

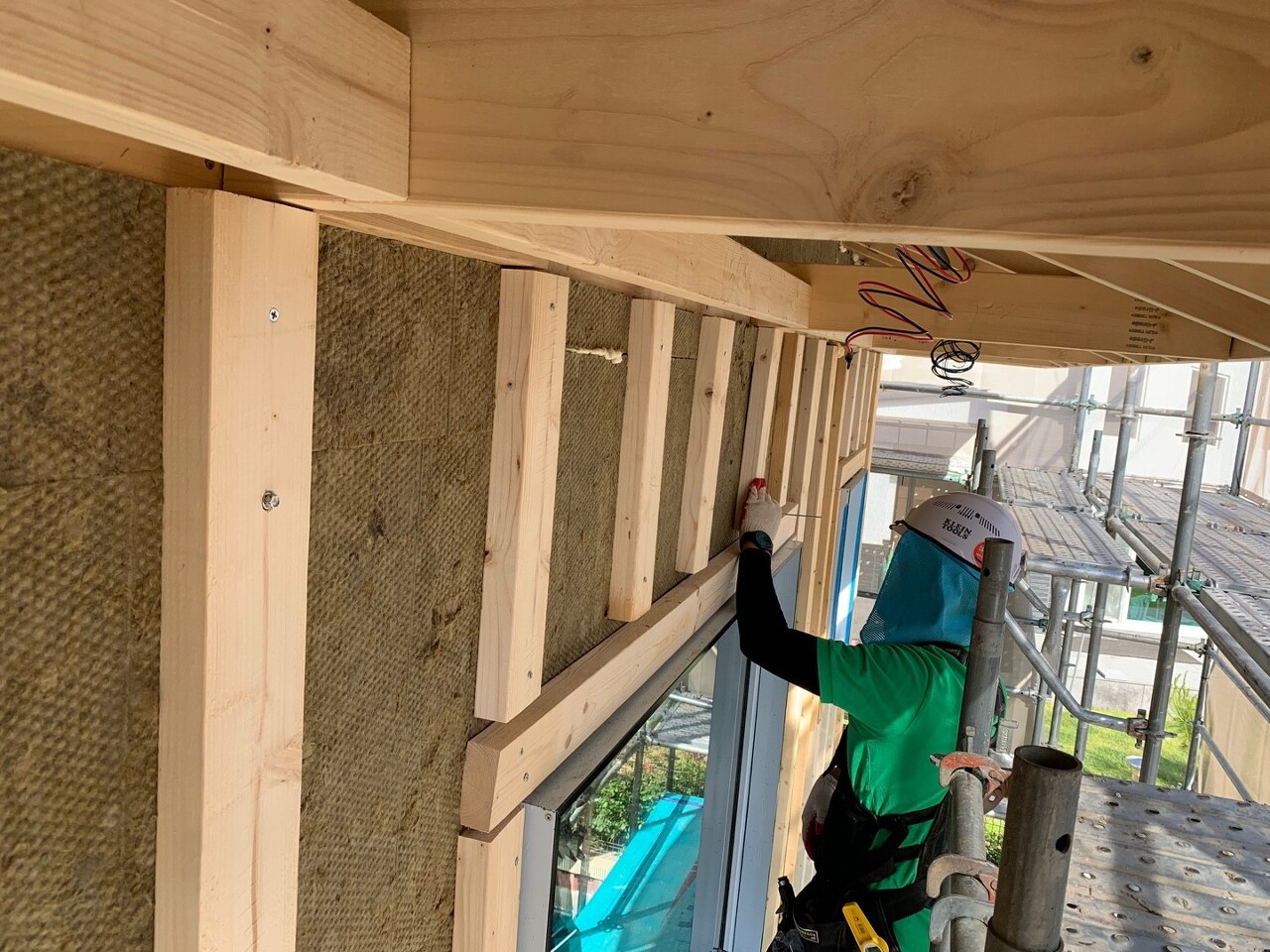

먼저 레인스크린작업을 하였습니다.

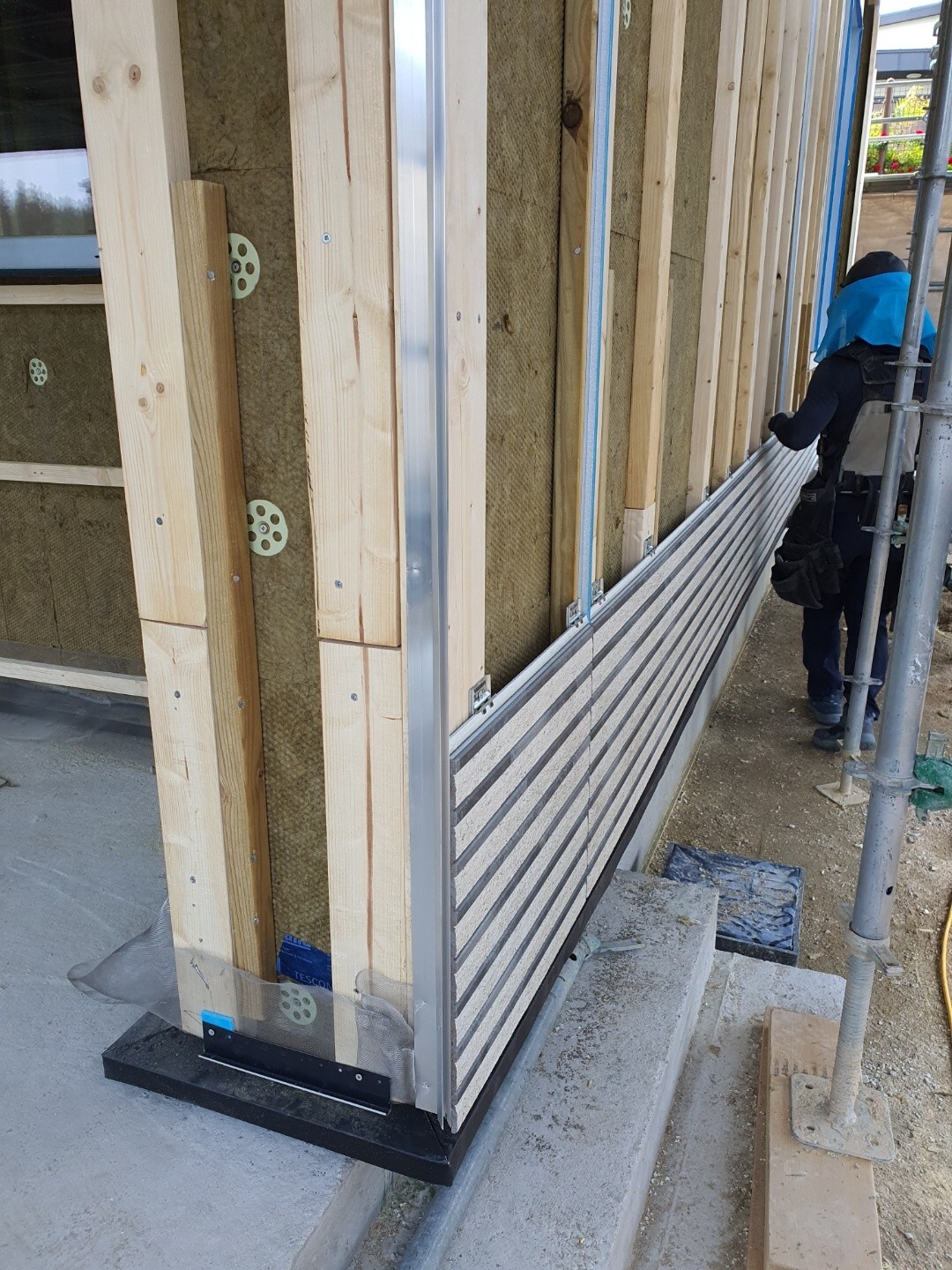

레인스크린을 위한 기나긴 시간도 이제 끝이 보입니다. 창문틀 구간 완료하였고, 레인스크린 전체공정 중 95% 완료하였습니다.

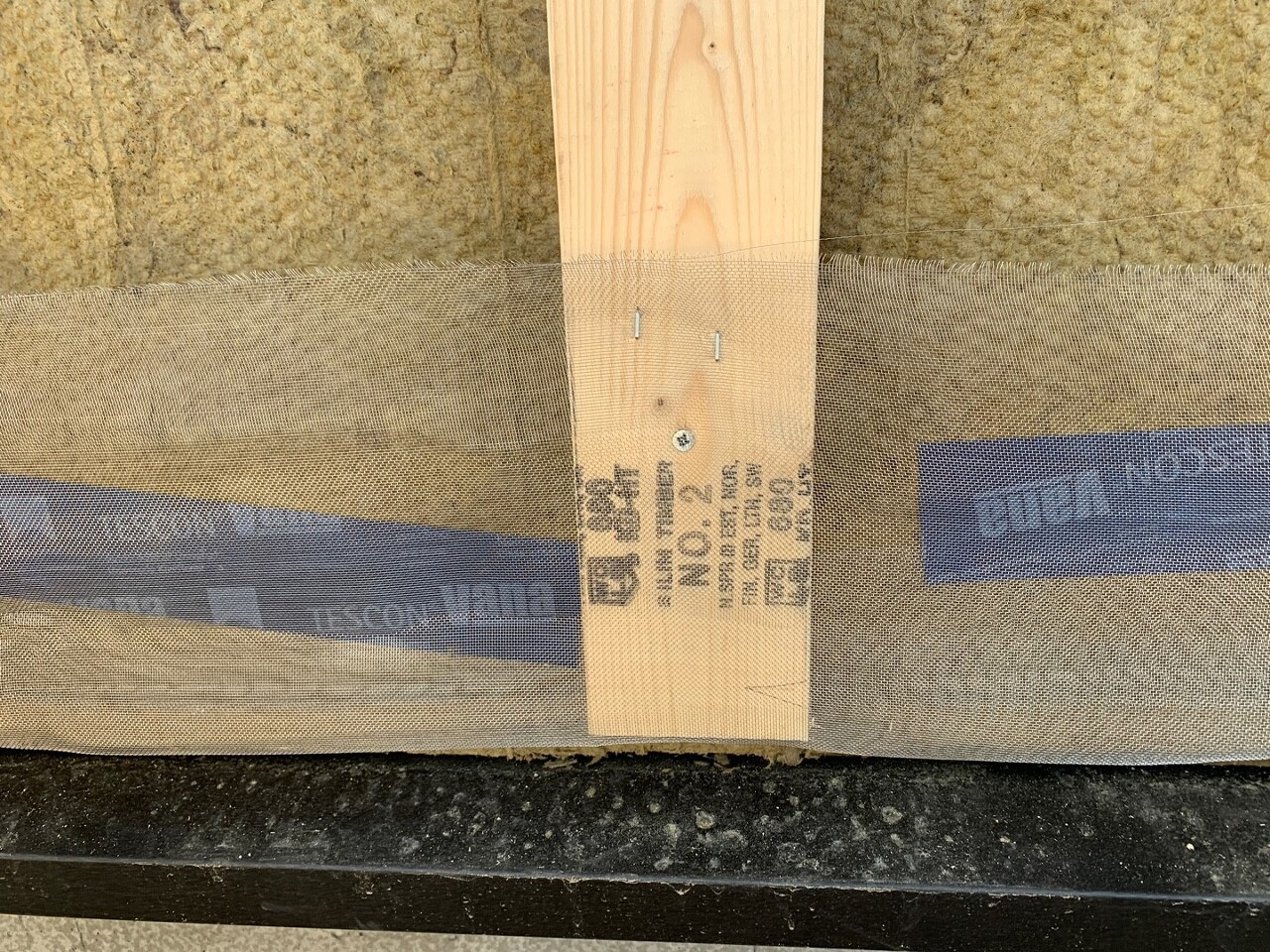

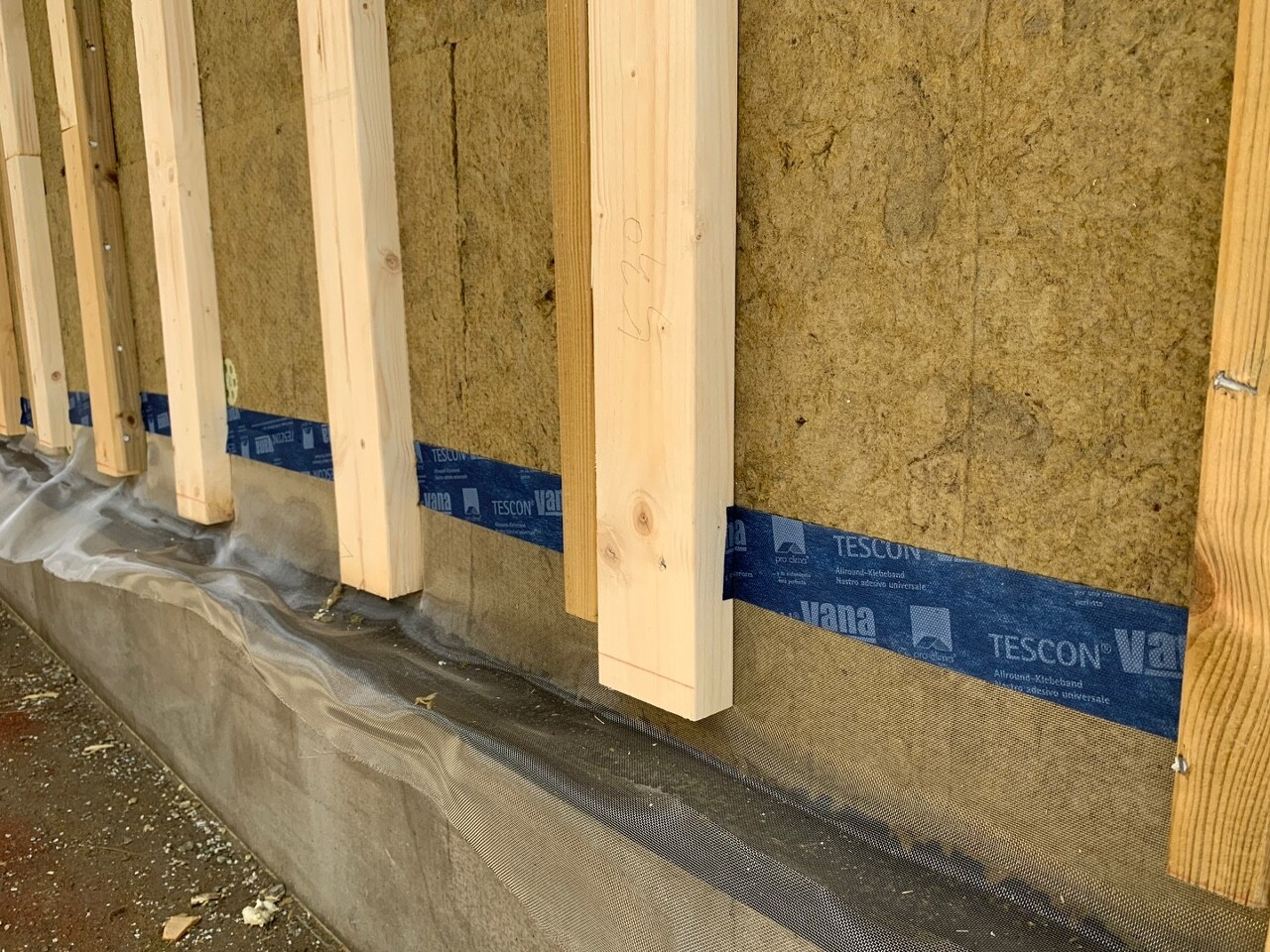

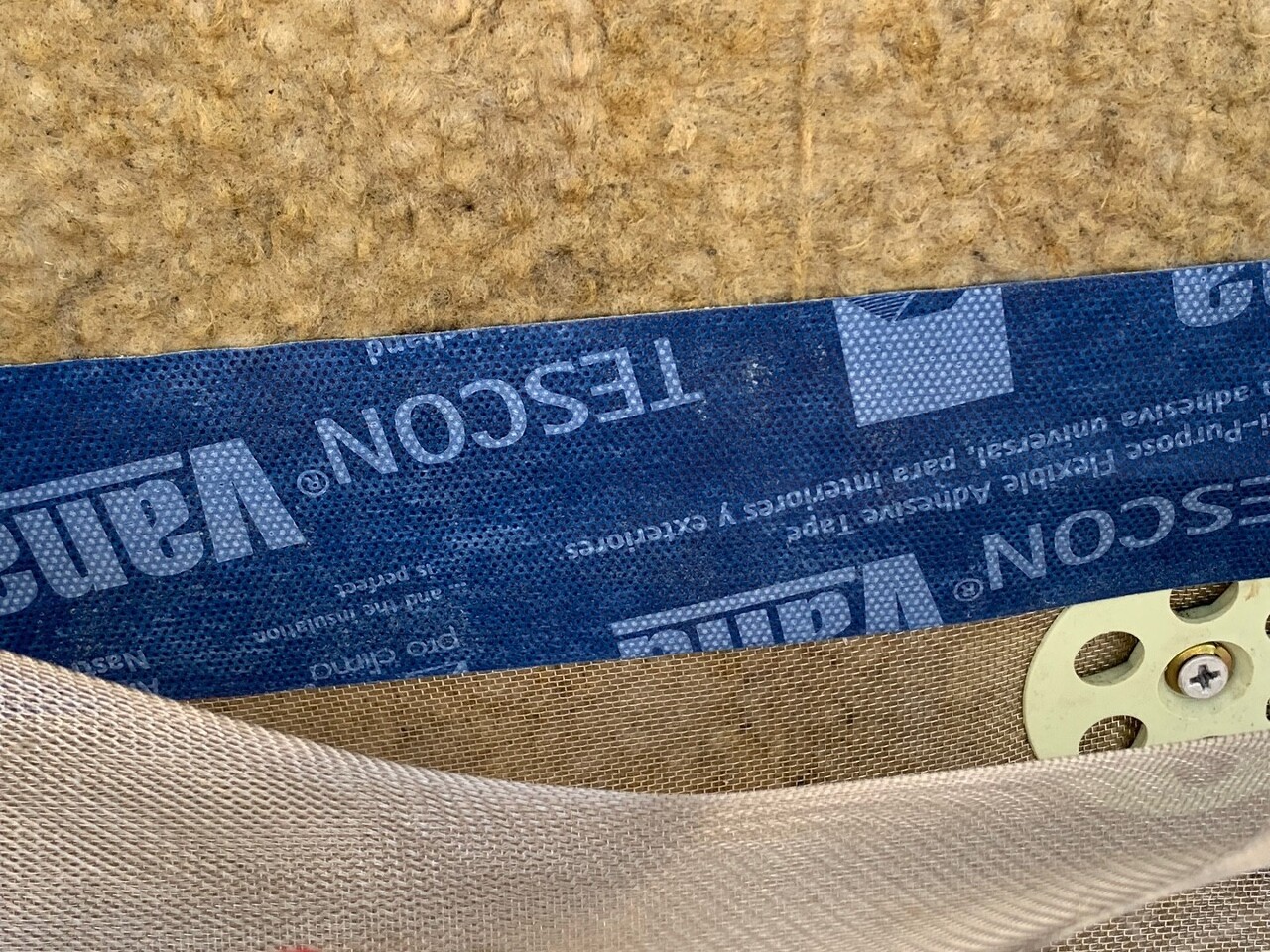

버그스크린시공을 한 구간에 테이핑을 하여 벌레가 진입할 구간을 차단하였습니다.

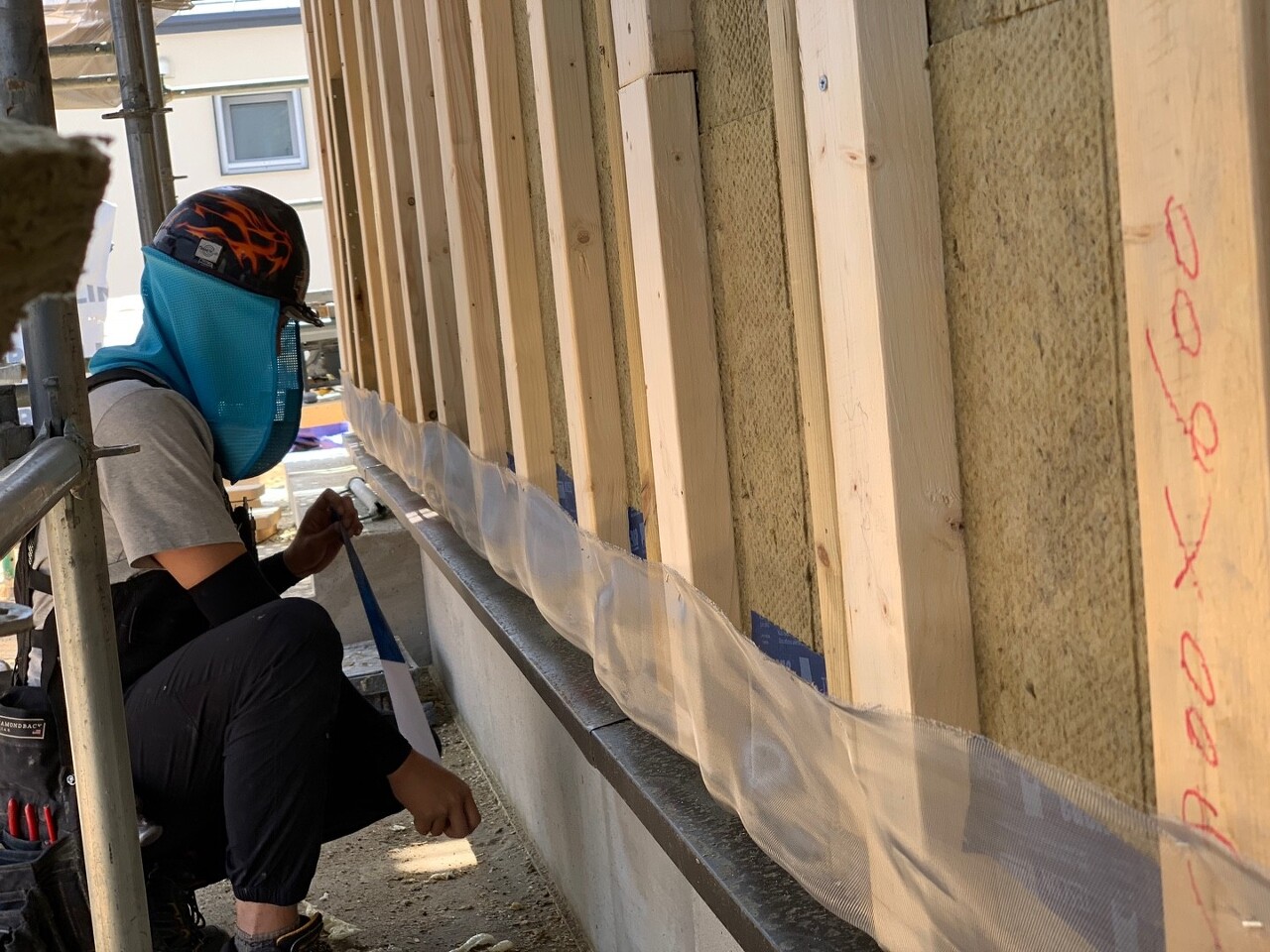

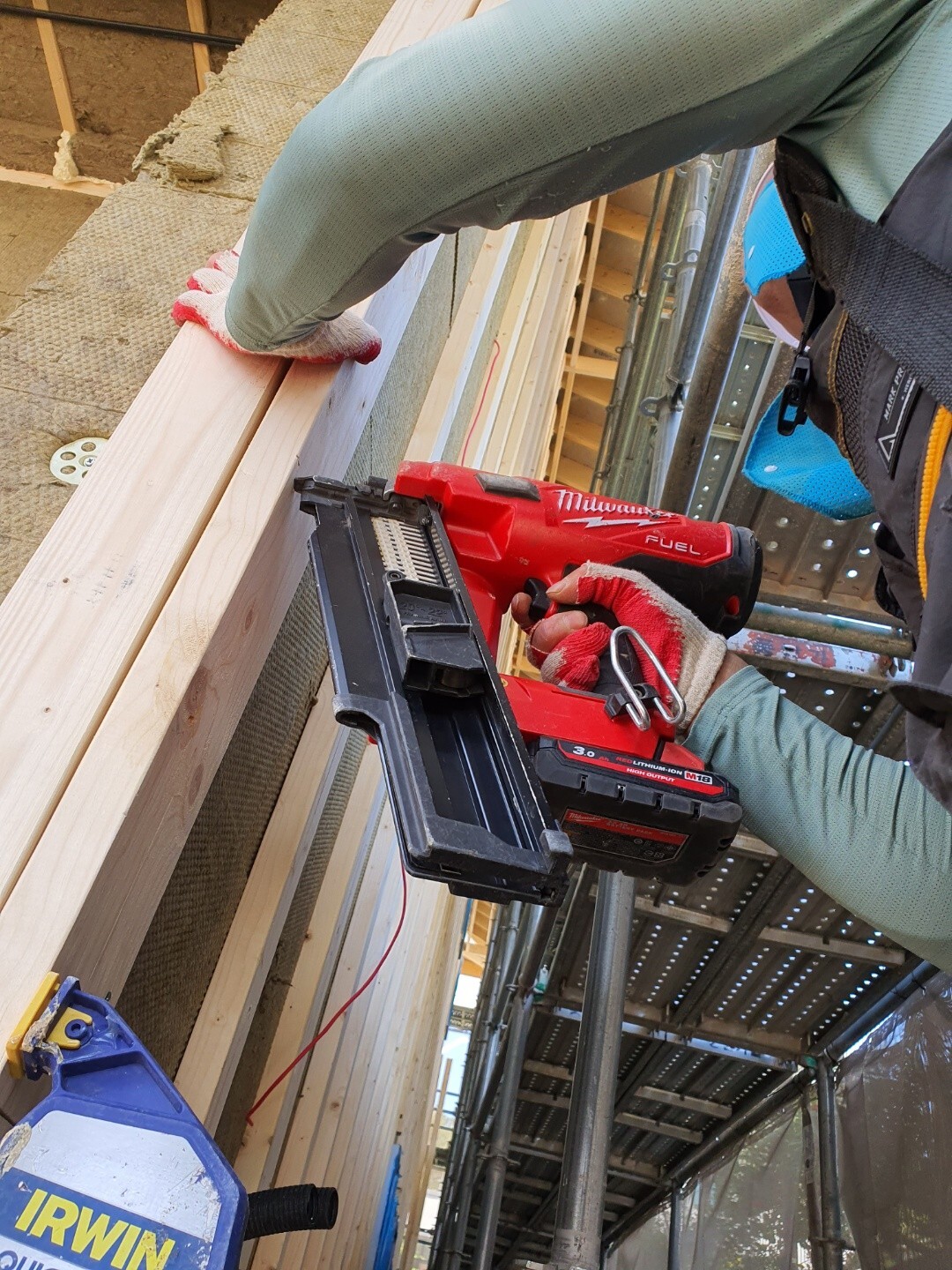

테이핑 한 구간에 방충망을 말아올려 타카로 고정하였습니다.

작업하는 동안 허리도 필겸 하늘에 떠다니는 구름사진 한컷 찍었습니다. ㅎㅎ

세라믹사이딩 스타터를 시공하였습니다.

레이저수평계를 사용하여 위아래의 스타터의 편차가 생기지 않도록 시공하였습니다.

시공된 스타터에 맞추어 세라믹사이딩 시공하였습니다.

주택의 외관을 담당할 가장 큰 요소이기에 심혈을 기울여 시공하였습니다.

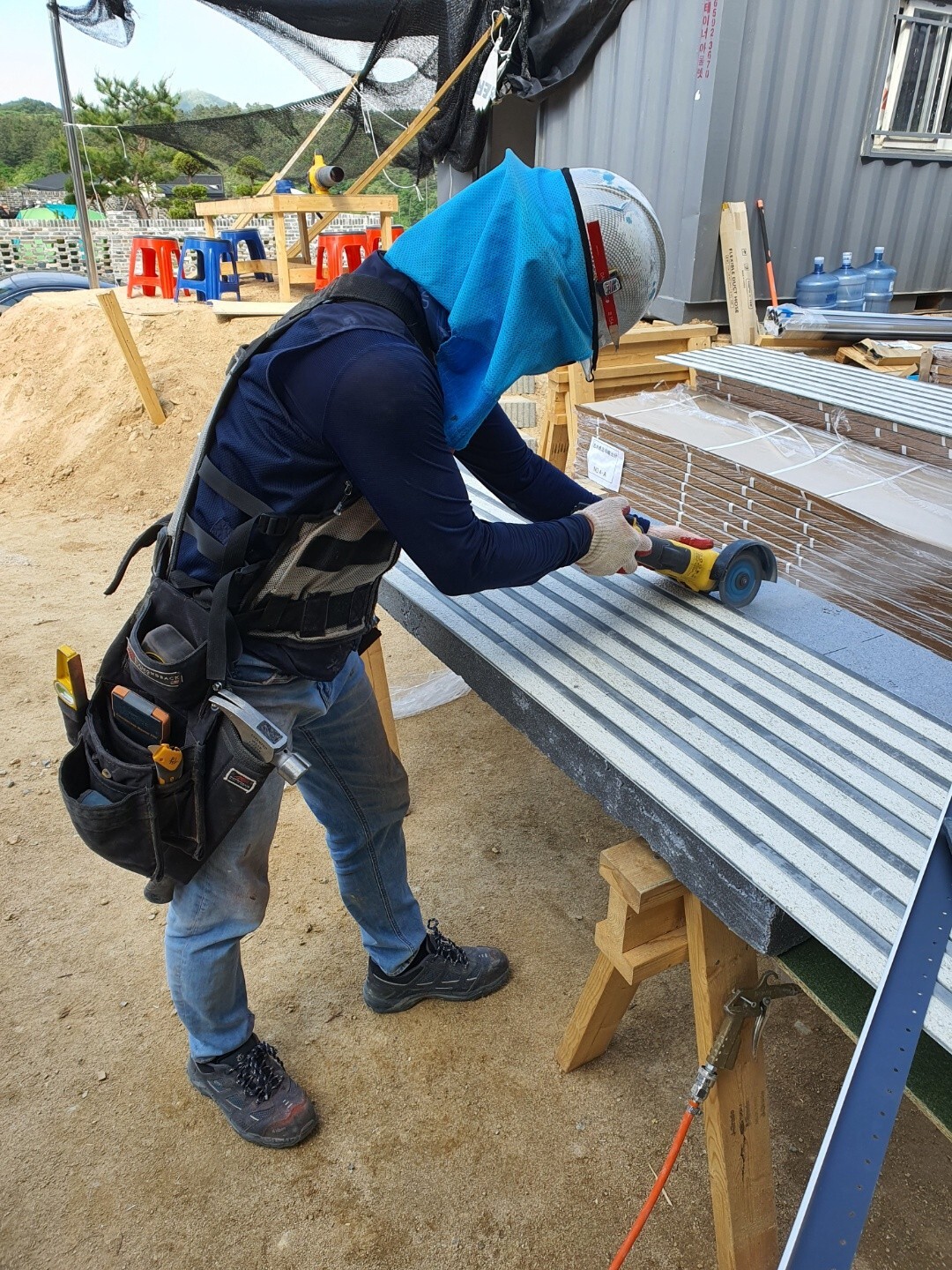

정밀재단은 필수입니다!

세라믹사이딩의 디자인이 깔끔하고 세련된 느낌입니다!!(건축주님의 안목이 보통이 아닙니다!)

어느 새 세라믹사이딩 1단 시공 완료하였습니다.

정리 후 하루일과를 마무리하였습니다.

저희는 내일하루 푹 쉬고 월요일에 다시 컴백하겠습니다.

아마 다음주부터는 세라믹사이딩에 온전히 집중할 듯합니다.

팀원분들 오늘 하루도 수고 많으셨습니다.

하루동안 푹 쉬시고 다음주도 화이팅입니다!!!
