목조주택 시공완료현장/2201여주산북2 74평

220325(금)[여주산북2] 제41일차 석고보드 시공, 마이너스 몰딩 시공 [수호천사하우징][수호천사닷컴][목조주택][전원주택][직영건축]

수호천사하우징 2022. 3. 26. 05:23

▶ 날 씨 : 흐림

팀 장 : 정 지 원 (8시간)

부팀장 : 강 영 삼 (8시간)

팀 원 : 이 존 희(8시간), 강 재 성 (8시간), 양 치 홍(8시간)​

▶ 금일품수(누계) : 5품(총 211품)

▶ 오늘의 작업 ​

- 석고보드 시공

- 마이너스 몰딩

​​

▶ 다음 예정 작업

- 석고보드 시공(계속)

- 마이너스 몰딩 시공(계속)

오늘로 석고보드 시공 2일째입니다.

두개 조로 나누어 시공이 이루어졌습니다.

1층은 어제 거실 주방, 다용도실, 현관 벽체 작업에 이어

오늘은 사무실 벽체, 주차장 천장 및 벽체 작업이 진행됐고

2층은 드레스룸, 가족실, 거실 벽체 석고보드 시공 작업이 진행됐습니다.

2층 거실 작업 중입니다.

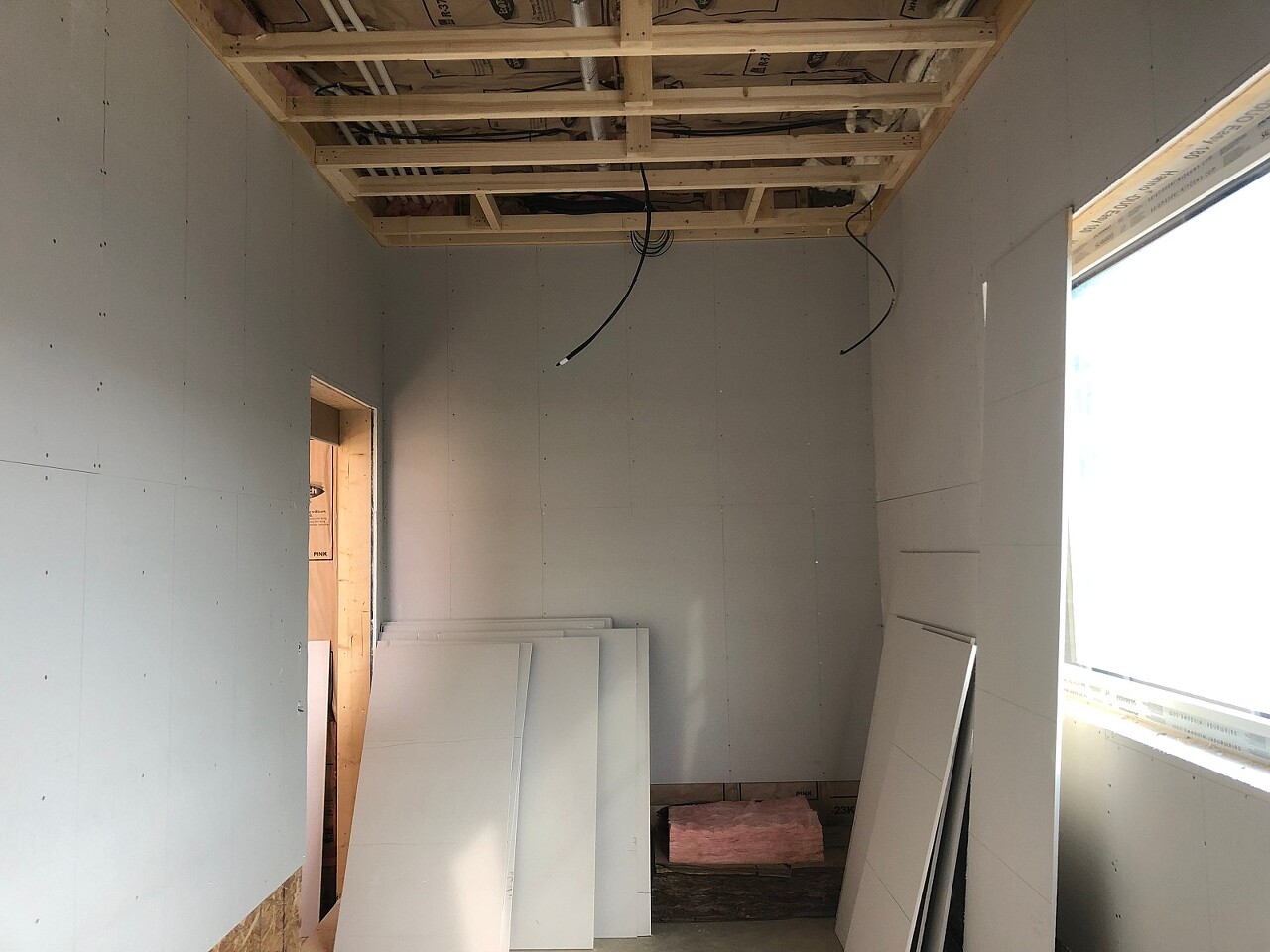

2층 드레스룸 시공 모습입니다.

드레스룸에서 거실 쪽을 향하는 복도 쪽 시공 모습입니다.

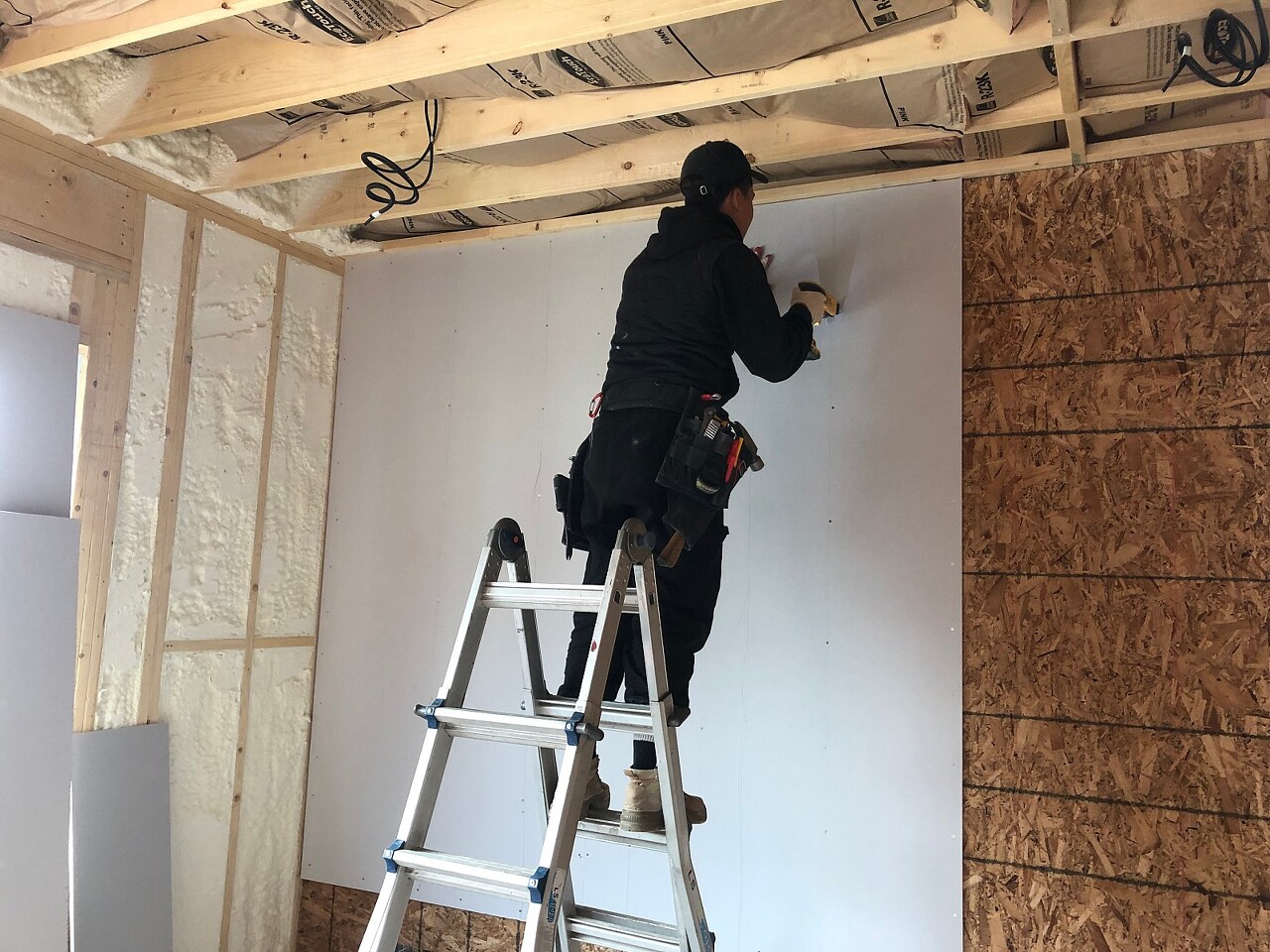

사무실 시공 모습입니다.

주차장 쪽,

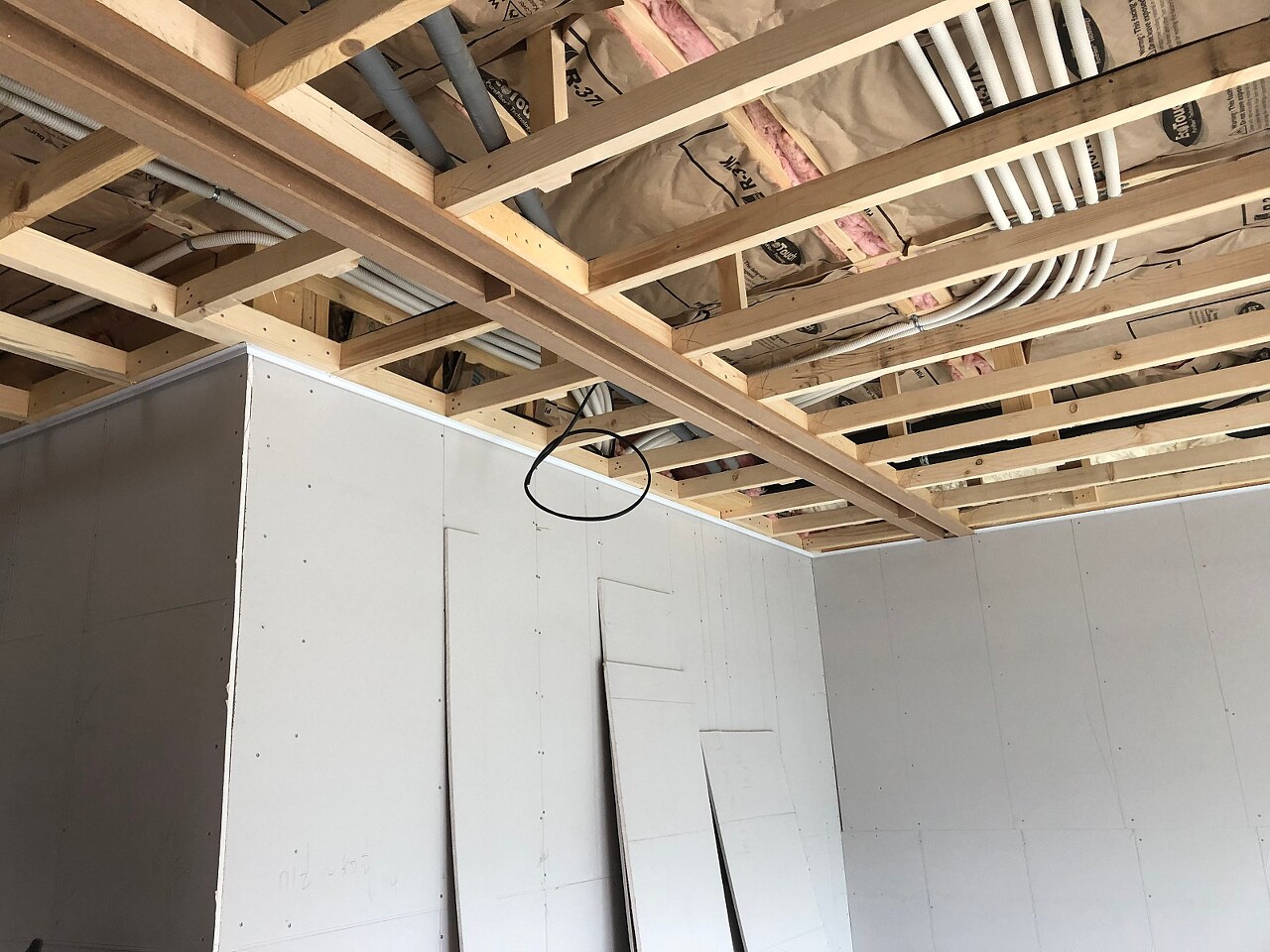

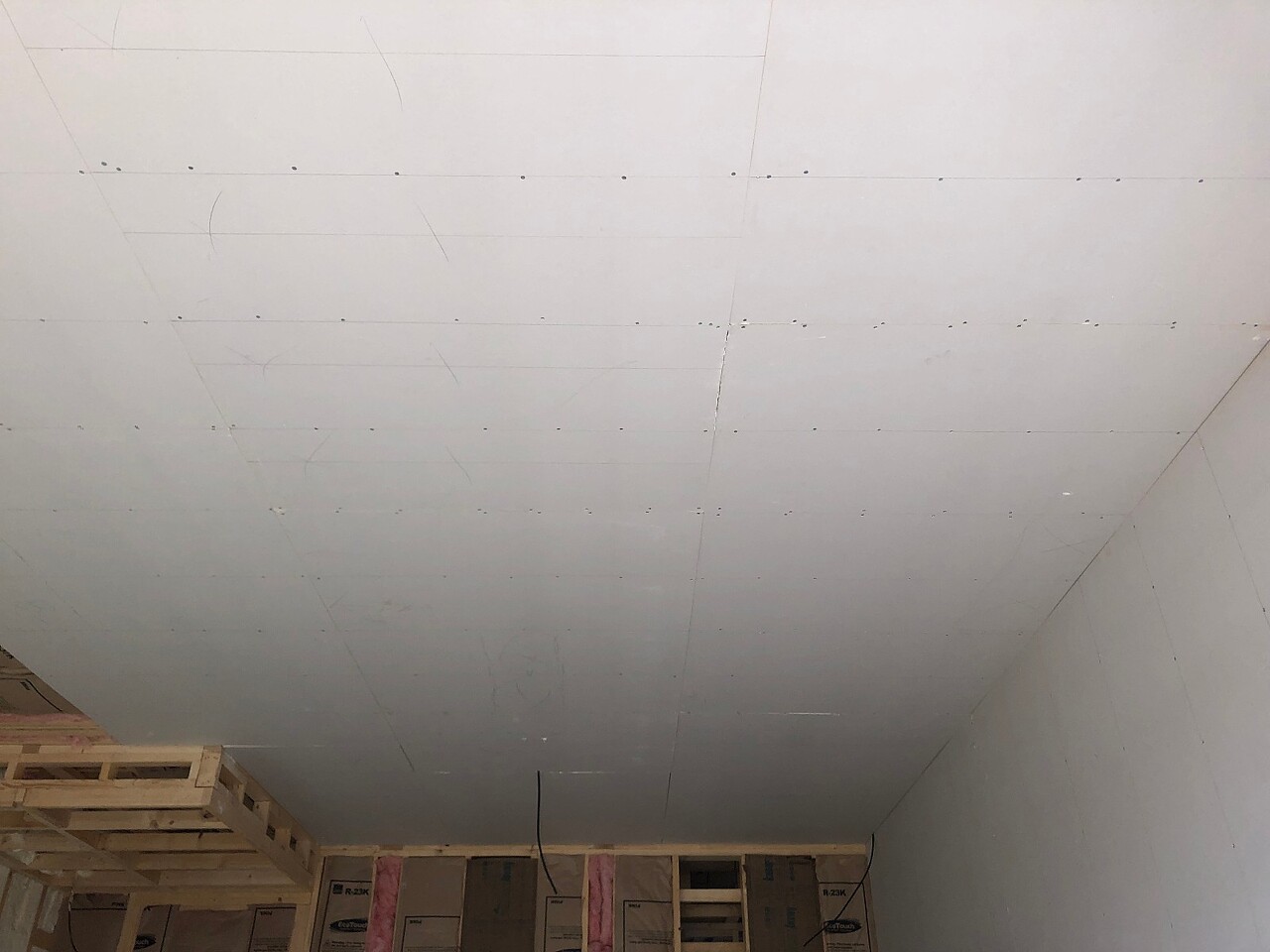

마이너스 몰딩을 시공하지 않는 구간이라 천장부터 시공했습니다.

석고보드는 화재방지를 위해 시공하는 것으로

12.5mm 두께(난연, 준불연, 불연 등급중 가장 높은 불연) 4피트*8피트 석고보드를 시공하였습니다.

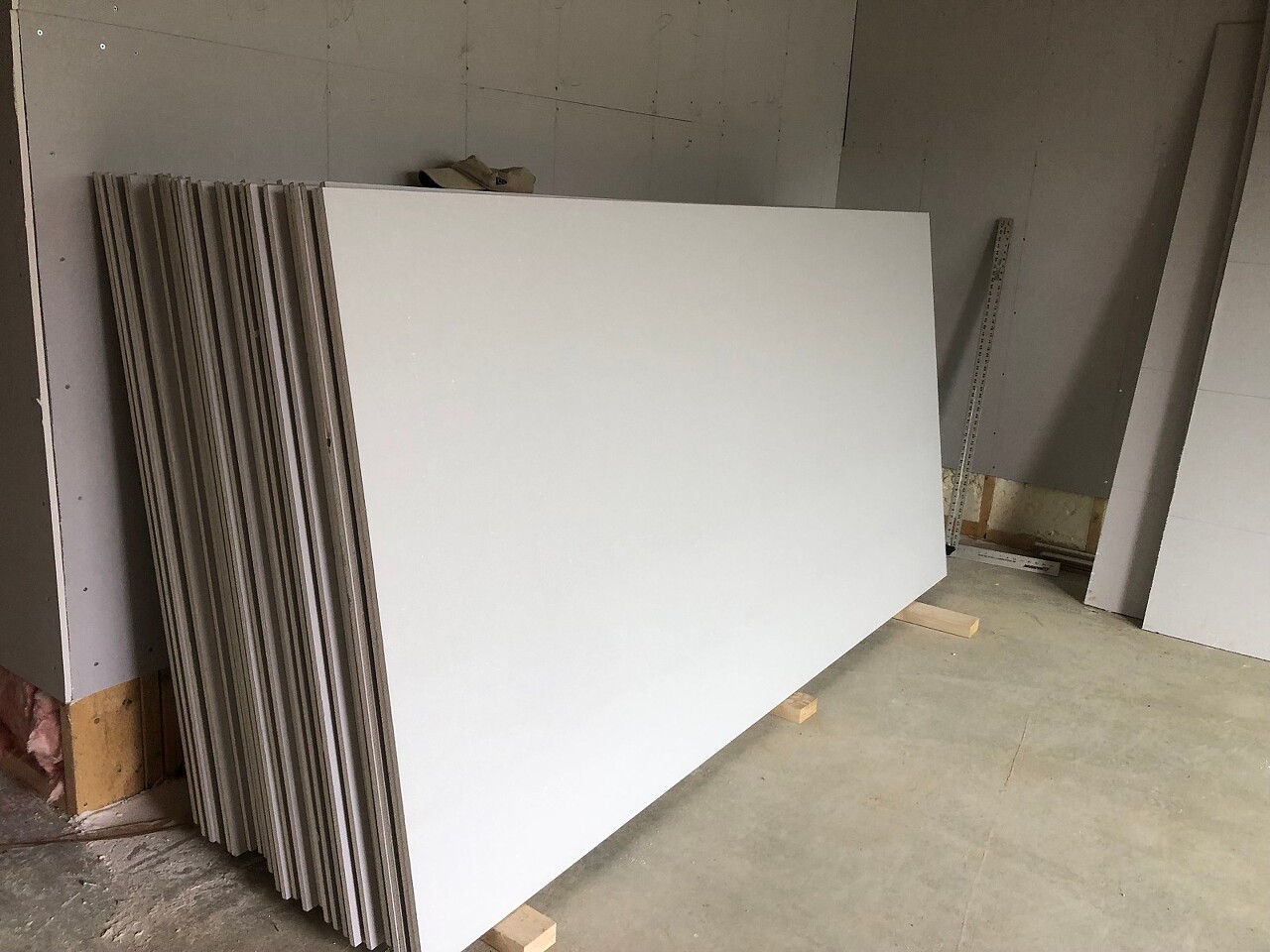

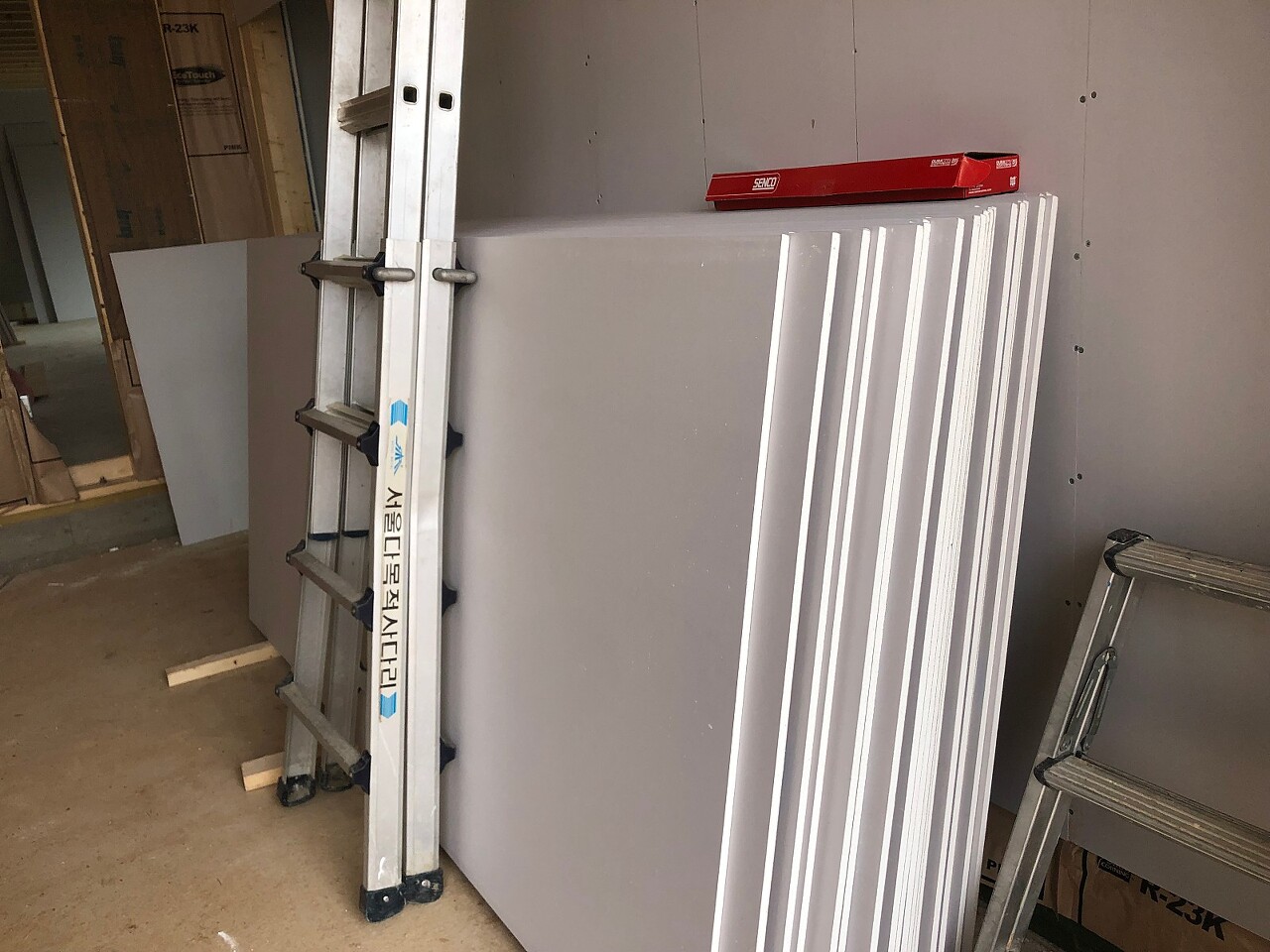

다음 작업을 위해 석고보드를 안으로 옮겼습니다.

한편에서는 마이너스 몰딩 시공 작업도 함께 진행됐습니다.

현장 정리와 청소를 마치고 퇴근하였습니다.

모두들 수고하셨습니다.
