211002 토 [인천 청라] 7일차 철물시공, 장선재단, 림조이스트 시공, 장선시공 등 [수호천사 하우징] [직영건축] [목조주택]
날씨 : 여름처럼 더운 날!!
- 금일 근무자
팀 장 : 정수호 (9시간)
부팀장 : 손호현 (9시간)
팀 원 : 이재경 (9시간), 김용귀 (9시간), 이희철 (9시간)
금일품수 (누계) : 5.625품 (총 35.375품)
금일 작업현황
- 철물시공
- 장선재단
- 림조이스트 시공
- 장선 시공
- 시스템비계 설치
10/5(화) 예정작업
- 장선 시공
- 장선 블로킹 시공
- 철물 시공
- 내부 목작업
- 2층 바닥 t&g 시공
인천 청라 안전하고 재미있게 집 짓기 7일차 입니다 .
오늘 시스템 비계 설치가 완료되었고 ,
장선시공을 중점적으로 진행하였습니다.
건축주님이 사주신 커피도 맛있게 한잔 먹으며 즐거운 마음으로 일하였습니다!^^
사진과 함께 보시죠

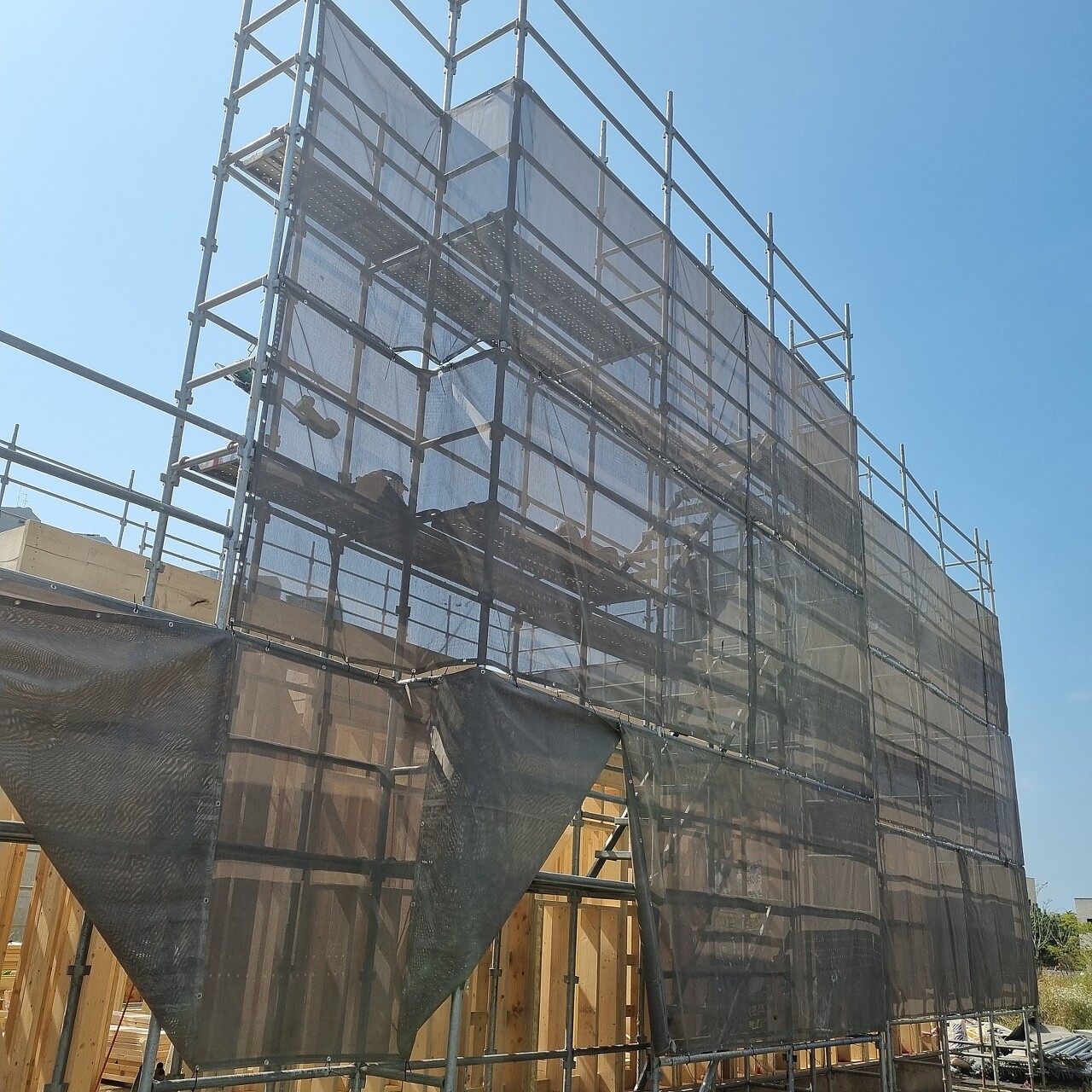

오늘 오전에 시스템 비계 설치가 완료되었습니다
시스템 비계 설치로 특별히 안전발판을 만들지 않아도 되어서 좋았고
일의 능률도 올라가고 더욱 안전하게 작업에 임할수 있지 않을까 생각합니다 .
장선재단에 진심인 재경 빌더님 !
꼼꼼히 확인하고 두세번 체크 후 재단합니다.
대단합니다!
림조이스트 (끝막이 장선)을 시작으로 장선 시공 진행합니다 .
림 조이스트는 외벽선에 정확히 맞추어 시공합니다 .
림조이스트(끝막이 장선) 시공할 때는 파이프 클램프를 사용하여 더블 탑 플레이트에 완전 밀착하여 시공 진행합니다
벽체 시공, 장선시공 및 모든 시공은 기준점으로부터 시작해 나갑니다 .
현관부터 시작하여 주방, 거실 다용도실까지 순차적으로 장선 시공 진행합니다.
장선 시공할 때에도 내벽체의 더블탑 플레이트와 완전 밀착시켜서 시공 진행합니다 .
열심히 시공중인 사진입니다!
현관부분 캔틀레버쪽도 시공하고....
화장실이 위치할 구간 2x8 구조재로 장선을 다운 시공하여주었습니다.
하중을 많이 받는 부분은 구조재를 3개를 겹쳐서 시공하였고
구조재를 겹쳐 시공할 때 글루를 발라서 시공 후
조이스트 행어 (JOIST HANGER) 철물시공도 하였습니다 .
우레탄 폼으로 기밀을 더해주었습니다!
장선시공 약 80% 완료하였고
장선 블로킹 시공 후 t&g 합판 시공할 예정입니다 .
업무리 후 혹시 모를 비에 대비하여 철저하게 보양후 마무리 합니다.
오늘은 여기까지 입니다.
오늘도 고생하셨습니다.
감사합니다!
